6.16-6.22 现场情况

发布时间:2016-06-24 浏览次数:460

  1. 616-622日工作完成情况:

  2. 配套及施工准备方面:

  3. 617日,与监理、总包对02标混凝土供应商考察完成。

  4. 616日,组织三个标段召开施工用电安全专题会议,明确用电管理制度。

  5. 02标基坑围护正式图纸完成、招标完成。

  6. 620日,协调基坑围护进场的相关准备工作(合同谈判、材料进场)。

  7. 620日下午,与港城公司、花柏路、申港北路施工单位就冬涟河防汛事宜进行协调。

  8. 现场施工方面:

  1. 01标:指挥部南侧鱼塘回土2万方(目前整个场区共完成回土23万方,剩余单体施工范围内预计约5万方);西环路南侧第二遍强夯完成;北大道第一遍强夯完成;北环路东侧第一遍强夯、西侧第二遍强夯完成;变电站基础混凝土浇筑完成;移植树木加固施工。

    IMG_20160622_085055

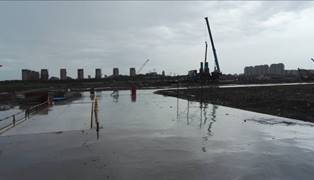

    配电房

    IMG_20160622_085107

    北环路

    IMG_20160622_085218

    西环路南段

    IMG_20160622_085433

    IMG_20160622_092601

    北大道

  2. 02标:学术交流及事务中心共完成508套(全部完成),3#教学楼完成201套(完成70%),能机学院完成187套(完成60%);1#教学楼、2#教学楼、连廊试桩静载试验完成;2#食堂、能机学院塔吊基础混凝土建筑完成;1#教学楼基坑开挖完成、垫层浇筑完成。

    IMG_20160622_085325

    能机学院桩基施工

    IMG_20160622_091802

    学术中心桩基施工

    IMG_20160622_092155

    1#教学楼基槽


  3. 03标:西区现场施工便道回填三合土;生活区场地平整、硬化;现场临电布置;施工区域临时围墙砌筑。

    IMG_20160622_092900IMG_20160622_093034IMG_20160622_093038IMG_20160622_093710

  4. 623-629日工作安排:

    1. 配套及施工准备方面:

  1. 02标桩基静载试验继续进行。

  2. 02标基坑围护单位进场。

  3. 627日钢之杰钢构件进场。

  4. 绿标咨询单位进场交底安排。

  5. 文明施工相关事宜的落实安排(临边防护、标志标识、材料堆放等)。

    1. 现场施工方面:

  1. 01标:指挥部南侧鱼塘回土、平整完成;西环路南侧第三遍强夯、北环路东侧第二遍强夯、西侧第三遍强夯、北大道第二遍强夯;变电站上部结构施工;移植树木加固施工。

  2. 02标:3#公共教学楼完成61套(全部完成);能机学院完成64套(全部完成);1#公共教学楼桩基小应变检测完成、基础垫层浇筑完成、管桩灌芯;2#教学楼基础挖土、垫层浇筑;2#食堂、学术交流及事务中心完成试桩静载试验; 1#教学楼塔吊安装。

  3. 03标:生活区临设场地平整、硬化,临时设施搭设;临时围墙砌筑;西区场地内施工便道硬化;现场临电布置。

  1. 其他

  2. 协调施工现场扬尘与噪声实时监测系统的安装事宜。

  3. 依照原招标计划:6月份招标工作有弱电、消防、空调、电梯。7月份需启动的招标工作有:铝合金(包括隔栅)、燃气。需尽快启动送样、考察、定样等工作,以及召开招标专题会落实相关招标工作。

  4. 自来水公司已完成审图,并提供了相关审图意见,需与设计部门商议落实(详见附件)。
