上海电力大学临港校区三期工程建设进展
(截止到2024年9月19日)
学生公寓:

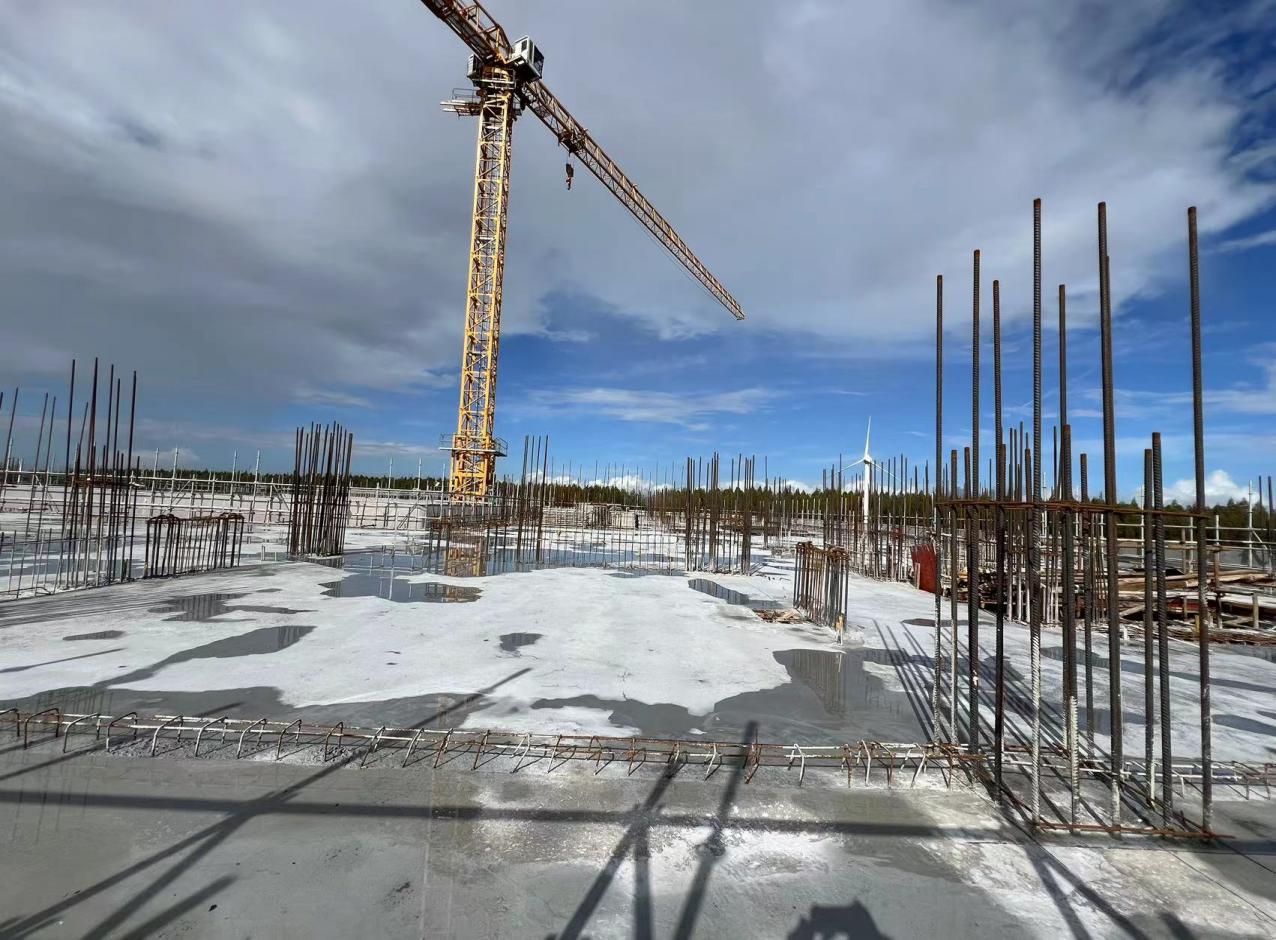

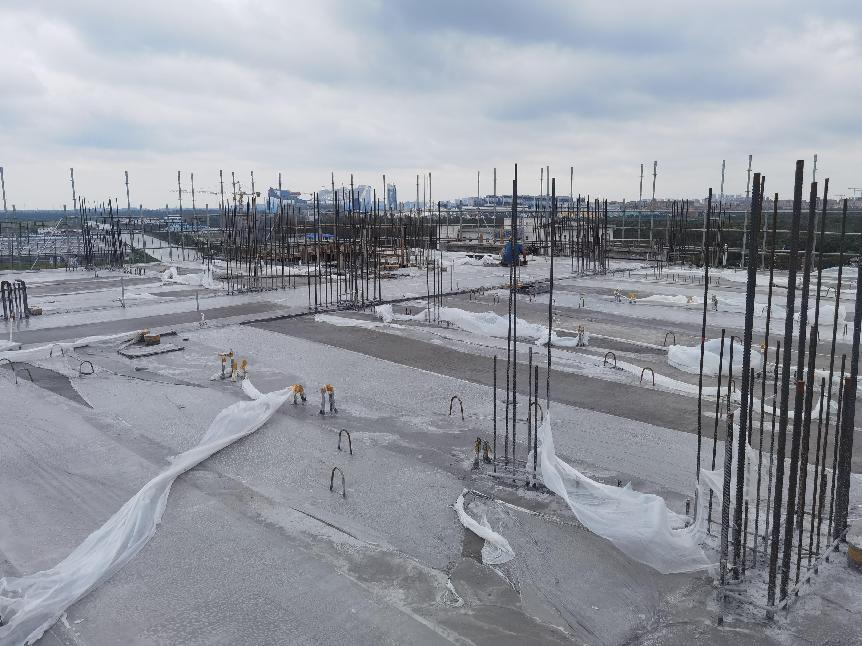

1-15轴七层顶板混凝土浇筑完成,八层PC墙板吊装、墙柱钢筋绑扎完成。

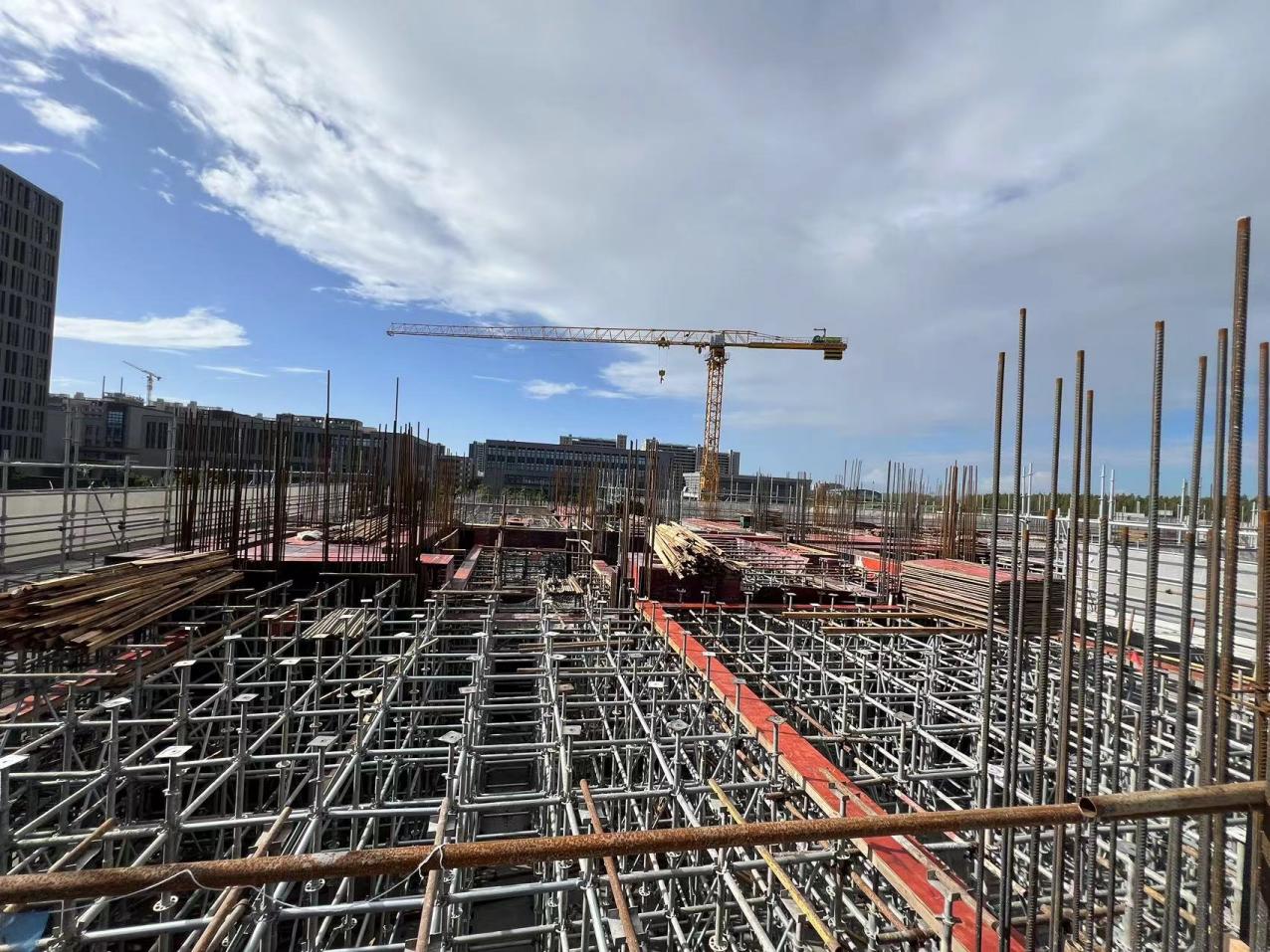

20-34轴七层顶板混凝土浇筑完成。
电力科技大楼:

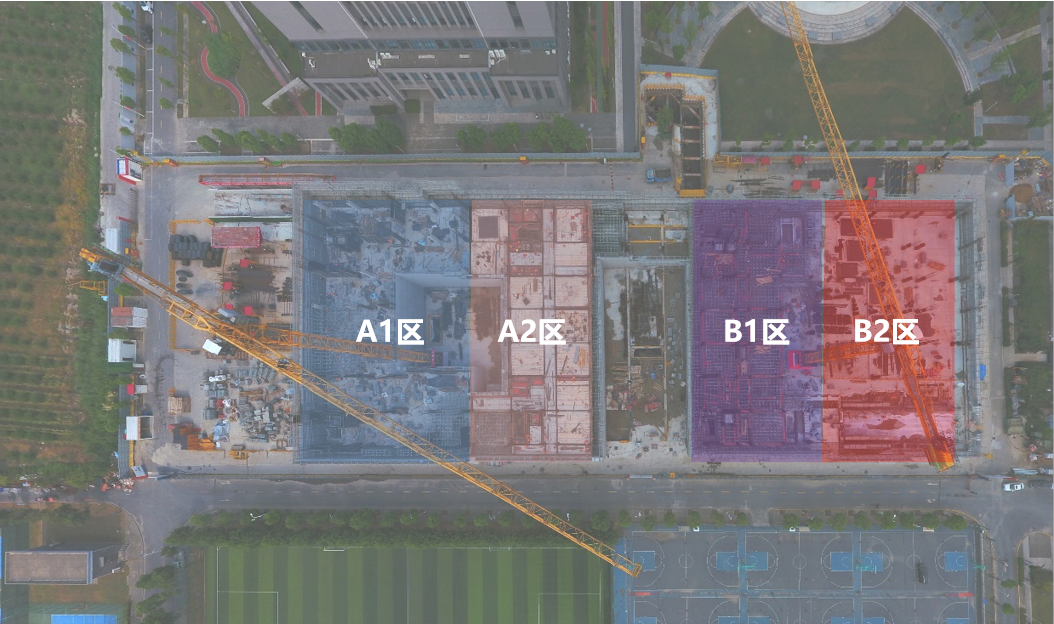

A1区二层混凝土浇筑完成;A2区二层PC吊装施工。

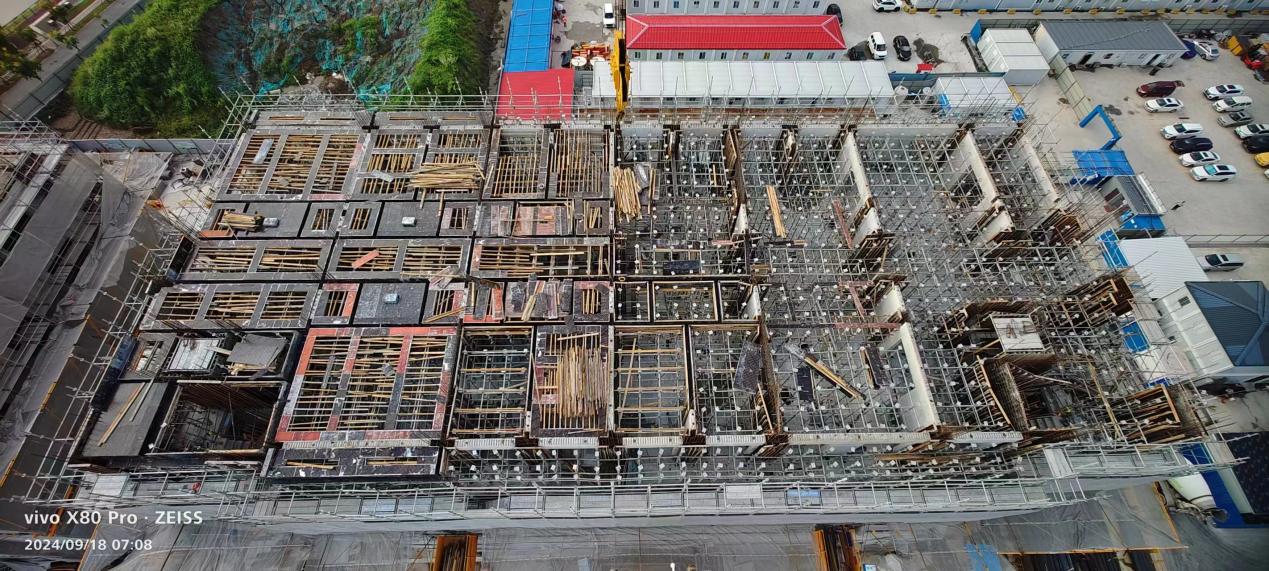

B1区一层PC吊装施工;B2区一层墙柱钢筋、排架施工。
