上海电力大学临港校区三期工程建设进展(截止到2024年8月14日)

发布时间:2024-08-14 浏览次数:10

上海电力大学临港校区三期工程建设进展

(截止到2024年8月14日)

学生公寓:

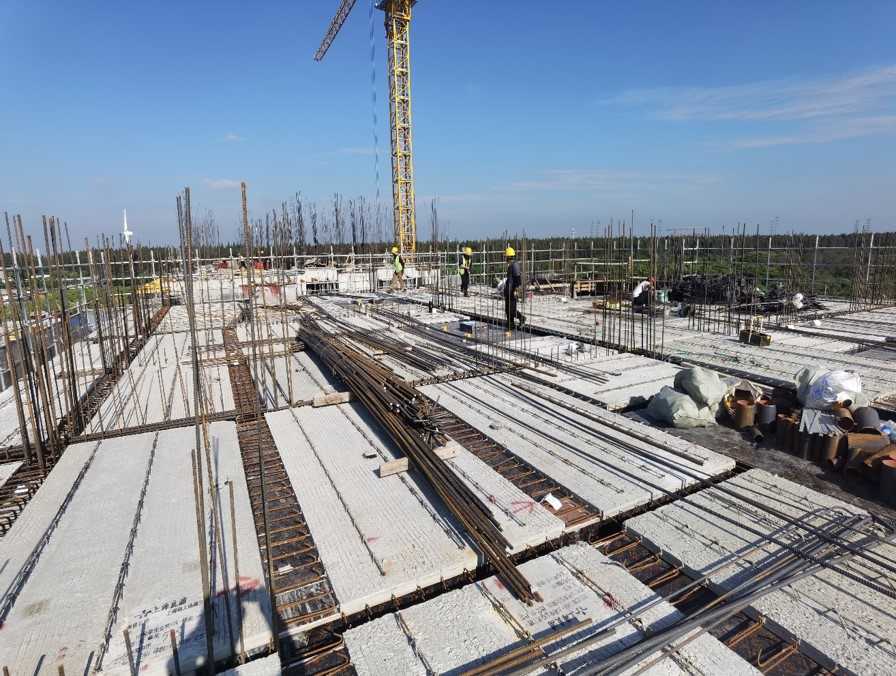

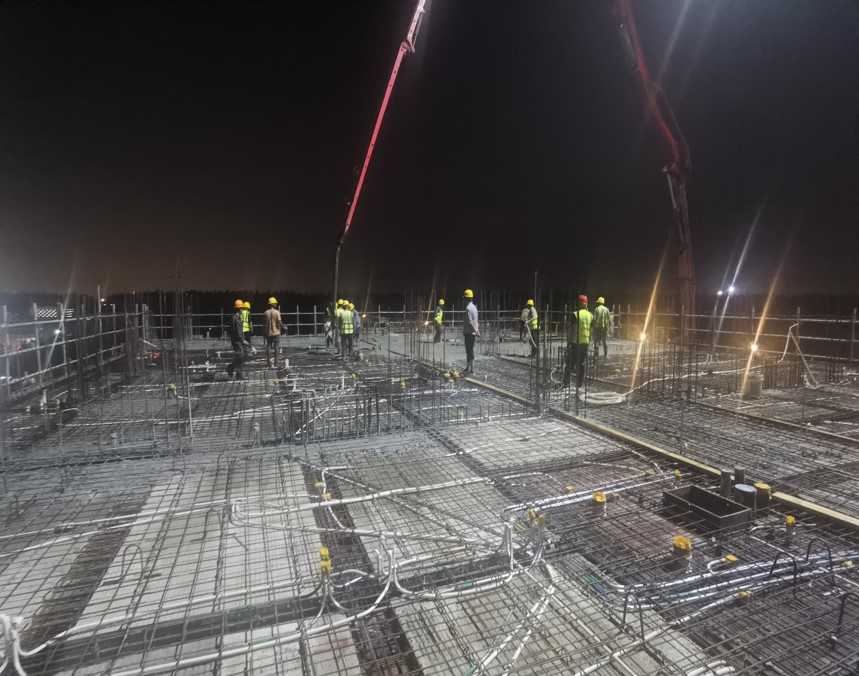

  1. 1-15轴四层顶板混凝土浇筑完成、悬挑架子搭设完成,五层墙板钢筋绑扎完成、顶板模板安装完成50%

  2. 20-34轴四层顶板模板安装完成、顶板叠合板吊装完成、顶板钢筋绑扎完成、顶板混凝土浇筑完成、悬挑架子搭设完成50%




电力科技大楼:

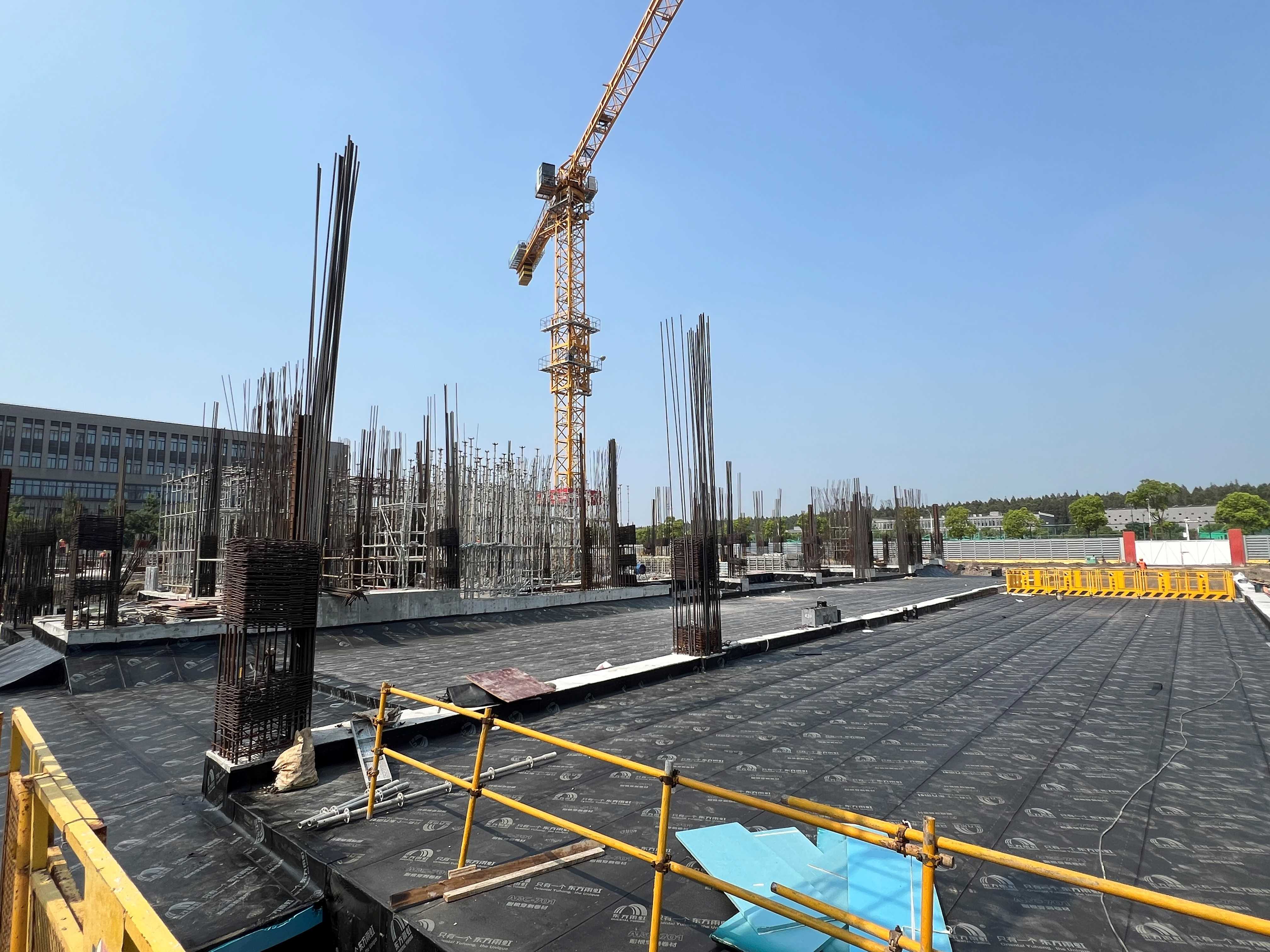

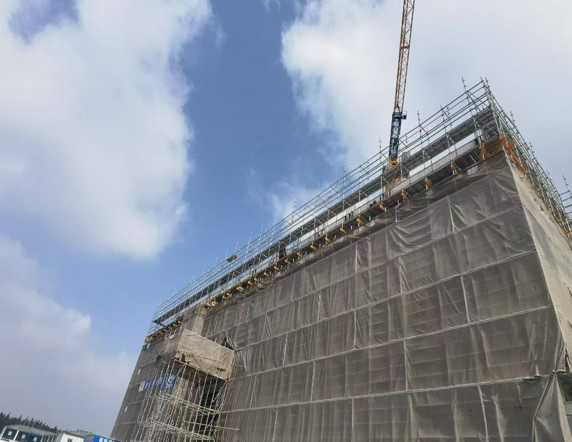

  1. B1区地下室北侧顶板防水施工完成,肥槽回填完成80%

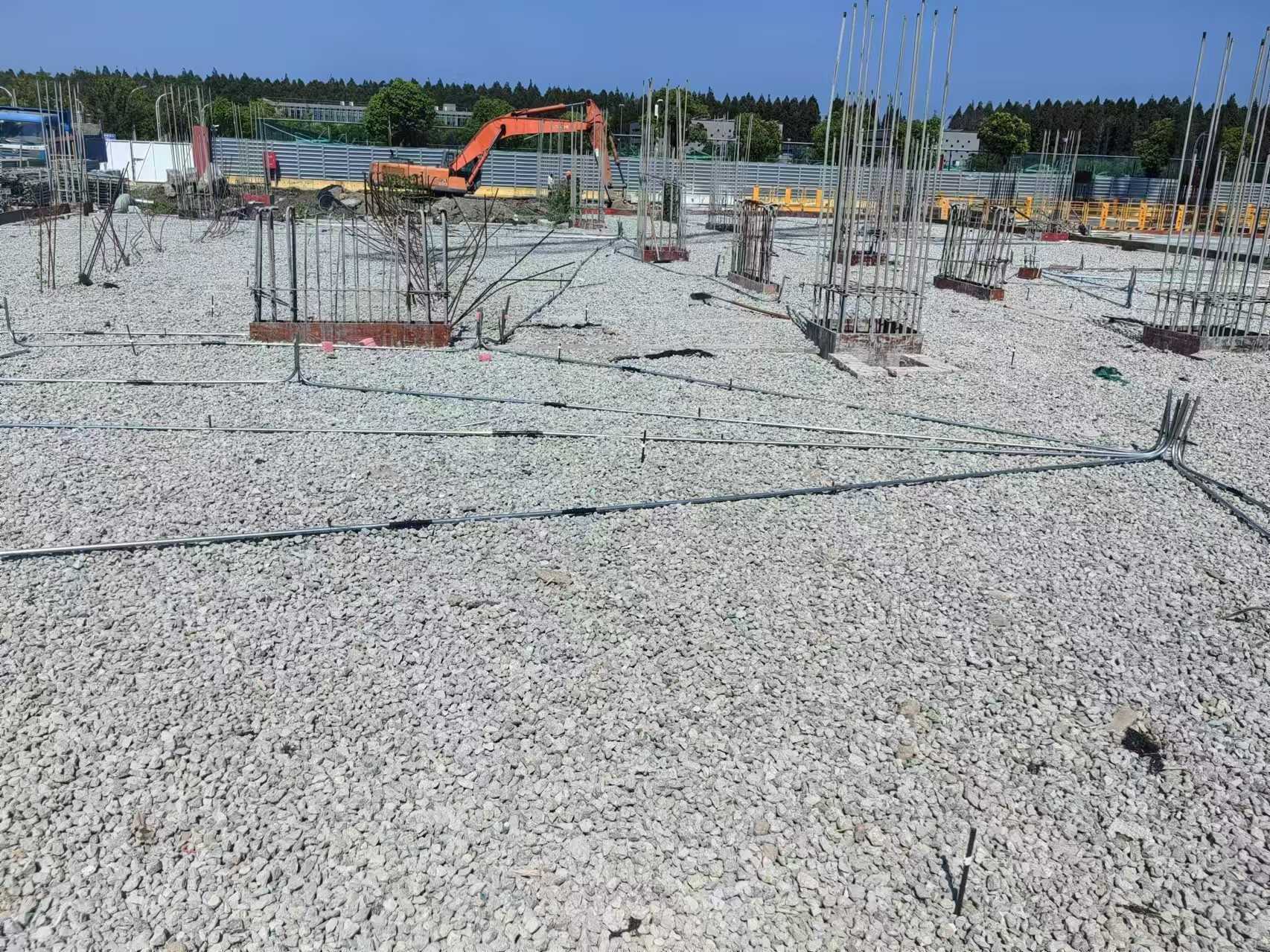

  2. 1号坡道底板钢筋绑扎完成,2号坡道开挖完成。

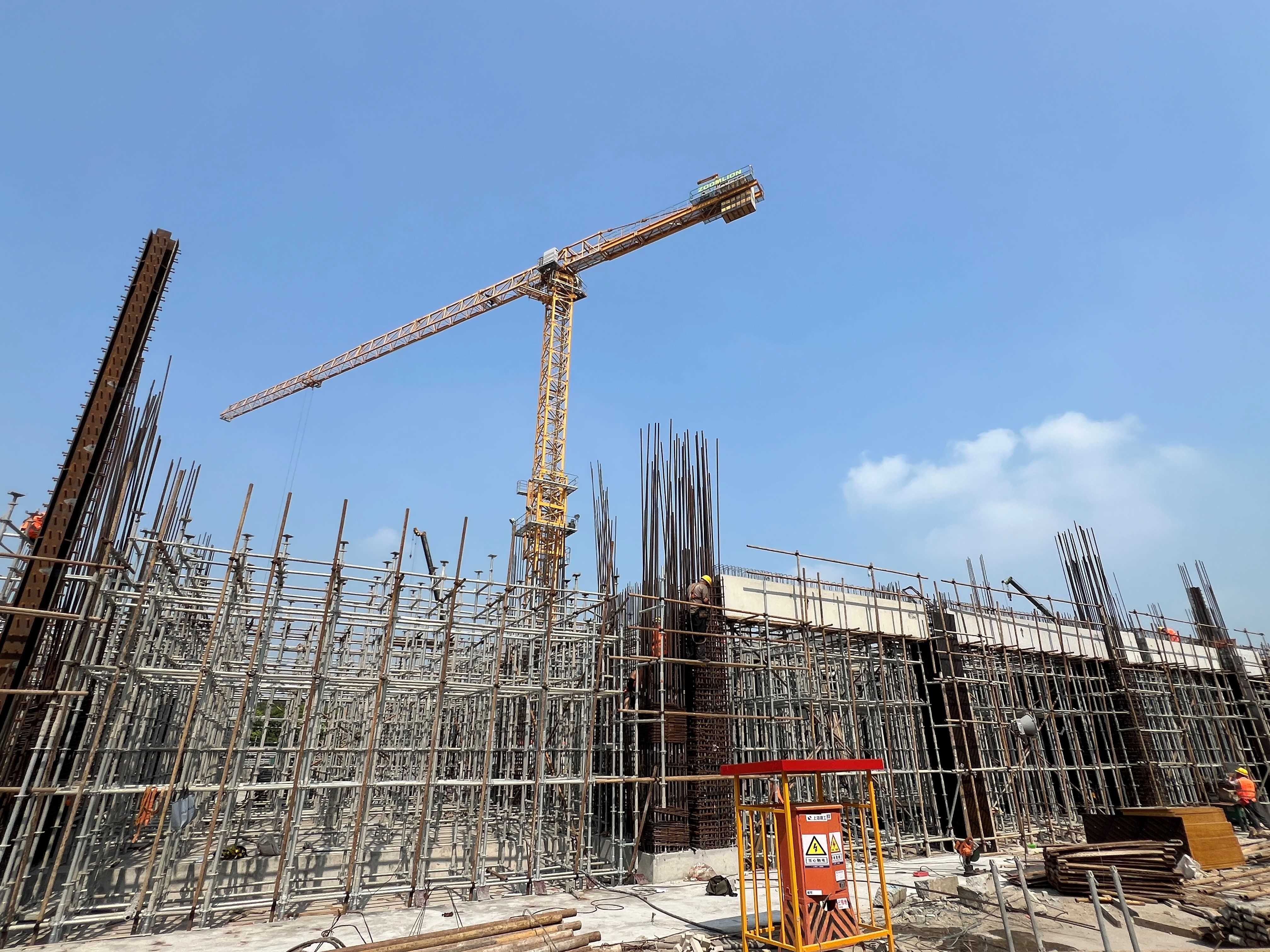

  3. A1A2区墙柱钢筋绑扎、排架搭设完成。

  4. A1PC完成40%
