一期工程标段一:

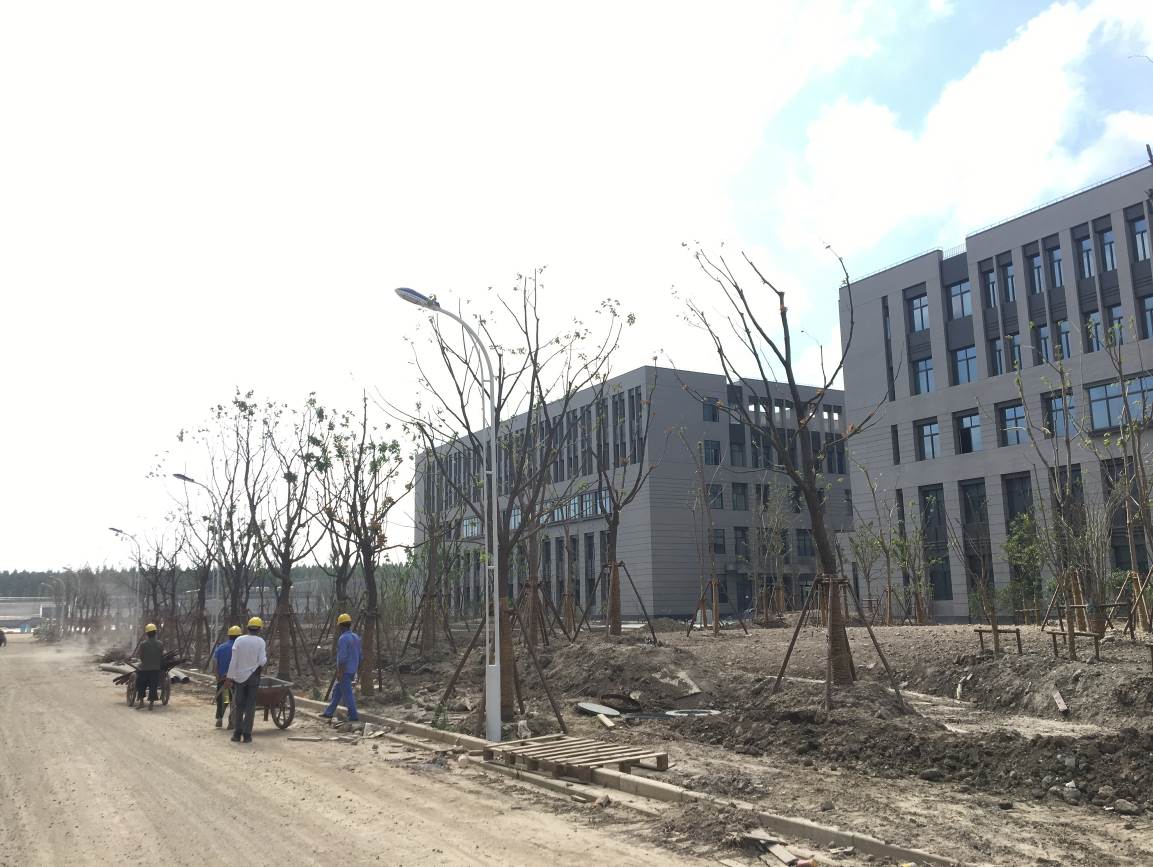

图文东侧石材铺装完成50%,图文西侧场地平整完成60%。
西环路西侧、东侧停车场、平石施工。

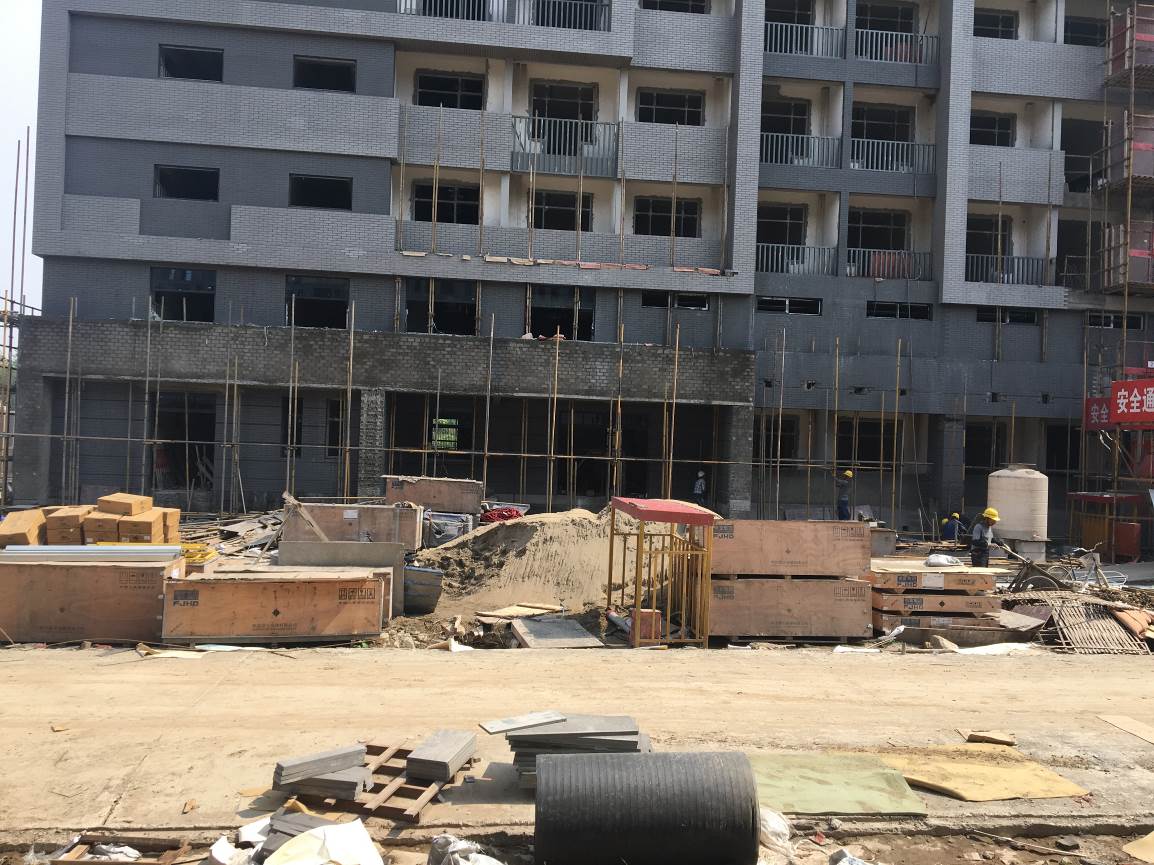

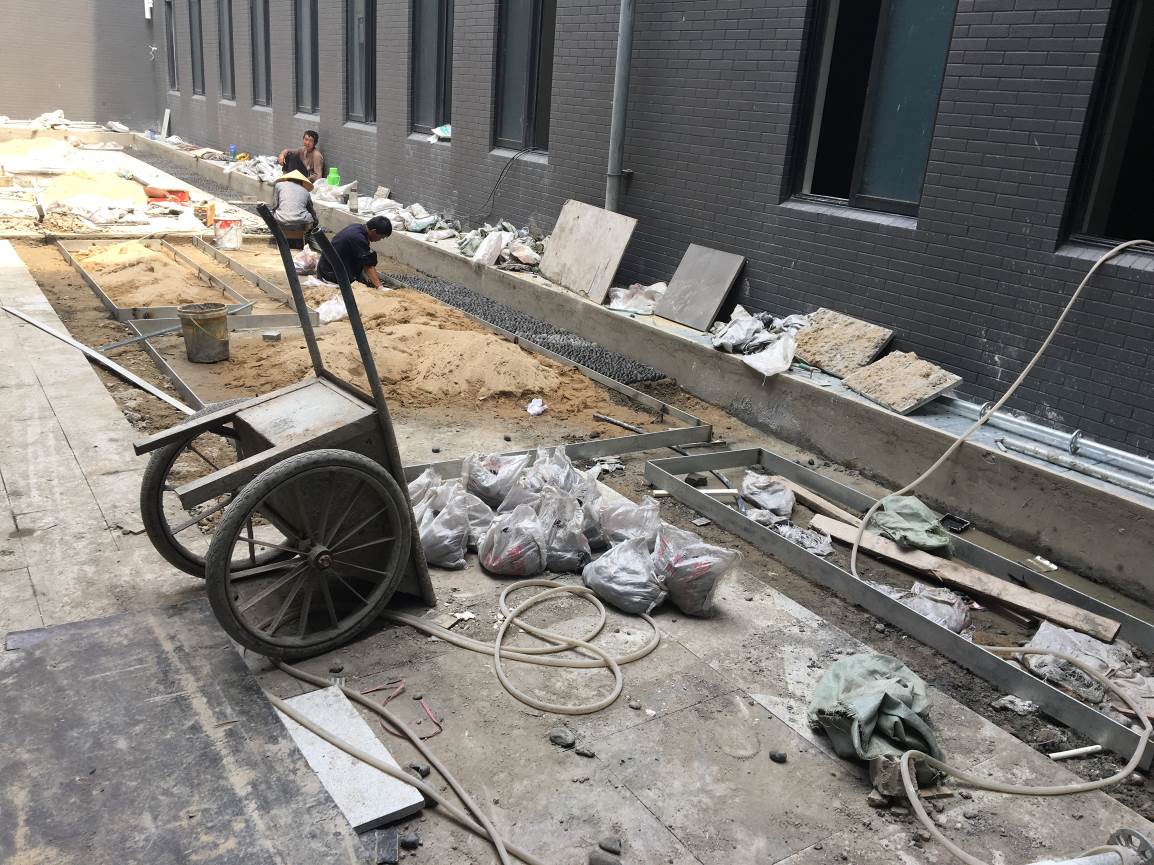

1#食堂西侧沿河景观结构施工。
南环路南侧人行道平整硬化。

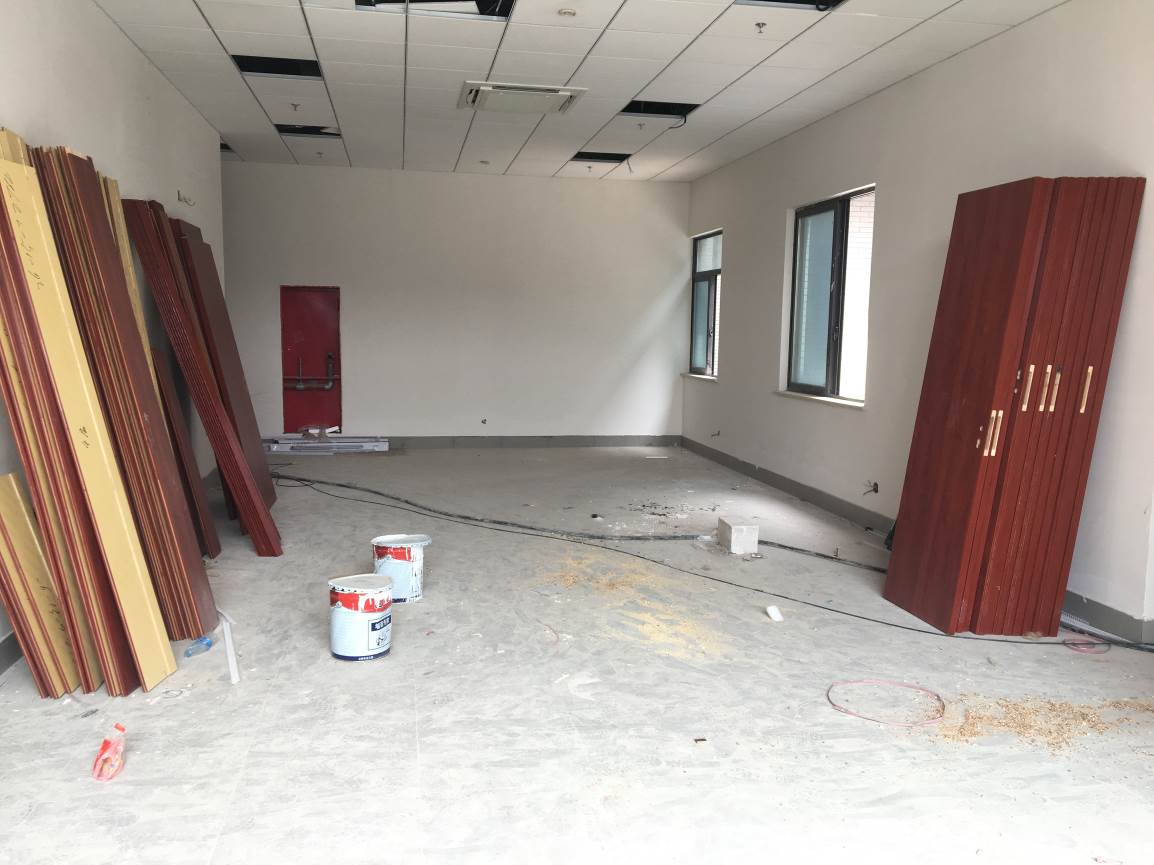

一期灌木种植。

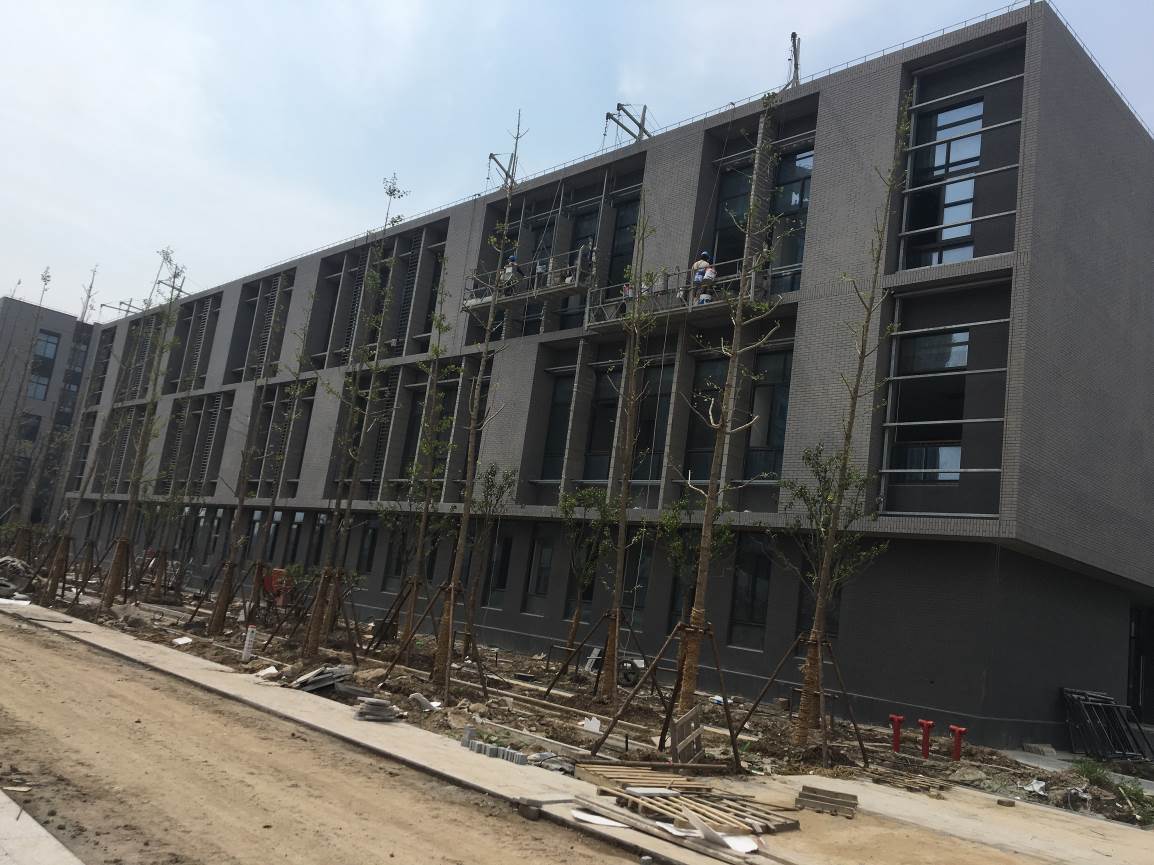

西环路施工

图文西侧场地平整

绿化种植

南环路南侧
一期工程标段二:

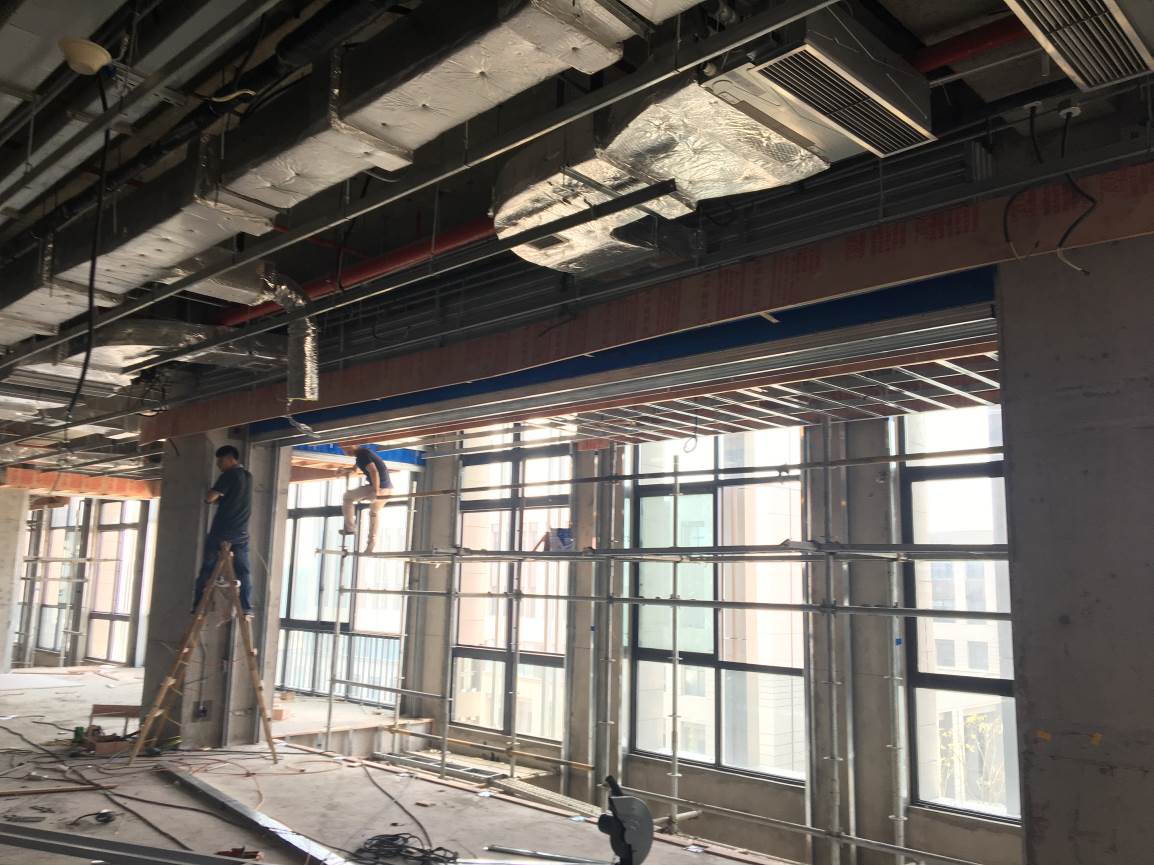

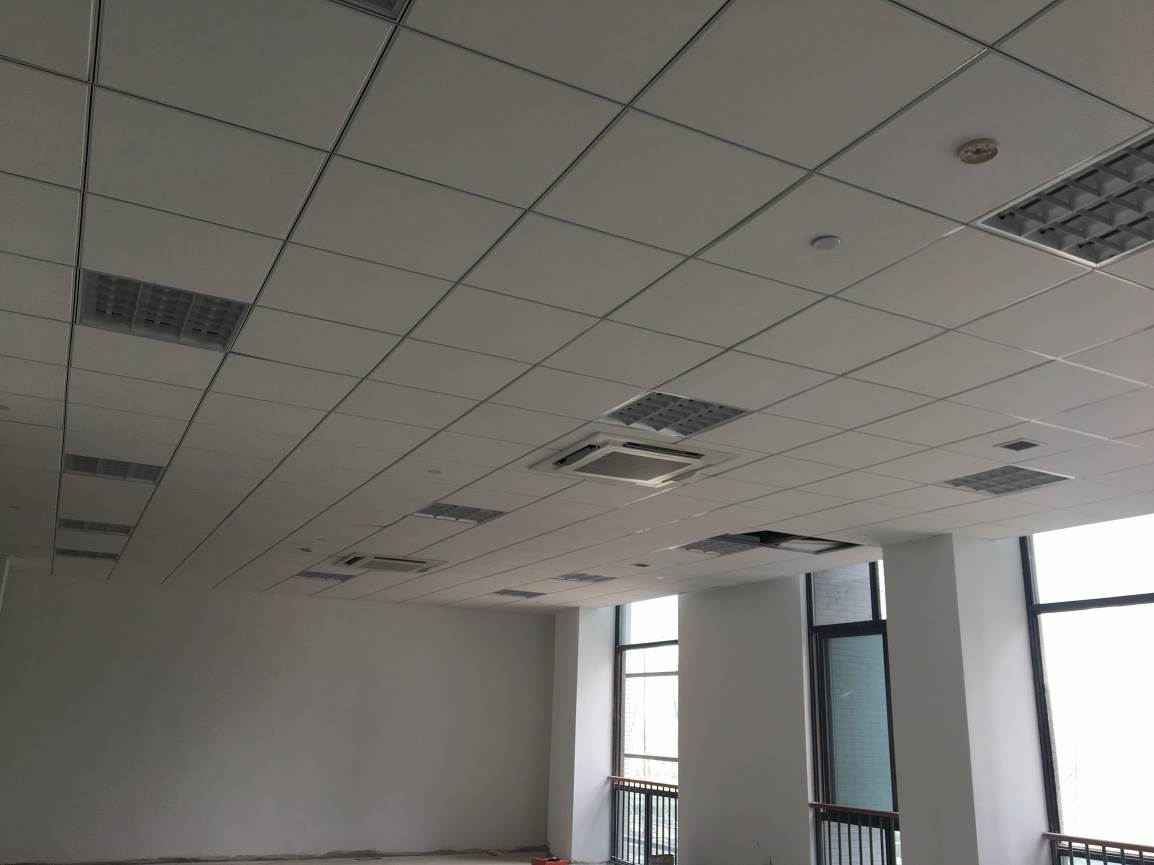

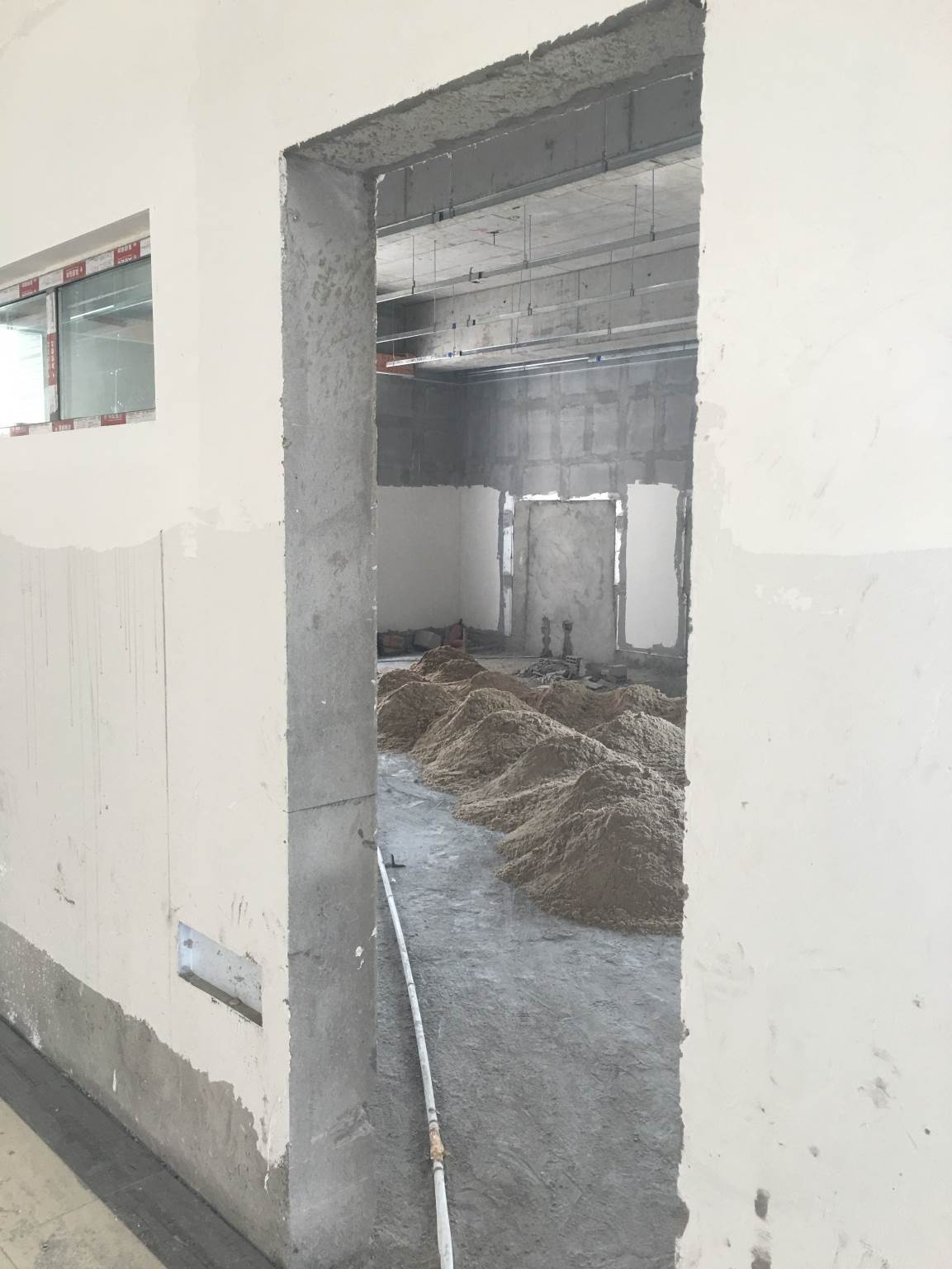

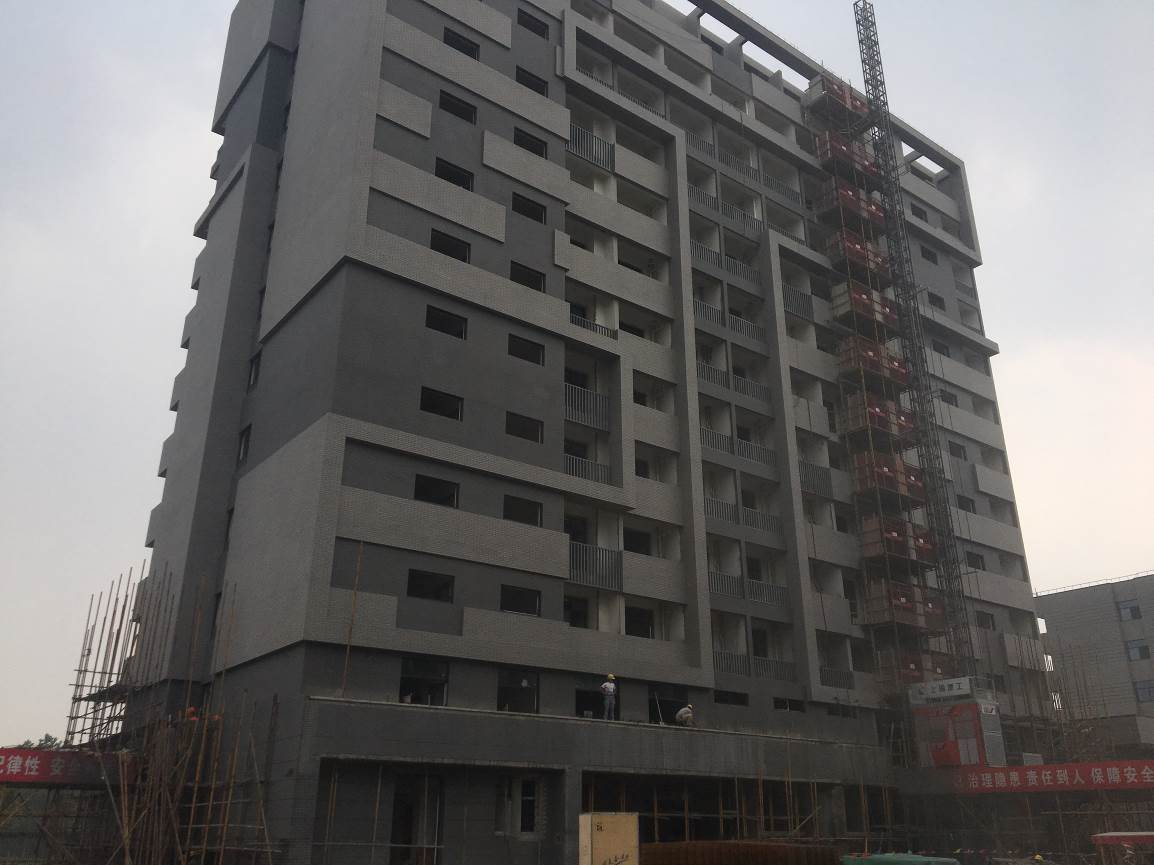

2#食堂3层吊顶及套装木门安装收头;柱饰面安装;景观屋面铺装基本完成;强电安装收头。

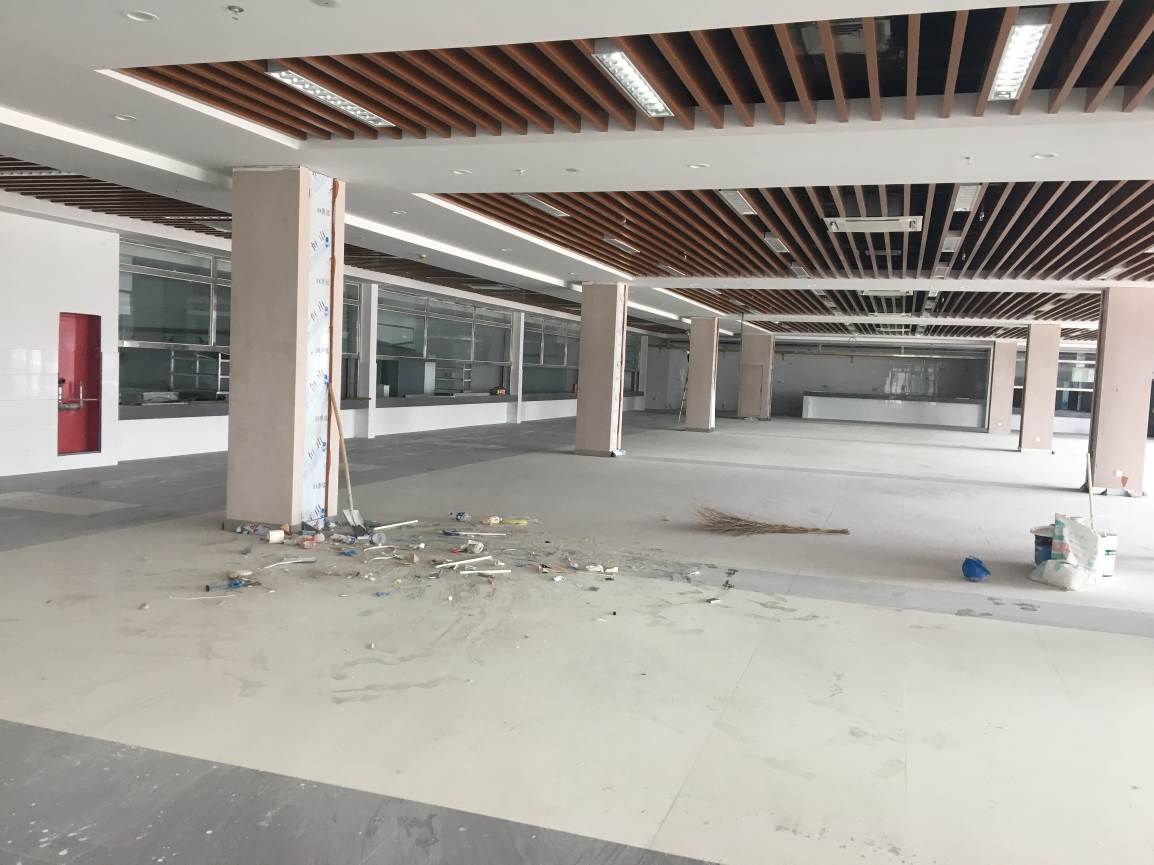

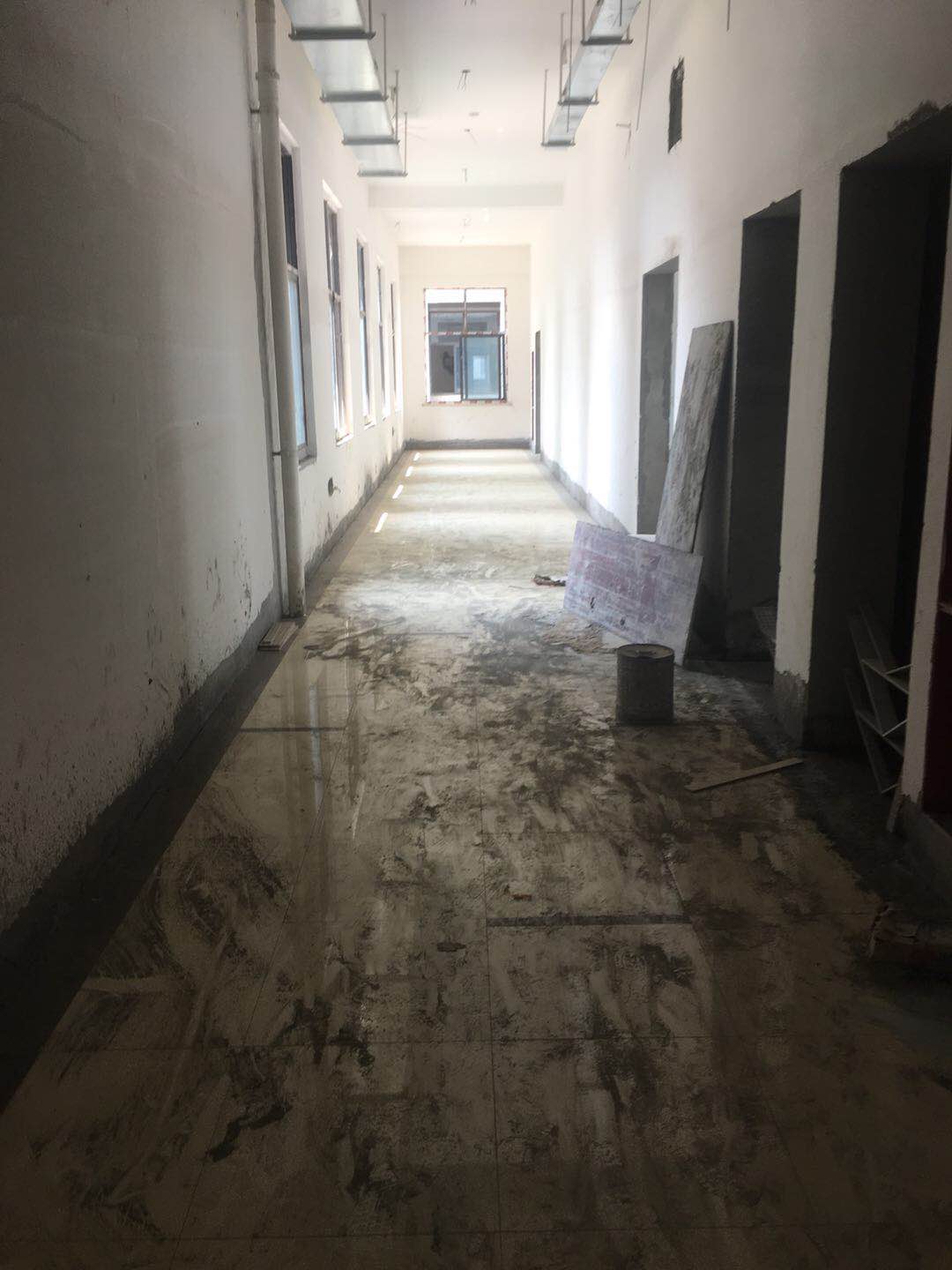

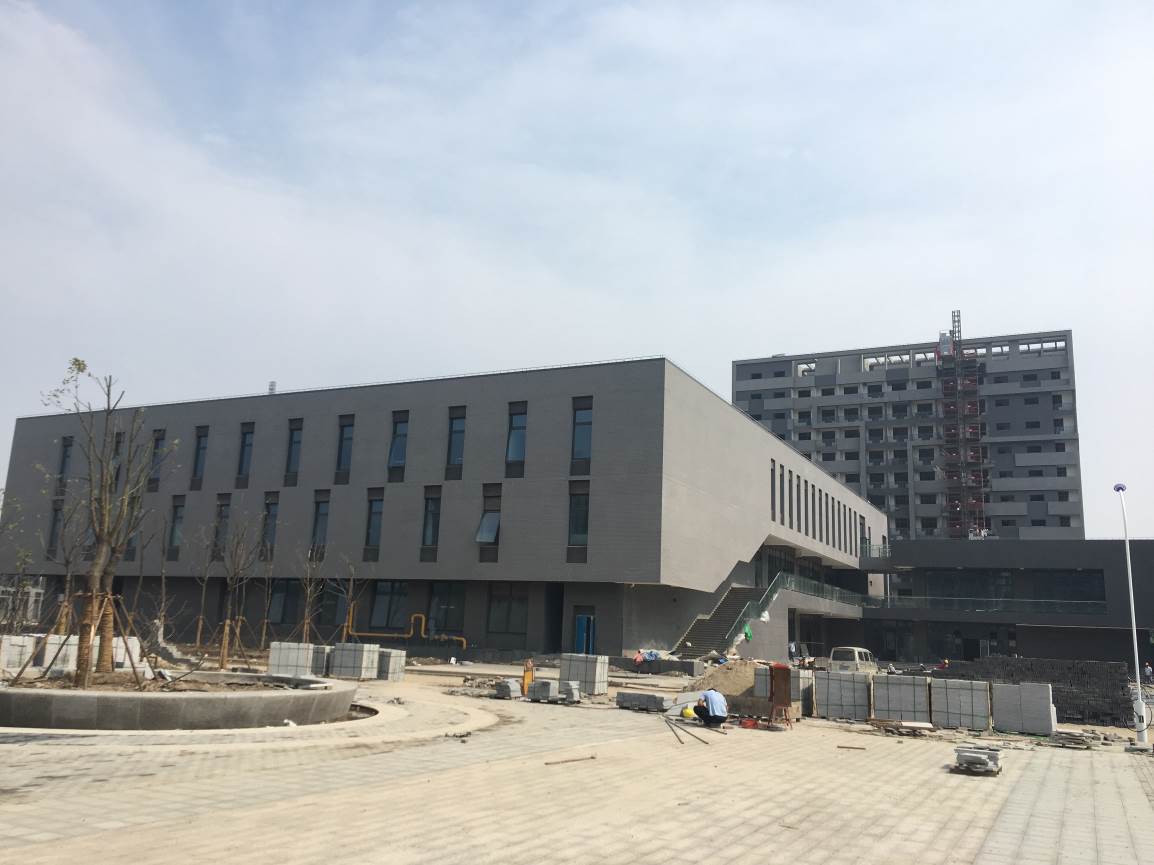

图文信息综合大楼3~4层中庭铝板干挂基层完成;一层裙房地砖铺贴;完成2~7层预览区吊顶龙骨安装;完成4层中庭吊顶石膏板二遍腻子完成;完成防火卷帘安装;完成5层、11层小屋面防水层、保护层;完成6~11层墙面二遍腻子70%;8~11层办公室吊顶封板完成90%,走道封板完成20%;1层书柜轨道安装;施工电梯拆除。
学术交流中心报告厅、门厅吊顶封板完成85%;报告厅大理石干挂墙面基本完成;报告厅墙面木饰面基层完成;庭院景观铺设。

2#食堂

屋面景观

室内涂料

柱饰面安装

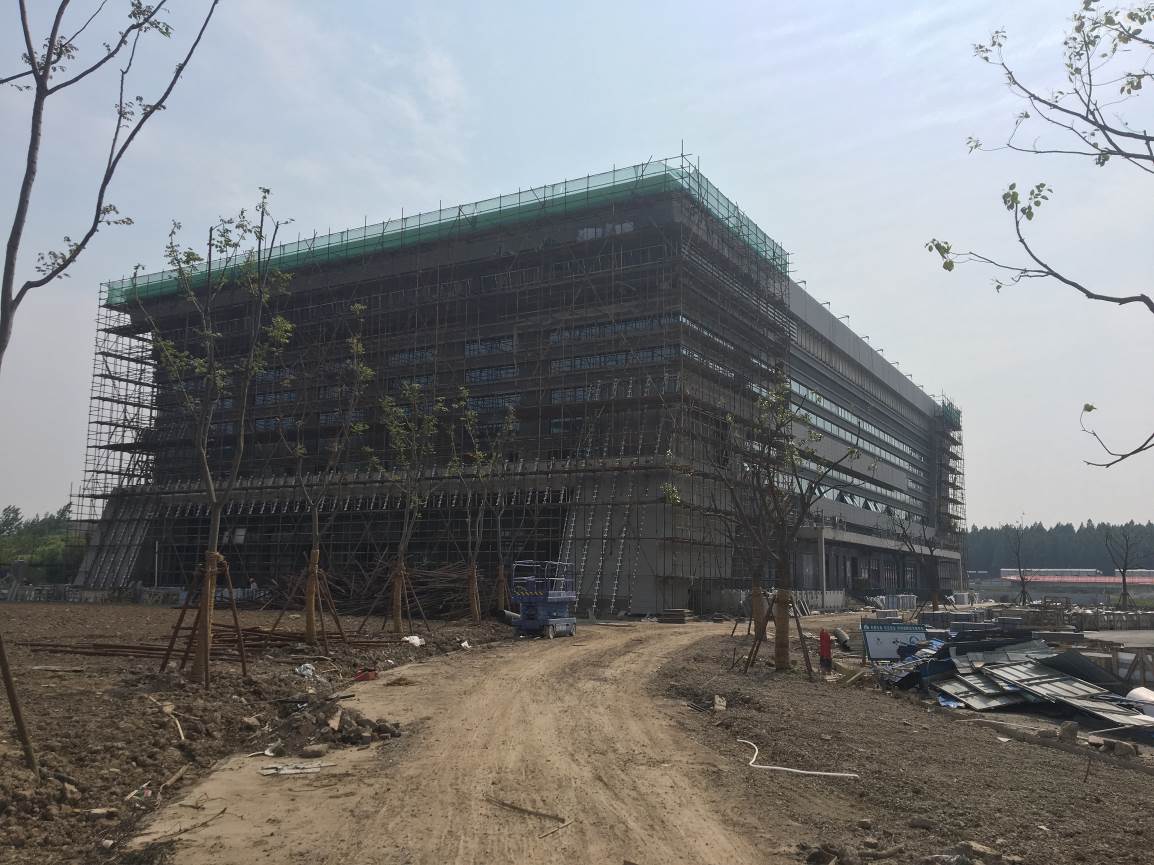

图文信息大楼

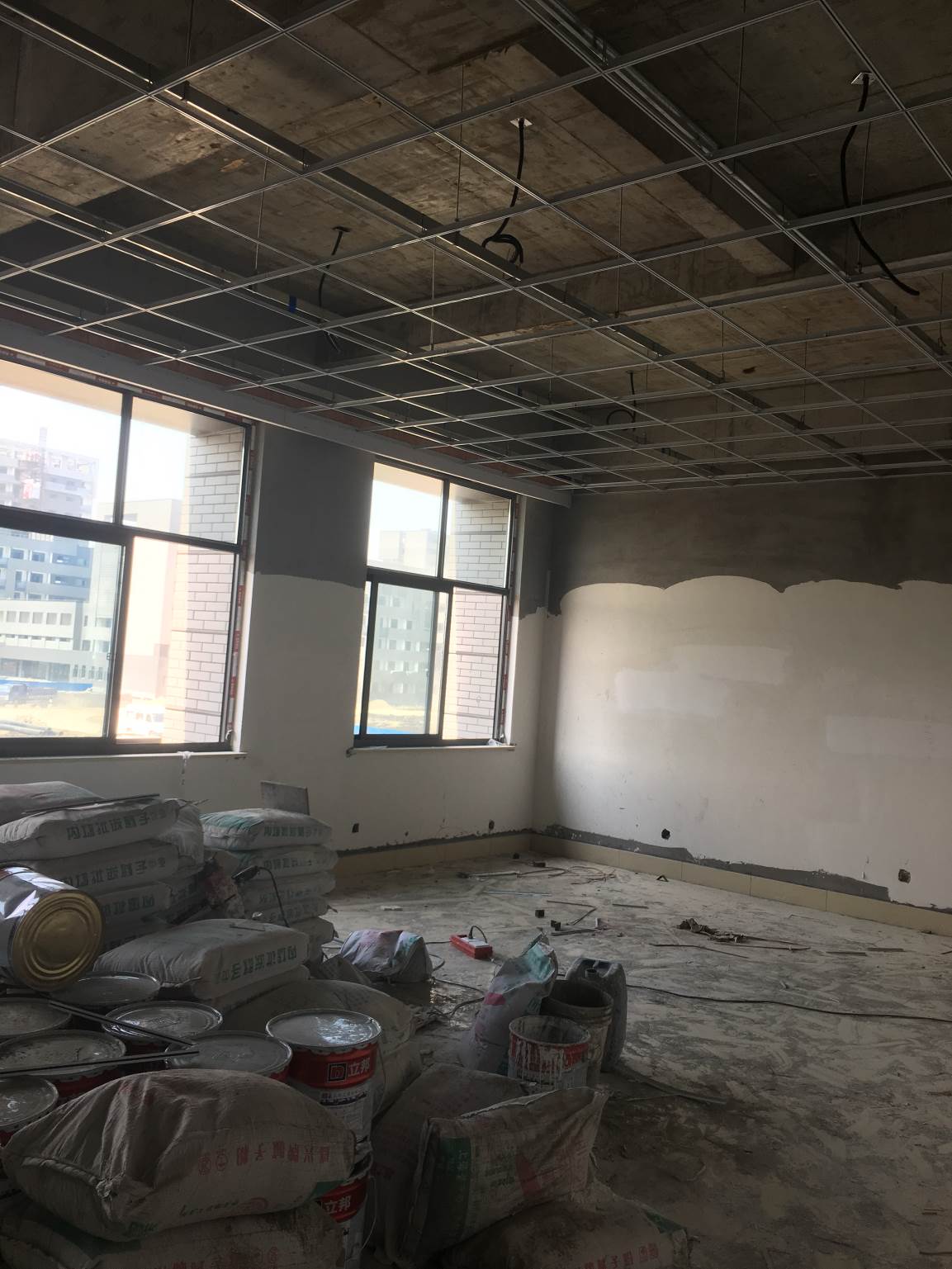

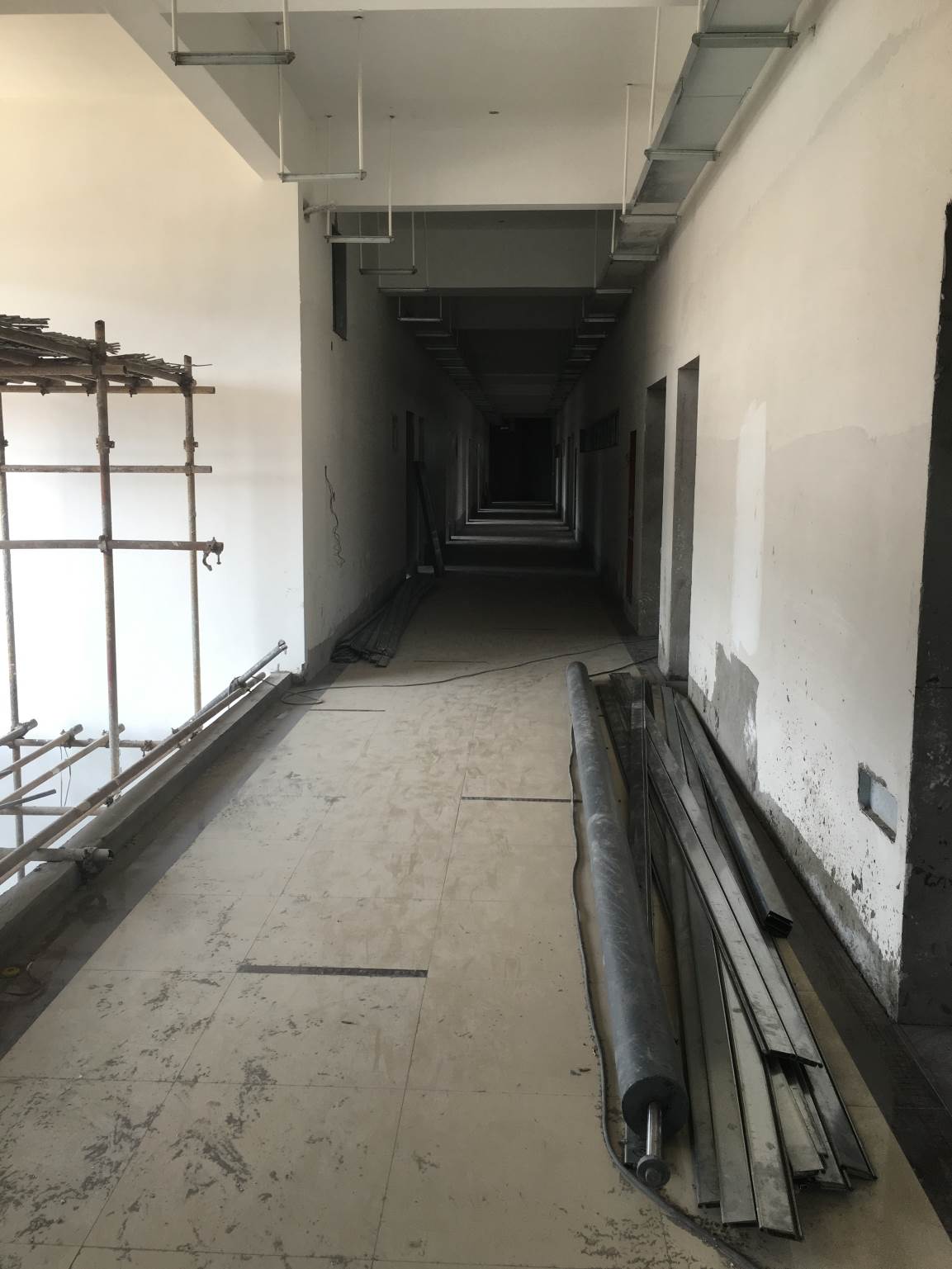

8-11F吊顶封板

8-11F走道封板

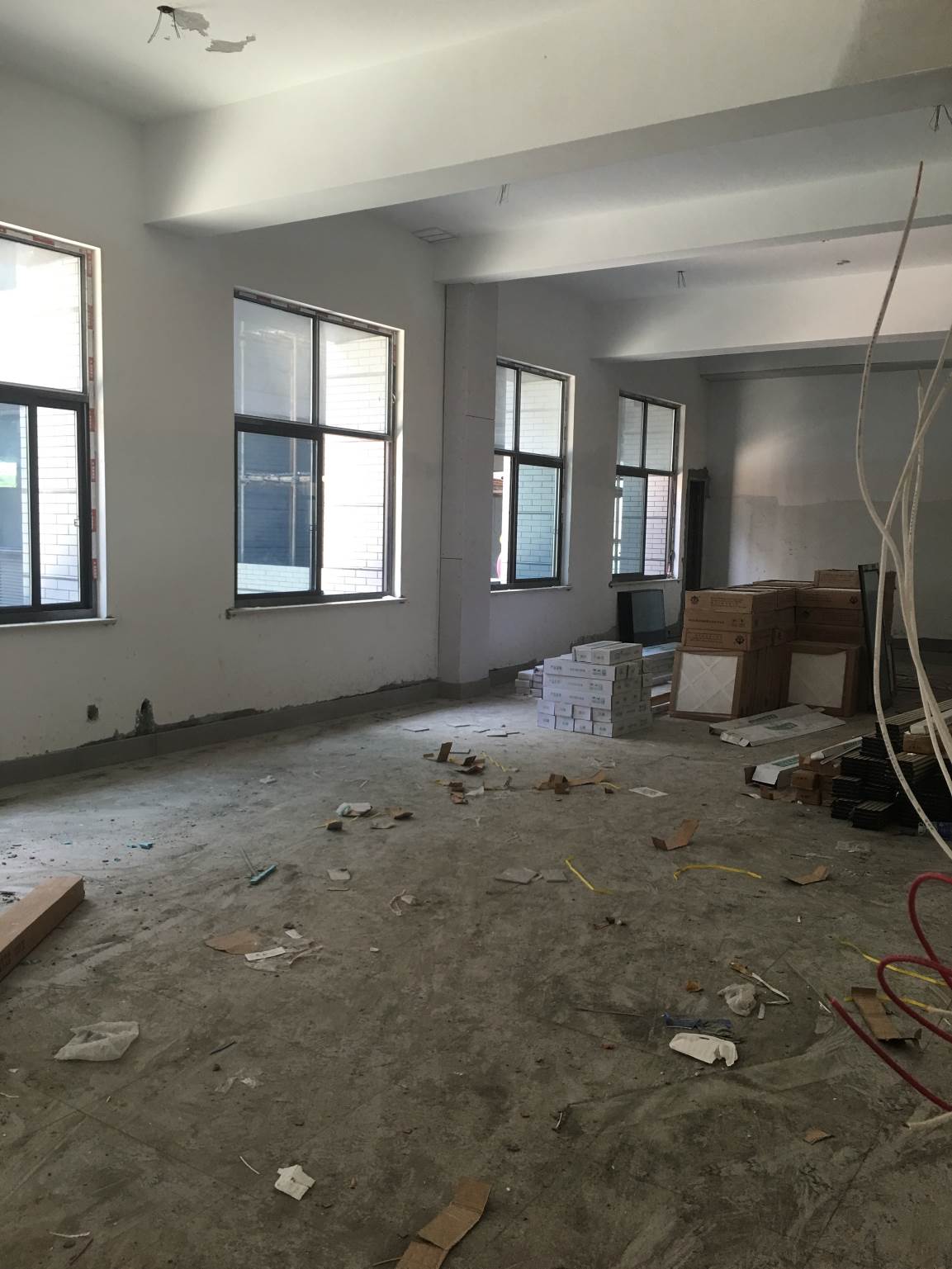

一层地砖铺贴

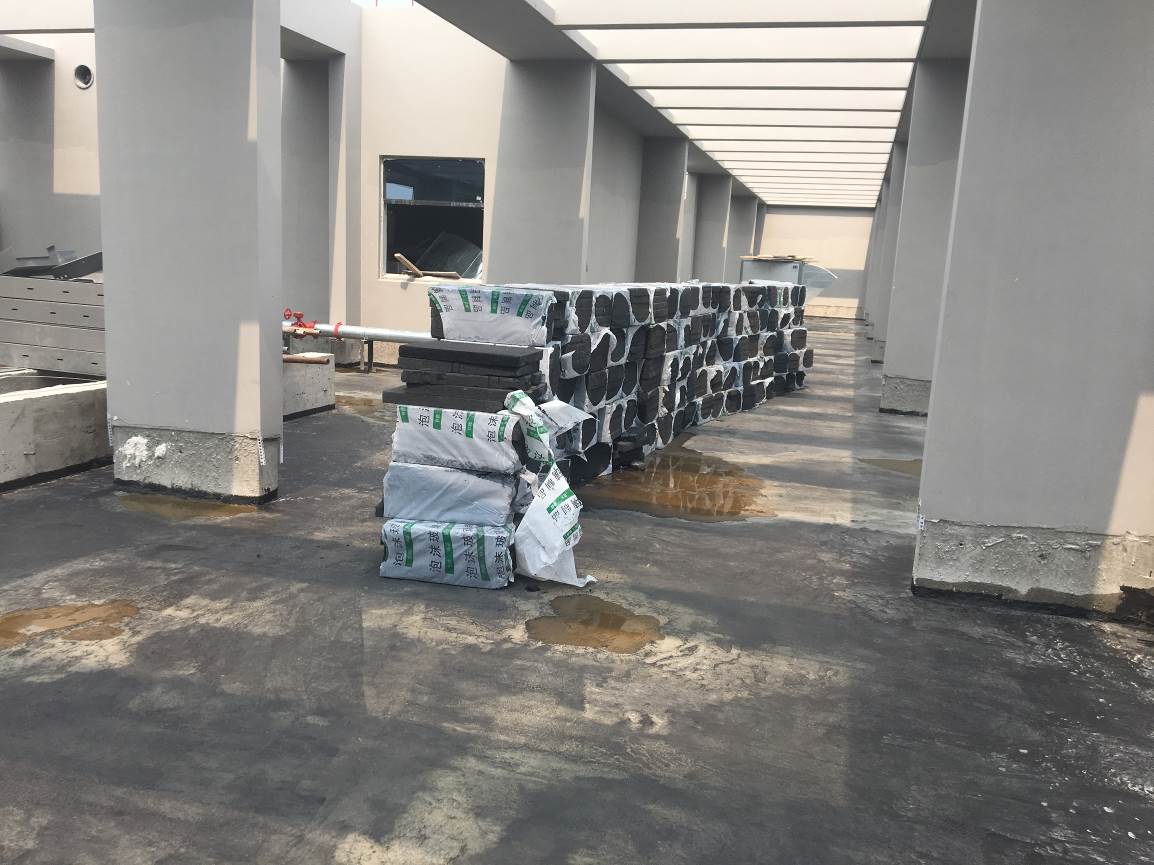

小屋面防水层

防火卷帘完成

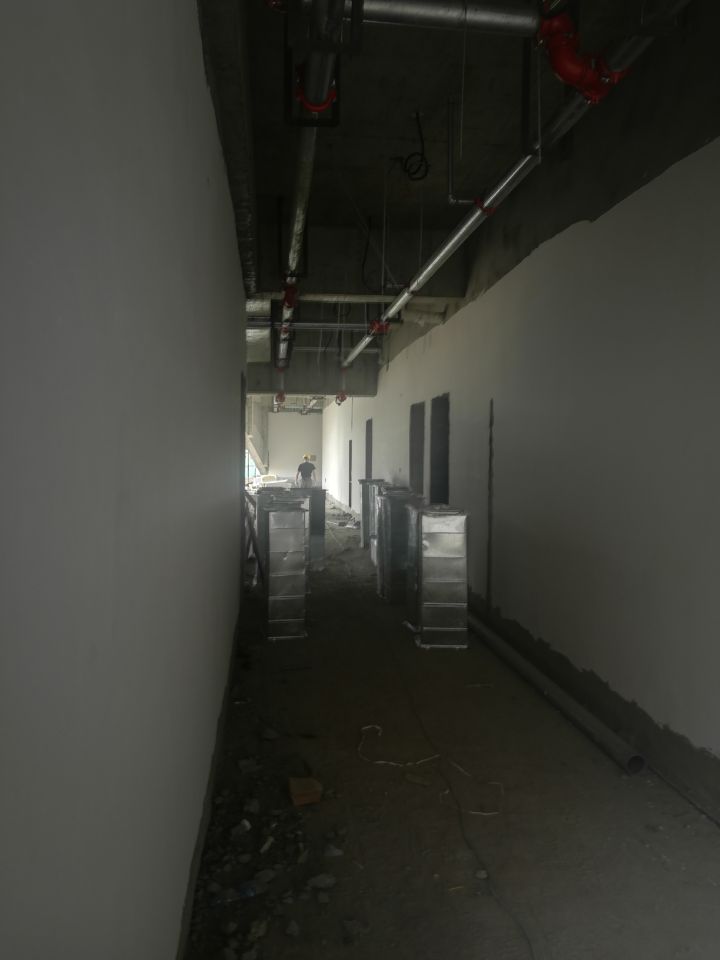

阅览区吊顶龙骨

一层密集架轨道

学术交流中心

办公室吊顶封板

报告厅大理石干挂墙面

庭院景观
一期工程标段三:
1#食堂收尾并通过初验。

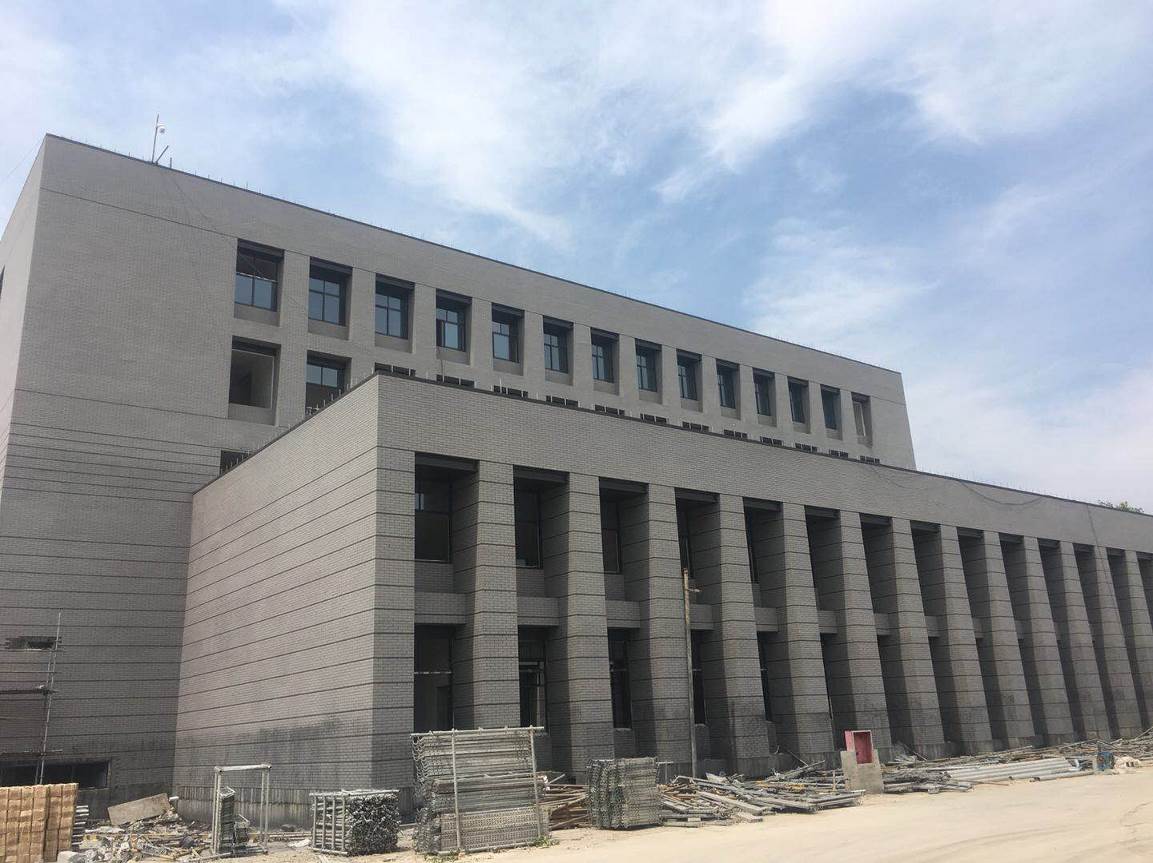

综合体育馆外立面陶板铺贴。

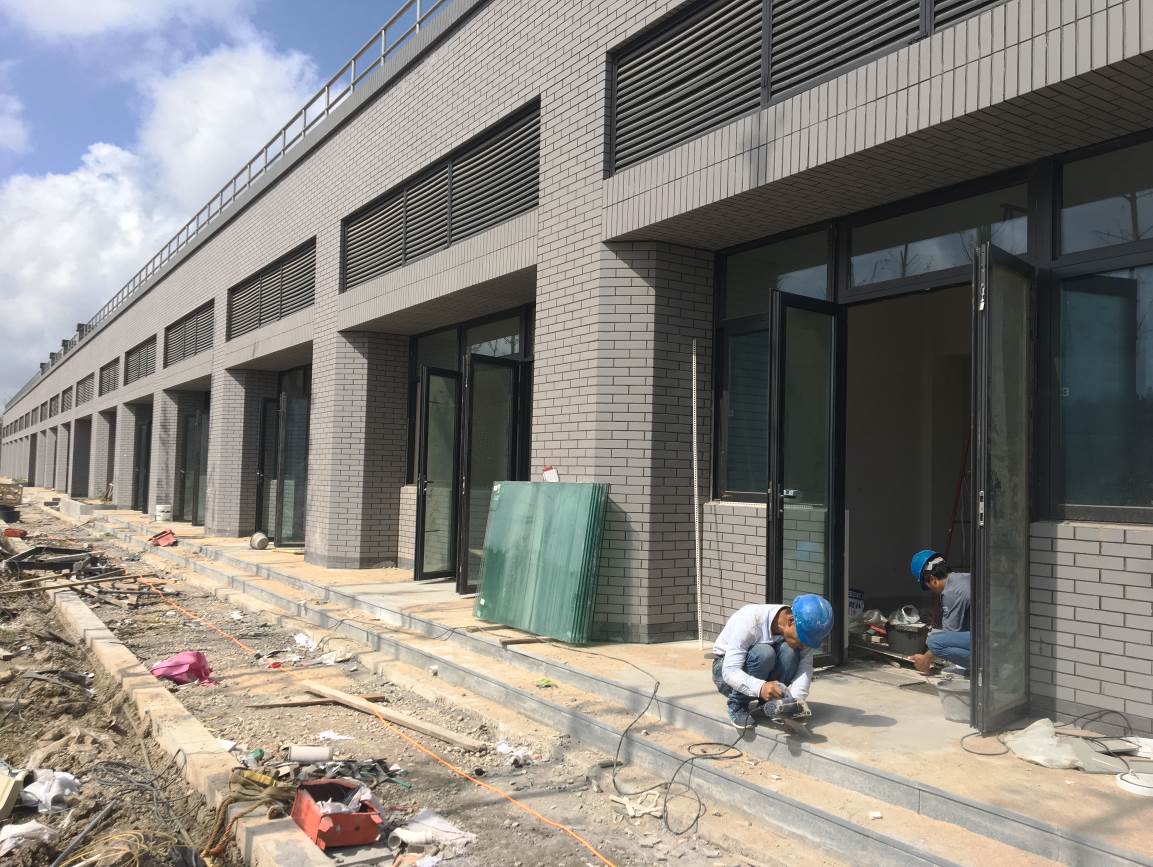

体育场看台玻璃门窗安装

1#食堂

用餐区清理

一层门厅地砖铺贴

综合体育馆

体育场看台

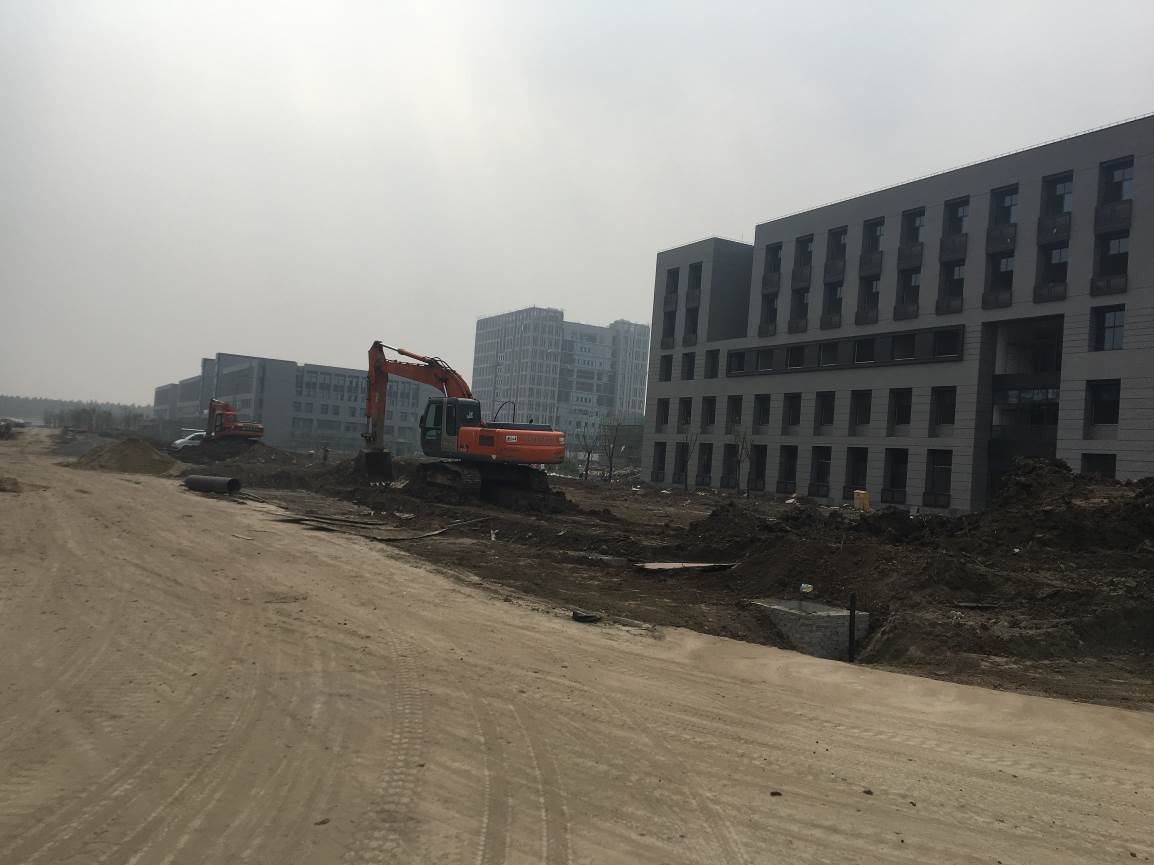

二期工程标段一

河岸景观结构

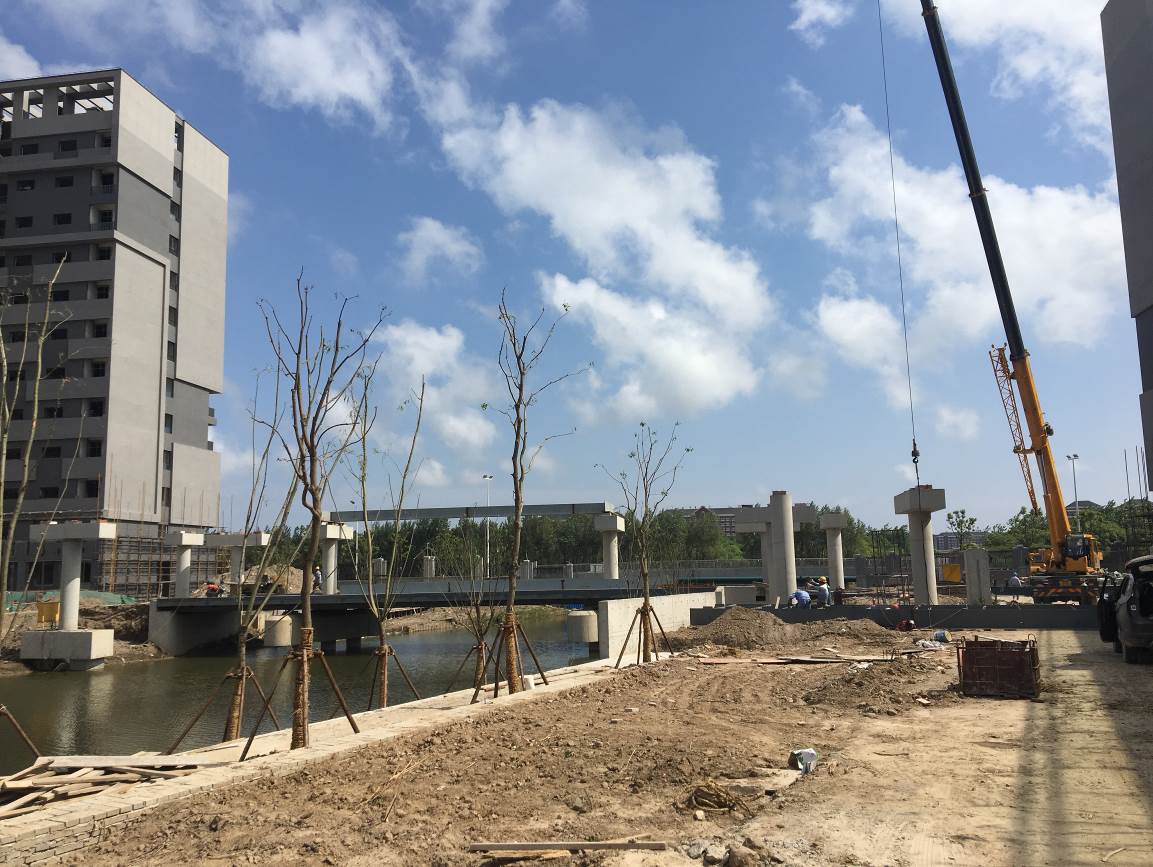

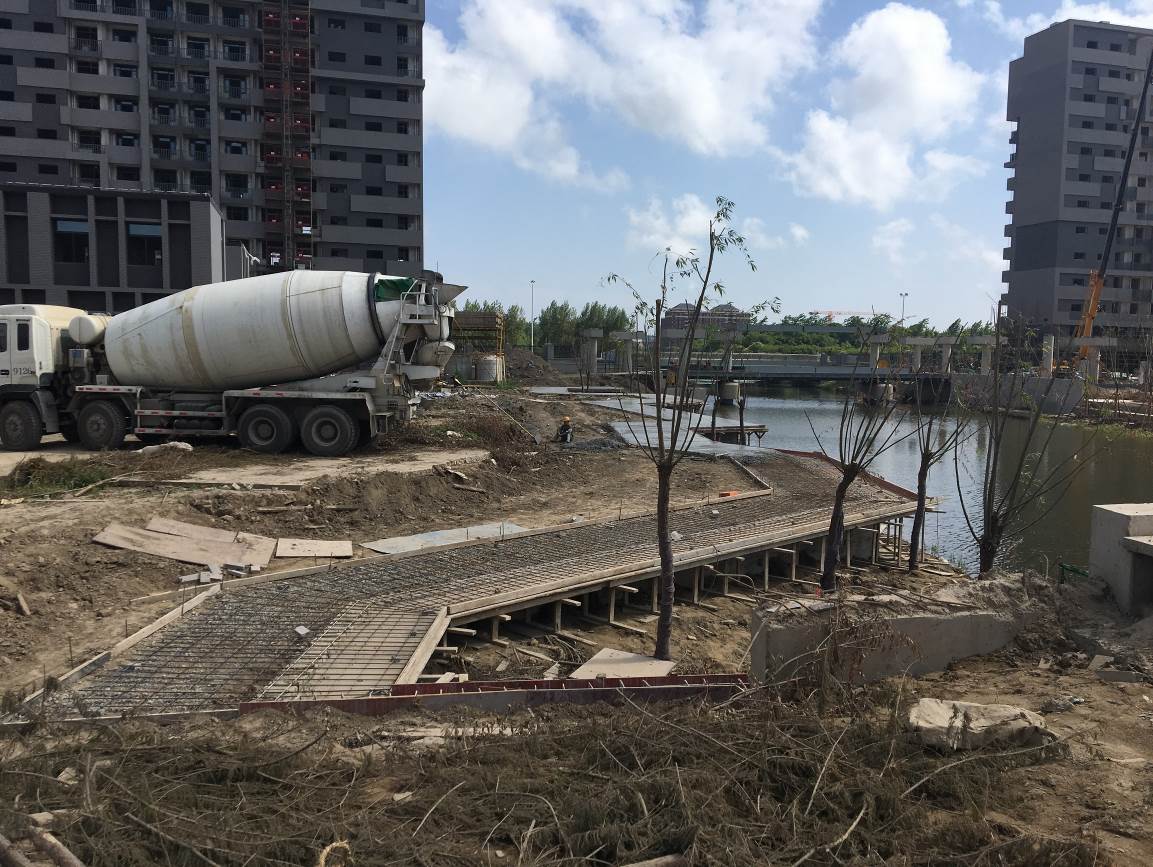

人行桥3二层结构吊装

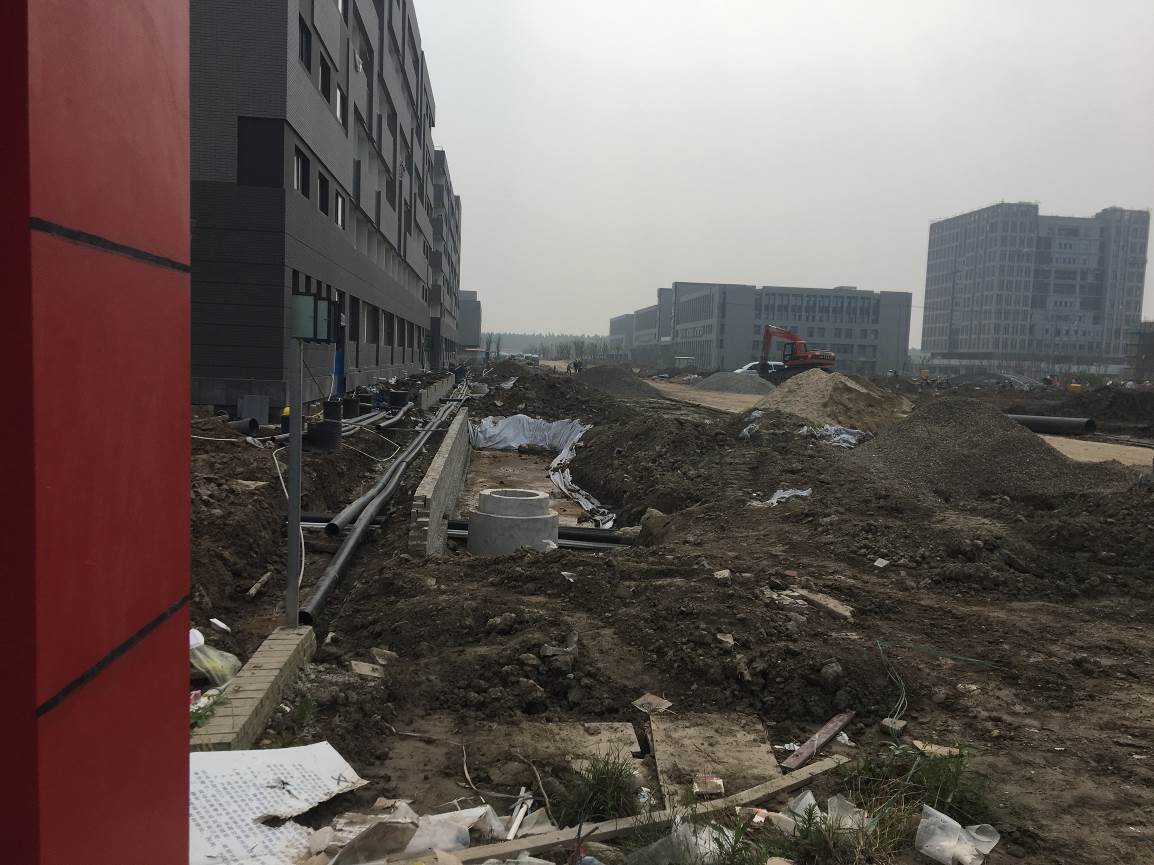

8/9学生公寓雨水花园

南环路南侧雨水花园

南环路北侧

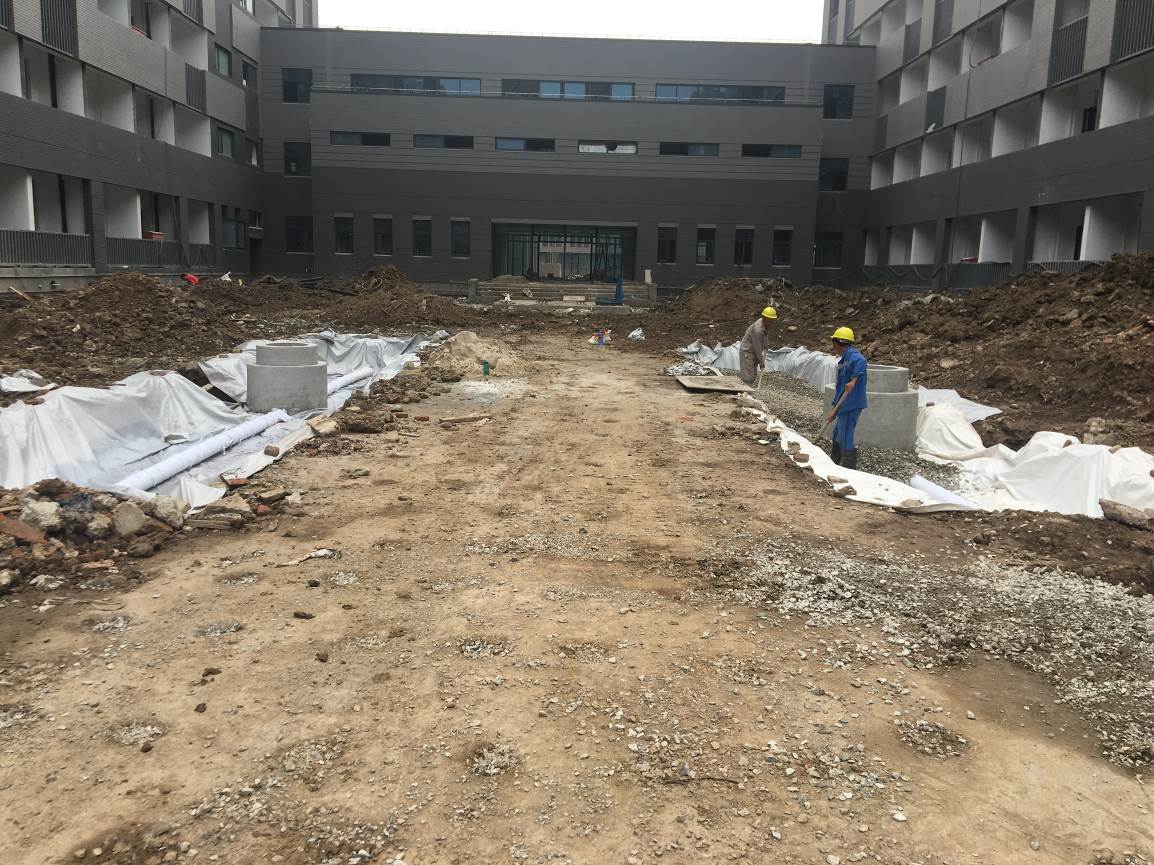

中央庭院填土

人行桥一吊装

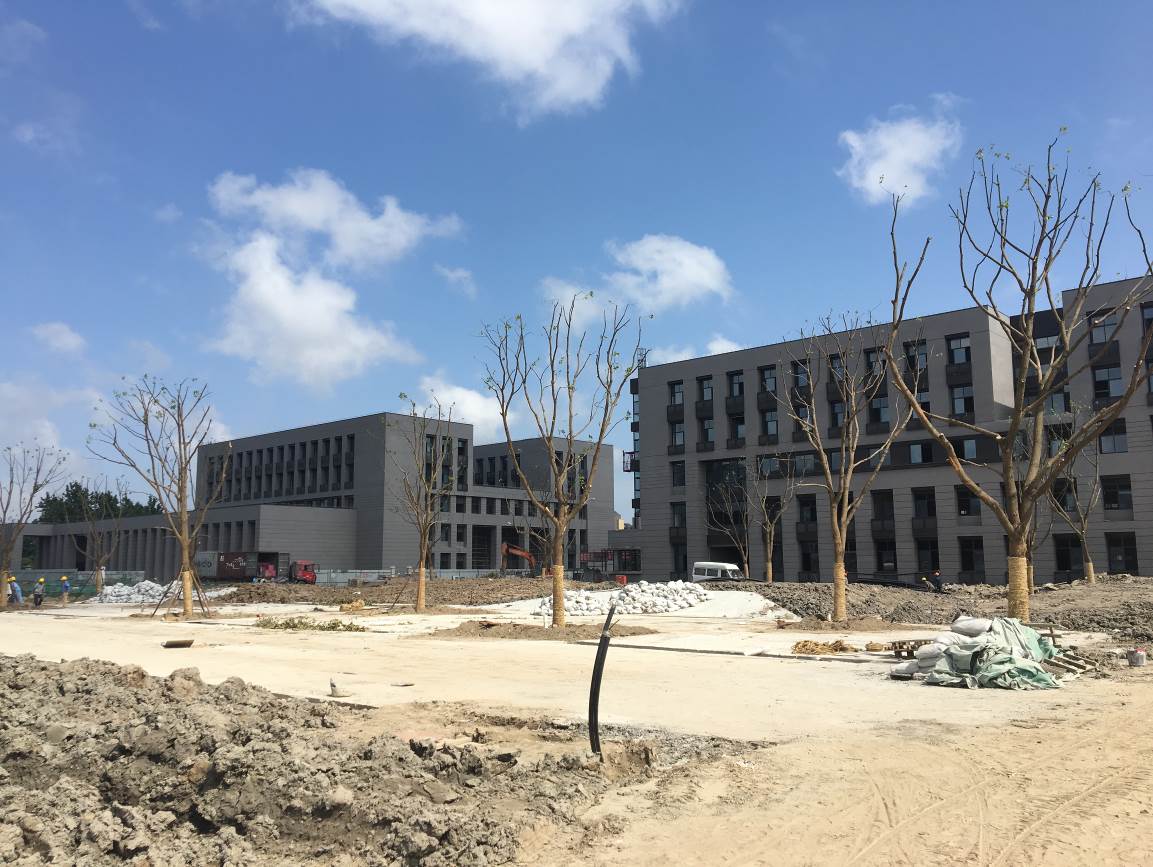

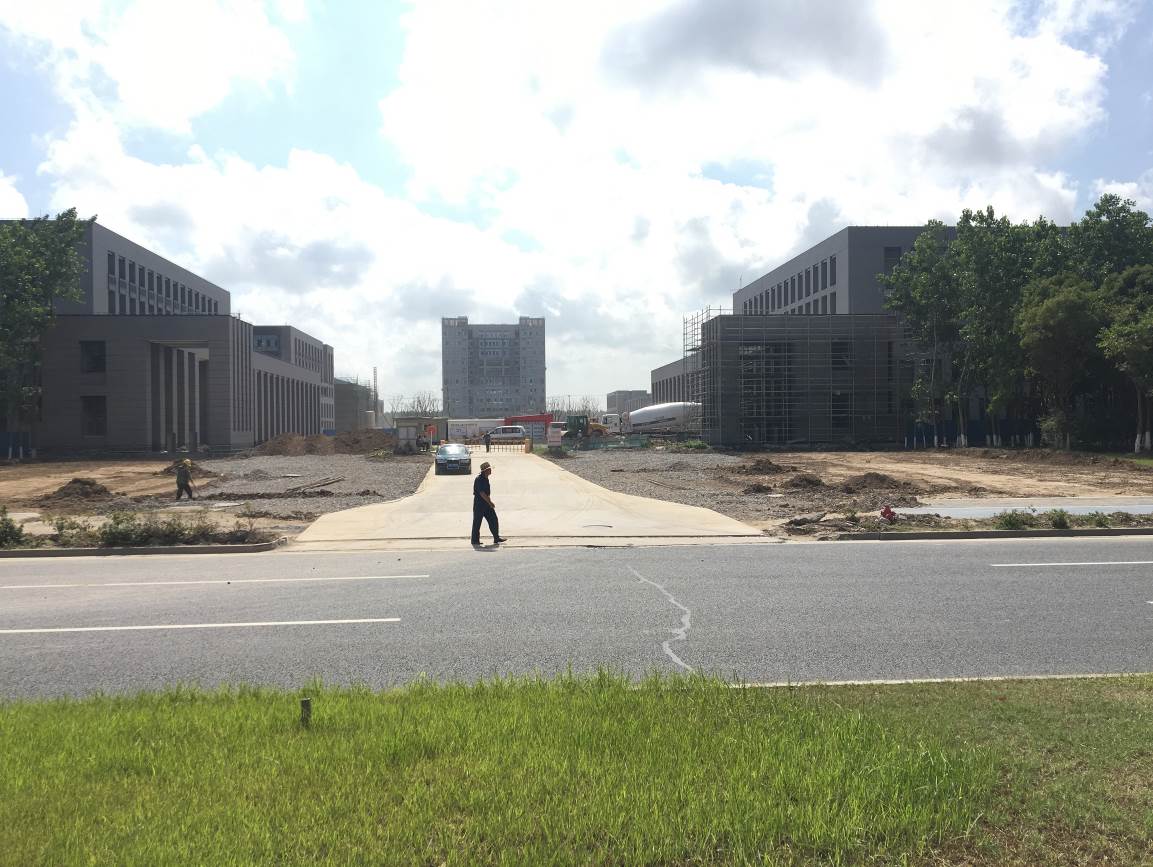

二期鸟瞰图

东环路道口扩大

中央庭院植树

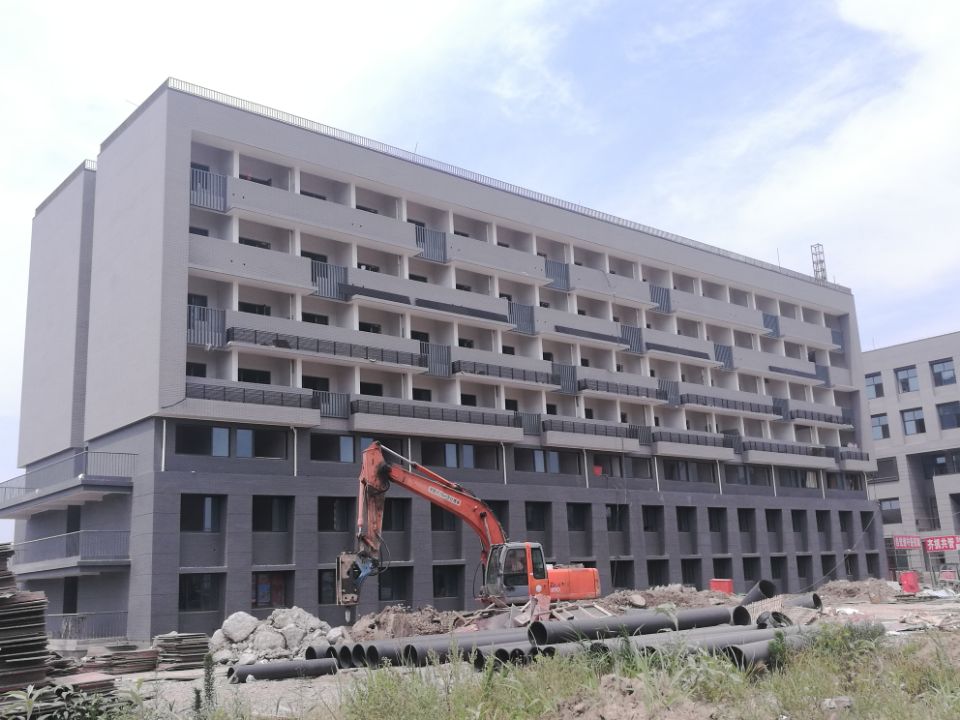

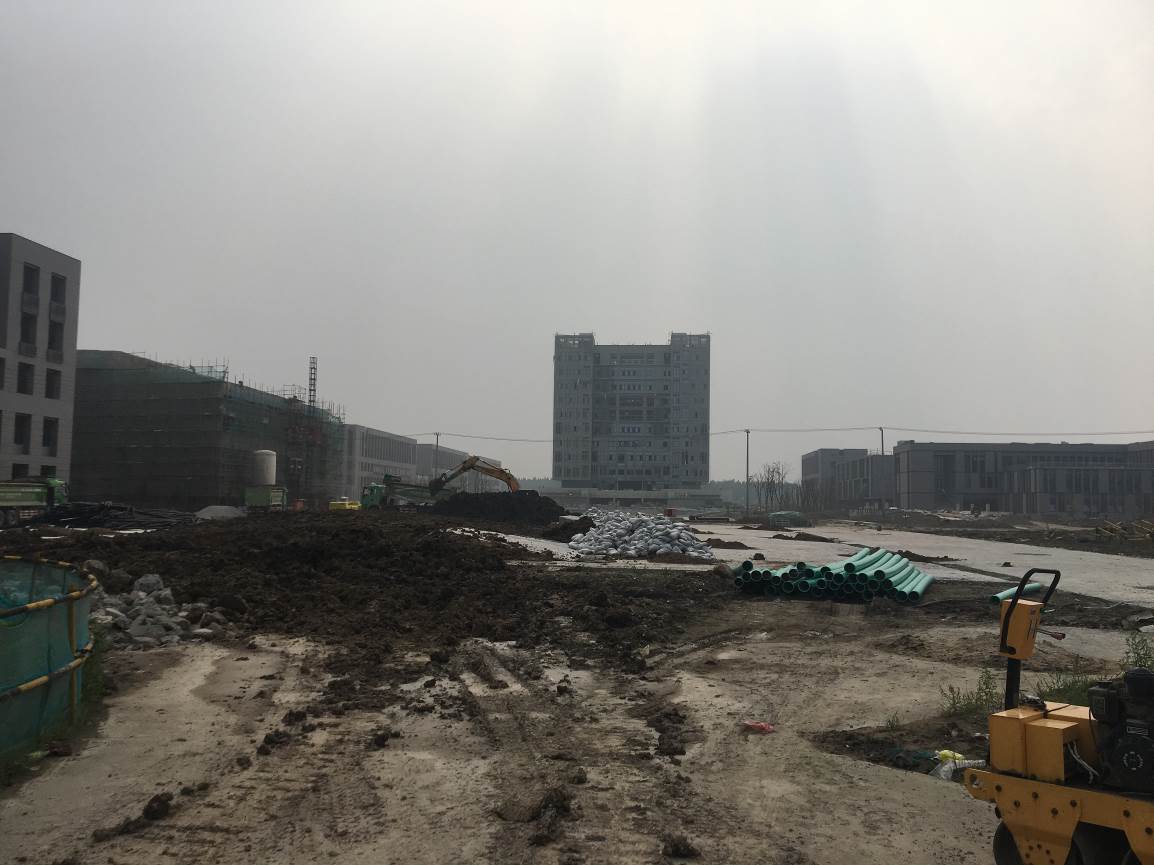

4号学生公寓

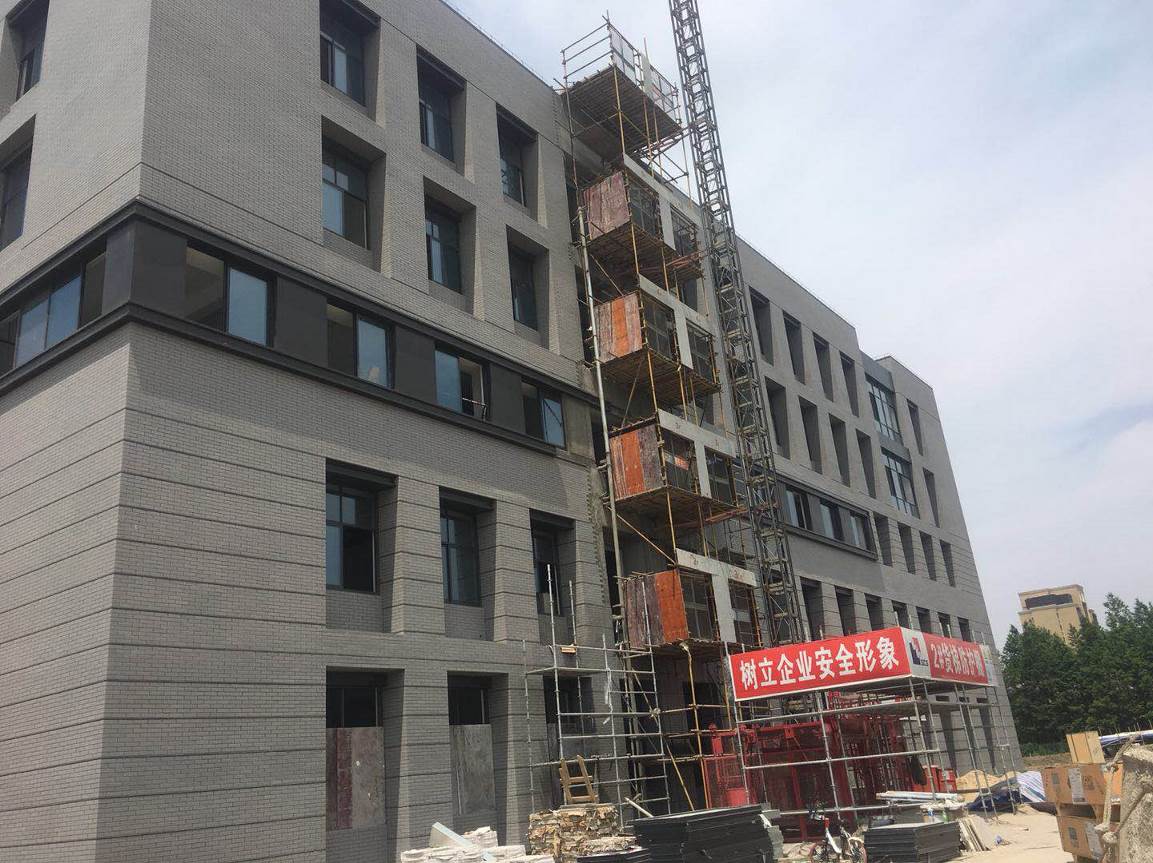

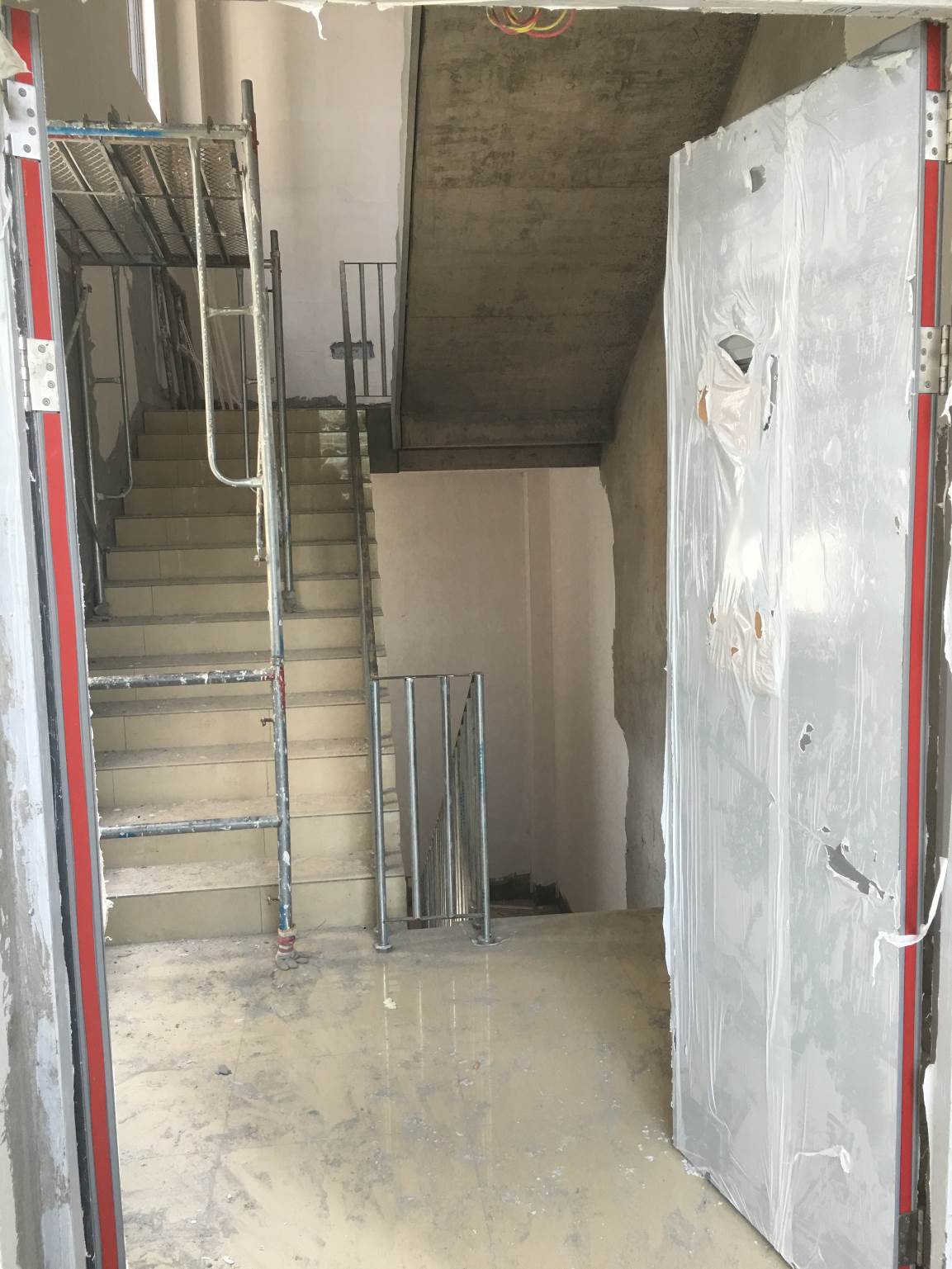

4#公寓脚手架

墙地砖铺贴

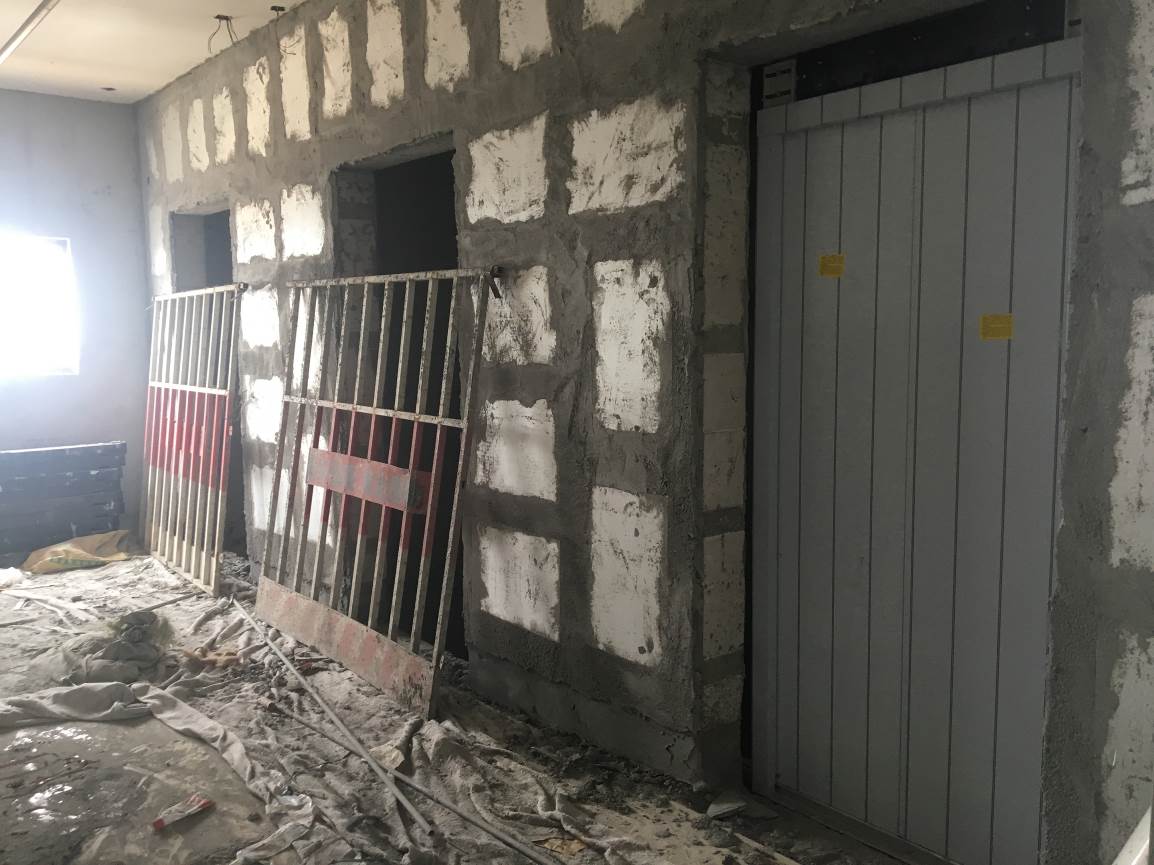

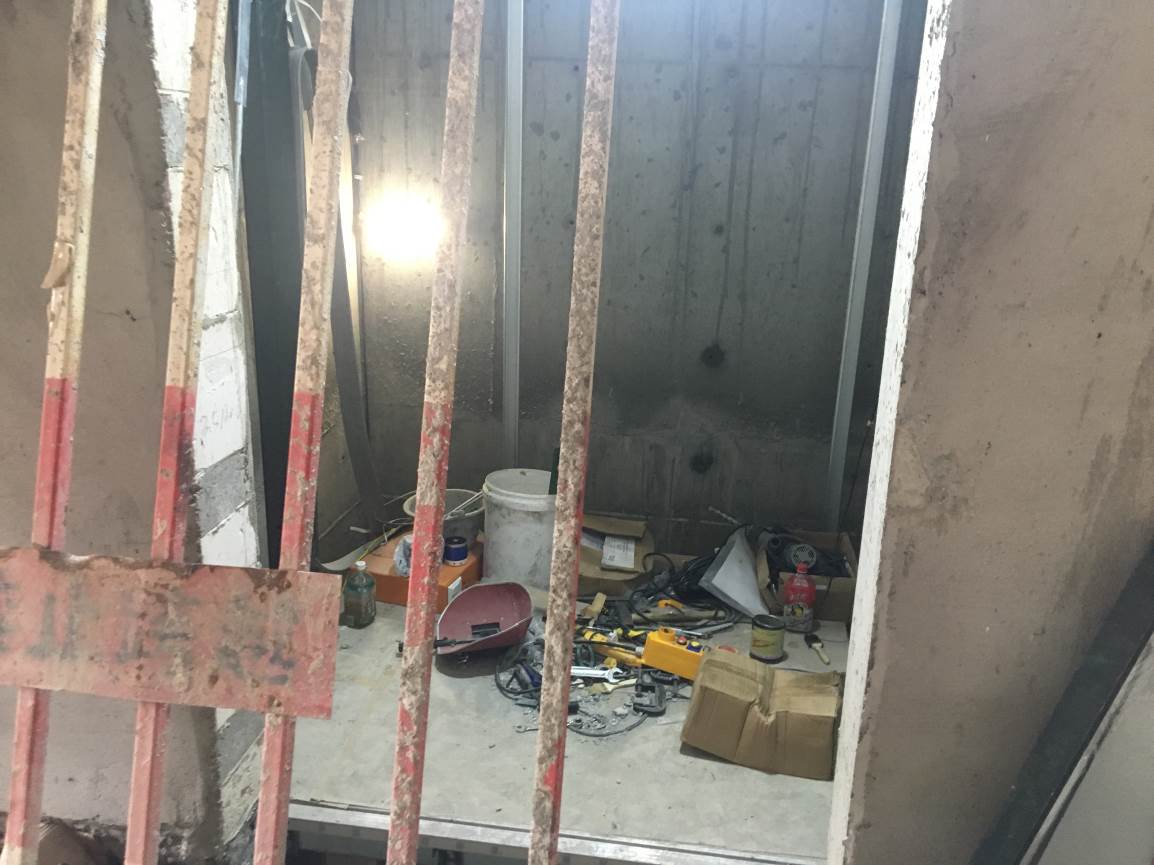

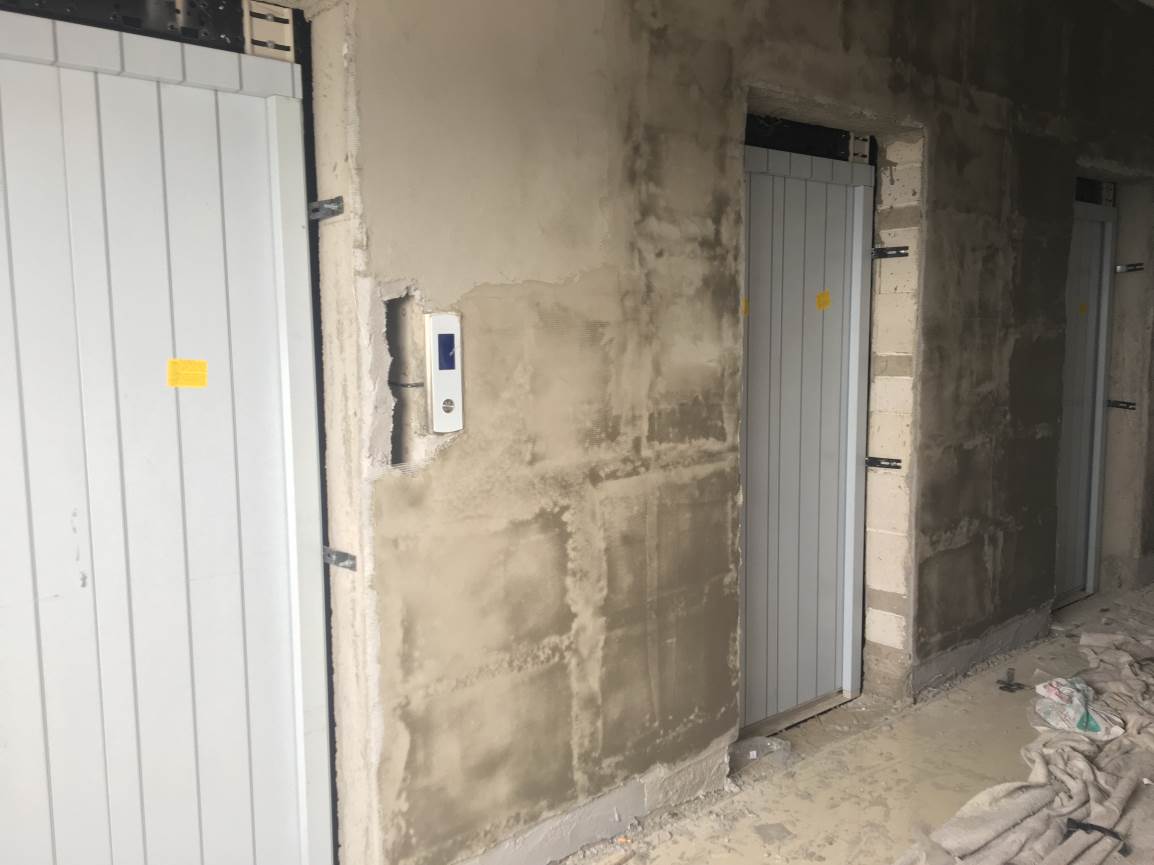

电梯安装

5#脚手架拆除

屋面保温准备

电梯间保温收头

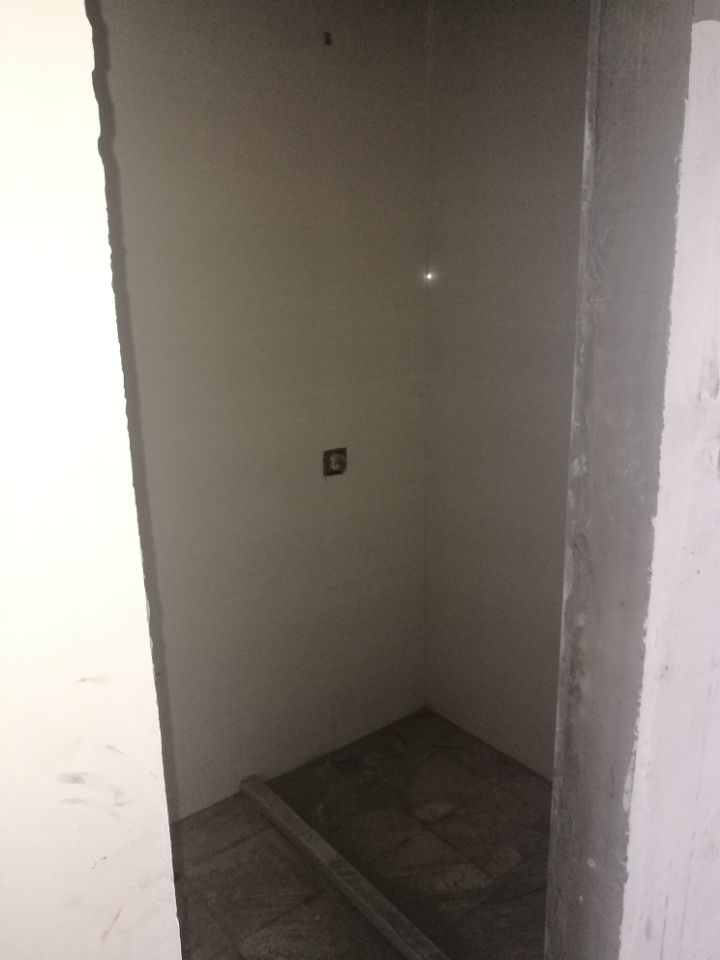

卫生间贴砖

电梯安装

内墙粉刷

6#公寓

卫生间墙地砖

玻璃门窗安装

屋面

7#脚手架拆除

电梯安装

屋面保温基本完成

卫生间墙地砖
二期工程标段二:

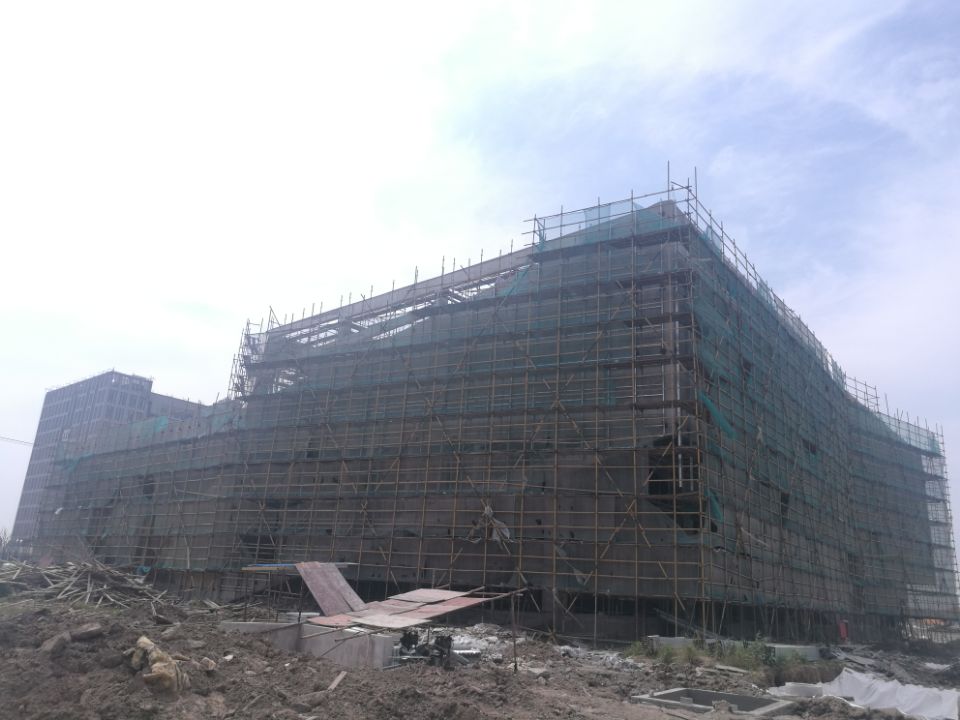

1、学生活动中心外幕墙因分格尺寸变化及节点变化,目前还在修改图纸,6月5日已完成图纸修改,6月10日前完成料单计算,6月30日前材料进场,7月30日前完成幕墙施工;本周装修人员有所增加,室内施工滞后,内墙龙骨等后续施工滞后。

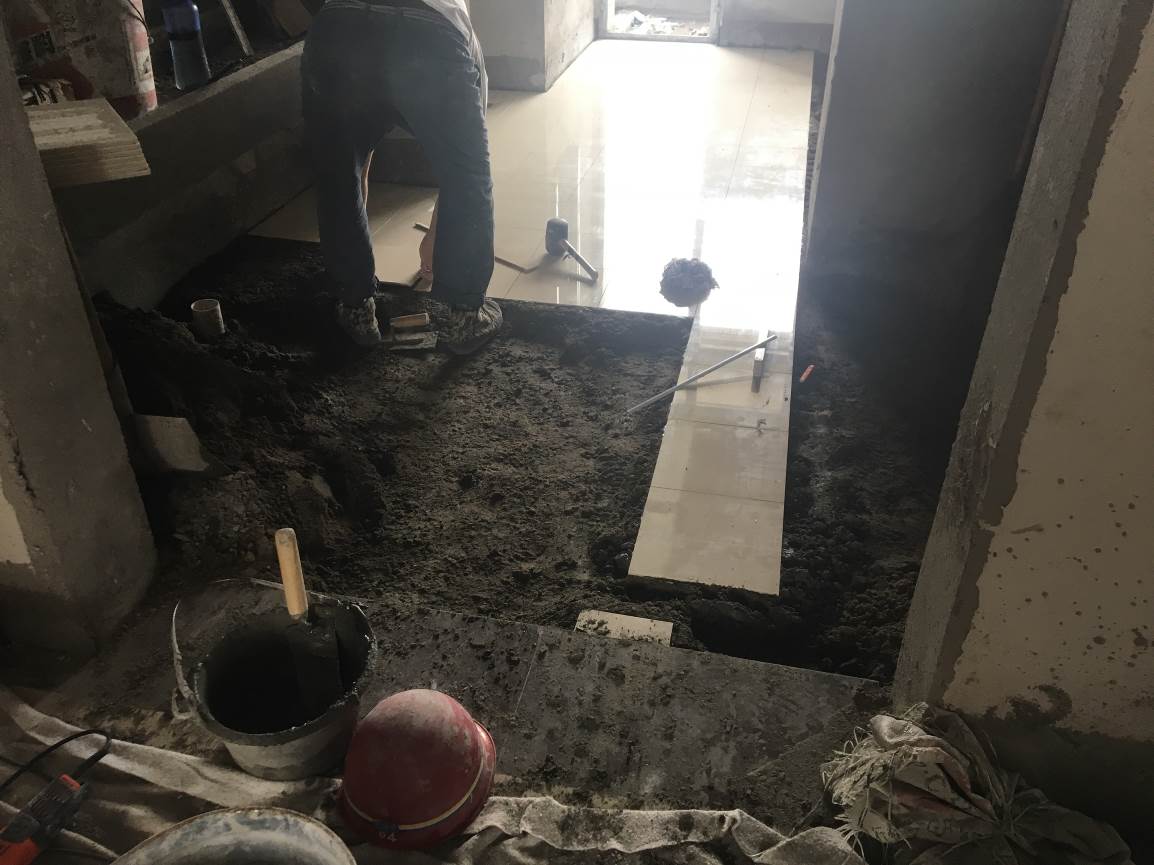

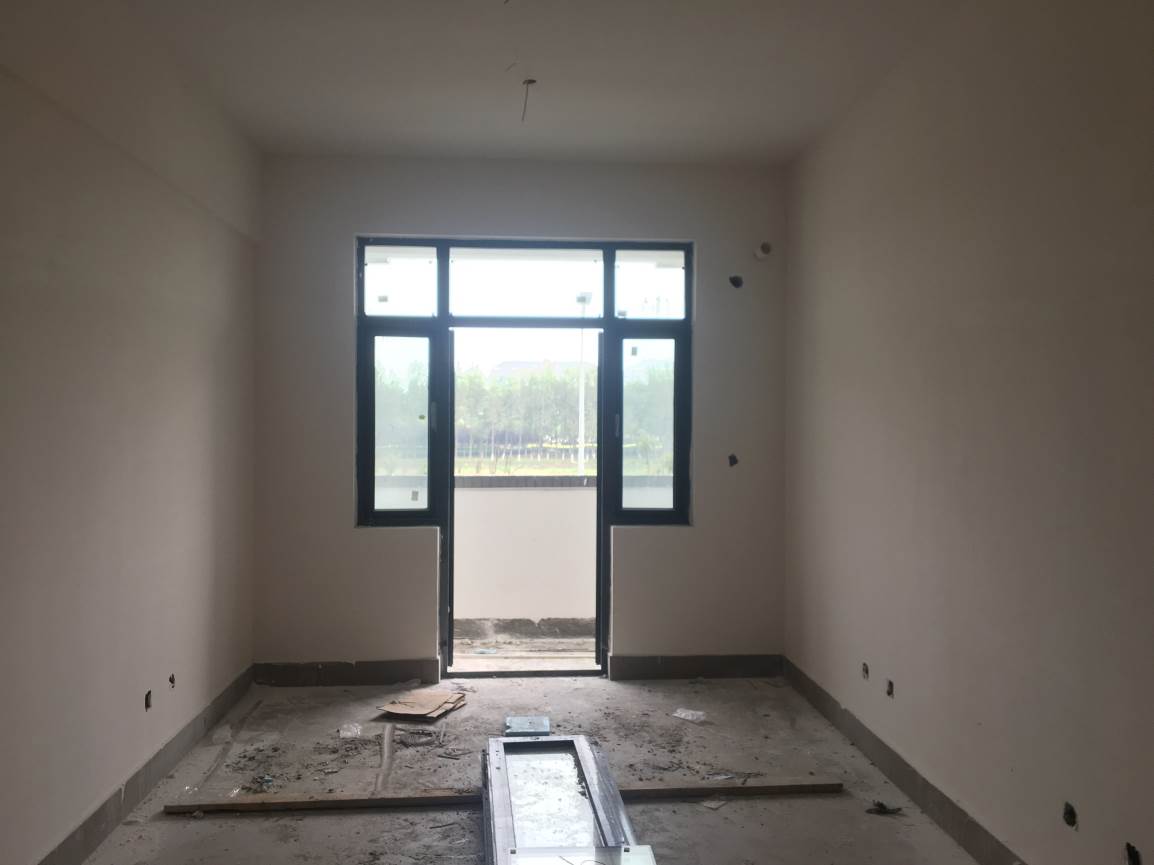

室内地砖

扶手栏杆

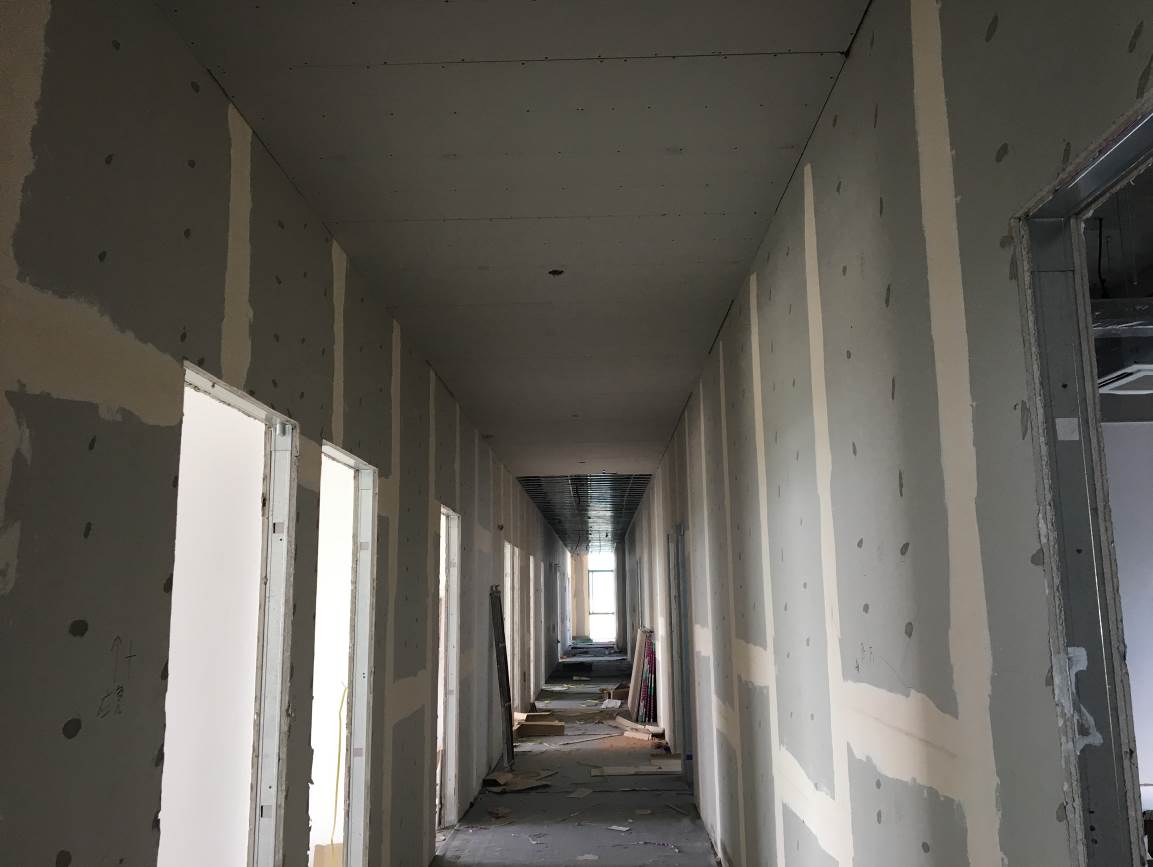

室内吊顶

室内地砖

电信学院

室内墙地砖

扶手栏杆、防火门安装

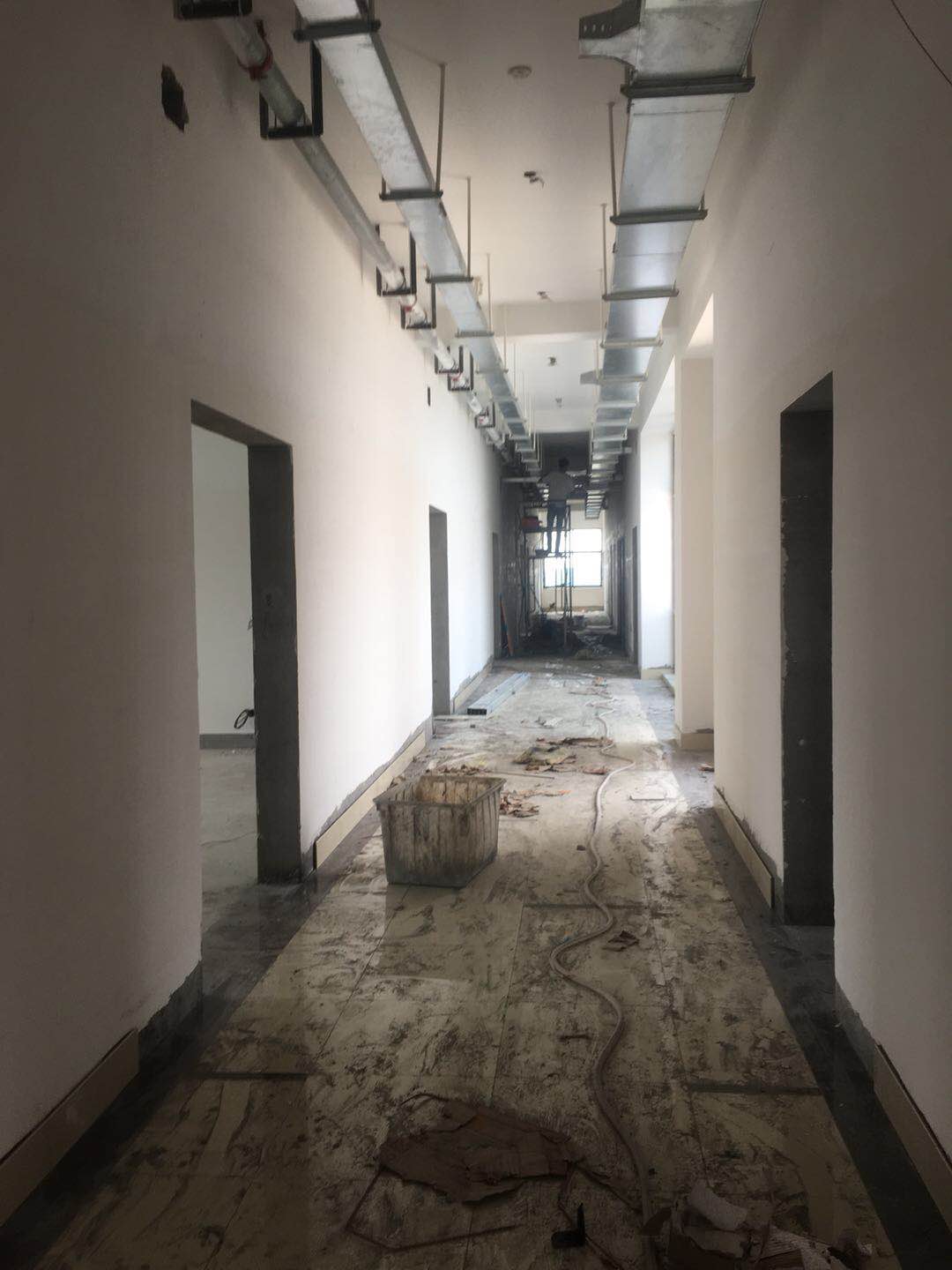

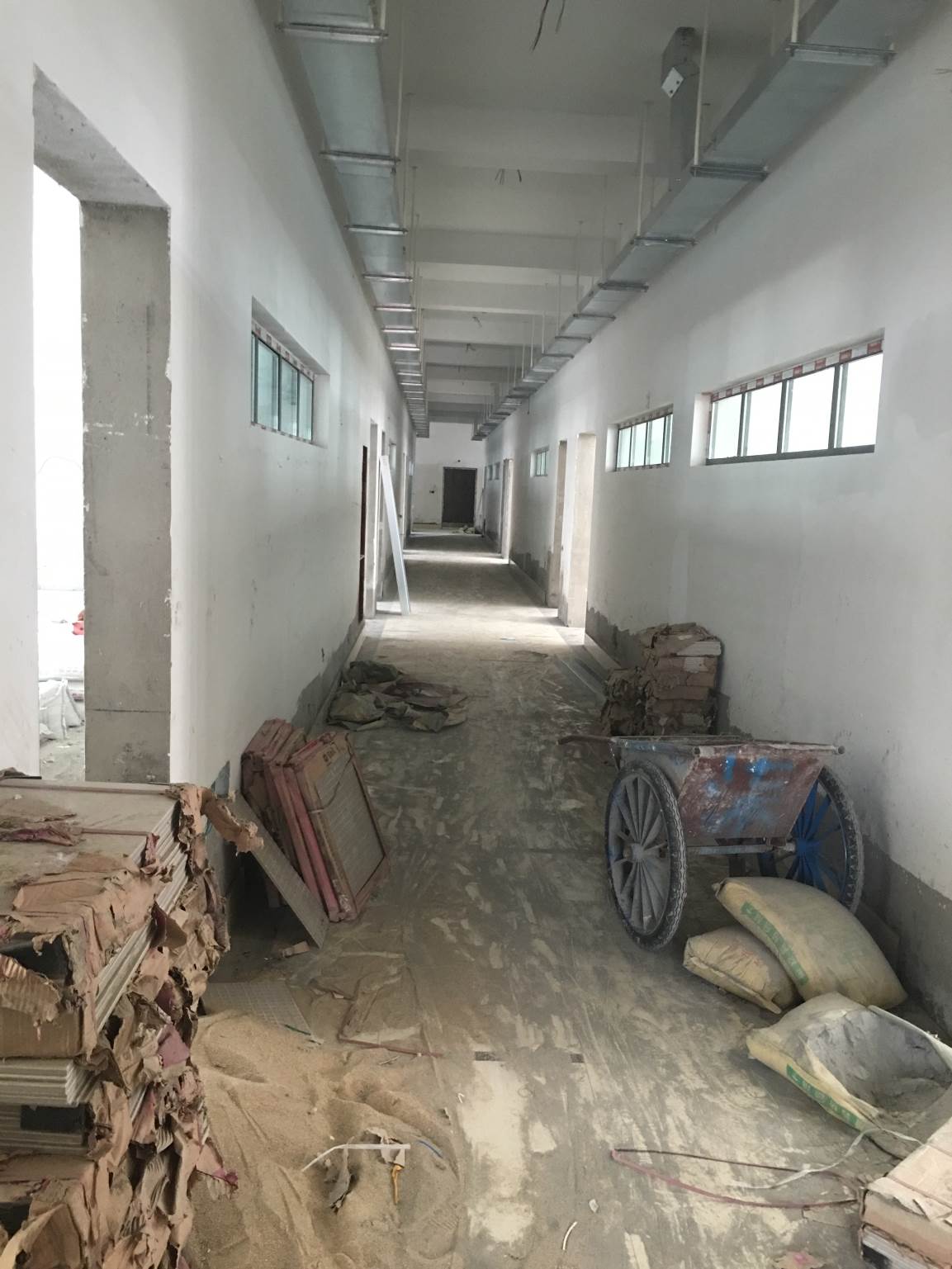

给排水、消防、通风、强弱电、电梯穿插施工

经管学院

脚手架拆除

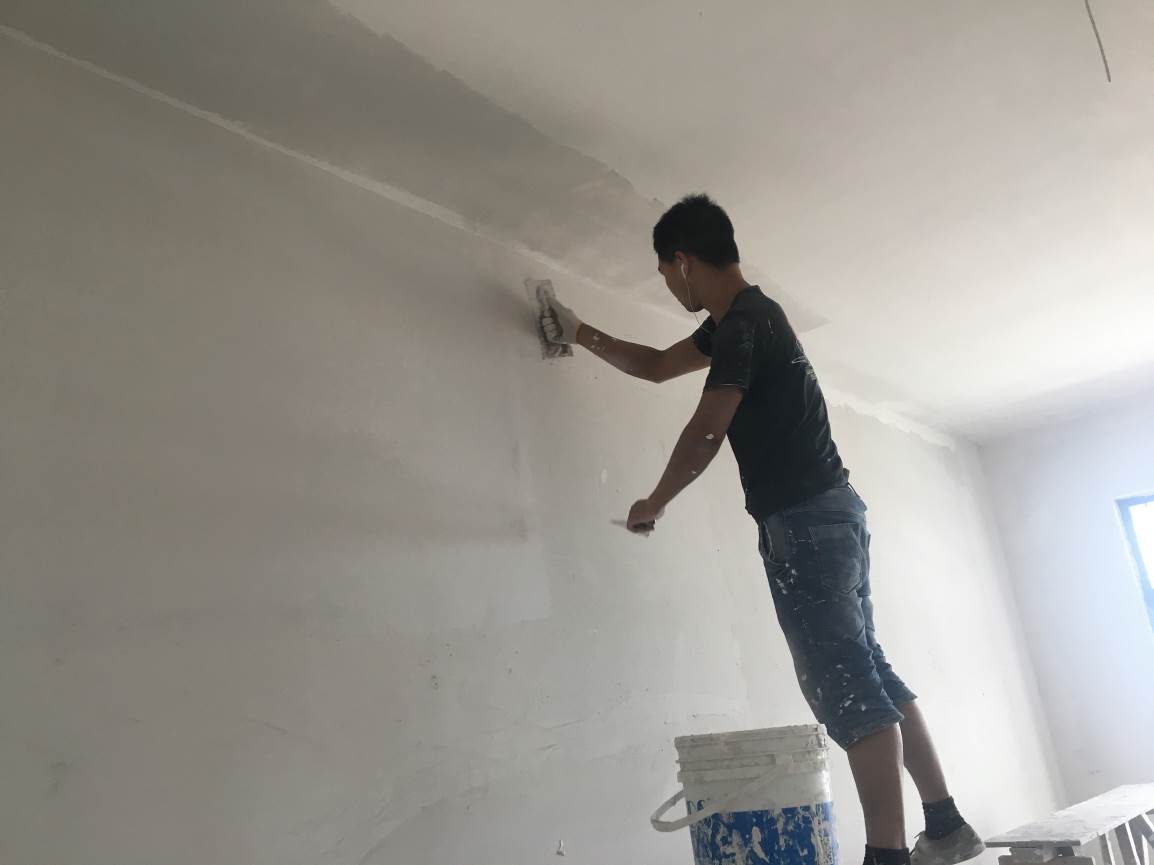

内墙腻子、涂料

室内墙砖、地砖铺贴

环化学院

空调护栏及外墙铝板

室内墙砖、地砖铺贴安装

护栏扶手安装

给排水、消防、通风、强弱电、电梯穿插施工

单身公寓

木门安装

扶手栏杆安装

卫生间贴砖

学生活动中心

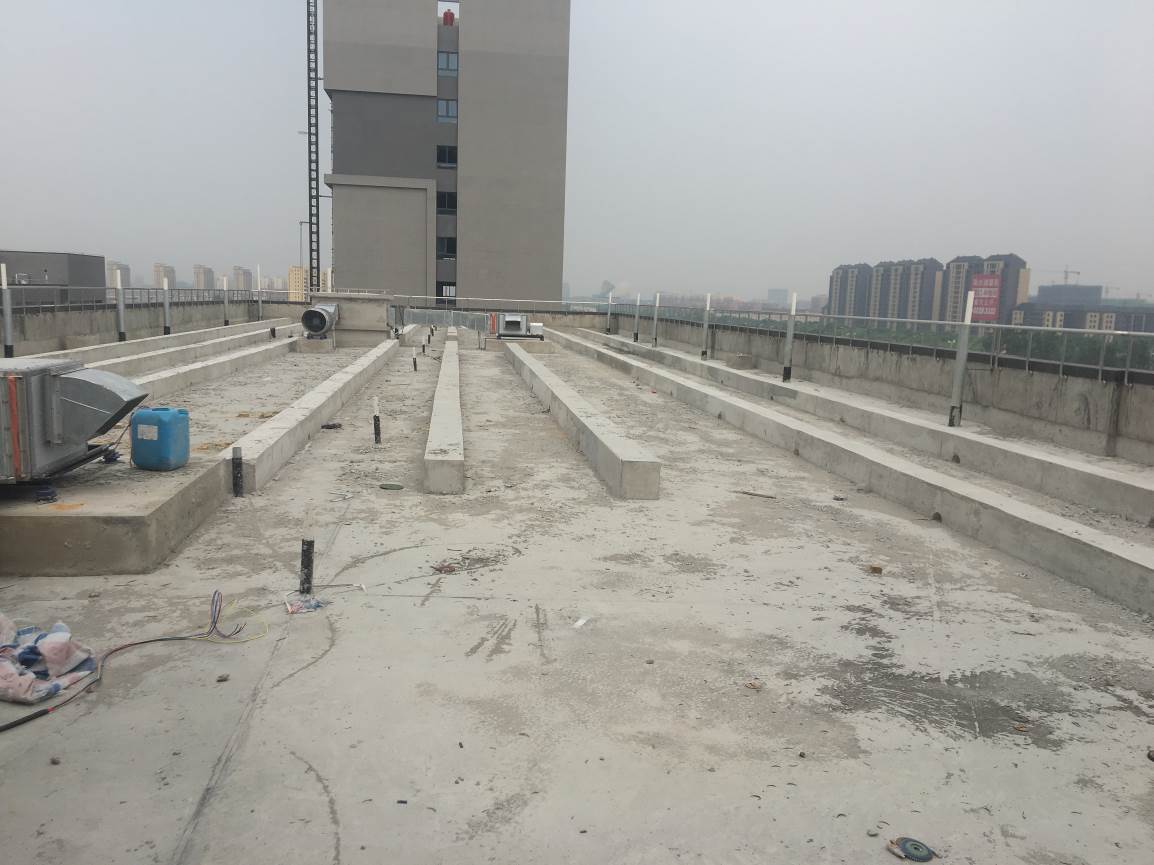

屋面保护层

保温施工

管线穿插施工
