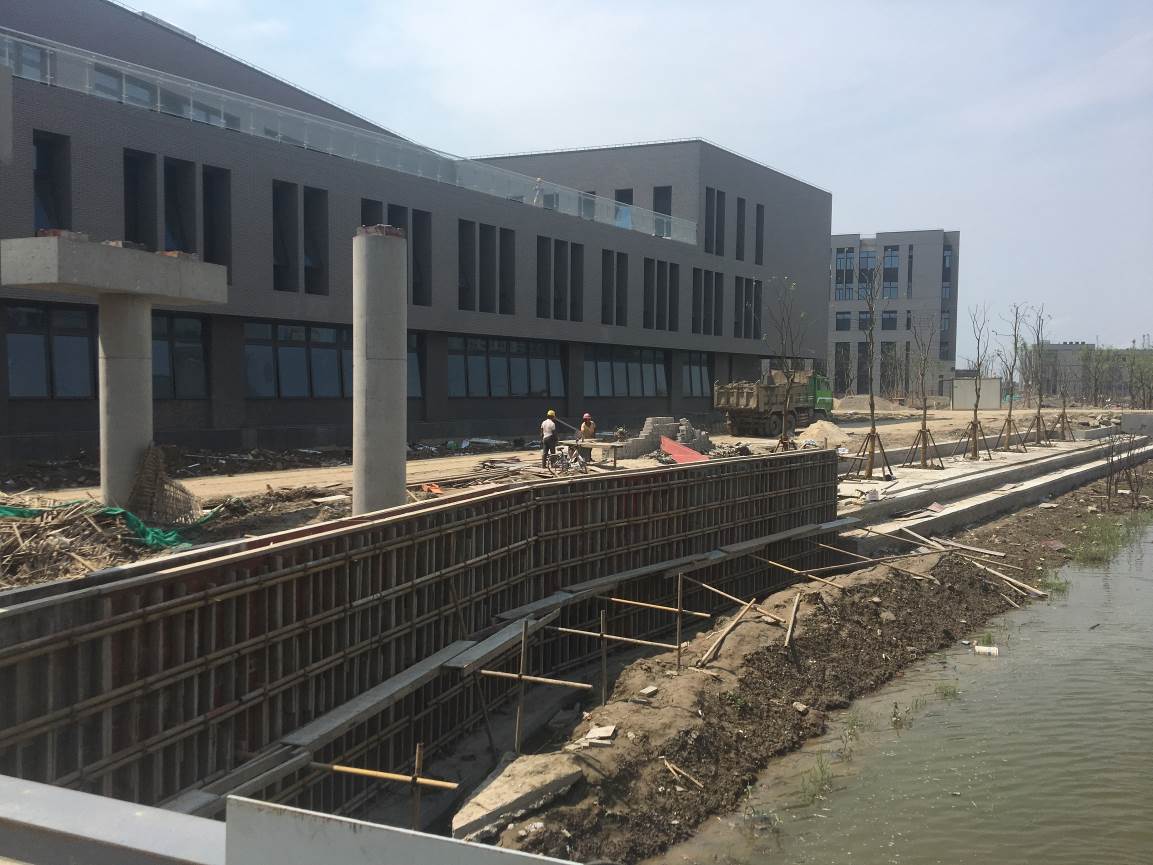

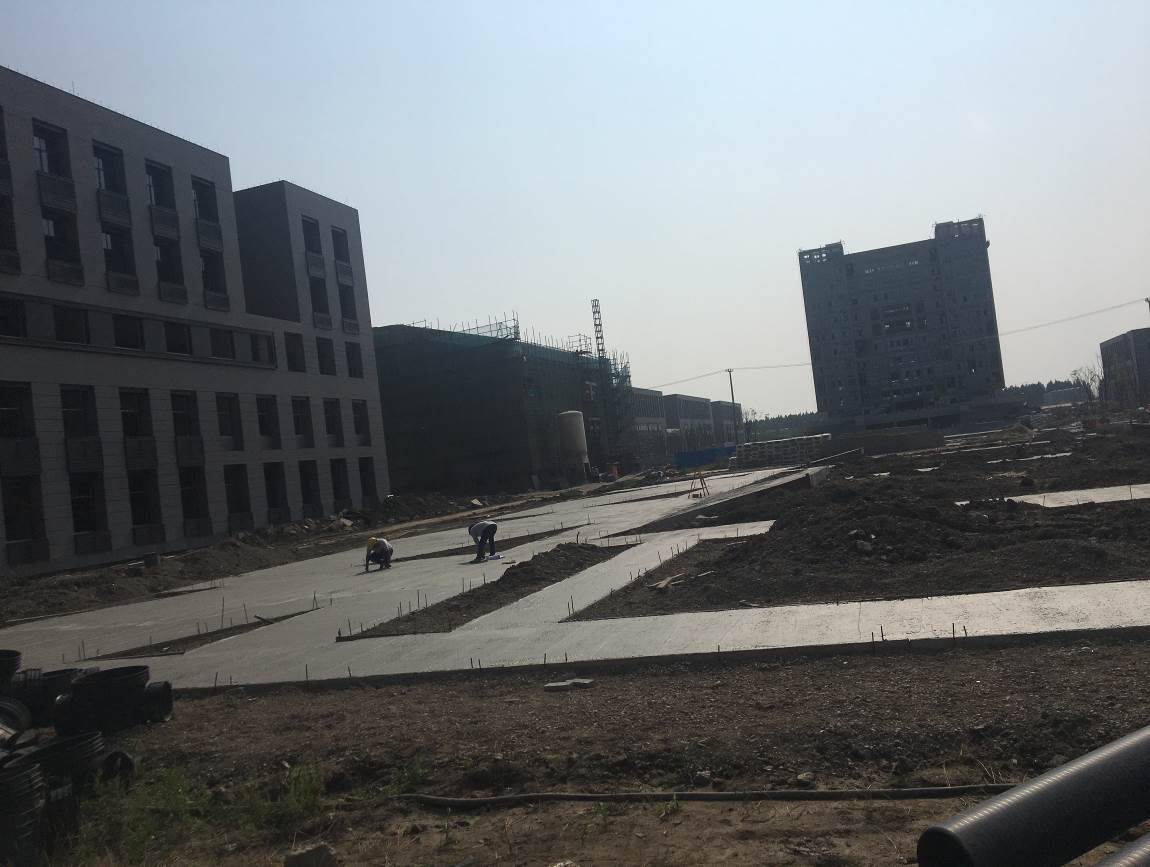

一期工程01标:

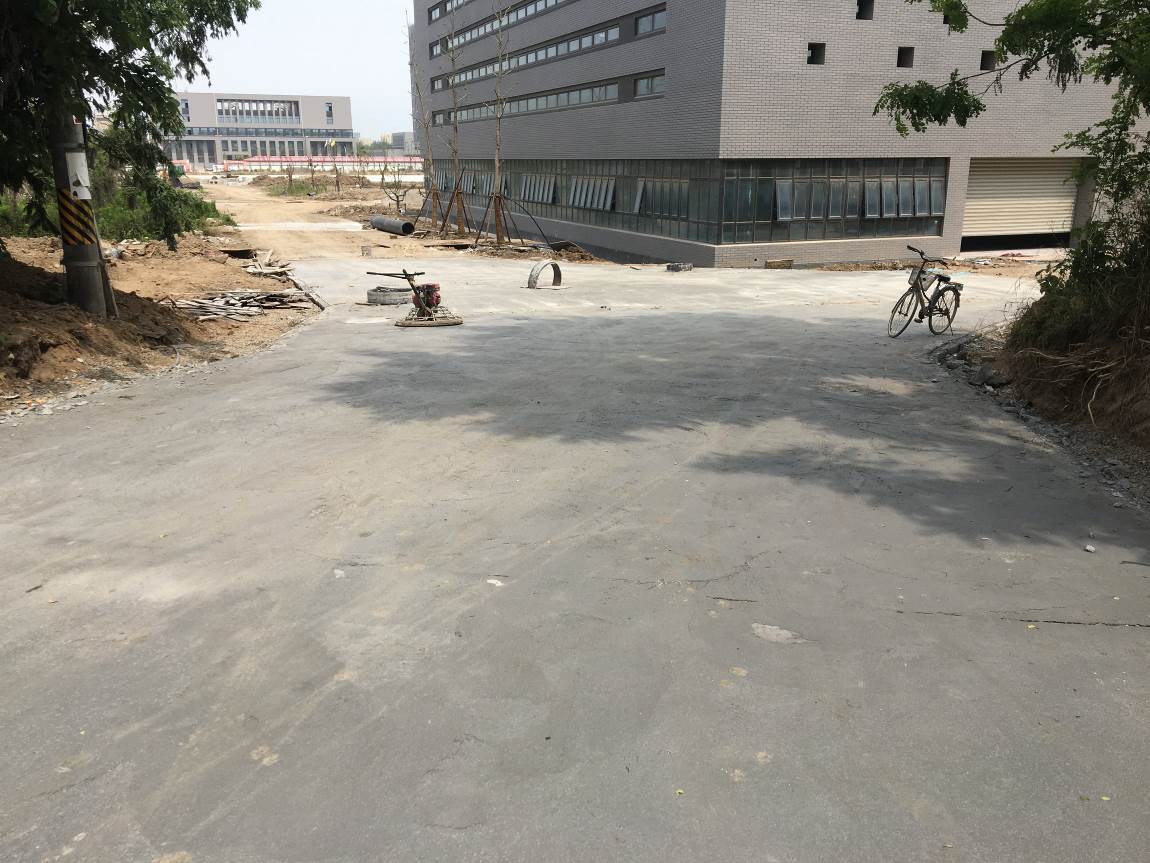

1#食堂场地硬化。

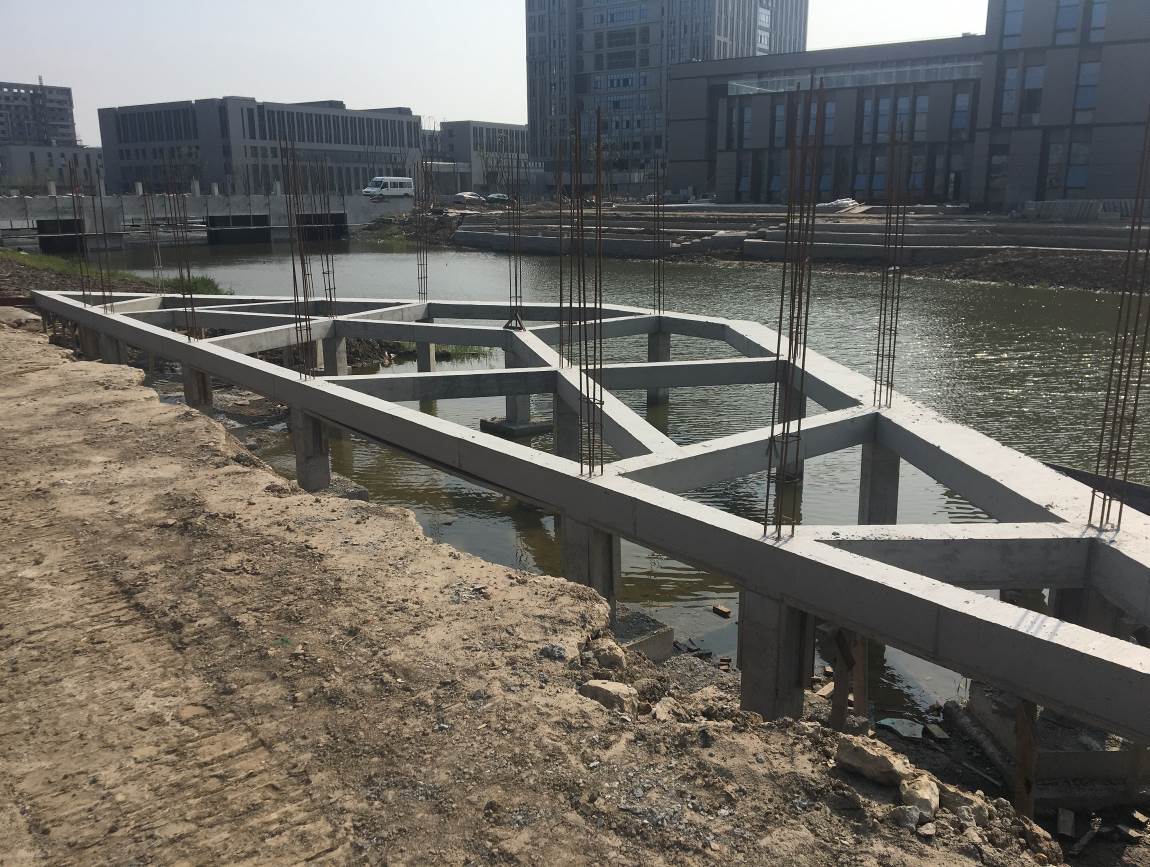

塘下公路门口路基浇砼,雨污水管接通。

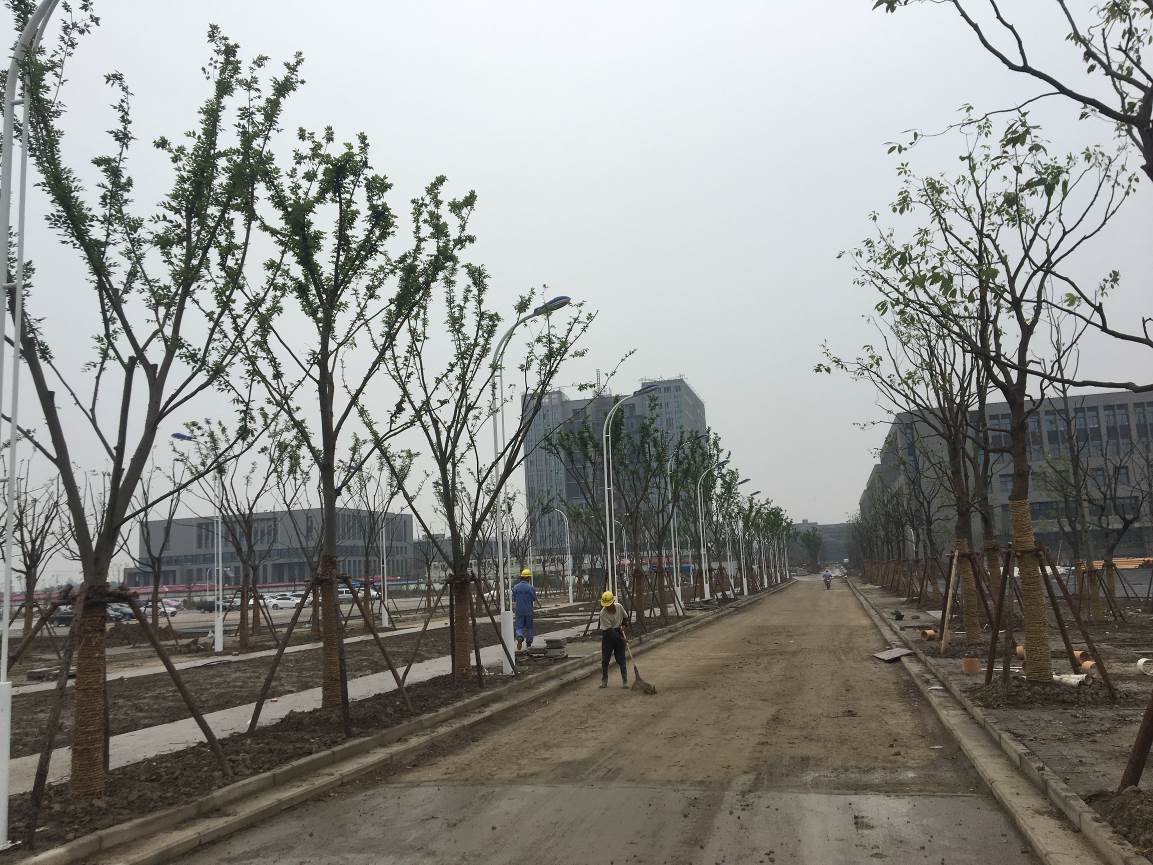

1#食堂西侧沿河景观结构施工。
路灯安装。

1#食堂场地硬化

西侧河岸景观结构

路灯安装

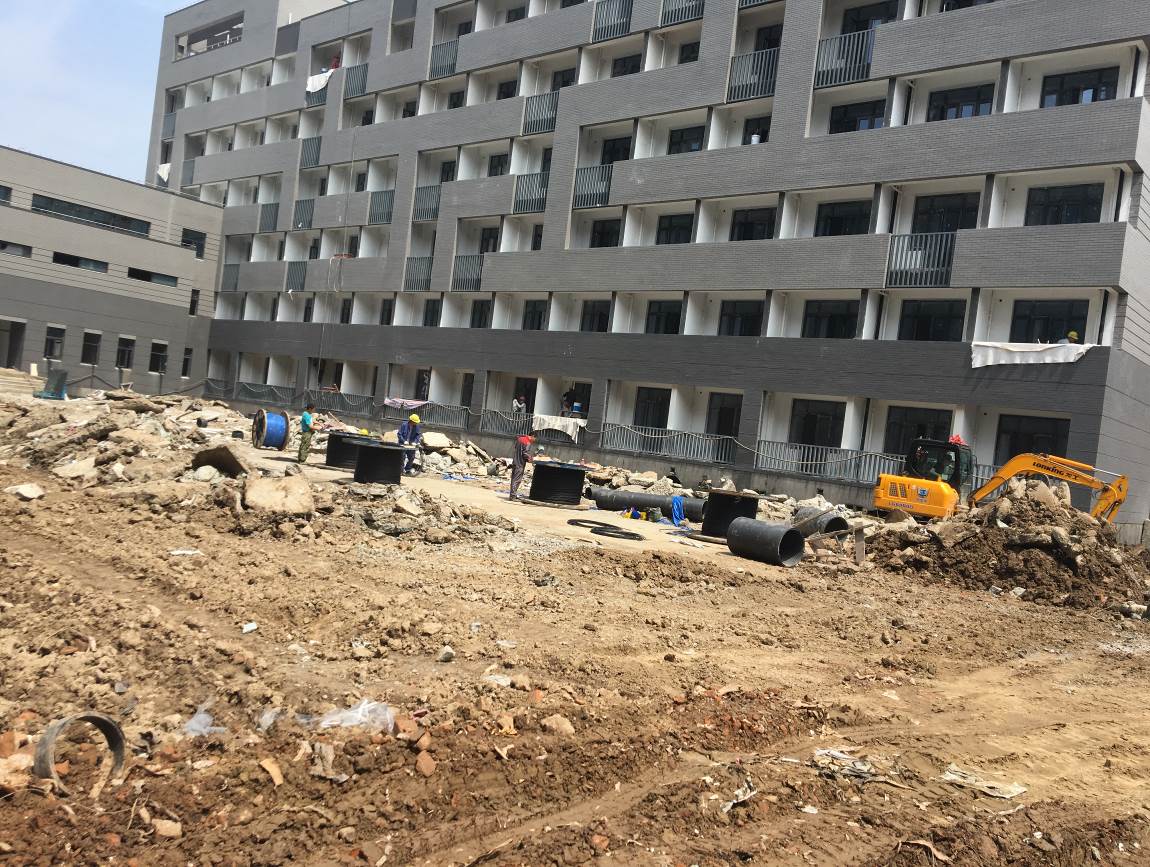

塘下公路门口
一期工程02标:

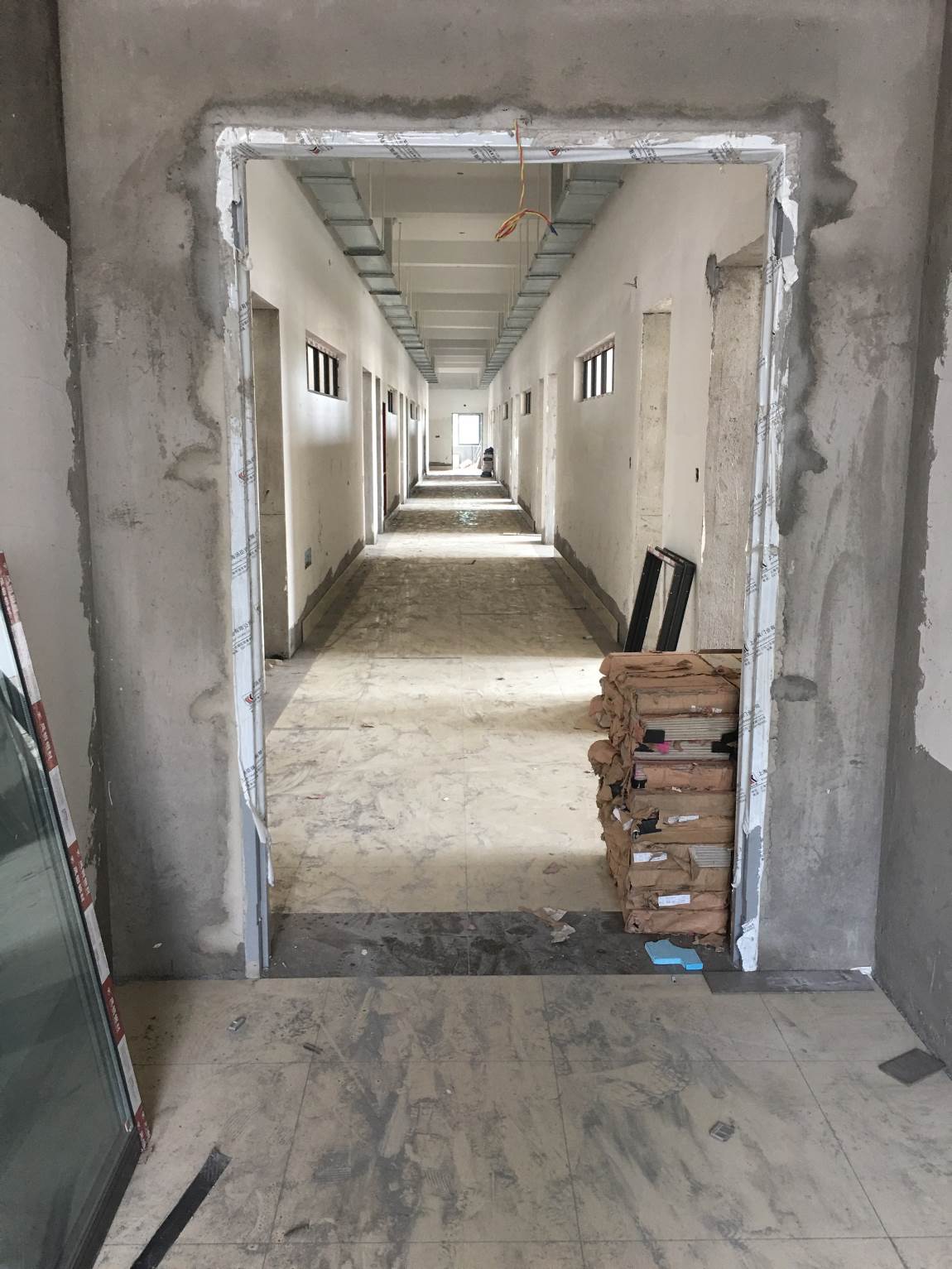

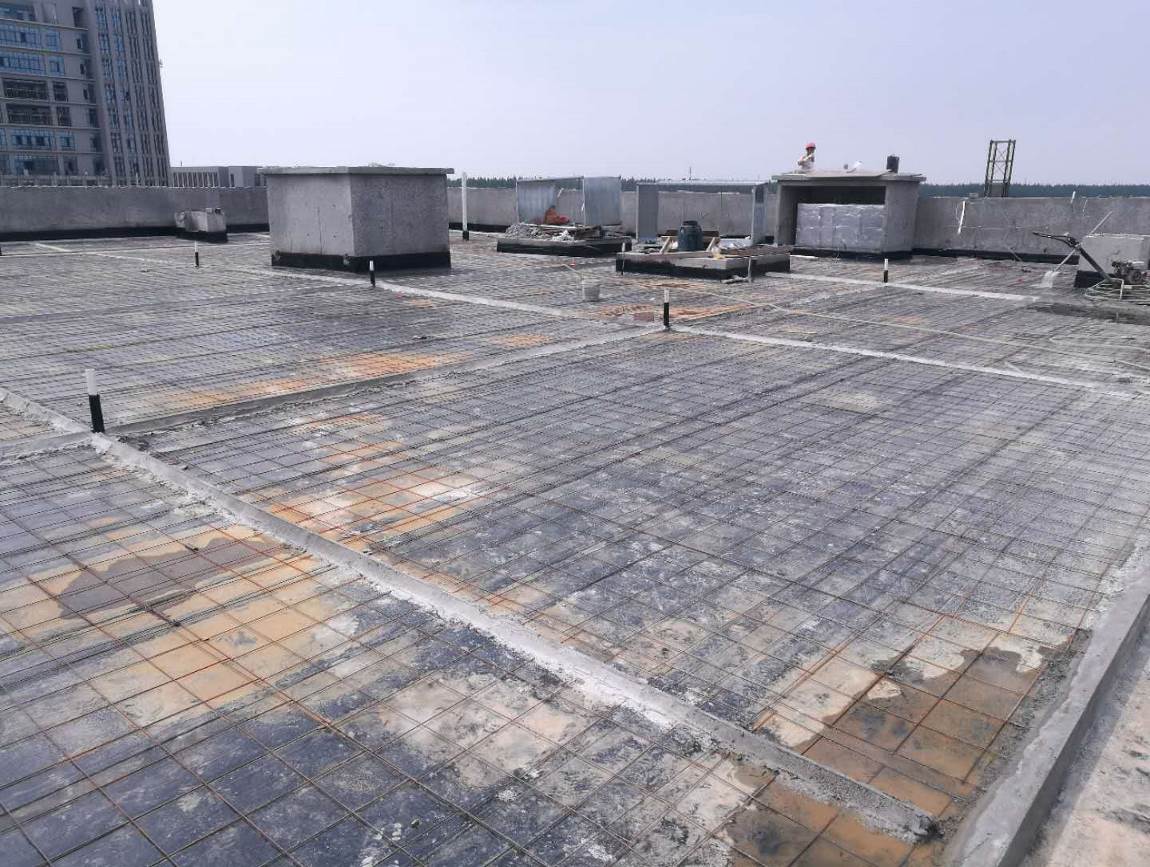

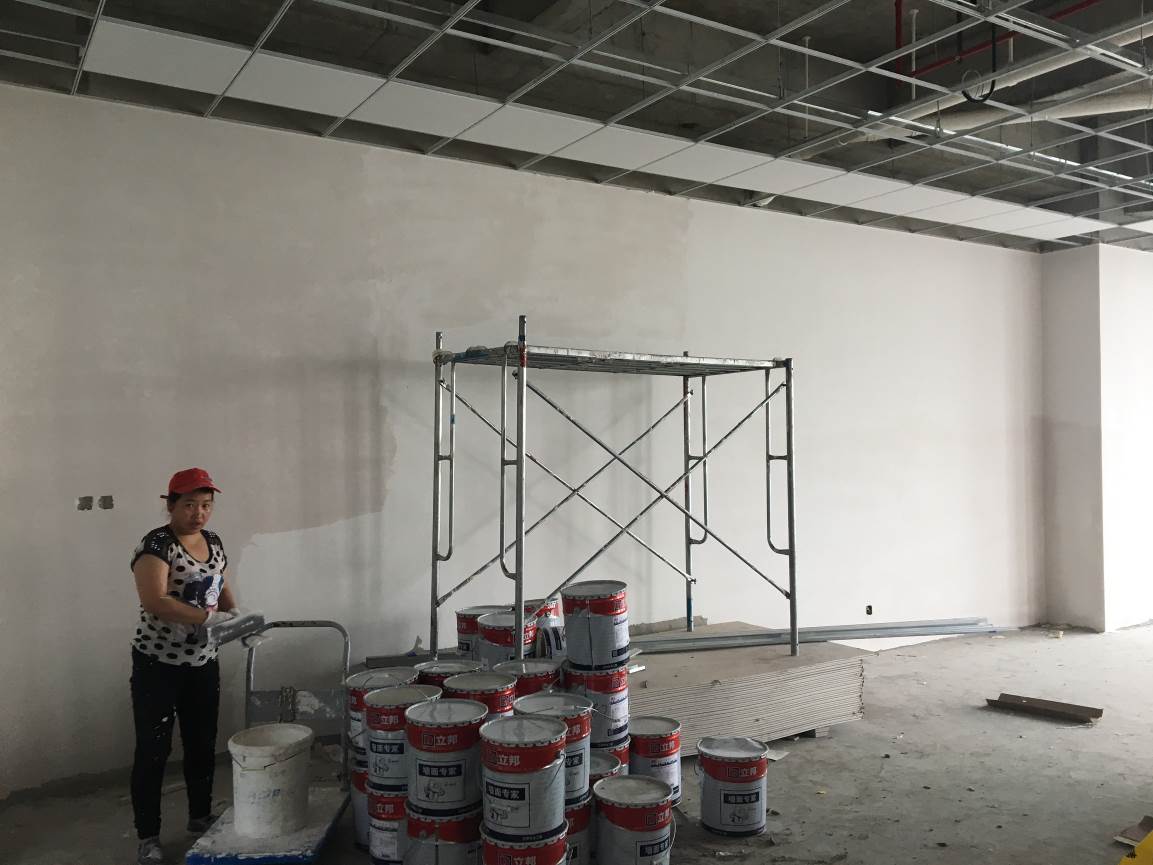

2#食堂吊顶天花板安装完成90%;墙面涂料完成80%;景观屋面铺装90%;墙面涂料完成90%。准备6月15日验收。

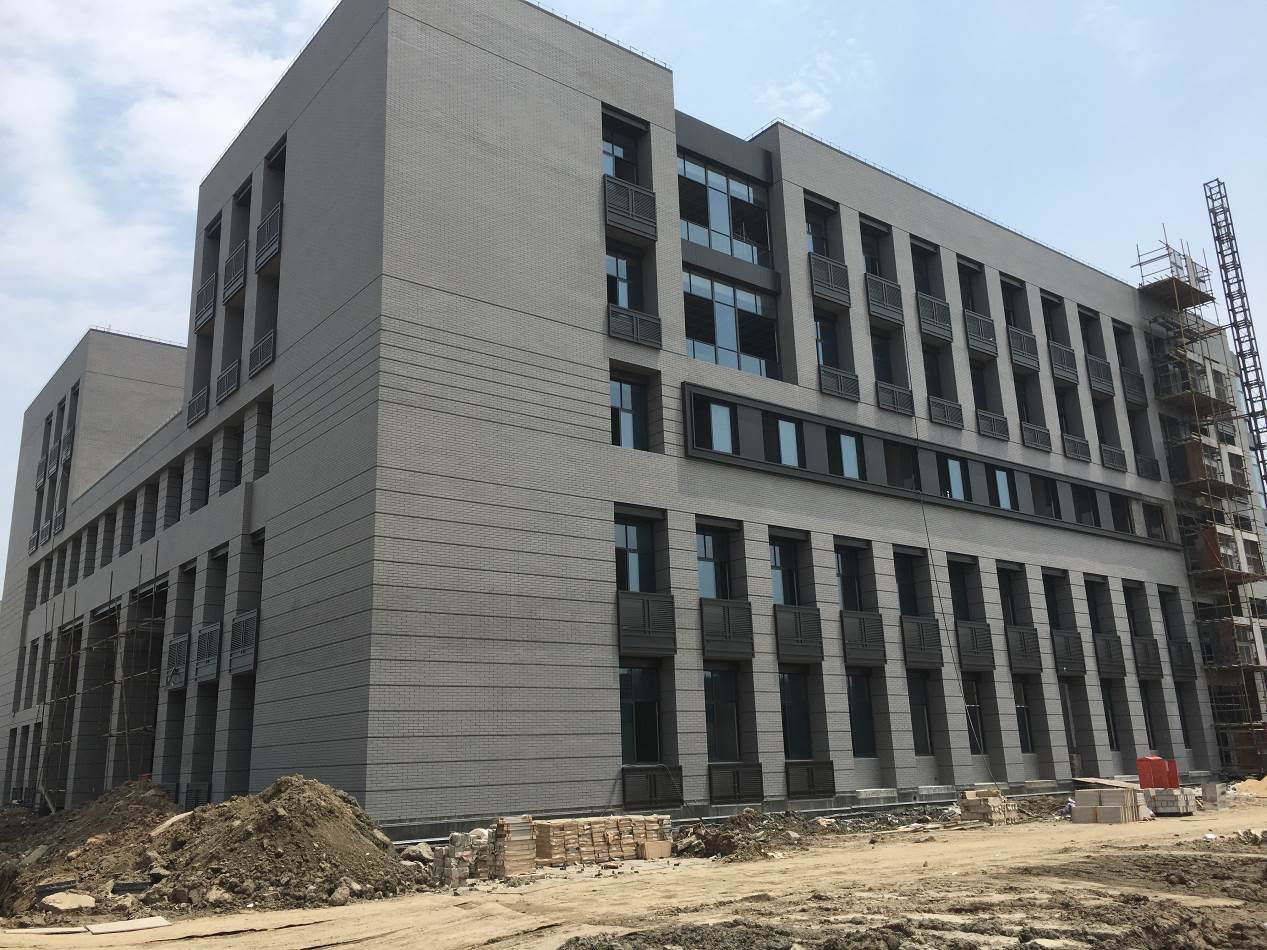

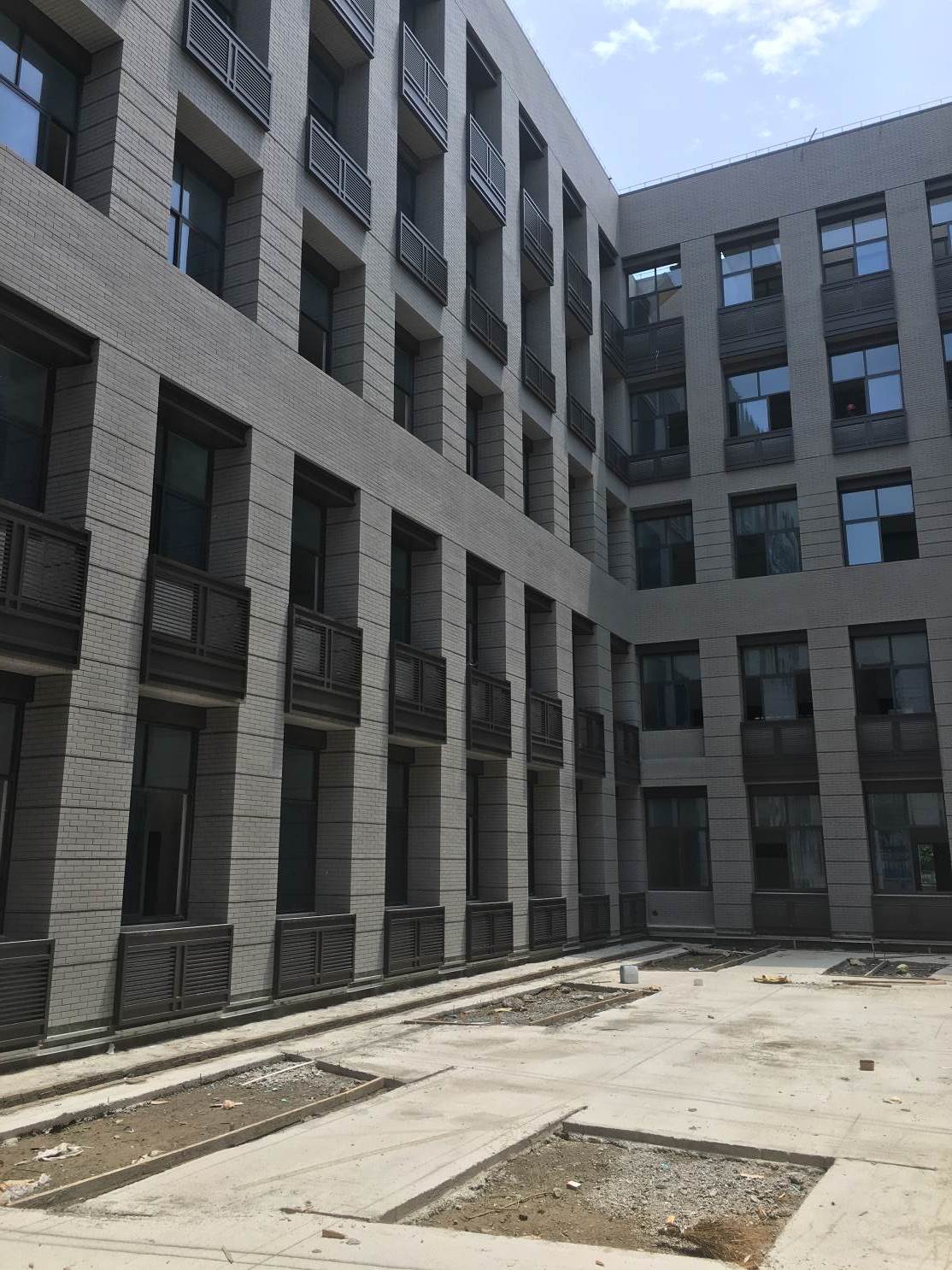

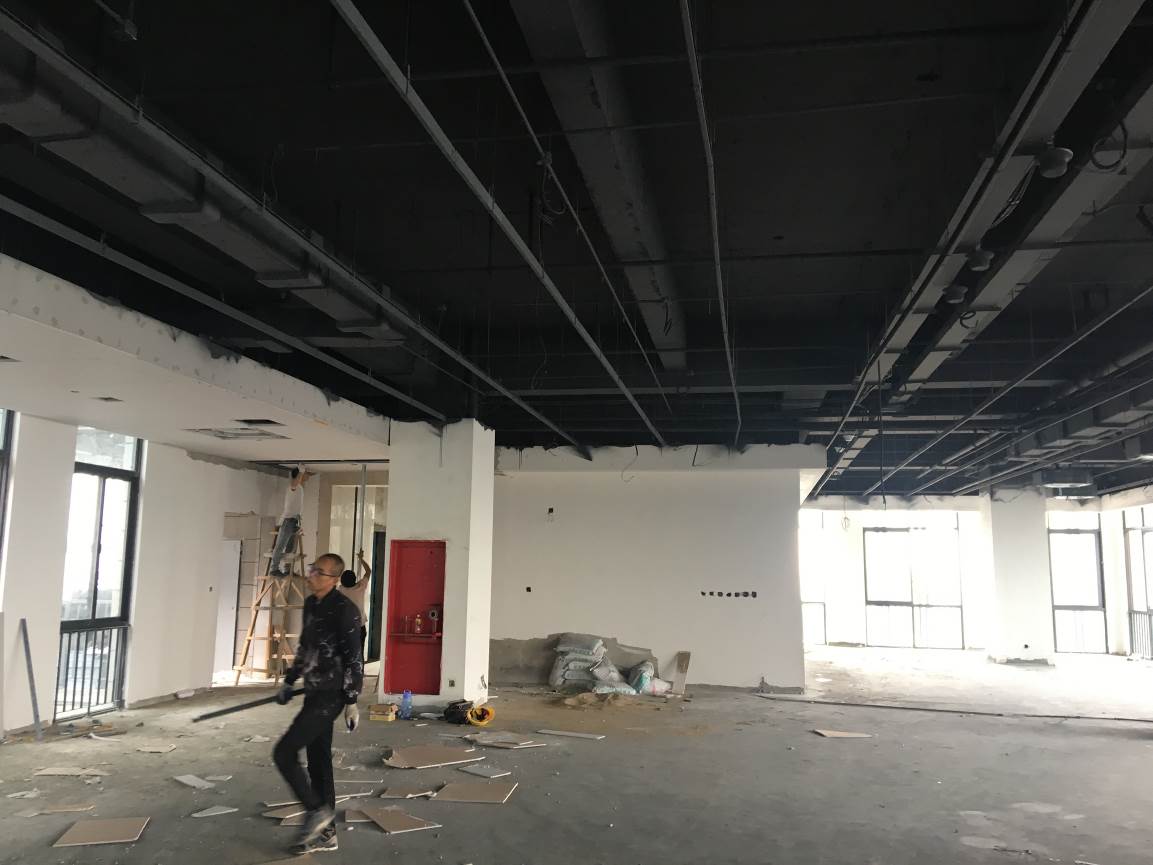

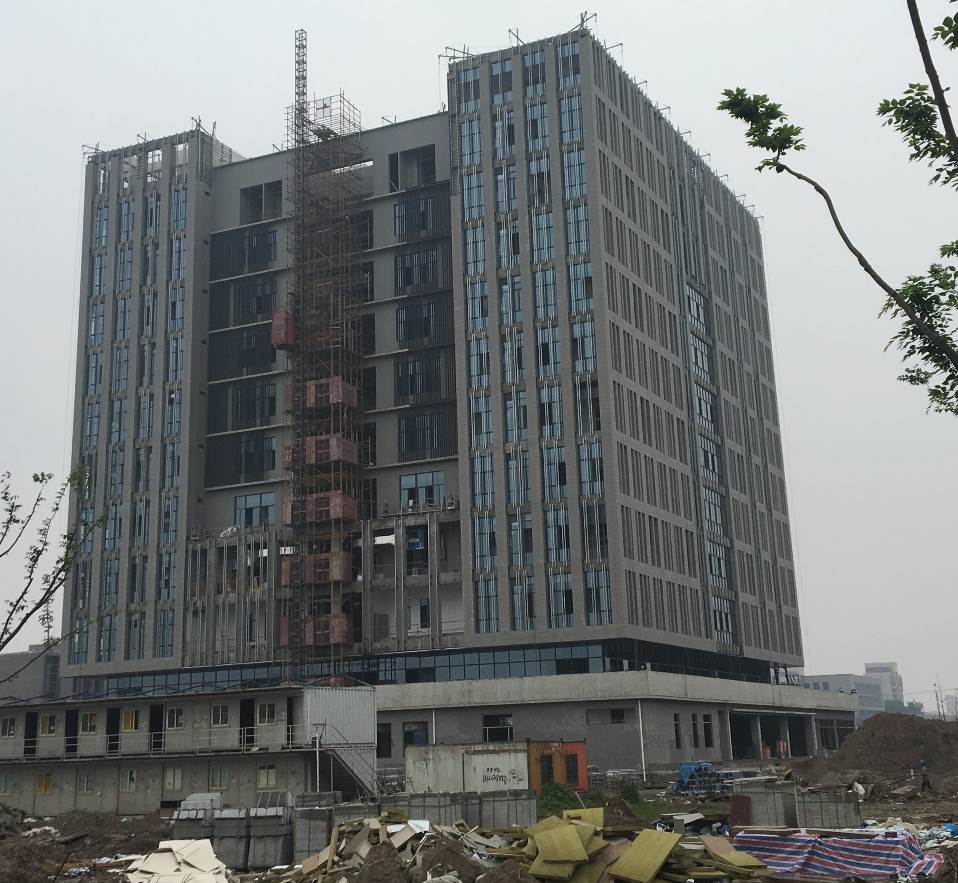

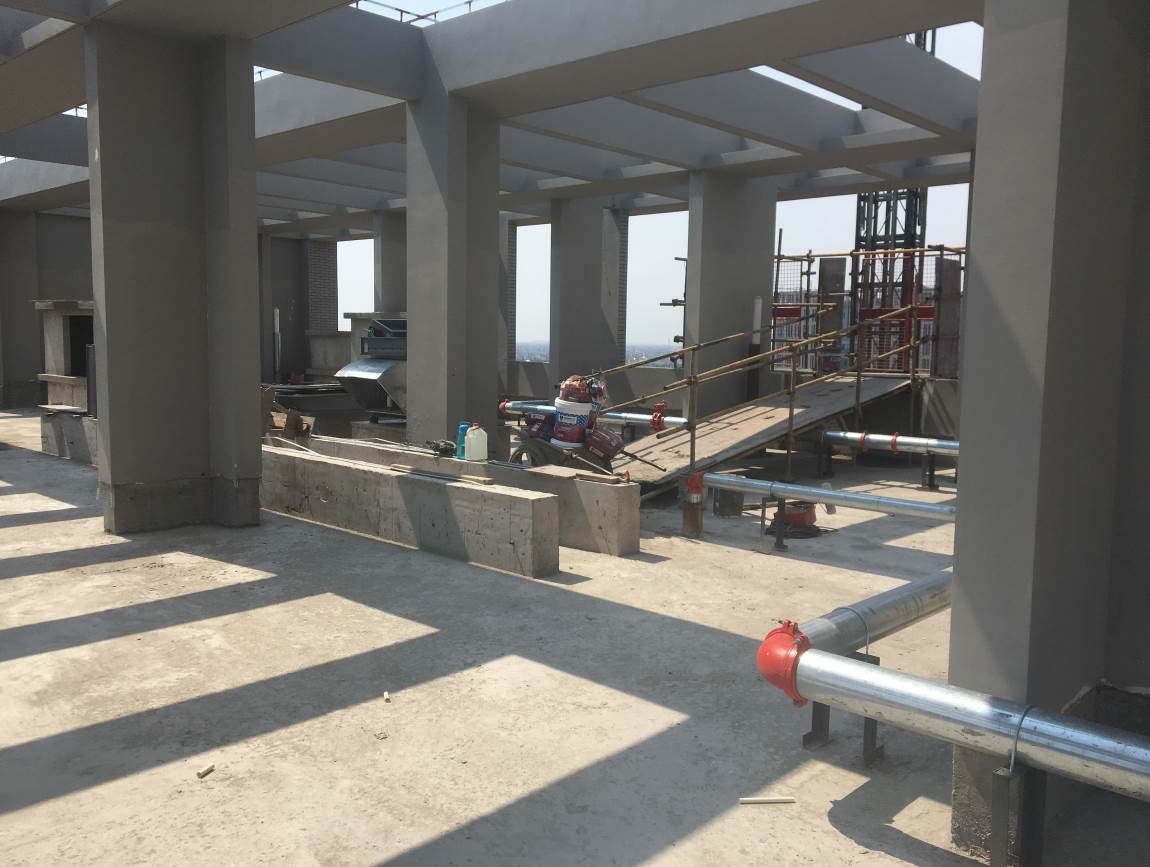

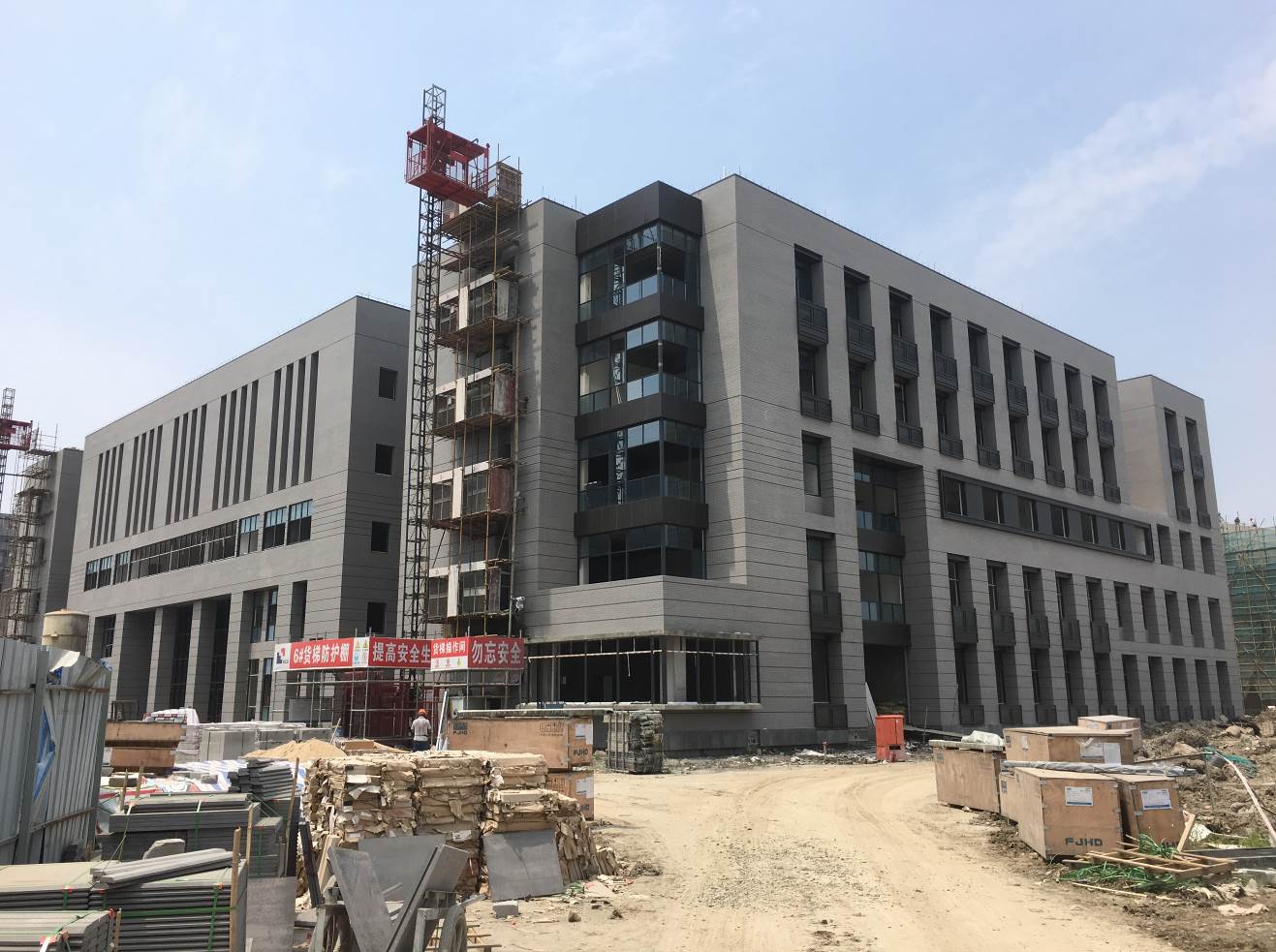

图文信息综合大楼3~4层中庭铝板干挂基层完成95%;完成4~7层预览区吊顶龙骨安装;完成5层、11层小屋面保温层、找平层;完成6~11层墙面二遍腻子50%;8~11层办公室吊顶封板完成50%;施工电梯开始拆除。

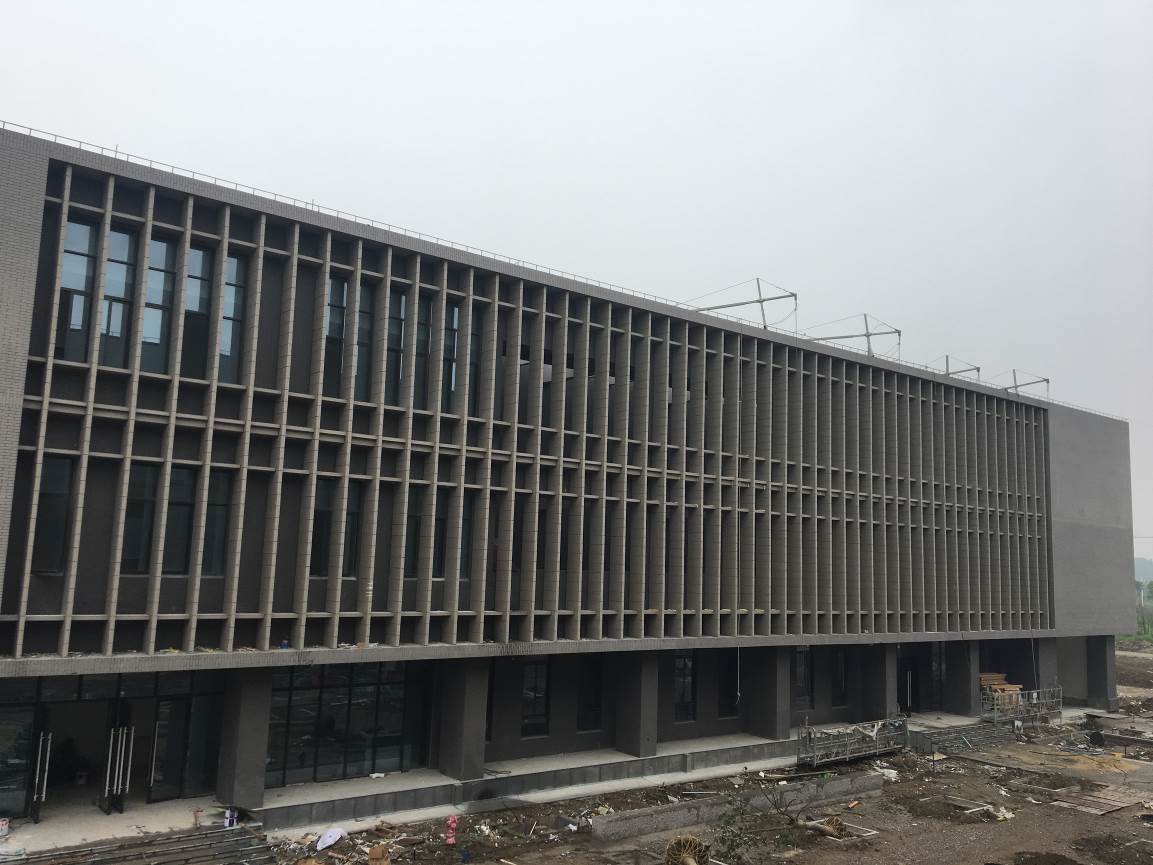

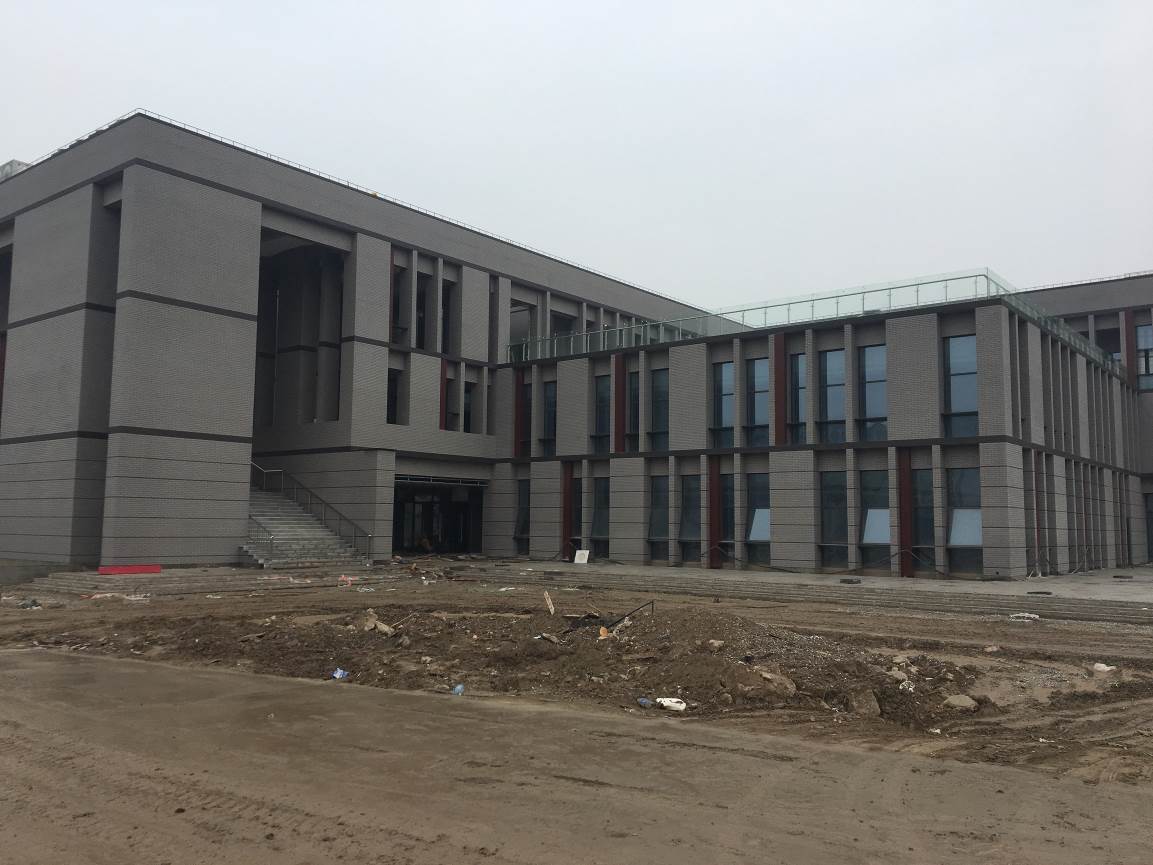

学术交流中心报告厅、门厅吊顶封板完成70%;报告厅大理石干挂墙面完成90%;西侧门厅地砖完成70%;报告厅墙面木饰面基层完成90%。

2#食堂

屋面景观

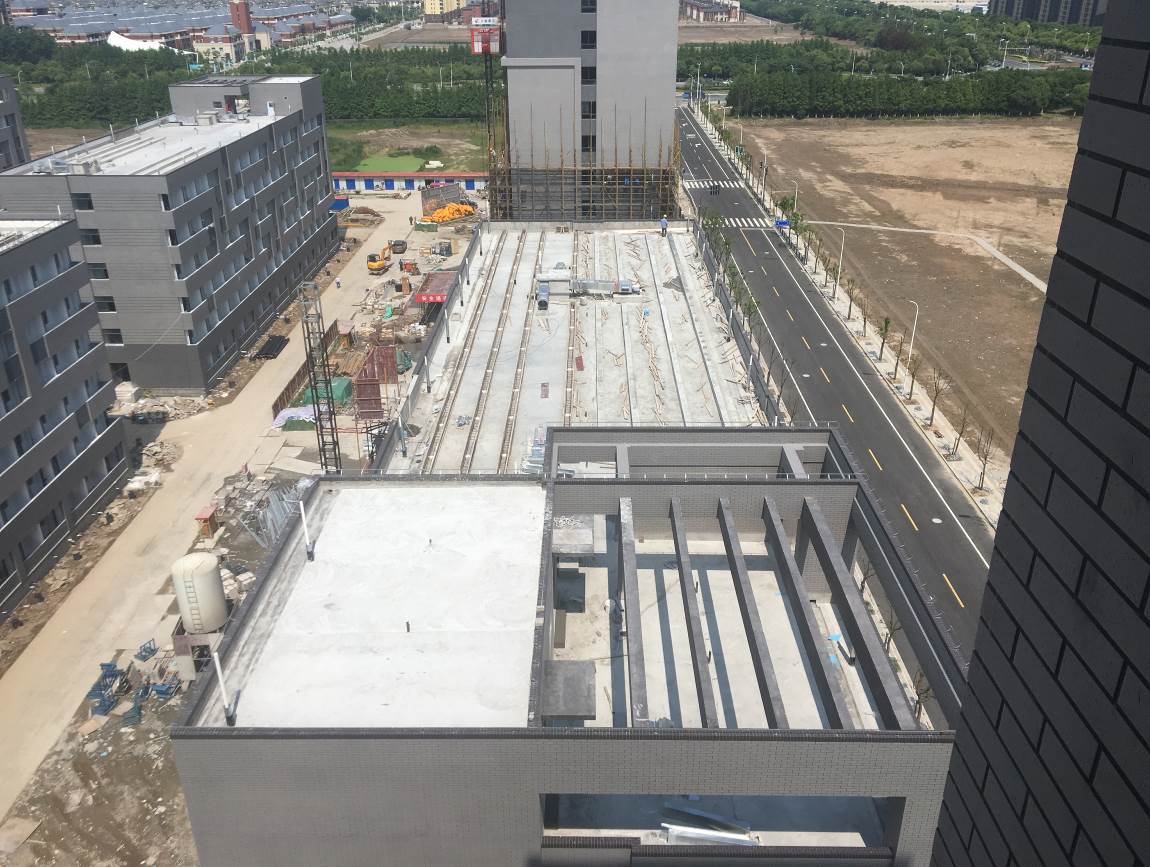

图文信息大楼

8-11F吊顶封板

二遍腻子

5~7层普装区吊顶封板
中庭铝板干挂基层

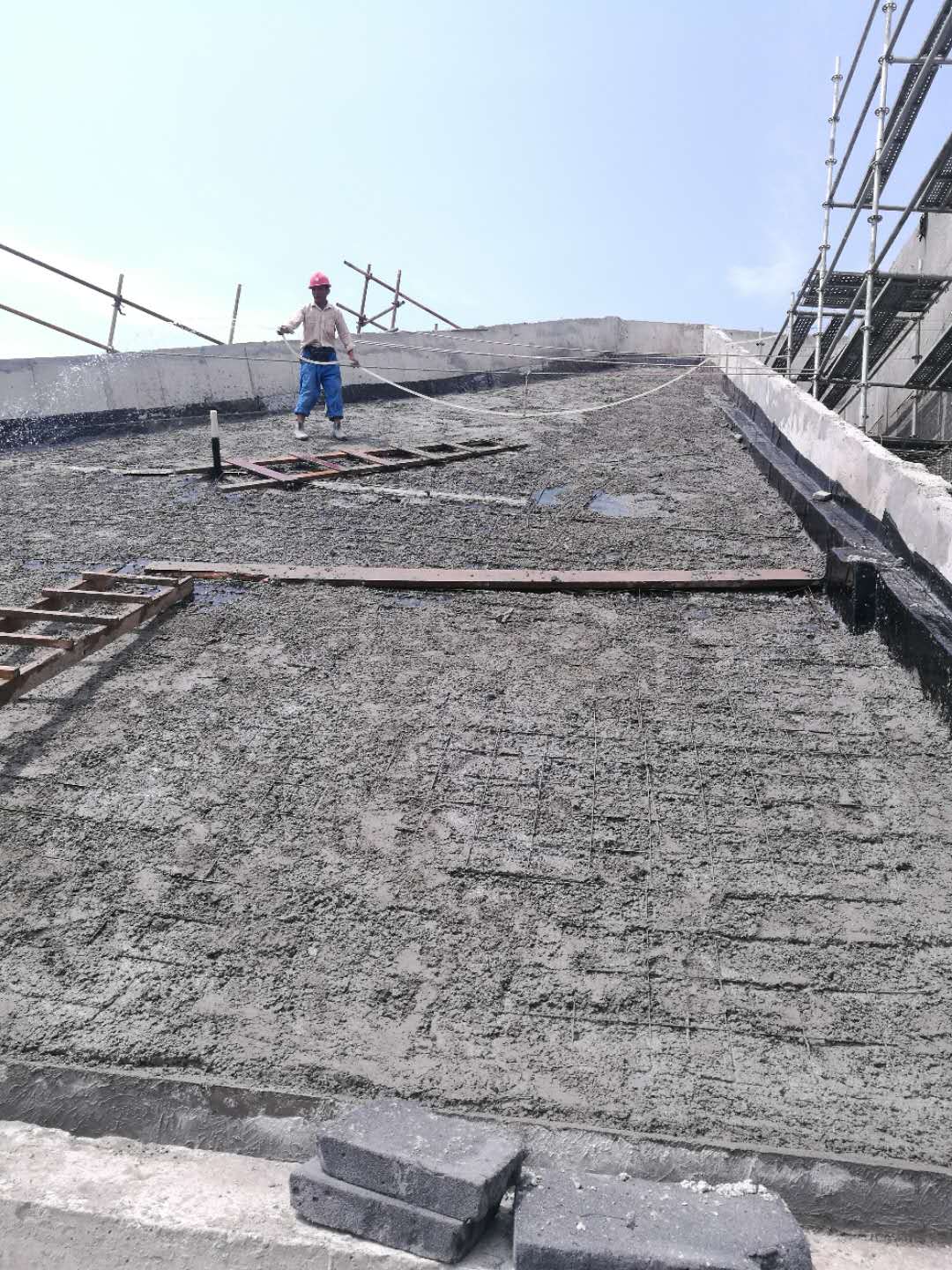

小屋面找平层

学术交流中心

报告厅吊顶封板

报告厅大理石干挂墙面
一期工程03标:
1#食堂吊灯安装,室内零星涂料收头。
综合体育馆吊灯收尾。

1#食堂

涂料收头

综合体育馆

室内吊灯
二期工程01标:

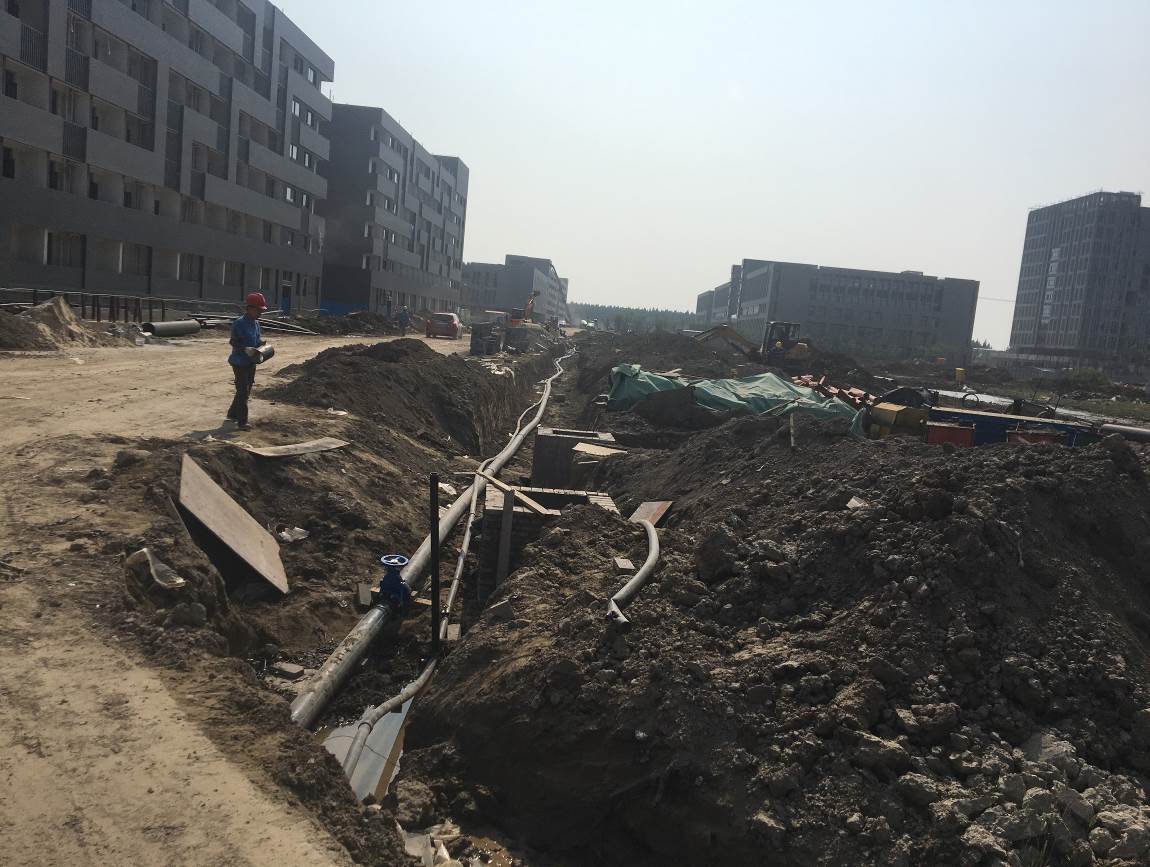

8#公寓雨污水管
9#公寓雨污水管
南环路北侧

南环路南侧雨水花园

数理学院雨污水管

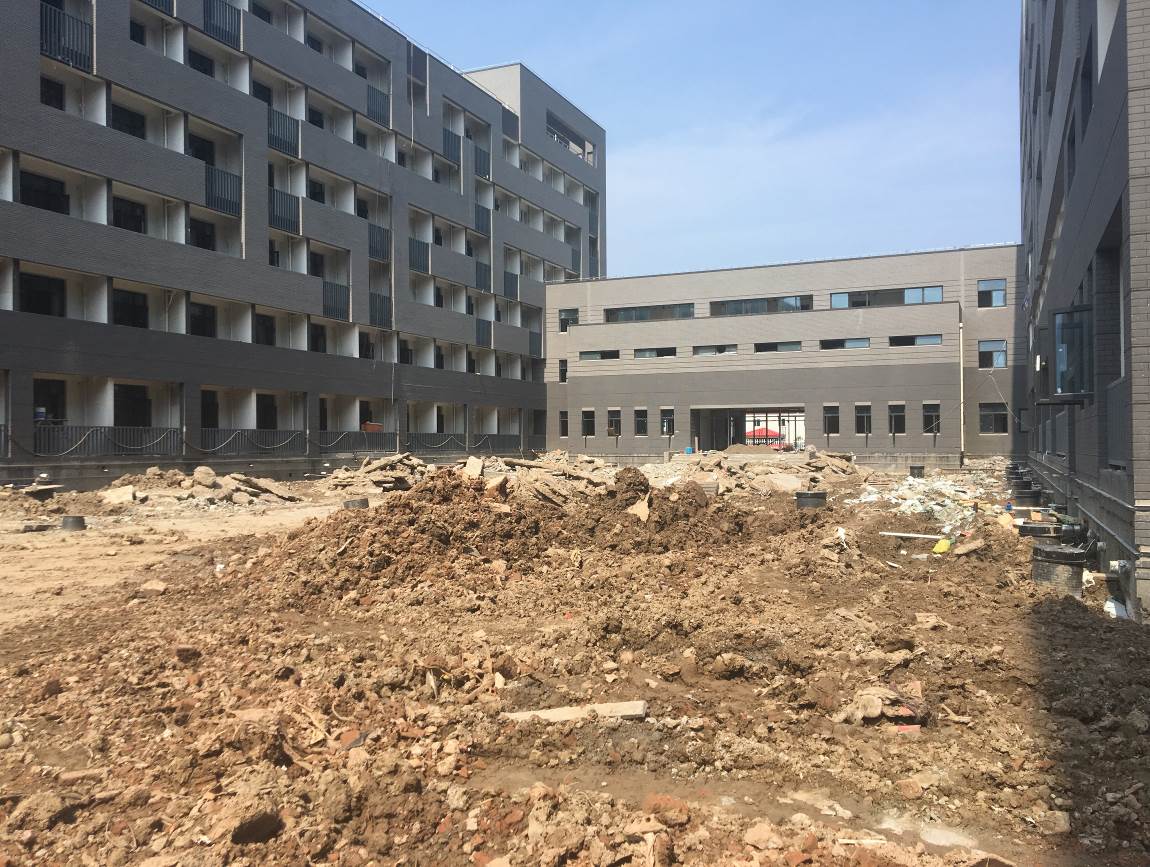

中庭场地硬化

环化学院雨污水管

沿河景观结构

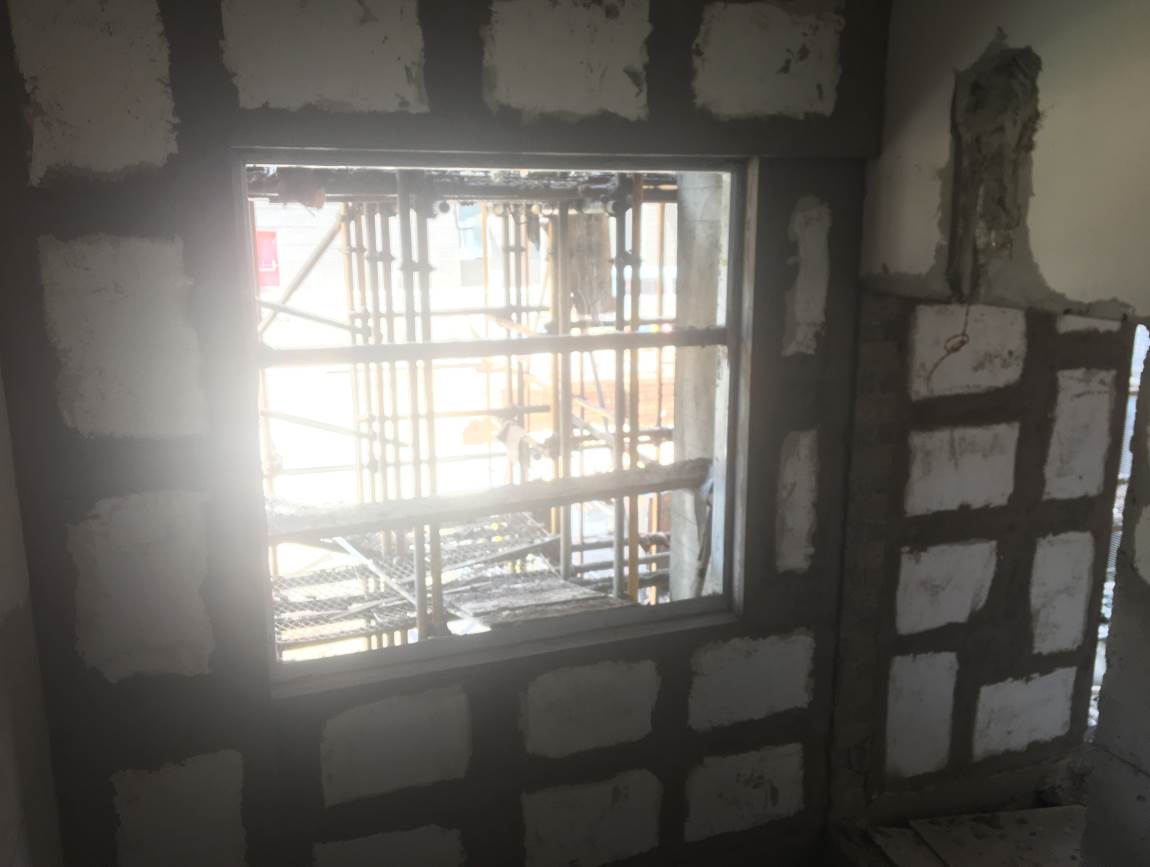

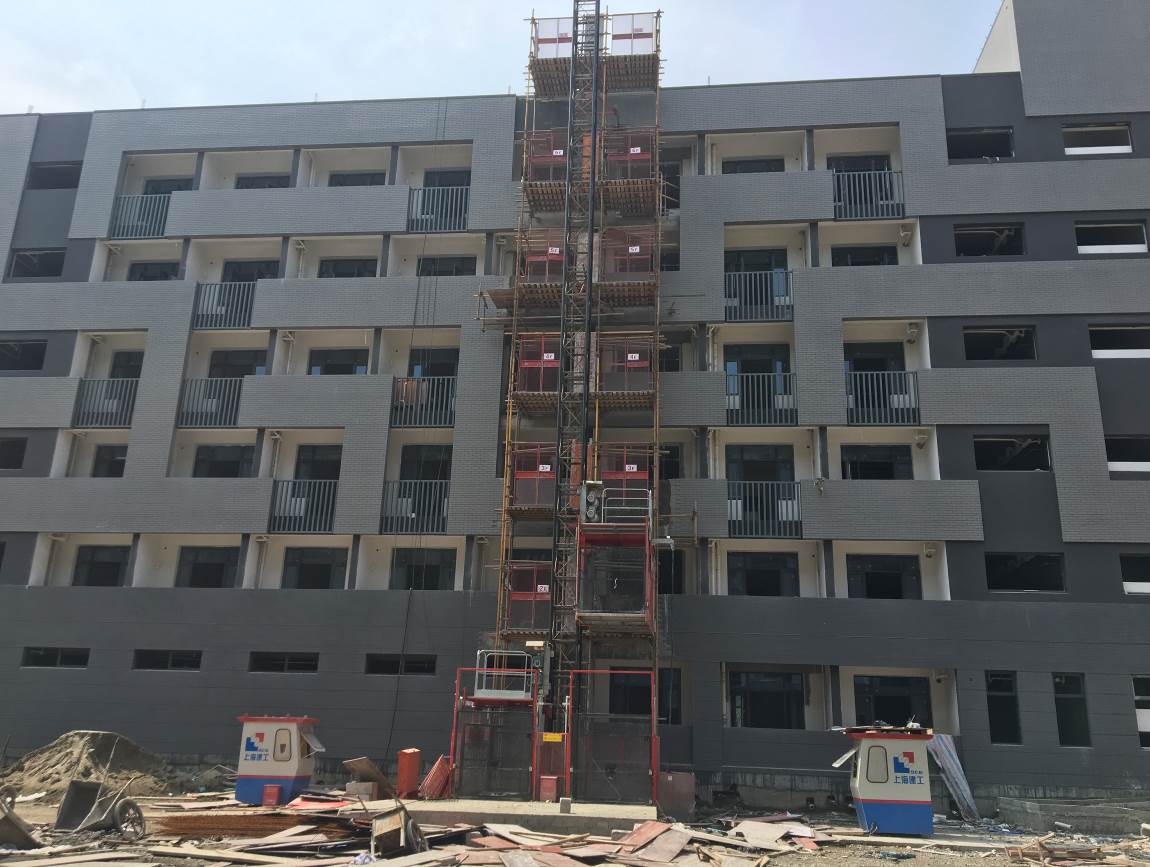

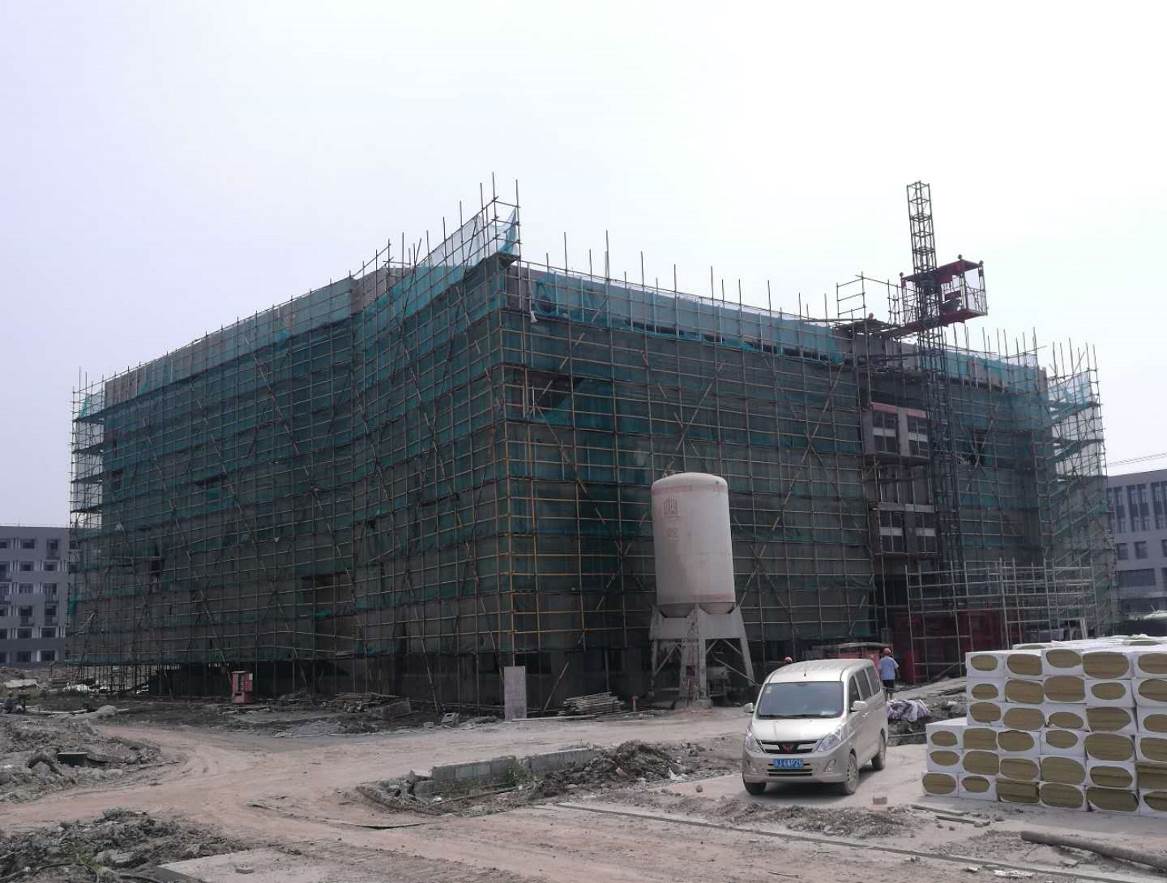

4#公寓脚手架

内保温铺贴

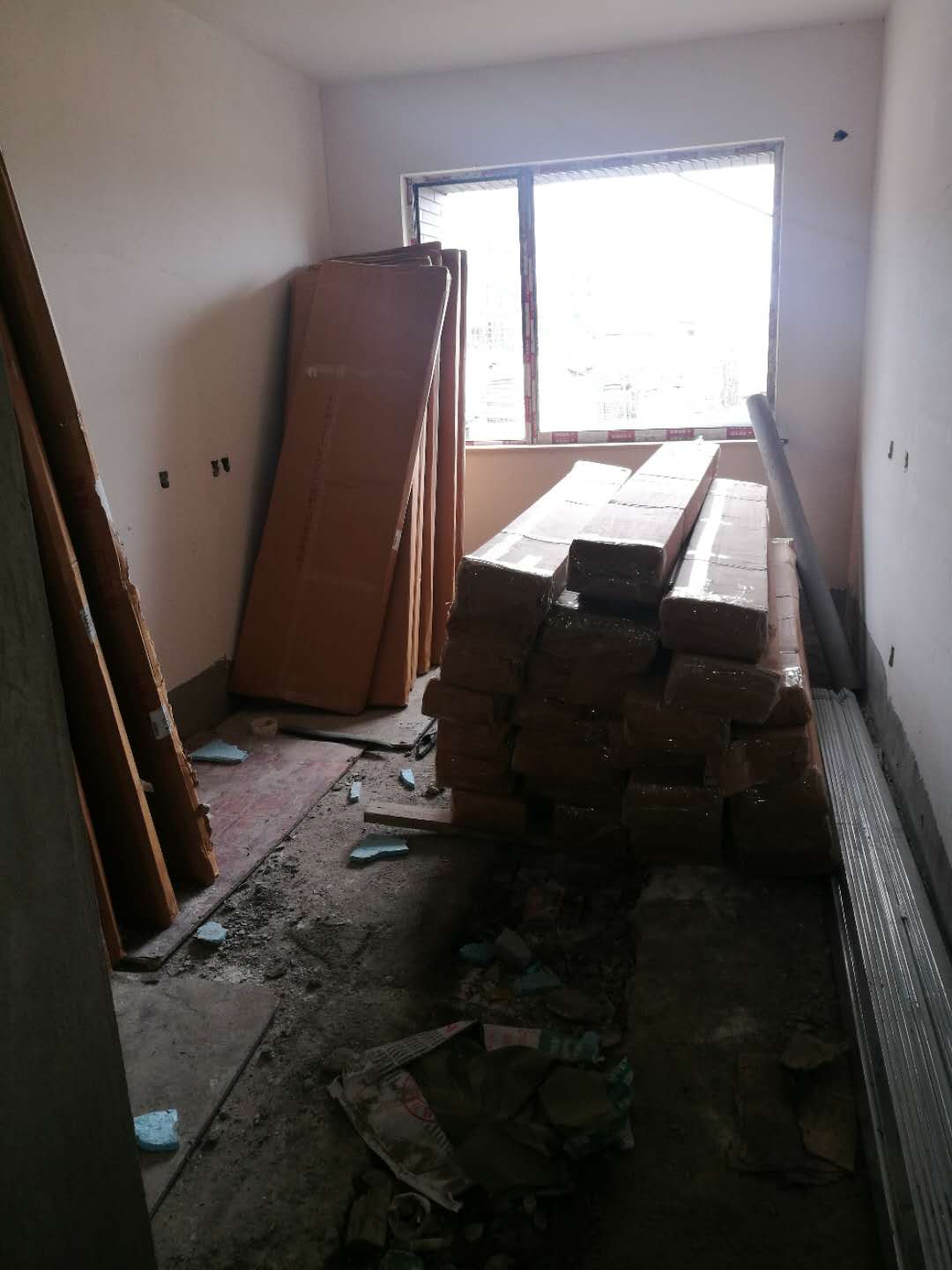

墙地砖铺贴

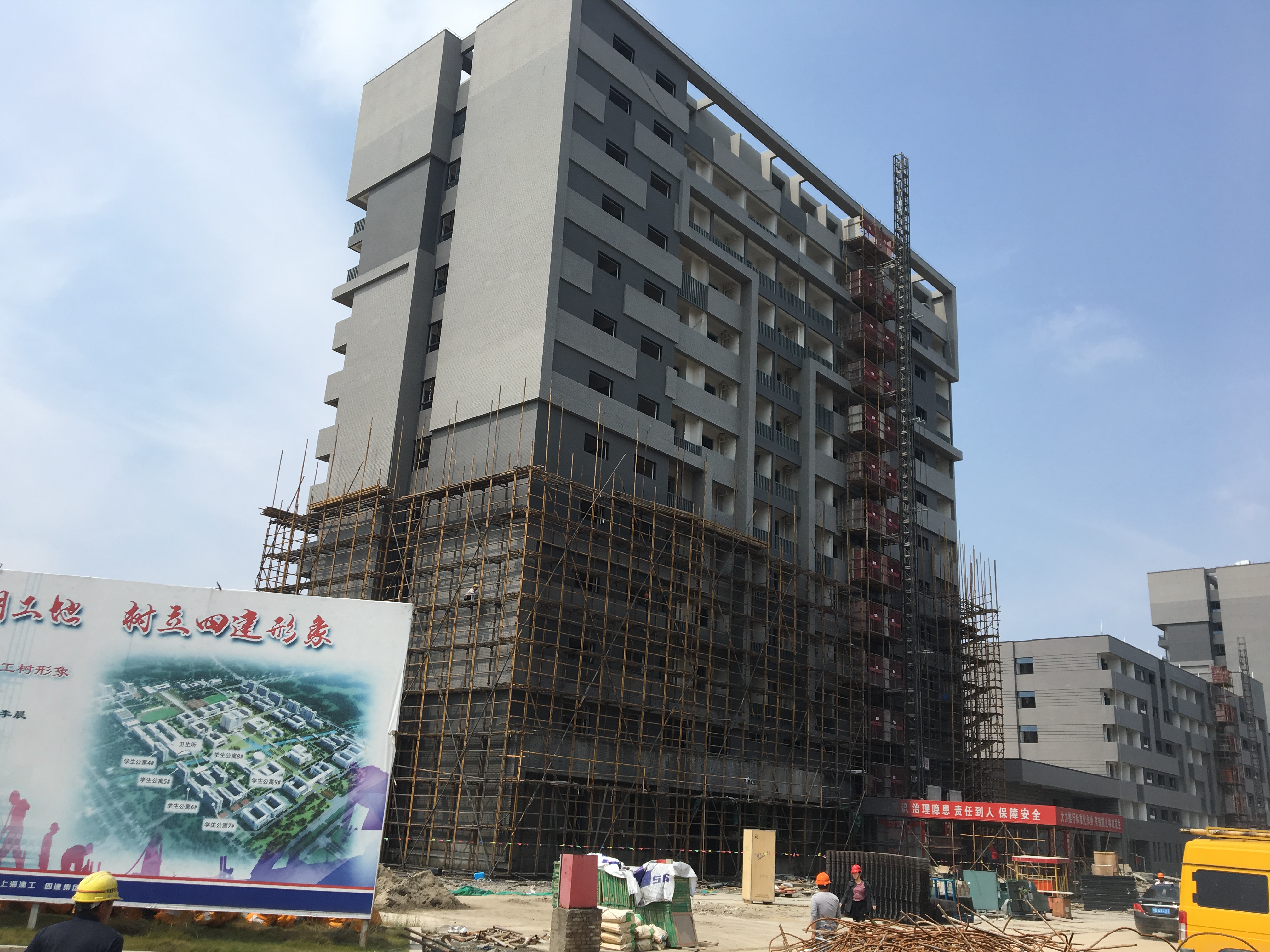

5#脚手架拆除

屋面清理

走道地砖铺贴

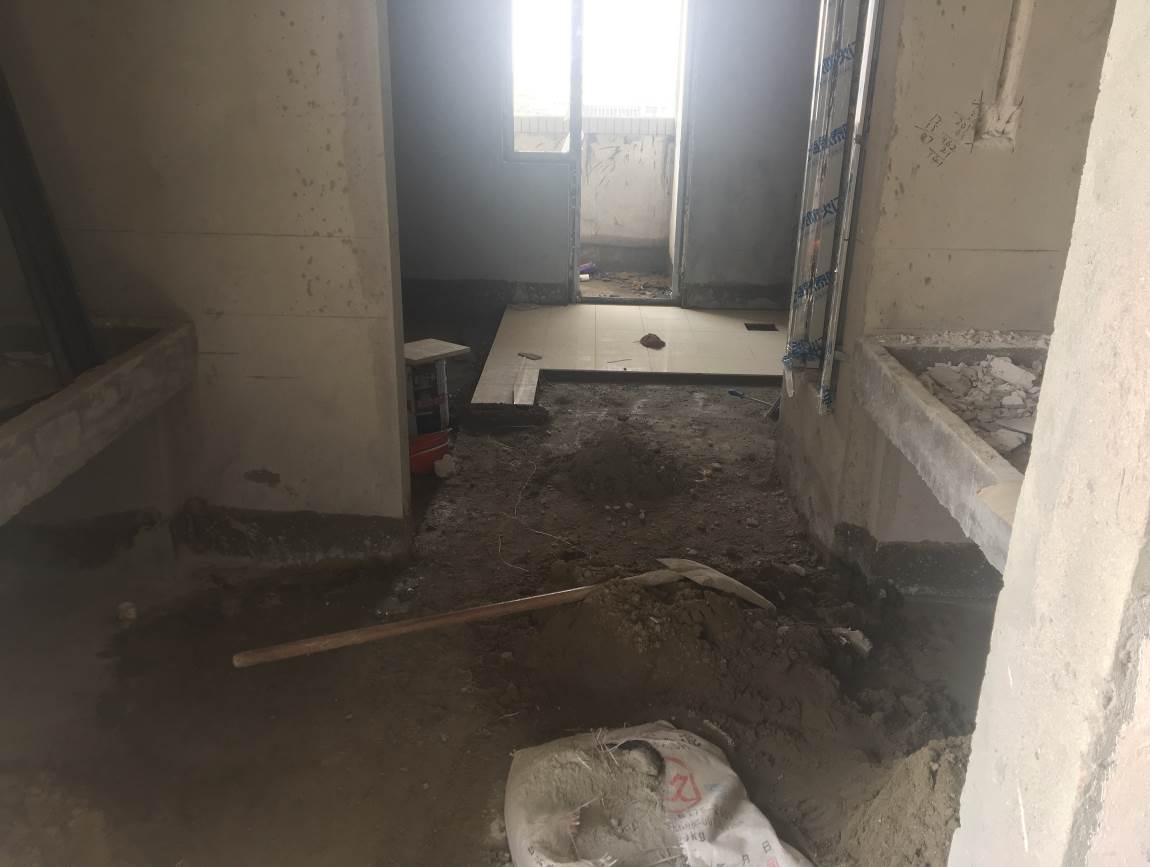

卫生间贴砖

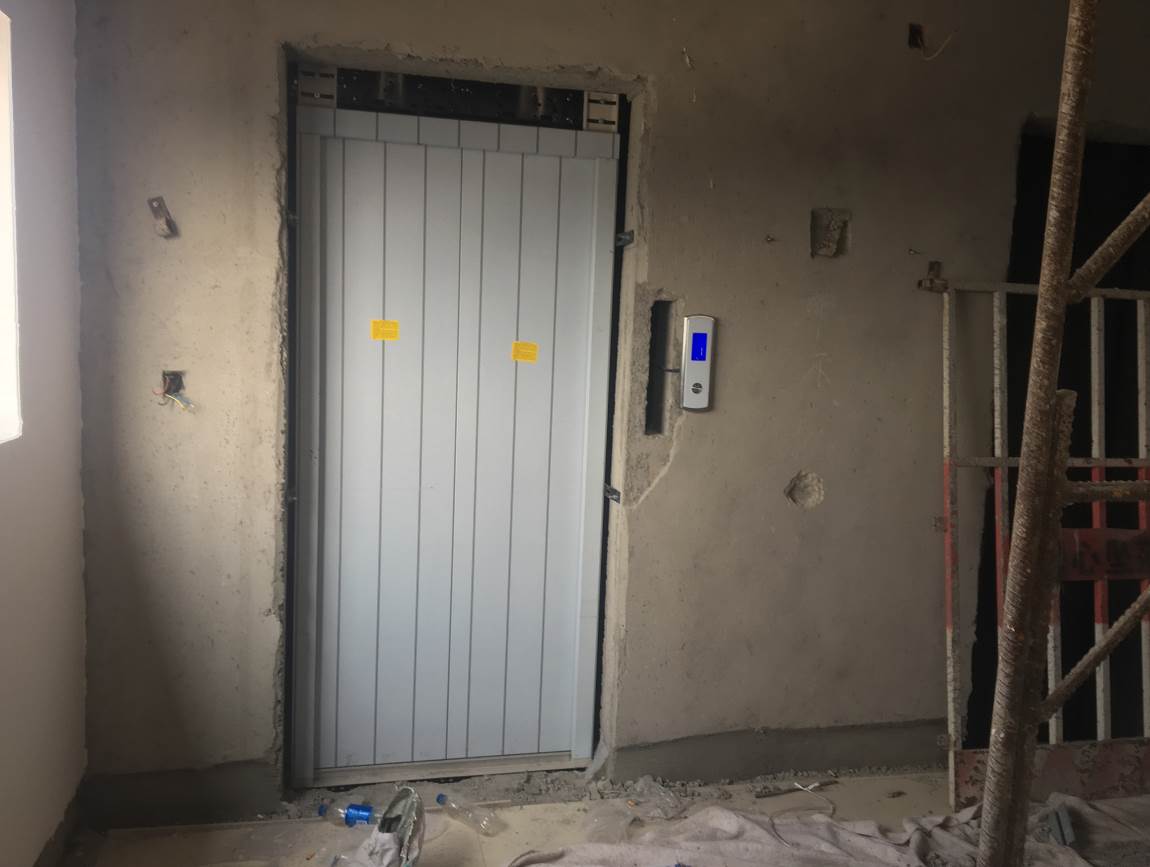

电梯安装

6#公寓

屋面光伏基础

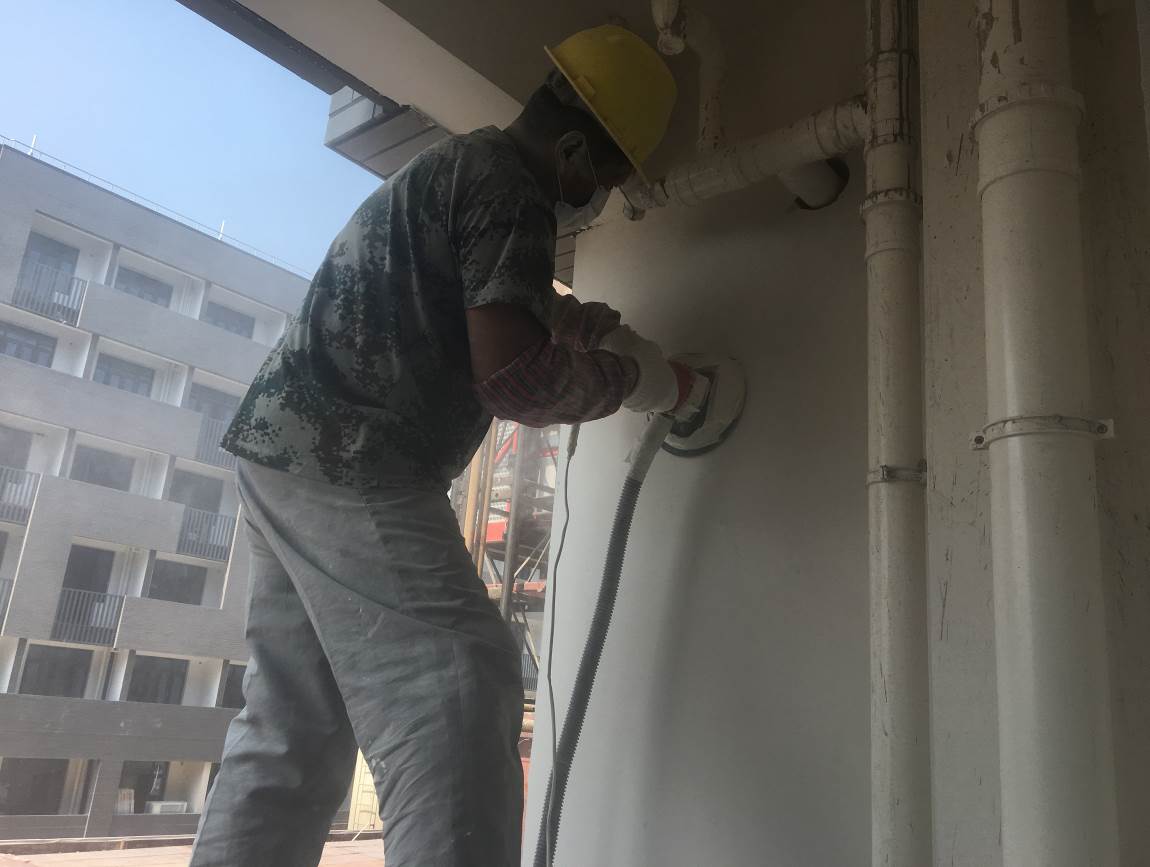

内墙涂料

门窗安装

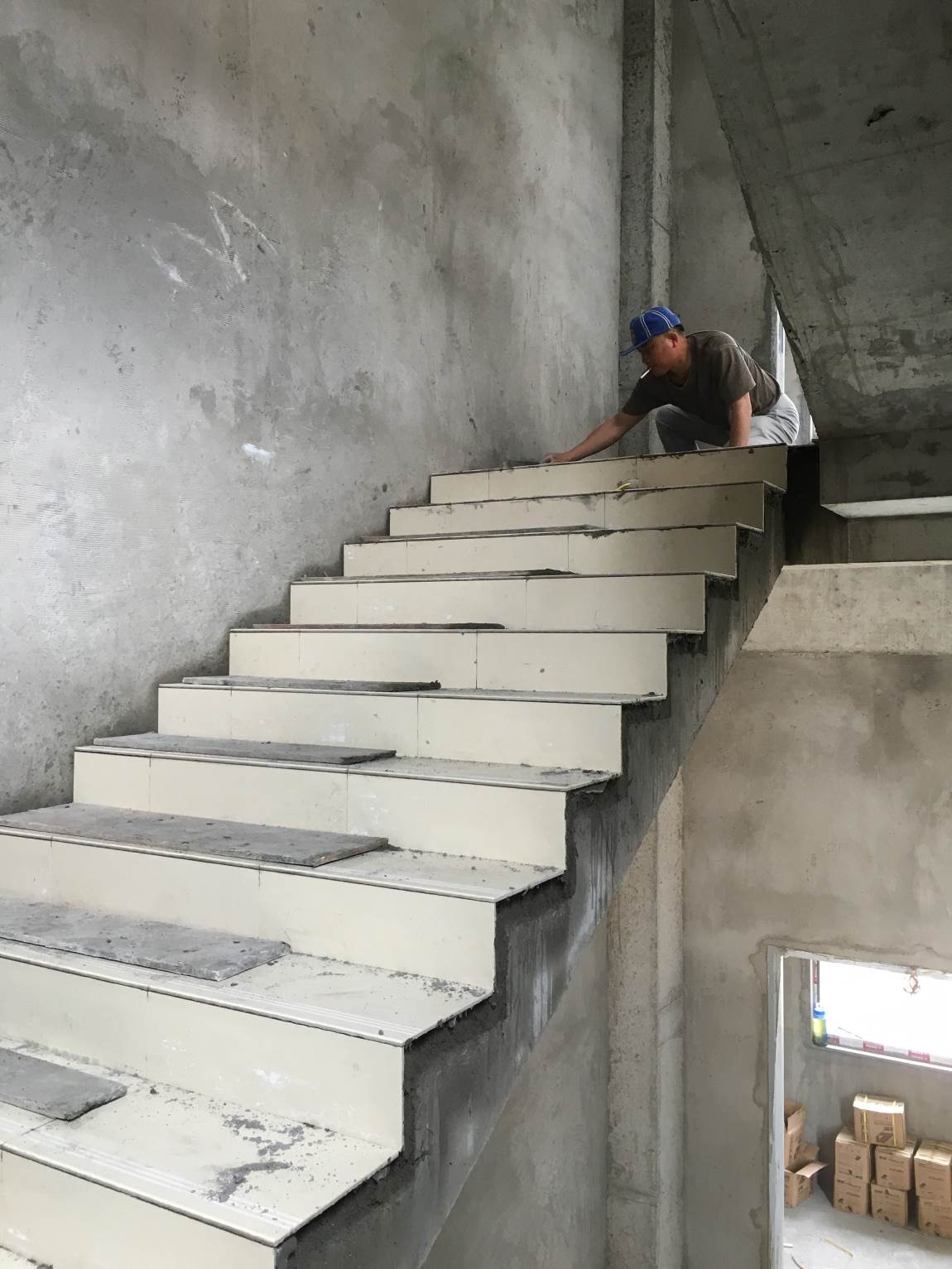

卫生间地砖铺贴

电梯拆除

7#脚手架拆除

电梯安装

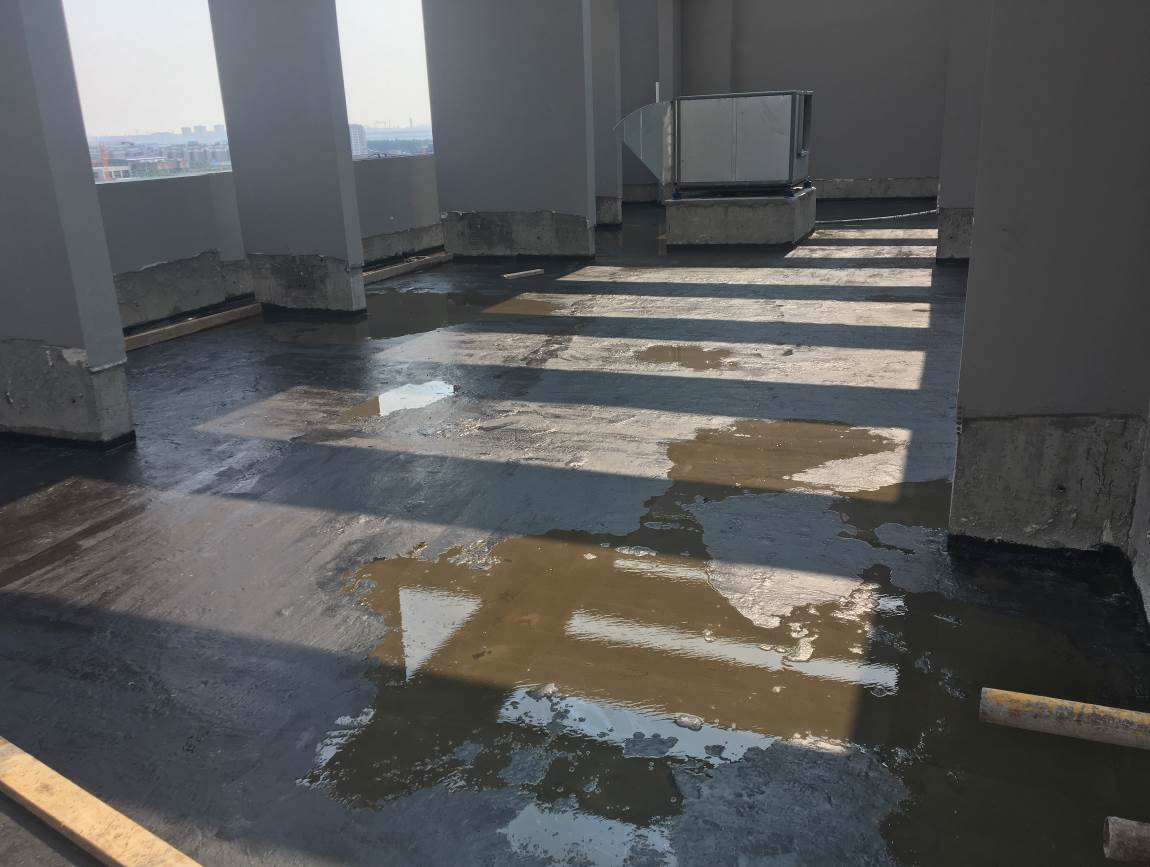

屋面防水涂料

阳台粉刷

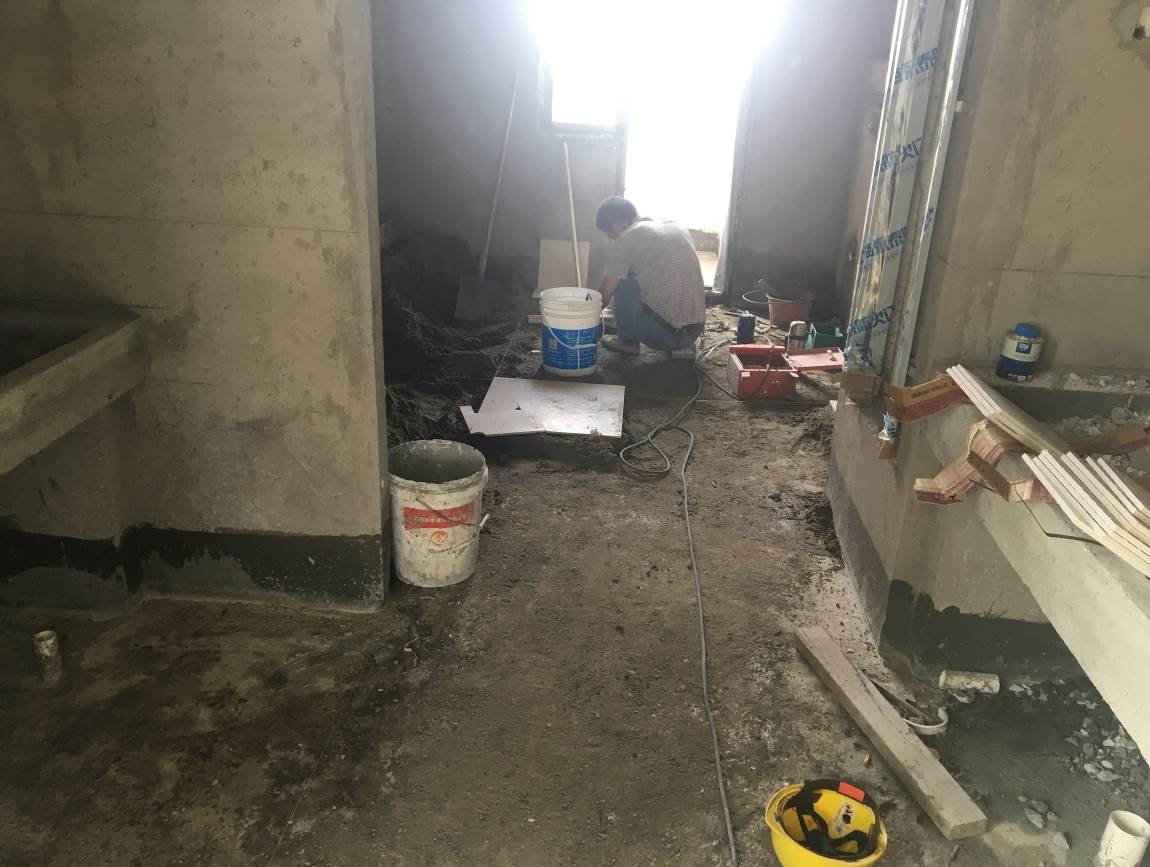

卫生间贴砖
二期工程02标:

数理学院

室内地砖

内墙腻子涂料

扶手栏杆

铝合金窗

空调护栏及外墙铝板

经管学院

内墙腻子、涂料

室内墙砖、地砖铺贴

电信学院

扶手、栏杆安装

铝合金门窗安装

室内墙砖、地砖铺贴、吊顶安装

环化学院

室内墙砖、地砖铺贴安装

铝合金门窗、防火门安装

单身公寓

木门安装

扶手栏杆安装

学生活动中心

防水及保护层施工

屋面屋面找平、保温施工
