2018.5.10-5.16现场情况

发布时间:2018-06-04 浏览次数:1042

一期工程01标:

  1. 2#食堂东侧道路砼浇筑。

  2. 能机东侧路面石材铺装。

  3. 学生公寓人行道直石铺装,砼浇筑。

  4. 西大道两侧平石收头,准备浇筑透水砼。

  5. 体育场看台周边场地平整,砌筑树穴。

  6. 一期树木种植约500株,还剩余200株。

2#食堂东侧

 能机东侧铺装

 西岸树木种植

 学生公寓区域道路直石



一期工程02标:

  1. 1#3#教学楼雨棚结构安装。

  2. 2#食堂吊顶天花板安装完成50%;套装门安装完成50%室内地砖铺贴完成75%

  3. 图文信息综合大楼811层轻钢龙骨隔墙刮腻子完成70%,走道地砖铺贴完成75%5~7层吊顶龙骨完成70%电梯瓷砖铺贴完成50%;内天井外墙一体化保温板完成。

  4.  学术交流中心吊顶天花板安装完成40%;大理石干挂墙面完成60%;室内墙面粉刷完成75%外墙陶板安装收尾

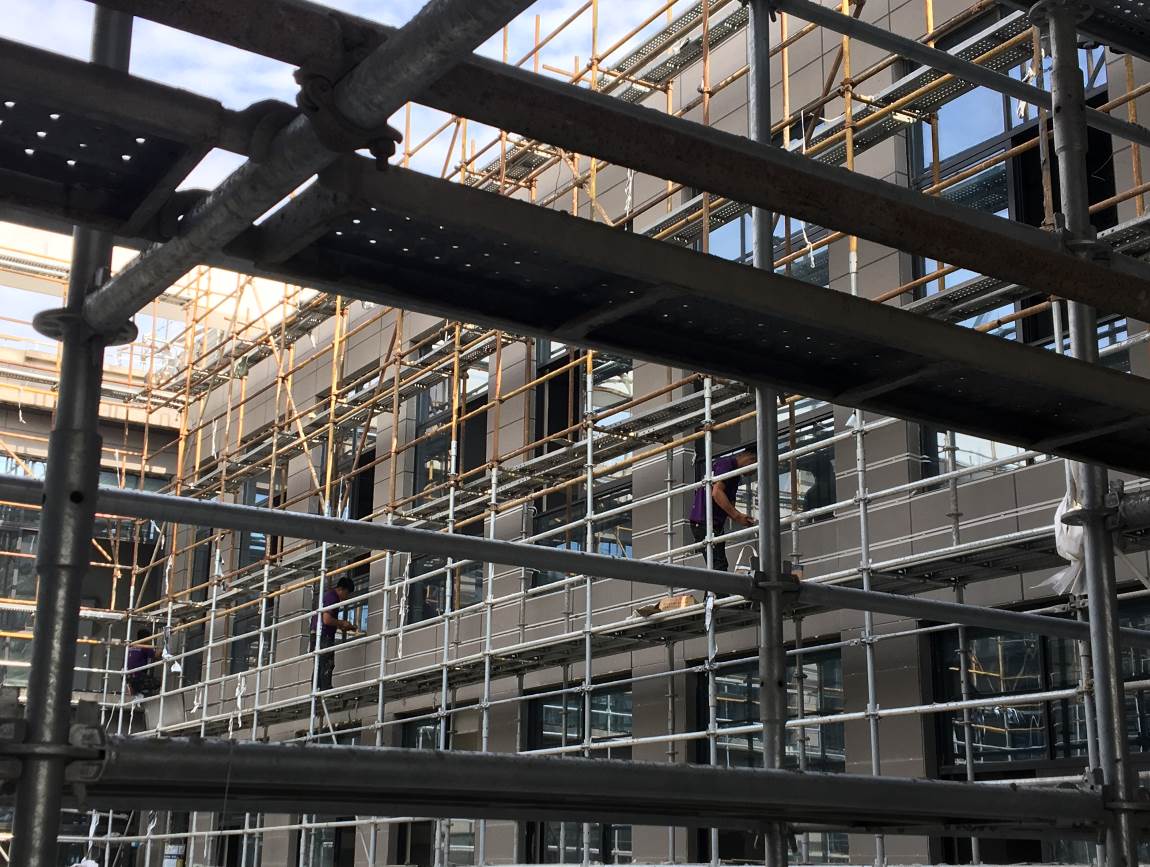

1#教学楼

3#教学楼

雨棚结构安装

图文信息大楼

一体化保温板嵌缝

2#食堂

套装门安装

学术交流中心

大理石干挂墙面



一期工程03标:

  1. 综合体育馆吊顶风管安装。套装门安装。

  2. 1#食堂入户门安装,厨房吊顶安装,一层踏步未完成。

  3. 创新创业大厅外墙装饰铝板收尾未完成;内墙粉刷打磨未完成;内天井石材铺贴未完成。

综合体育馆

吊顶安装

1#食堂

玻璃门安装

创新创业

内墙打磨



 二期工程01标:

  1. 4#学生公寓外墙面砖贴砖完成90%,屋面构架批嵌完成,窗框安装。

  2. 57#学生公寓外墙面砖收边、清洗;屋面构架粉刷;寝室、楼梯间地砖铺贴40%;屋面构架粉刷完成80%;阳台护栏安装;外墙内保温铺贴、刮腻。

  3. 6#学生公寓脚手架拆除70%寝室地砖铺贴75%;外墙面砖清洗;屋面防水施工

  4. 89#学生公寓室内踢脚贴砖;屋面整浇层浇砼75%;走道地砖收尾;防火门框安装完成;屋面光伏基础浇砼。

  5.  卫生所玻璃安装地砖铺贴

  6.  人行桥三桥面施工

  7.  十字景观斜坡台阶砼浇筑50%东侧道路浇筑

  8.  蓄水模块降水,89号楼北侧雨污水管道敷设。

 十字景观

 十字景观东侧

 人行桥3桥面

 下沉式花园

 卫生所

 卫生所玻璃

4#学生公寓

外墙面砖铺贴

5#学生公寓

7#学生公寓

屋面构架粉刷

外墙面砖清洗

6#公寓

屋面防水烧卷材

8#学生公寓

9#学生公寓

防火门框

光伏基础浇砼


二期工程02标:

  1. 数理学院、环化学院教室地砖铺贴30%;吊顶龙骨安装20%教室粉刷完成80%窗玻璃安装

  2. 经管学院外墙面砖铺贴90%,部分清洗;内墙粉刷35%楼梯间刮腻子中庭场地平整地下车库入口防水施工

  3. 电信学院脚手架拆除完成;顶棚、墙面腻子批刮;铝合金窗框、外墙铝板安装完成;屋面光伏基础浇砼;内墙粉刷完成80%

  4. 单身教师及研究生公寓铝合金窗玻璃安装;卫生间墙体外刮腻,瓷砖铺贴;寝室地坪浇捣25%;楼梯间粉刷;屋面光伏基础砼浇筑。

  5.  学生活动中心内墙刮腻

 数理学院

 环化学院

 吊顶龙骨

 室内地砖

 经管学院

 外墙砖清洗

 电信学院

 内墙粉刷

 单身公寓

 卫生间瓷砖

 学生活动中心

 内墙刮腻
