2018.5.3-5.9现场情况

发布时间:2018-05-10 浏览次数:979

一期01标:

  1. 创新中心西侧挡墙施工完成。

  2. 西大道人行道铺装基本结束。

  3. 体育馆周边道路局部浇捣完成,部分路基施工。

  4. 1#2#3#学生公寓之间主路砼浇捣完成,513日前完成铺装场地平整。

  5. 学生公寓区域管线施工。

  6. 教学楼南侧人行道、花坛铺装。

  7. 十字景观石材铺装

  8. 教学楼区域道路铺装完成70%

  9. 一期绿化乔木种植完成约200株,520日前计划完成乔木种植700株。

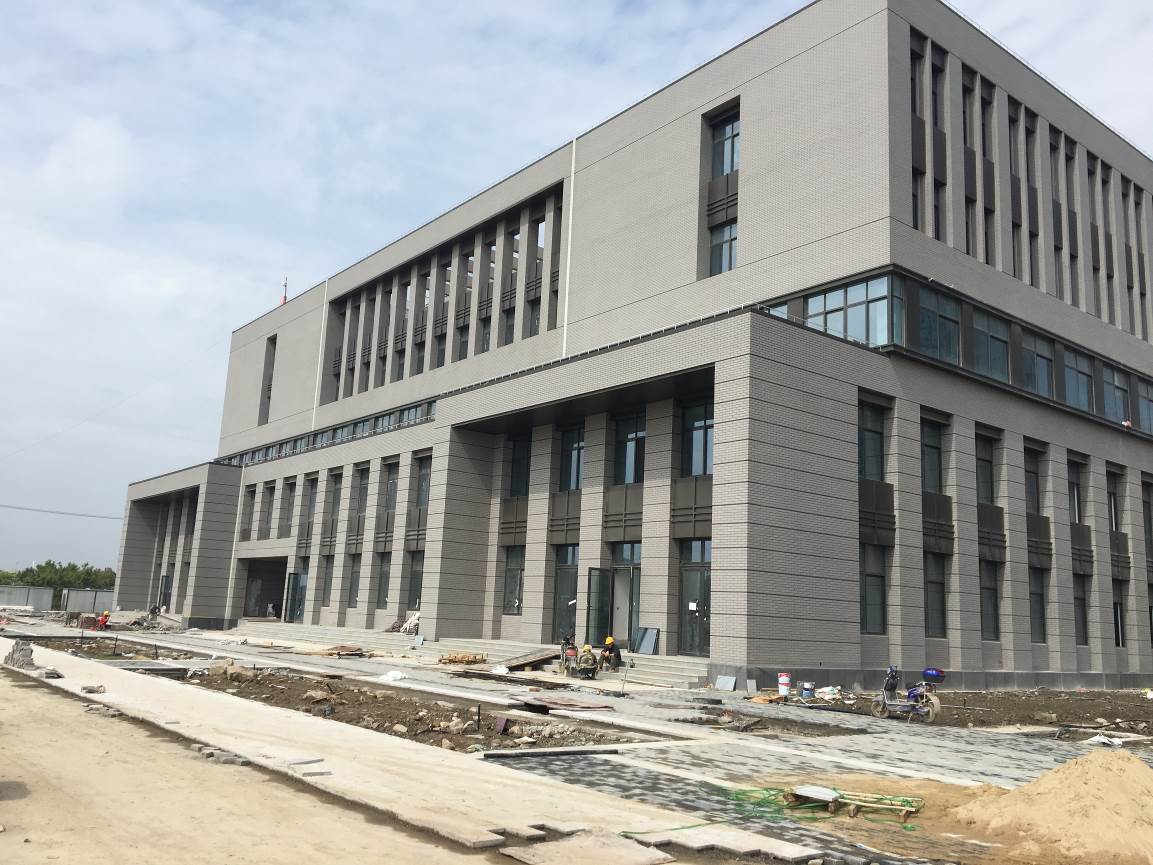

 创新中心西侧

 西大道人行道

 学生公寓道路管线施工

 十字景观石材铺装

 教学楼南侧

 教学楼区域道路铺装

一期02标:

  1. 1#3#教学楼、能机学院内天井、景观屋面施工完成。楼层清洗、通水、通电等验收前的准备工作。

  2. 2#食堂屋面景观铺装;精装区吊顶、柱铝板饰面安装;外墙勒脚石材干挂。

  3. 图文信息综合大楼811层轻钢龙骨隔墙腻子涂料收尾,吊顶施工,空调施工需在518日前完成,吊顶封板。走道地砖铺贴;内庭院外墙一体化保温板安装完成;幕墙陶板施工。

  4. 学术交流中心中幕墙打胶;报告厅吊顶、室内吊顶安装;内天井铺装。

1#教学楼

2#教学楼

3#教学楼

能机学院

3号楼中庭铺装

室内清理

室外踏步铺装

图文信息大楼

走道地砖

2#食堂

屋面景观

学术交流中心

吊顶安装


一期03标:

  1. 综合体育馆地板基层铺设完成,外墙装饰安装,套装木门安装。

  2. 1#食堂厨房吊顶安装,景观屋面施工。

  3. 创新创业大厅吊顶完成粉刷走道吊顶安装中庭石材铺装

  4. 1-3#教学楼室外踏步石材铺设;外墙勒脚石材干挂。

综合体育馆

套装木门

1#食堂

屋面景观

1#学生公寓

2#学生公寓

3#学生公寓

外墙勒脚

室外踏步

 二期01标:

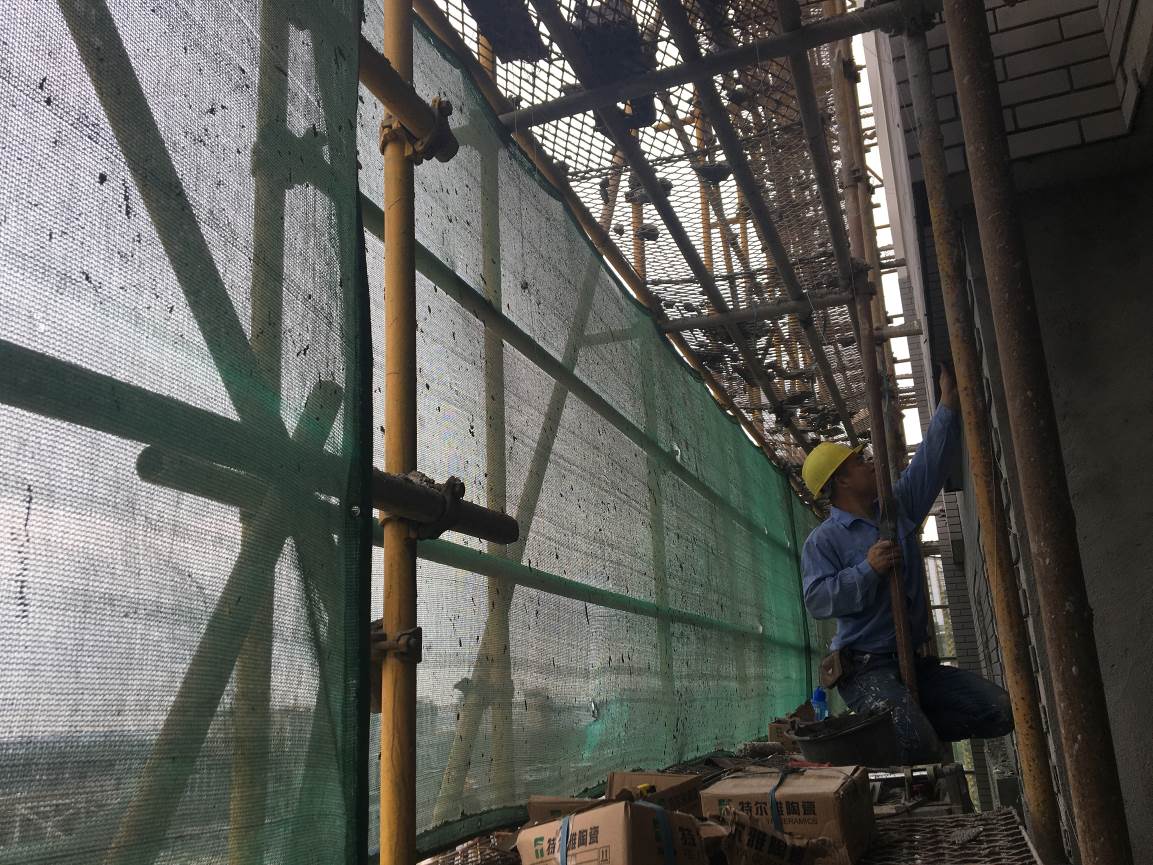

  1. 4#学生公寓内墙粉刷完成;外墙面砖贴砖完成80%,屋面构架批嵌80%

  2. 57#学生公寓外墙面砖铺贴95%;内墙刮腻、粉刷;屋面构架批嵌完成;寝室地砖铺贴20%

  3. 6#学生公寓寝室地砖铺贴60%;外墙面砖收头完成,面砖清洗;脚手架拆除50%;外墙内保温铺贴。

  4. 89#学生公寓,室内踢脚施工;楼梯踏步完成,栏杆完成70%;内墙涂料施工;铝合金窗玻璃安装;屋面防水层完成,整浇层部分浇砼;浴室面砖铺贴。

  5. 卫生所屋面防水层完成。

  6. 人行桥三桥面开始施工

  7. 十字景观铺装区砼浇筑完成

  8. 89号学生公寓小总体开始施工、数理学院处蓄水模块开始挖土。

 十字景观

 人行桥3桥面

 卫生所

 卫生所屋面防水

4#学生公寓

外墙面砖铺贴

5#学生公寓

7#学生公寓

室内地砖

6#公寓

地砖铺贴

外墙内保温

8#学生公寓

9#学生公寓

屋面防水

室内涂料


二期02标:

  1. 数理学院、环化学院外墙铝板安装收头;外墙空调格栅安装;铝合金窗玻璃安装;教室地砖铺贴20%;屋面光伏基础施工;卫生间地面修凿、清理。

  2. 经管学院内保温铺贴;外墙面砖铺贴60%,部分清洗。

  3. 电信学院,外墙面砖清洗;脚手架拆除80%;顶棚、墙面腻子批刮;铝合金窗框、外墙铝板安装收尾;屋面光伏基础施工;空调格栅安装;外墙内保温嵌缝。

  4. 单身教师及研究生公寓铝合金窗框安装;卫生间墙体收尾;寝室地坪浇捣10%;楼梯间、寝室粉刷。

  5. 学生活动中心内墙刮腻

 数理学院

 环化学院

 教室地砖

 铝合金窗玻璃安装

 经管学院

 外墙清洗

 电信学院

 外墙内保温嵌缝

 单身公寓

 寝室地坪

 学生活动中心

 内墙刮腻
