2018.4.26-5.2现场情况

发布时间:2018-05-10 浏览次数:873

一期01标:

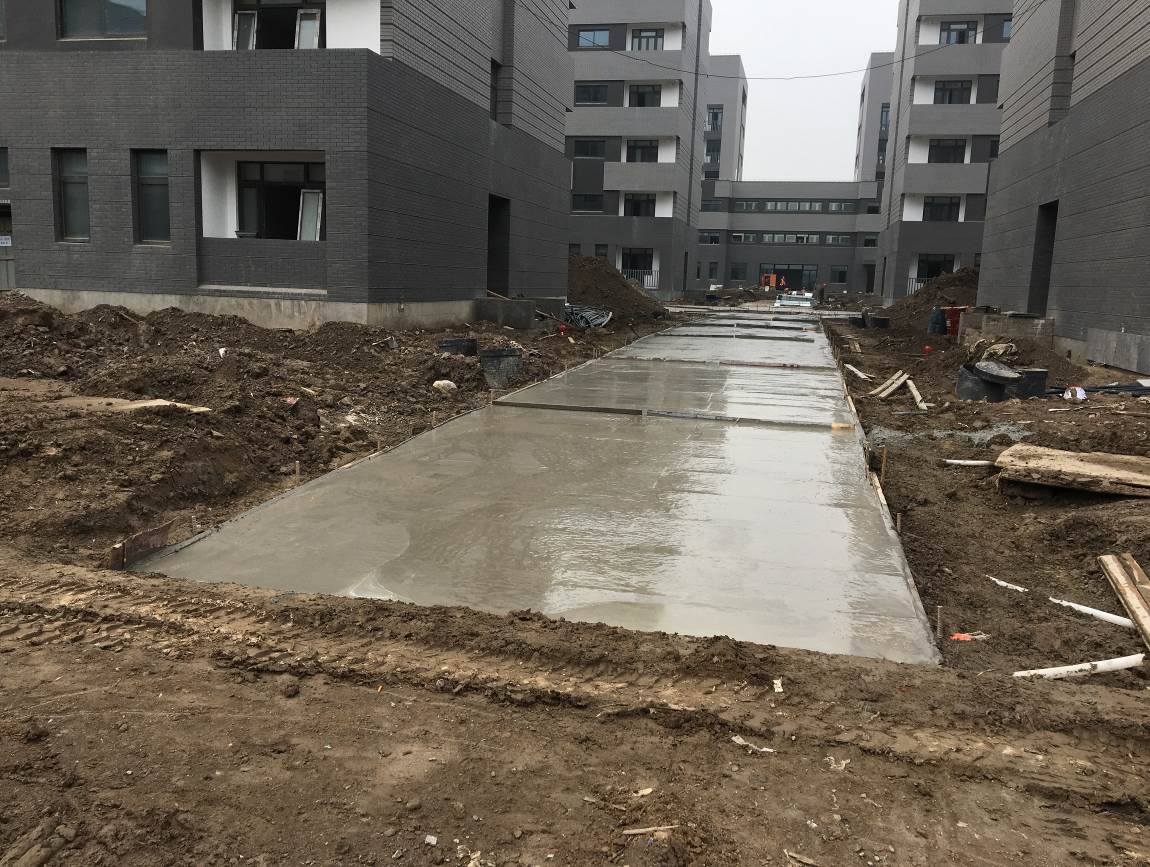

  1. 学生公寓道路砼浇捣完成。

  2. 西大道外侧透水砼场地基础收头。

  3. 西大道及河岸绿化移植乔木150株。

  4. 教学楼南侧道路石材铺设。

  5. 十字景观踏步铺贴80%

  6. 创新创业西侧挡墙施工40%

  7. 学生公寓雨污水管完成回土

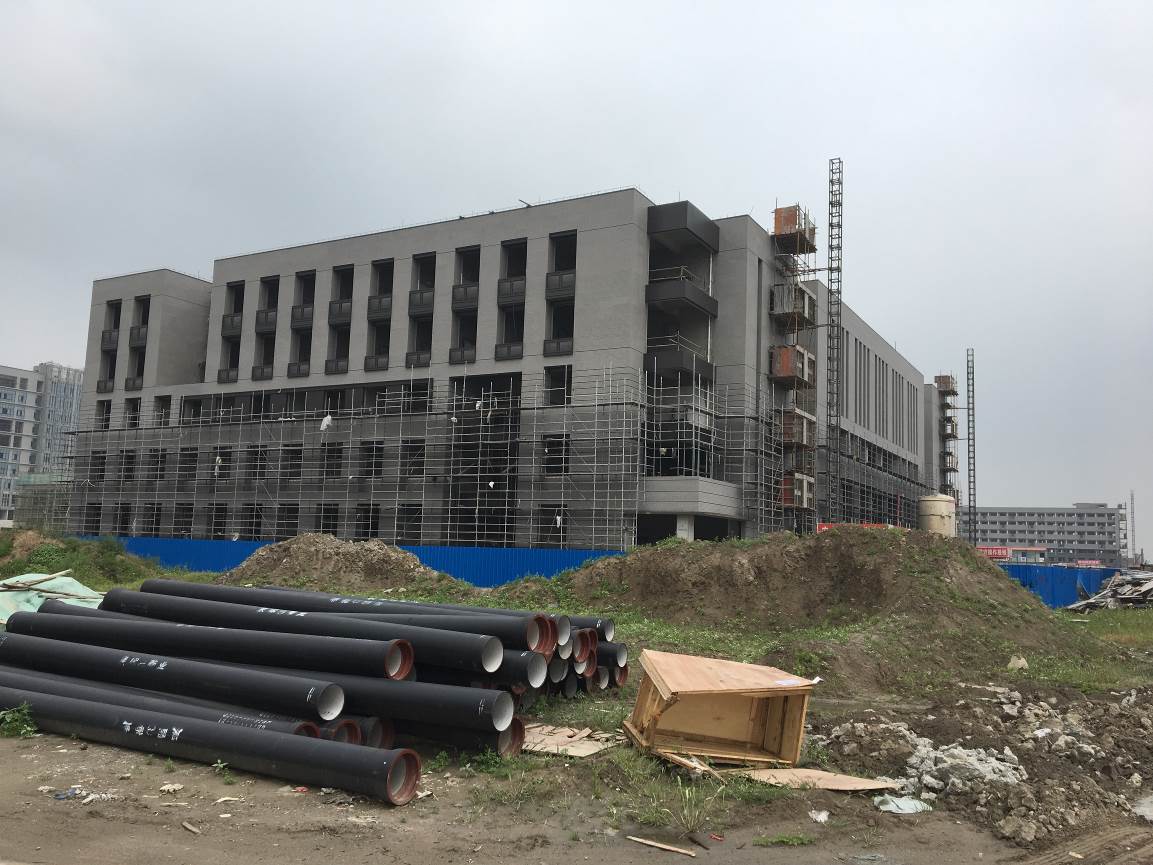

 学生公寓道路

 学生公寓回土

 公共教学楼道路

 创新创业西侧

 十字景观

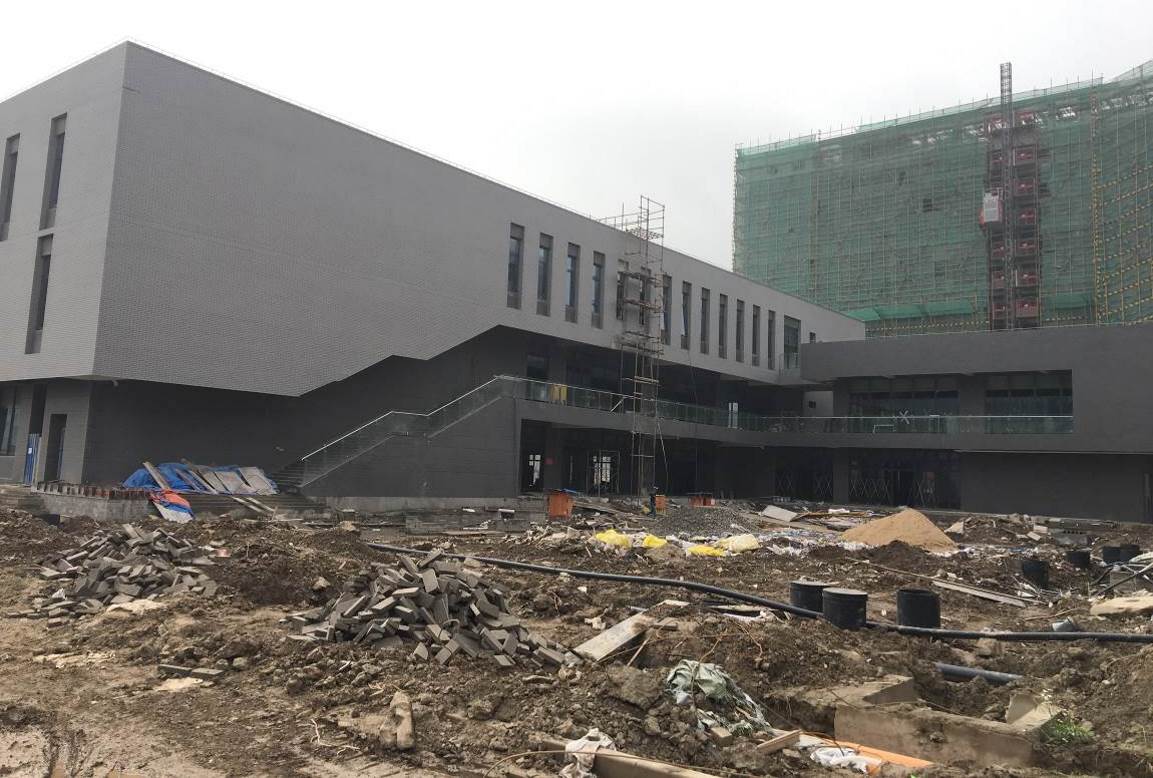

 绿化



一期02标:

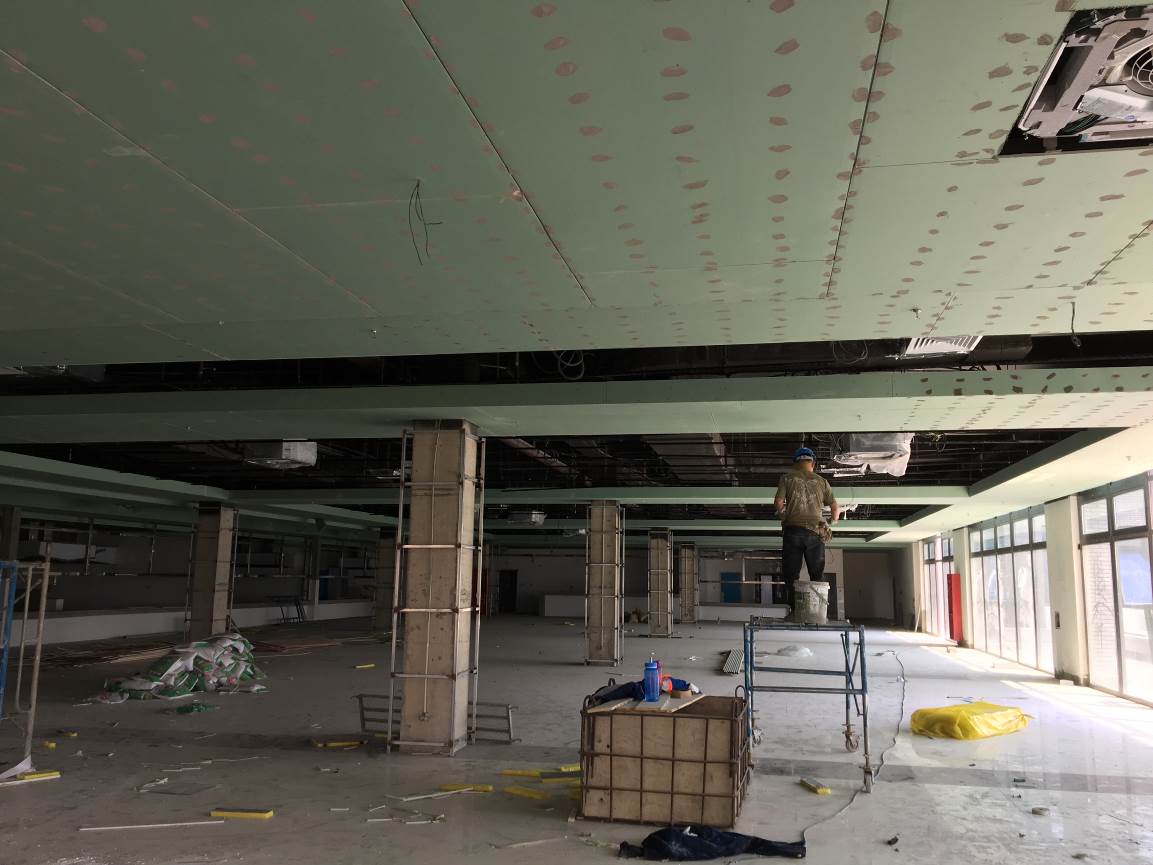

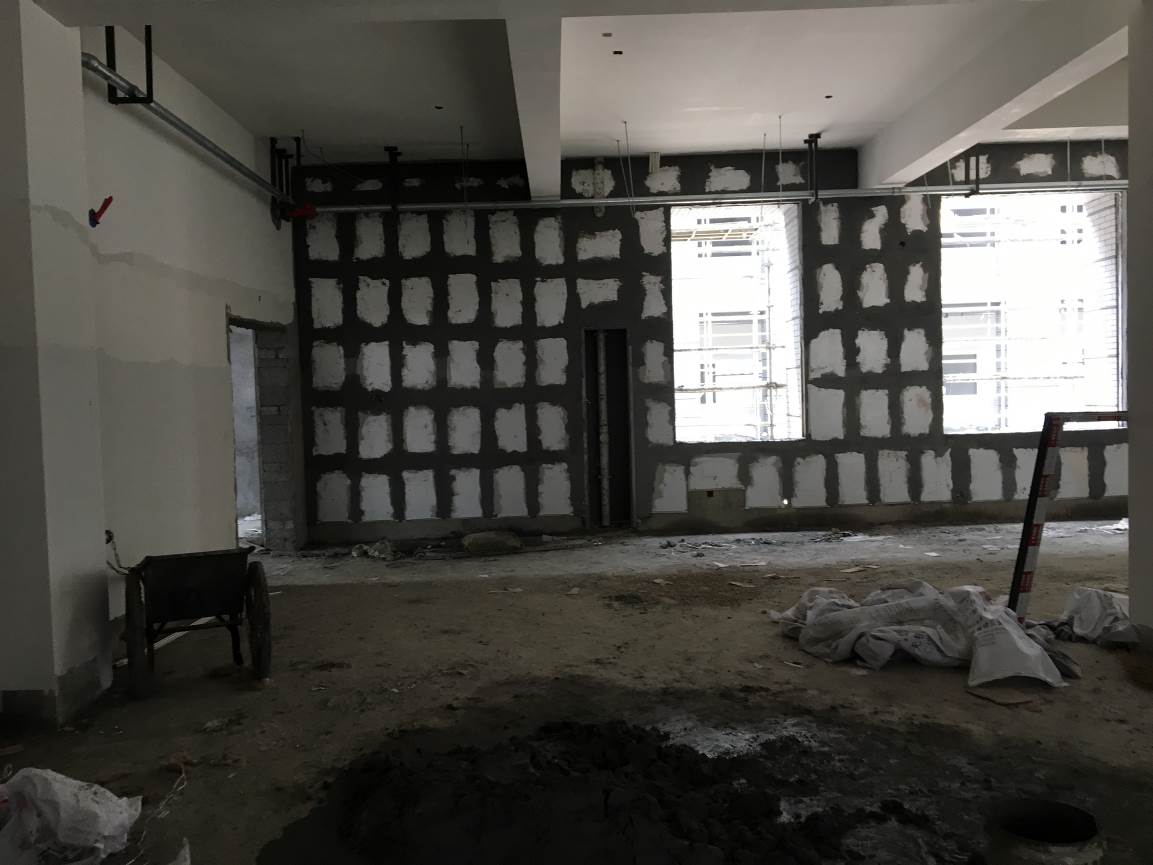

  1. 1#3#教学楼、能机教学楼内天井、景观屋面铺装收尾;外墙勒脚石材干挂;一层采光棚、雨棚制作安装;室内线路铺设。

  2. 2#食堂精装区吊顶安装;屋面景观施工。

  3. 图文信息综合大楼811层轻钢龙骨隔墙腻子涂料收尾,吊顶施工;内庭院外墙一体化保温板安装收尾;楼梯地砖铺贴,栏杆扶手安装;铝合金窗玻璃安装;幕墙施工;二层钢楼梯踏步板焊接、安装完成;精装区吊顶、干挂墙面龙骨安装。

  4. 学术交流中心中幕墙施工;270人报告厅吊顶、墙面干挂龙骨安装;门厅吊顶施工,墙面龙骨喷漆;精装区大小会议室吊顶安装。

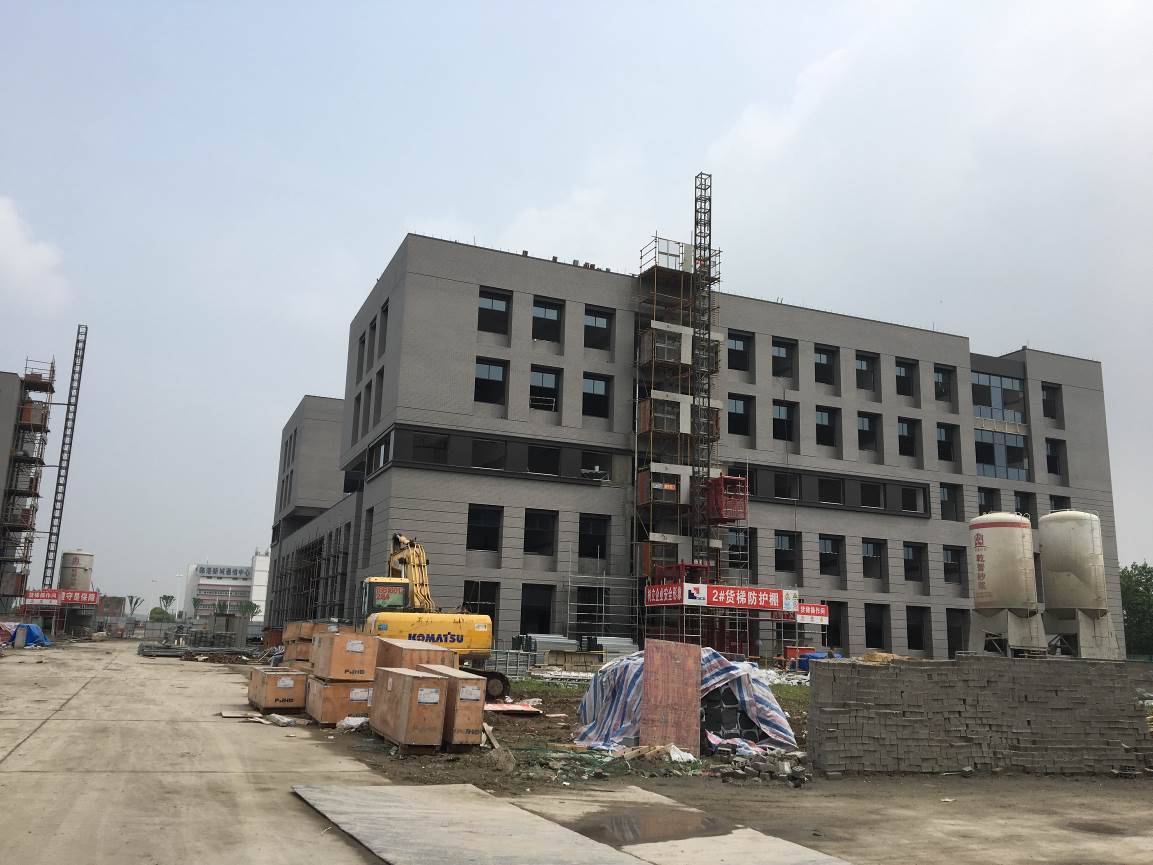

1#教学楼

2#教学楼

3#教学楼

能机学院

中庭铺装

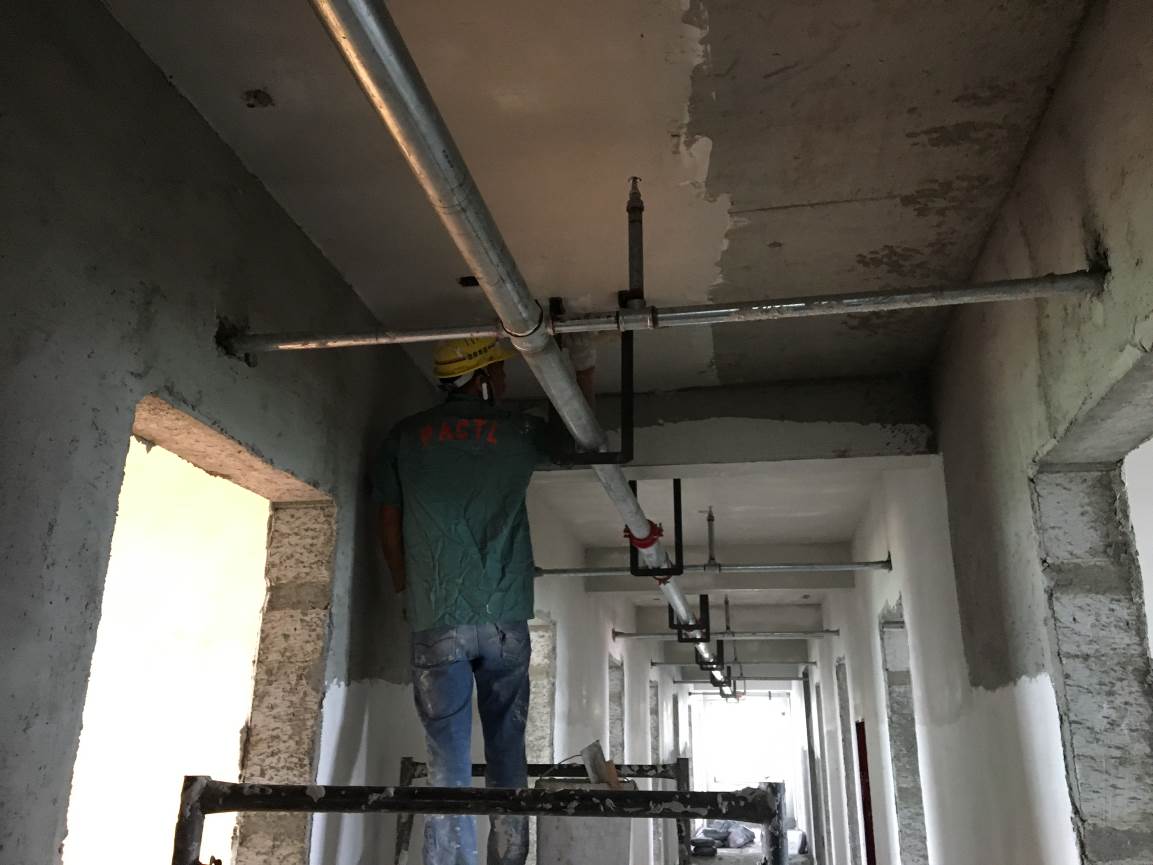

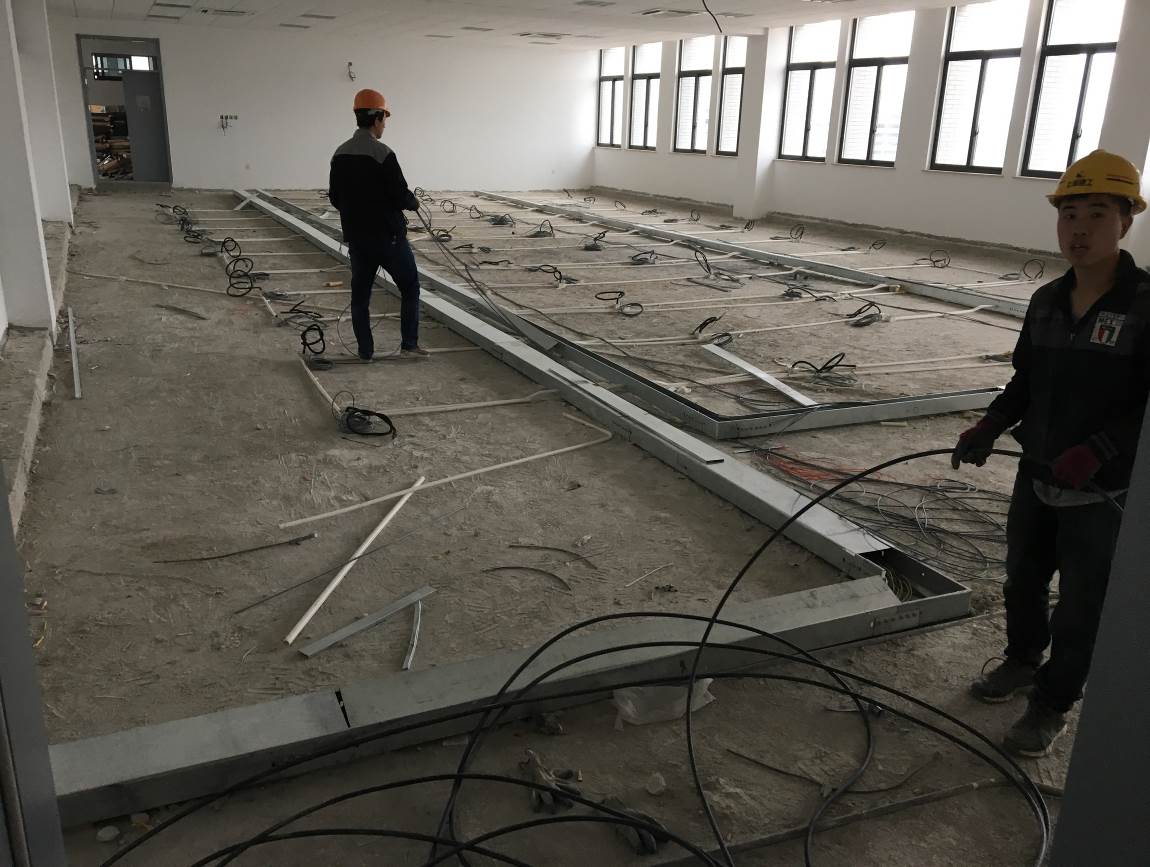

室内线路

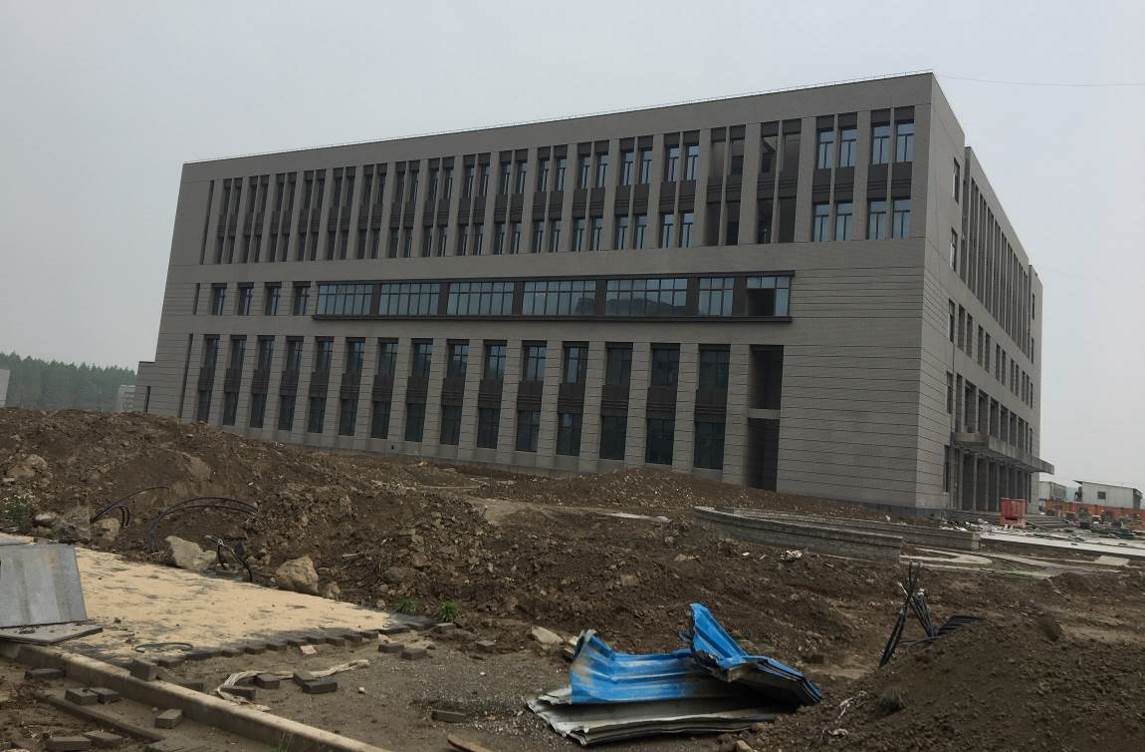

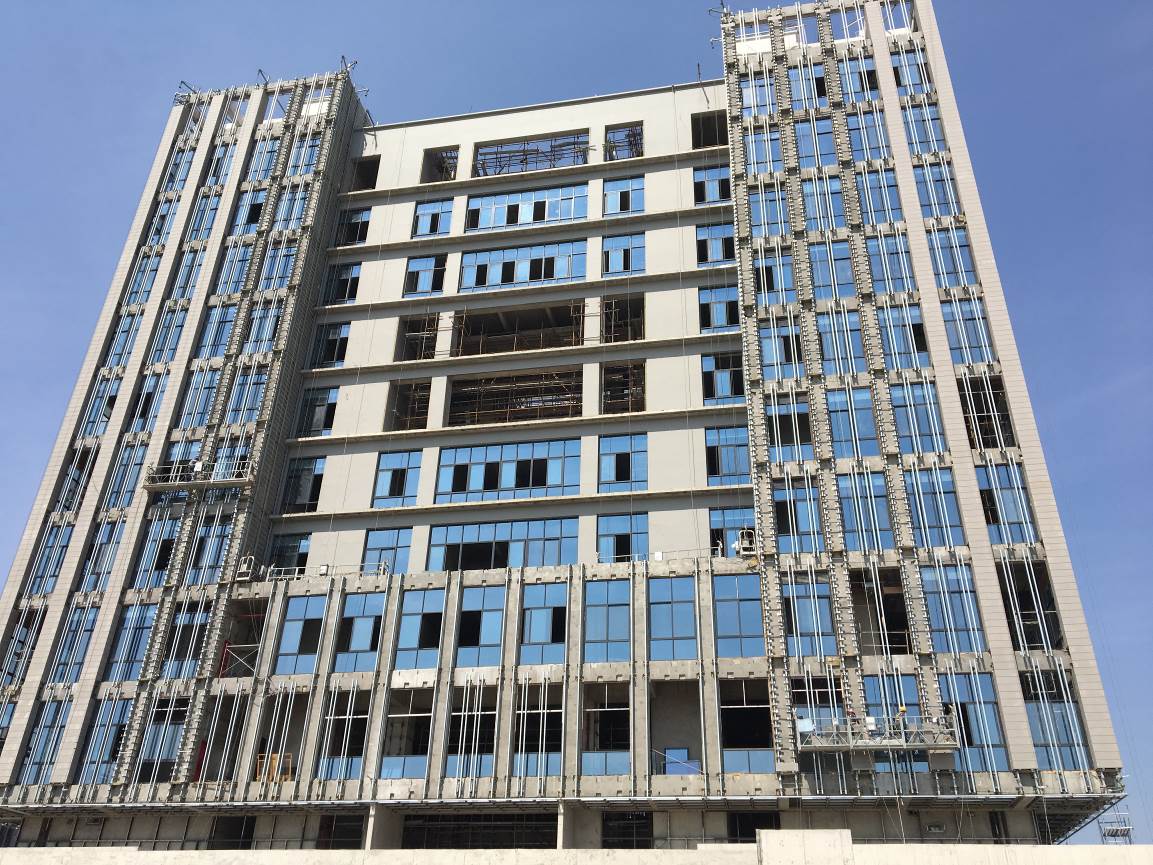

图文信息大楼

内庭院外墙一体化保温板

2#食堂

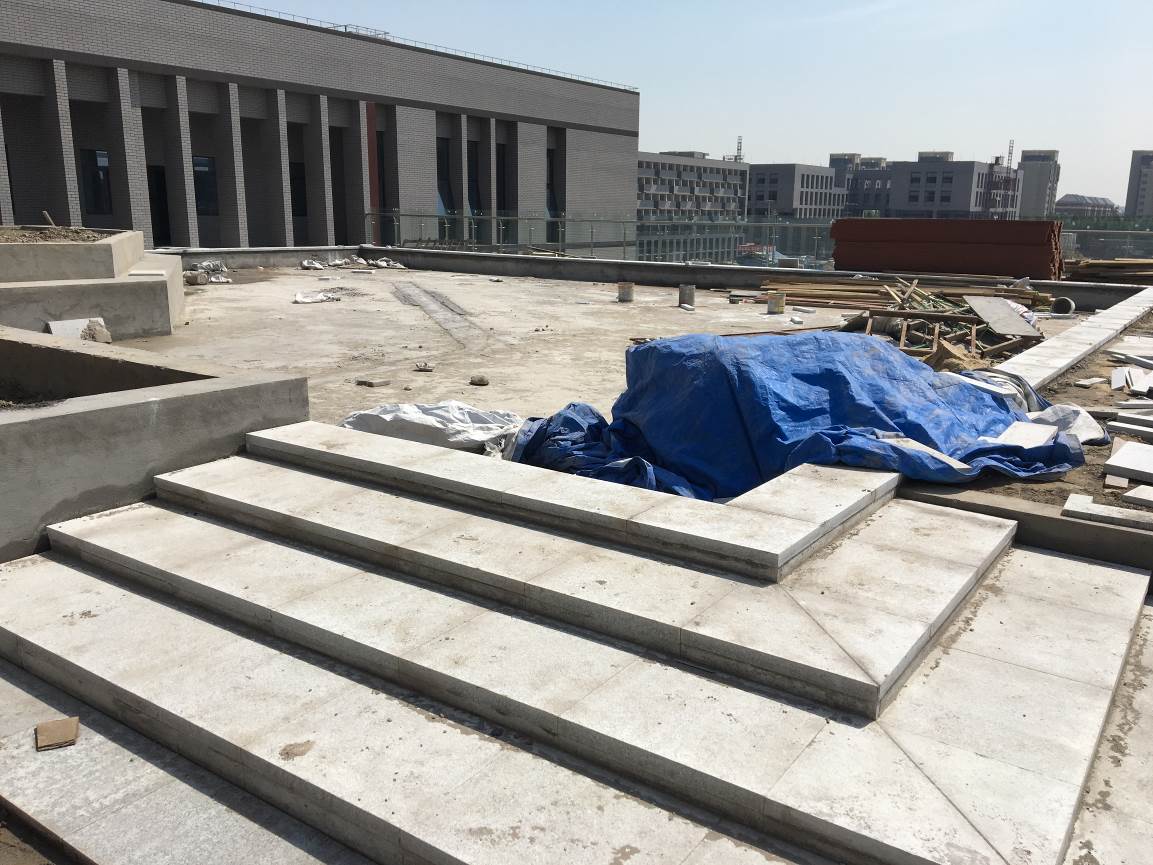

屋面景观

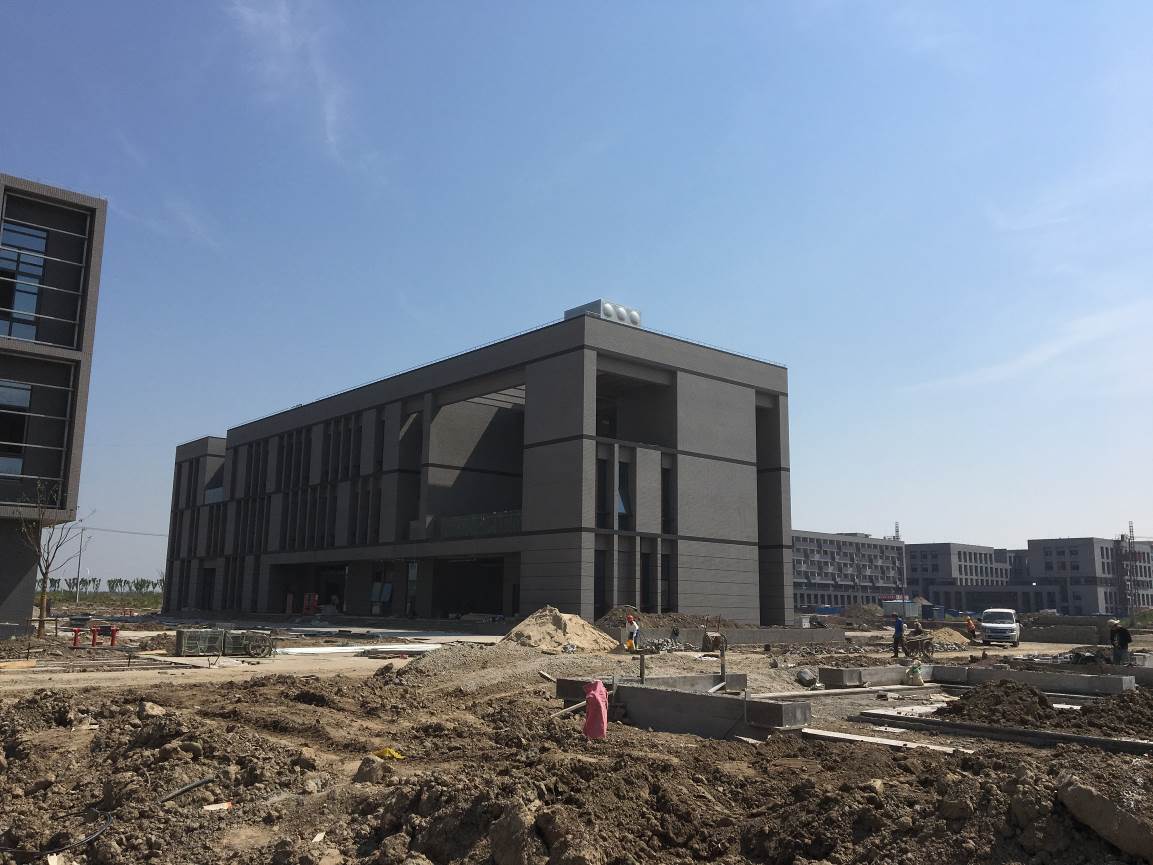

学术交流中心

学术门厅



一期03标:

  1. 综合体育馆地板铺设,外墙装饰安装。

  2. 1#食堂地砖铺设,吊顶安装。

  3. 创新创业外墙装饰安装,新风机安装,报告厅底板铺设

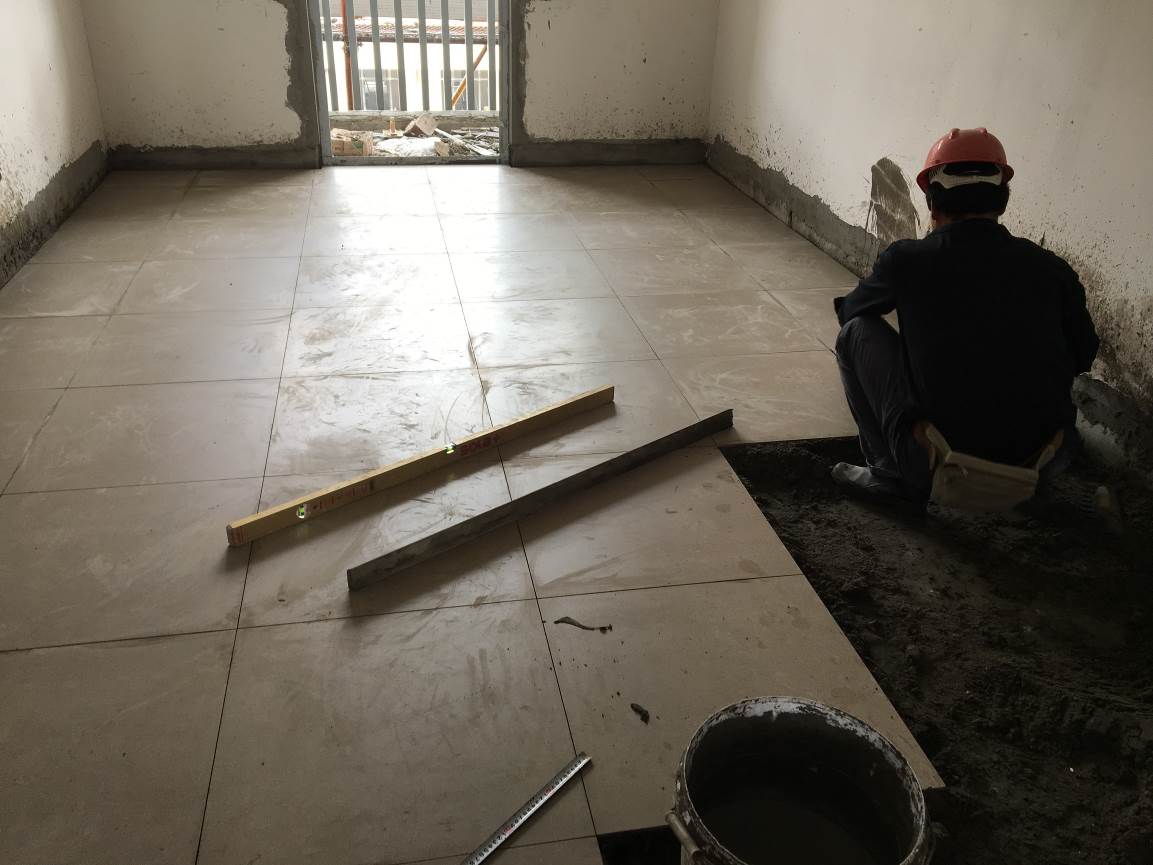

1#食堂

吊顶安装

综合体育馆

室内

创新创业

报告厅底板

 二期01标:

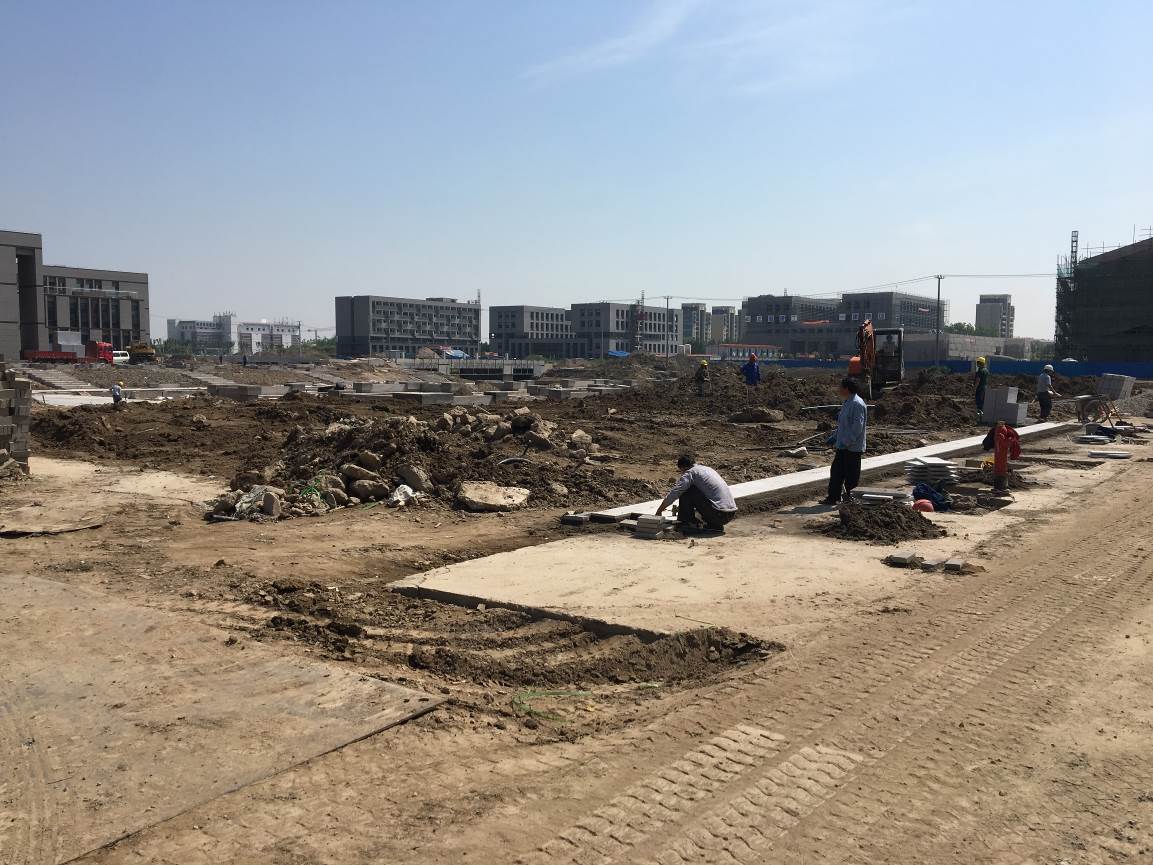

  1. 十字景观区域砼浇筑。

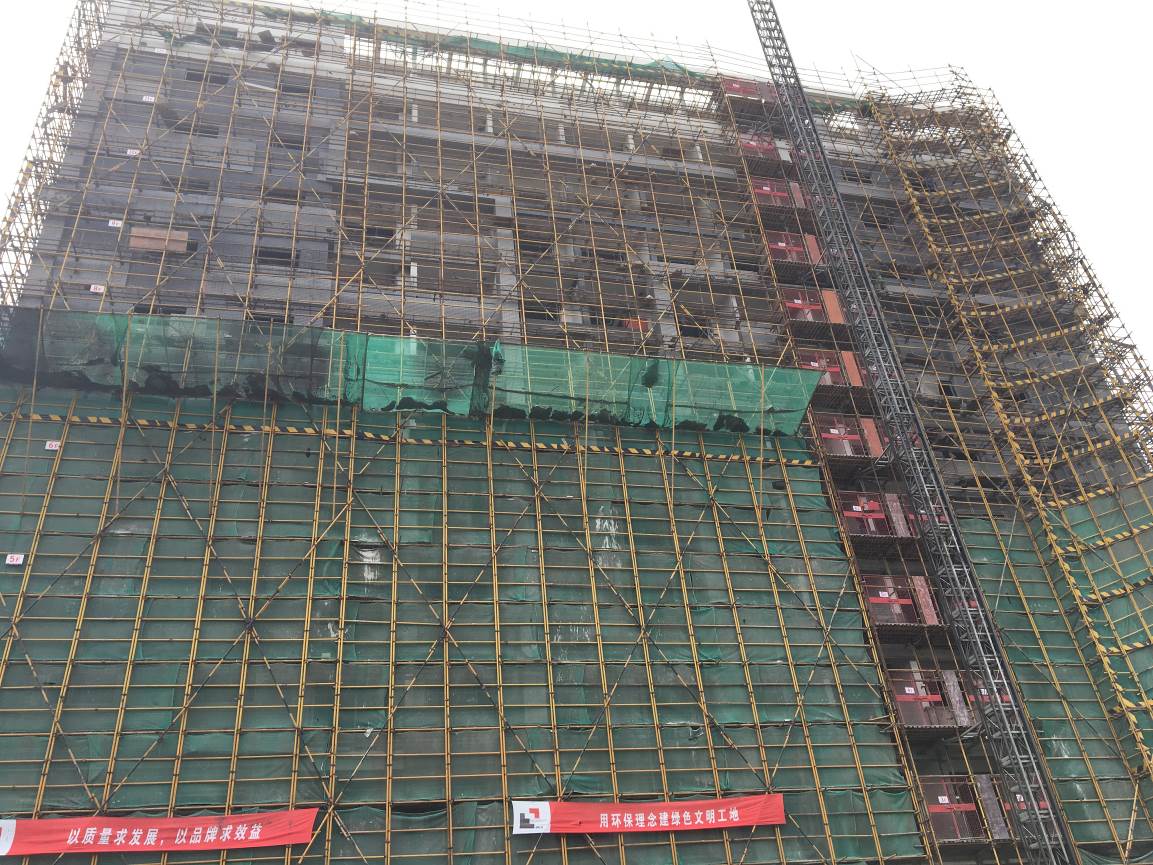

  2. 4#学生公寓内墙踢脚粉刷,窗框安装30%;外墙面砖贴砖完成60%

  3. 57#学生公寓外墙面砖铺贴90%,内墙刮腻、粉刷。

  4. 6#学生公寓寝室地砖铺贴30%,屋面防水保护层浇砼;脚手架准备拆除

  5. 89#学生公寓,寝室、走道、卫生间墙地砖铺贴收尾,屋面防水施工。

  6. 卫生所屋面防水施工

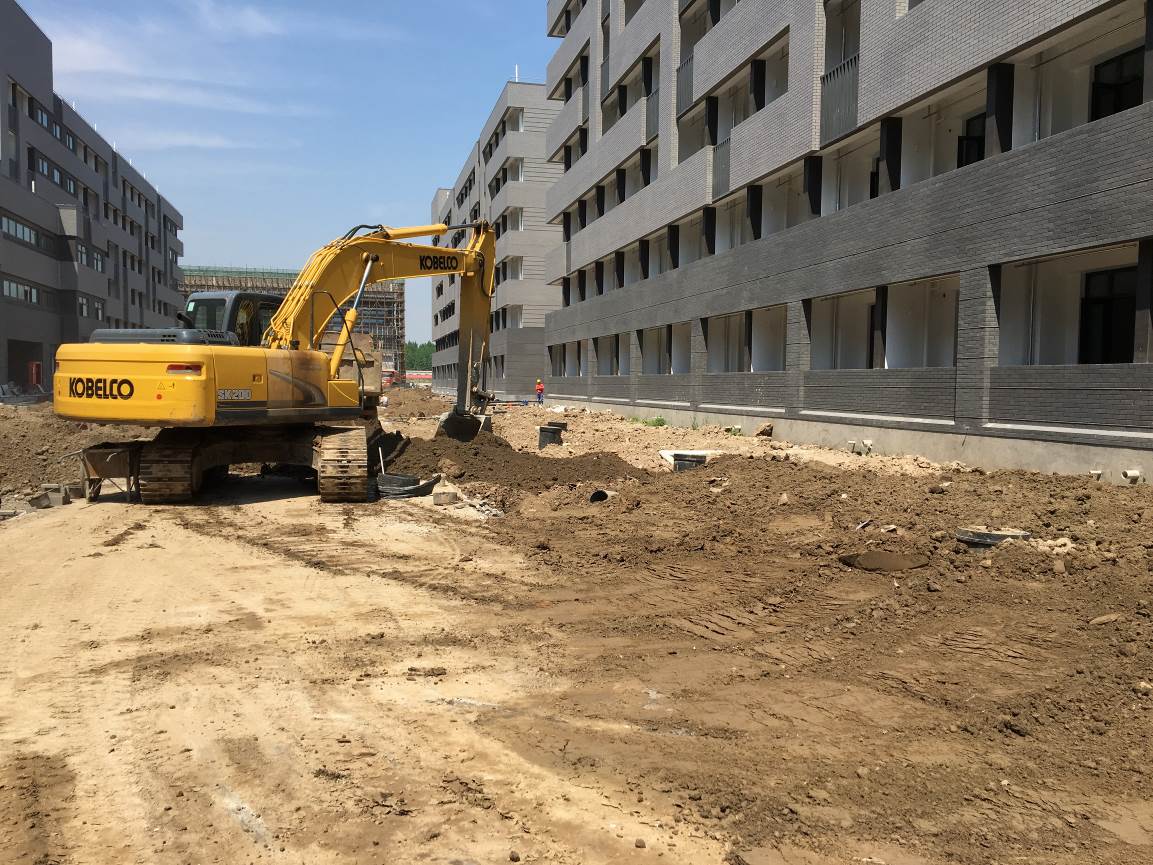

  7. 二期南环路、北环路处雨水花园放线、数理学院南侧蓄水模块施工准备。

 十字景观

 卫生所屋面防水

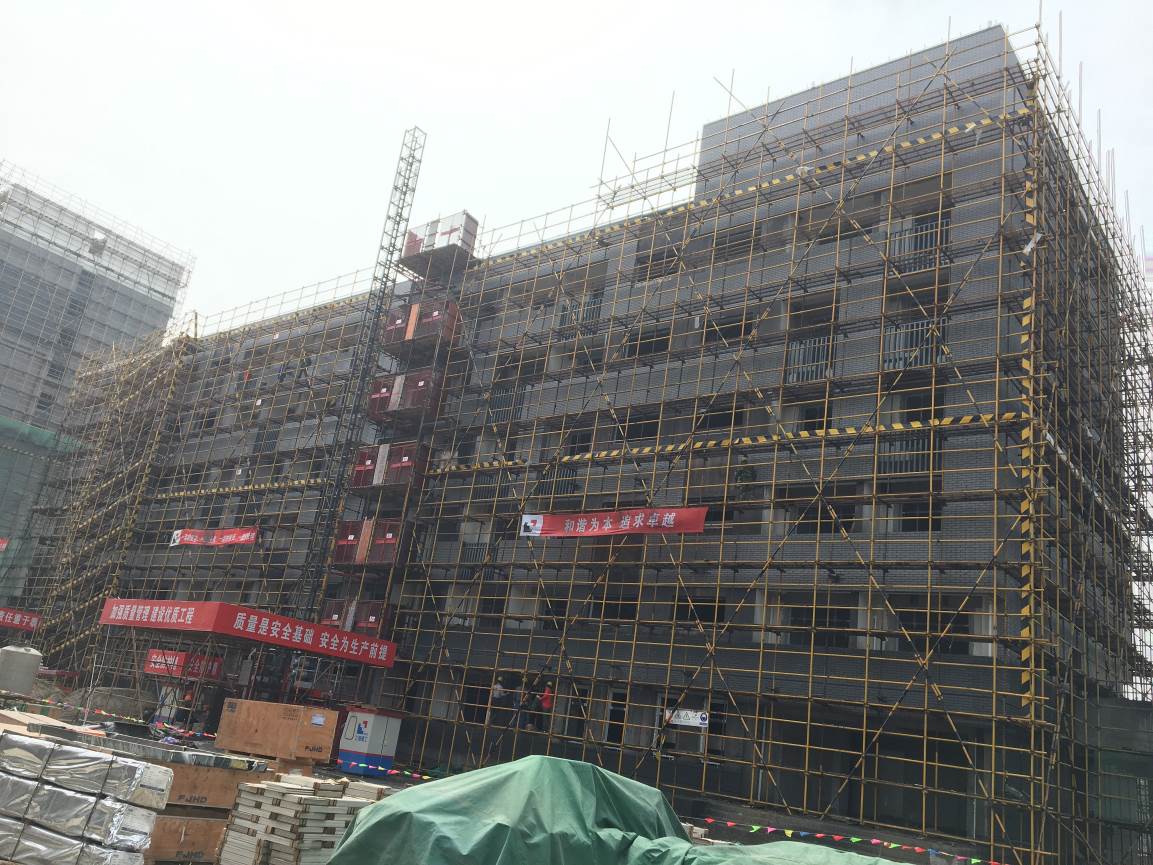

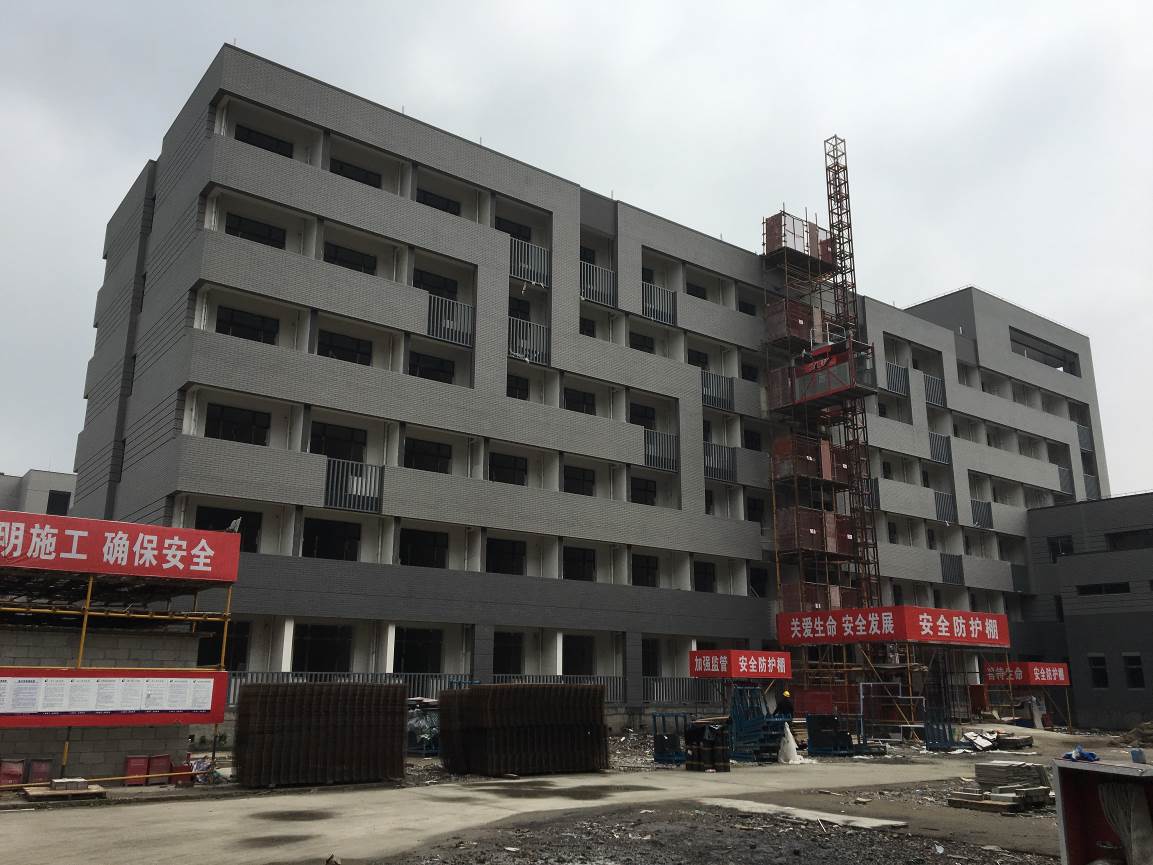

4#学生公寓

4#学生公寓窗框安装

5#学生公寓

7#公寓

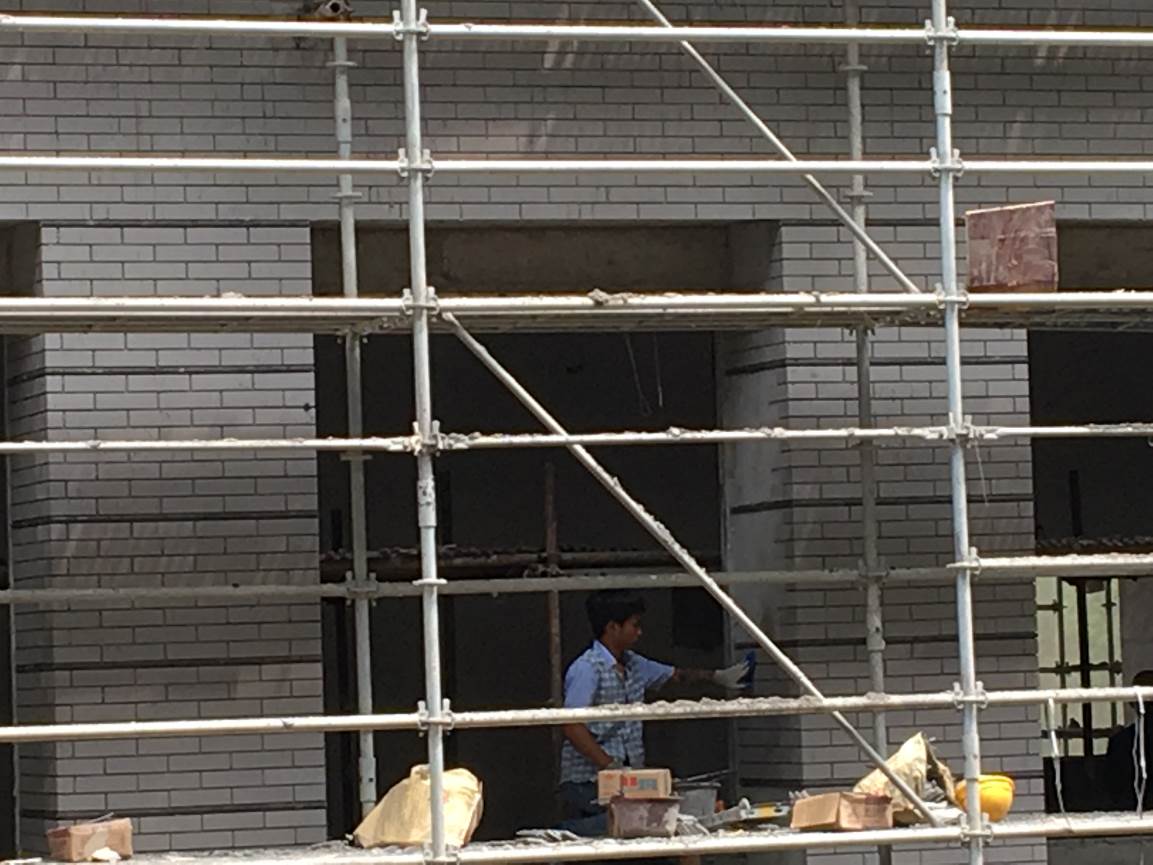

外墙贴砖

内墙粉刷

6#公寓

地砖铺贴

8#学生公寓

9#学生公寓

屋面防水施工

盥洗室面砖收尾


二期02标:

  1. 数理学院、环化学院外墙铝板安装收头;铝合金窗玻璃安装空调格栅安装;顶棚、墙面腻子批刮;教室地砖铺贴15%;一层排水管埋设。

  2. 经管学院/外语学院内保温铺贴,外墙面砖铺贴20%

  3. 电信学院,外墙面砖清洗;脚手架拆除60%;顶棚、墙面腻子批刮;外墙铝板安装收尾;屋面防水施工,门厅装饰结构焊接;内保温收尾。

  4. 单身教师及研究生公寓脚手架拆除完成;外墙内保温施工完成;铝合金窗框安装;卫生间墙体收尾。

  5. 学生活动中心内外墙粉刷

 数理学院

 环化学院

 教室地砖

 铝合金窗玻璃安装

 经管学院

 外墙贴砖

电信学院

 外墙内保温收尾

 单身公寓

 窗框安装
