2017.12.5-12.13现场情况

发布时间:2018-02-06 浏览次数:386

一、一期工程标段一

1. 篮球场进土、平整完成,预制盖板浇筑完成,排水明沟开挖。

2. 西大道(西环路东段)浇筑完成。

3. 西校区一建2#、3#教学楼前道路路基完成。

4. 绿地内纵二路路基施工。

篮球场

二号三号教学楼前道路路基

二、一期工程标段二

1. 1#、2#、3#教学楼内墙零星涂料、外墙铝板收头;卫生间大理石台面安装;栏杆及扶手安装;教室大理石窗台板安装;屋面地砖铺贴;中庭院一层室外配套施工;防火门门扇、铝合金窗扇安装;施工货梯拆除。

2. 能机学院内墙零星涂料收头;中庭院一层室外配套开始施工;卫生间洗漱台角钢骨架安装;栏杆及扶手安装;教室大理石窗台板安装;配电房设备进场、安装。

3. 2#食堂一、二层精装区水电安装、通风、消防施工;外墙铝板安装收尾;一层后厨墙地砖铺贴;楼梯间地砖铺贴。

4. 图文信息大楼大楼内墙粉刷完成;外墙保温岩棉板基本完成;外墙幕墙龙骨安装;外墙面涂料施工;配电房设备进场、安装。

5. 学术交流中心中外墙幕墙龙骨安装;普装区吊顶吊筋安装。

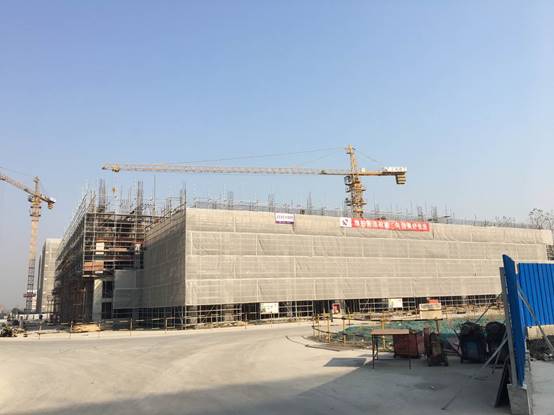

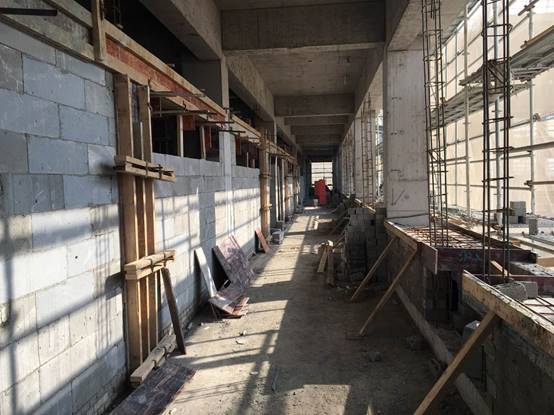

地砖铺贴

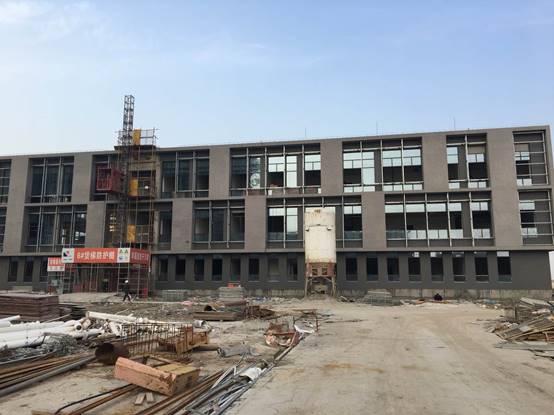

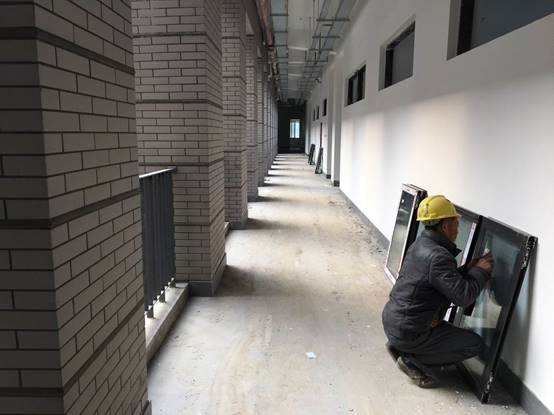

窗扇安装

卫生间洗漱台

二号食堂

学术交流及学生事务中心

能机学院

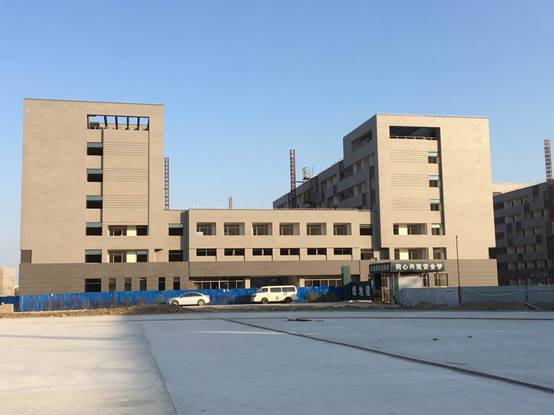

图文信息中心

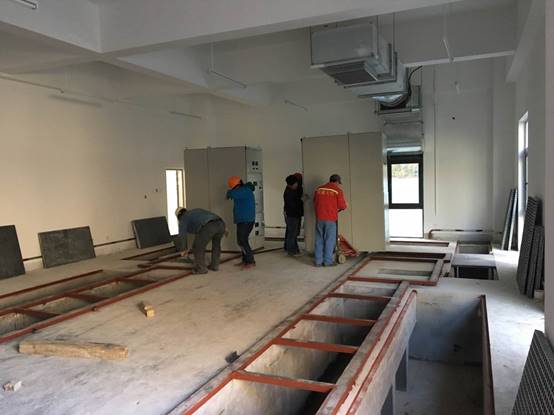

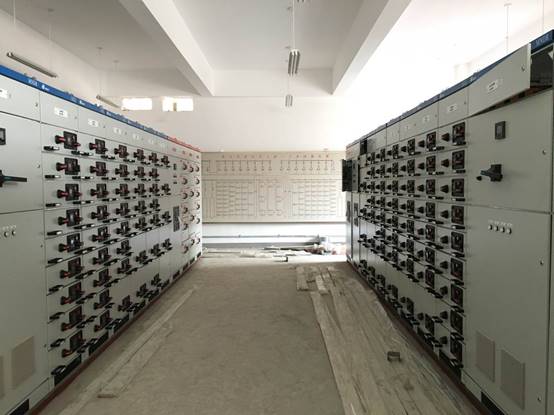

配电房

三、一期工程标段三

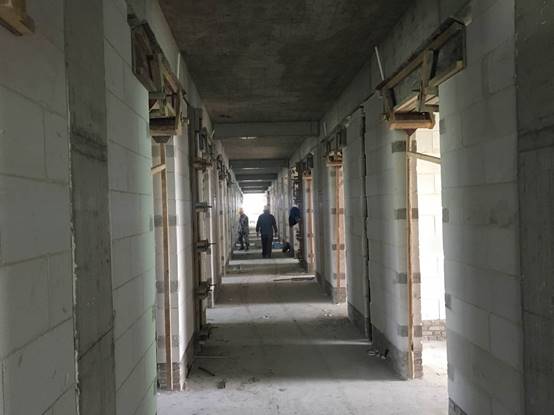

1. 1-3#学生公寓走廊地砖铺贴收尾。

2. 能源中心与动力馆内墙腻子涂料施工;一层窗框安装。

3. 综合体育馆门室内腻子涂料施工。

4. 1#食堂外墙面砖门窗框收边完成,电梯安装。

5. 创新创业中心配电房设备进场、安装。

一号学生公寓

二号学生公寓

三号学生公寓

一号食堂

创新创业工程训练

配电房设备

综合体育馆

四、二期工程标段一

1. 车行桥一桥台、桥柱浇砼完成;车行桥二盖梁浇砼完成。

2. 人行桥一、三破桩凿毛;驳岸梁施工完成70%。

3. 4#学生公寓七框结构浇筑完成,施工电梯安装。

4. 5#学生公寓八框结构浇砼完成。

5. 6#学生公寓四框钢筋模板安装基本完成,一框二结构墙体砌筑完成。

6. 7#学生公寓十框结构浇筑完成,一框二结构施工。

7. 8、9#学生公寓二结构墙体砌筑完成,一~三框做灰饼。

8. 卫生所一框二结构施工。

河道驳岸

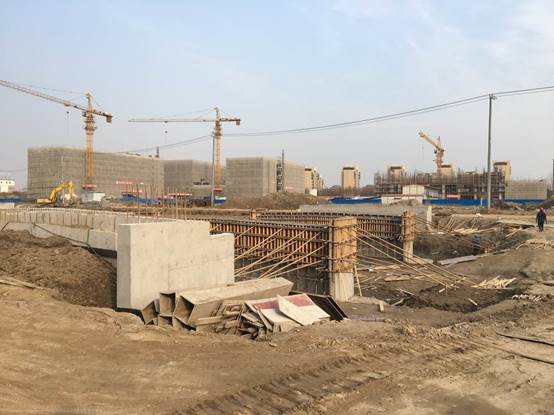

车行桥一

四号学生公寓

五号学生公寓

卫生所

六号学生公寓

七号学生公寓

八号、九号学生公寓

五、二期工程标段二

1. 数理学院、环化学院一~三框二结构墙体砌筑完成,四、五框二结构施工。

2. 经管学院/外语学院二框砼浇筑完成。三框钢筋模板施工。

3. 电信学院北楼封顶;一、二框二结构墙体砌筑完成,三、四框二结构施工。

4. 单身教师及研究生公寓女儿墙浇筑完成;一~三框二结构墙体砌筑,四、五框二结构施工。

5. 学生活动中心二框钢筋模板施工。

经管外语学院

数理、环化学院

电信计算机学院

单身教师及留学生公寓

学生活动中心
