2017.11.16-11.22现场情况

发布时间:2018-02-06 浏览次数:294

一、一期工程标段一

1. 篮球场足球场预制盖板浇筑施工。

2. 十字景观基层施工完成。

3. 西校区横三路、纵二路路基施工。

4. 一建场内便道破碎清理。

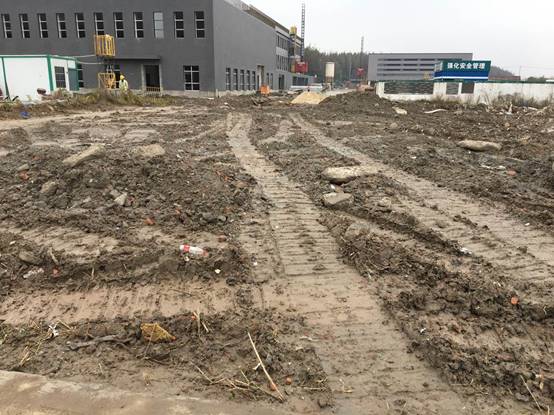

一建场内砼道路破碎

横三路

二、一期工程标段二

1. 1#、2#、3#教学楼走廊、教室踢脚线铺贴;卫生间洗漱台角钢骨架安装;外墙铝板安装收头;栏杆及扶手安装;大理石窗台板安装;走廊、屋面地砖铺贴;卫生间吊顶安装。

2. 能机学院走廊、教室踢脚线铺贴;大理石窗台板安装;卫生间吊顶安装。

3. 2#食堂水电安装、通风、消防管线安装;三层后厨降板地面基层浇筑;外墙铝板安装;三层后厨地砖铺贴。

4. 图文信息大楼内墙粉刷;外墙保温岩棉板安装。外墙幕墙龙骨安装,屋面找平层浇筑。

5. 学术交流中心幕墙龙骨安装;二层报告厅屋面找平。

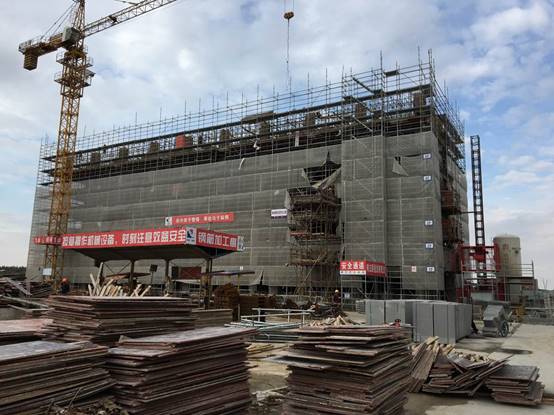

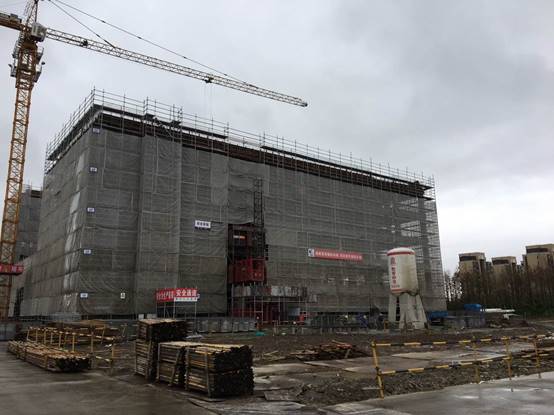

一号教学楼

二号教学楼

三号教学楼

二号食堂

能机学院

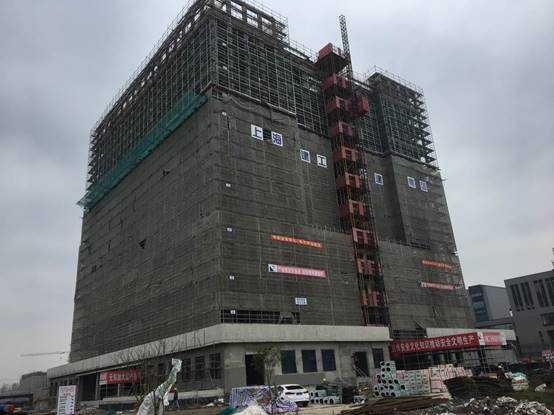

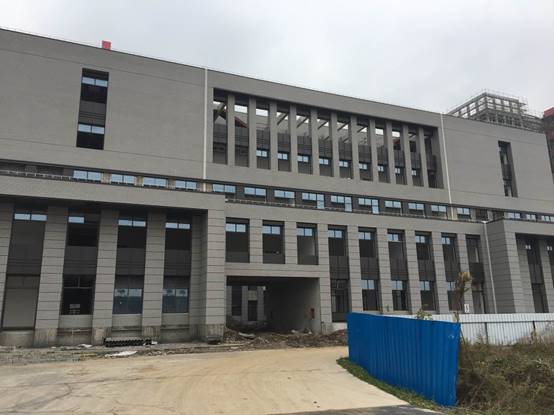

图文信息综合大楼

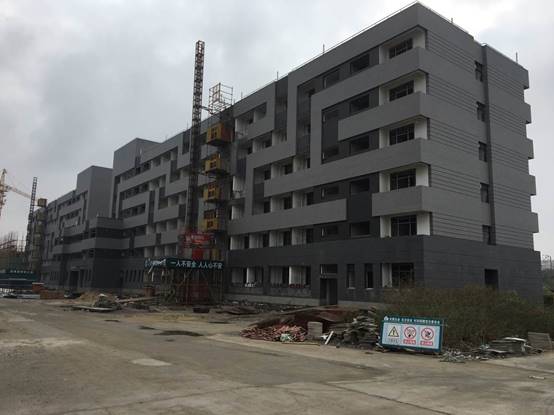

学术交流及学生事务中心

三、一期工程标段三

1. 1-3#学生公寓一层栏杆改栏板工作,走廊地砖铺贴。

2. 能源中心与动力馆门外架拆除。

3. 创新创业工程训练中心工程楼地面面砖铺贴。

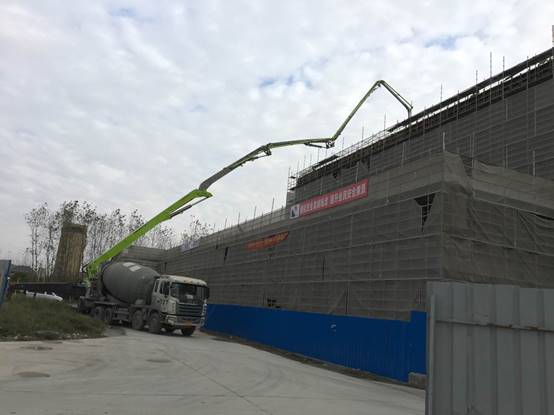

4. 综合体育馆屋面工程完成。

5. 1#食堂外墙面砖铺贴完成。

6. 3#校门卫钢筋模板安装完成。

一号学生公寓

二号学生公寓

三号学生公寓

一号食堂

创新创业工程训练中心

能源中心及动力馆

门卫室

综合体育馆

四、二期工程标段一

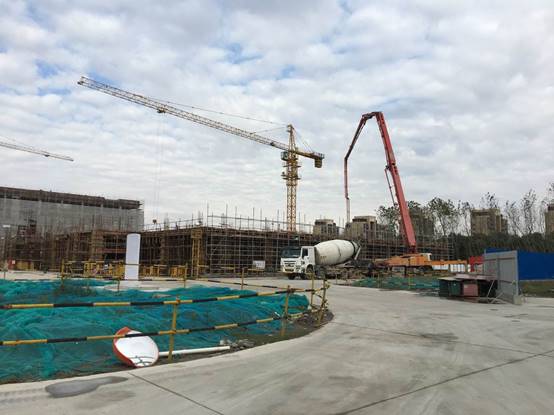

1. 车行桥二东侧承台、桥台钢筋绑扎;车行桥三桥梁排架搭设。

2. 人行桥一灌注桩完成20根,剩余5根;人行桥二桥墩承台截桩完成;人行桥三灌注桩完成。

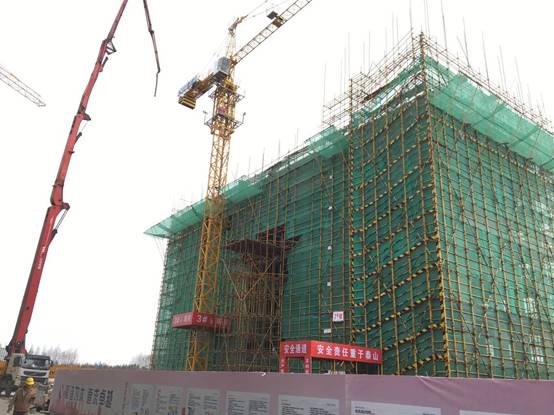

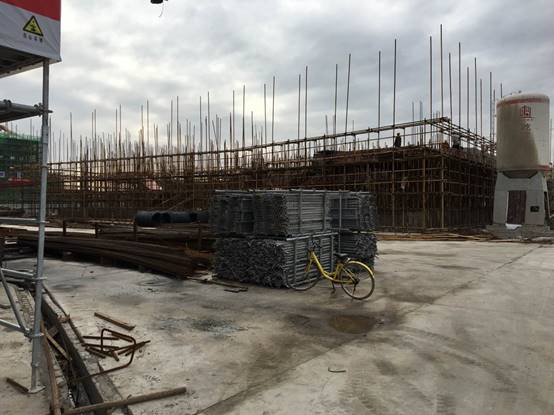

3. 4#学生公寓四框结构钢筋模板施工。

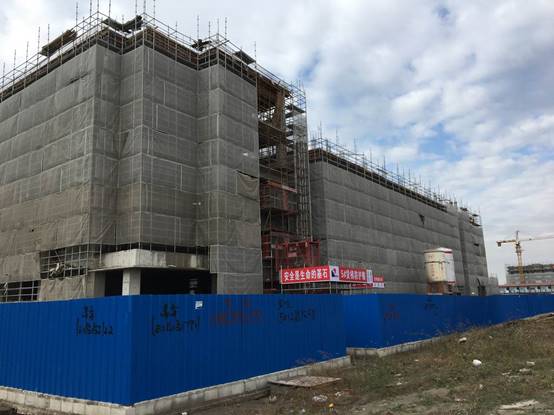

4. 5#学生公寓六框结构钢筋模板施工。

5. 6#学生公寓二框结构浇砼完成。

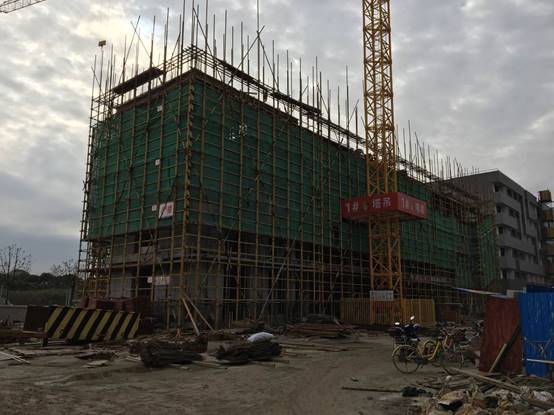

6. 7#学生公寓七框结构浇筑完成。

7. 8、9#学生公寓四、五框二结构施工。

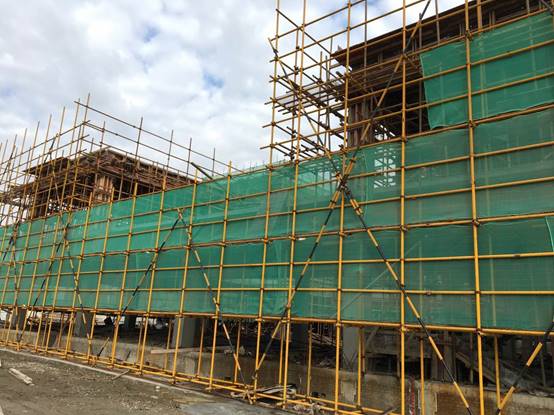

8. 卫生所二框结构钢筋模板基本完成。

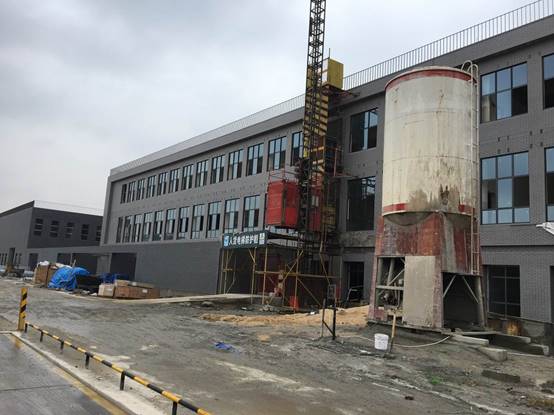

人行桥二

四号学生公寓

五号学生公寓

卫生所

六号学生公寓

七号学生公寓

八号九号学生公寓

五、二期工程标段二

1. 数理学院结构封顶;二、三框二结构施工。

2. 环化学院二、三框二结构施工。

3. 经管学院/外语学院东南角二框砼浇筑,西南角二框钢筋模板安装完成,西侧地下室防水施工。

4. 电信学院南楼五框砼浇筑,结构封顶;北楼四框砼浇筑;一、二框二结构施工。

5. 单身教师及研究生公寓六框浇砼完成;七框钢筋模板安装;二、三框二结构施工。

6. 学生活动中心一框钢筋模板施工基本完成。

经管外语学院

数理学院

环化学院

电信计算机学院

单身教师及留学生公寓

学生活动中心
