一、一期工程标段一
1. 西大道东段雨水管道施工。
2. 十字景观由30m改为33m,垫层重新施工。
3. 运动场地:跑道浇砼完成。

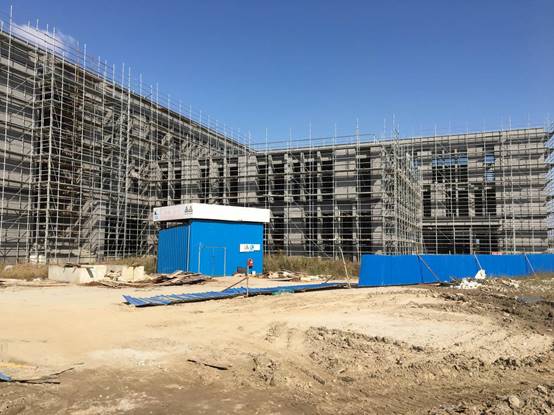

运动场地
十字景观
二、一期工程标段二
1. 1#、2#、3#教学楼墙面腻子、涂料收头;室内地砖铺贴;外墙装饰铝板安装收头,楼梯间扶手栏杆预埋件安装,外墙脚手架拆除。
2. 能机学院墙面腻子、涂料收头;外墙装饰铝板安装收头;卫生间地砖铺贴收头;外墙脚手架拆除。
3. 2#食堂水电安装、通风、消防管线安装;厨房排水沟砌砖。

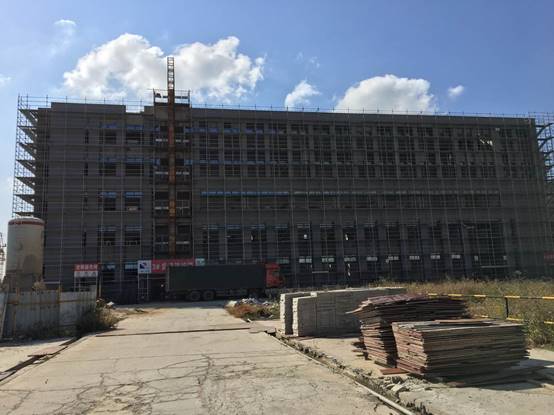

4. 图文信息大楼内墙粉刷;变更卫生间墙体改造完成;配电房土建施工;地下室消防水泵房地坪浇砼。

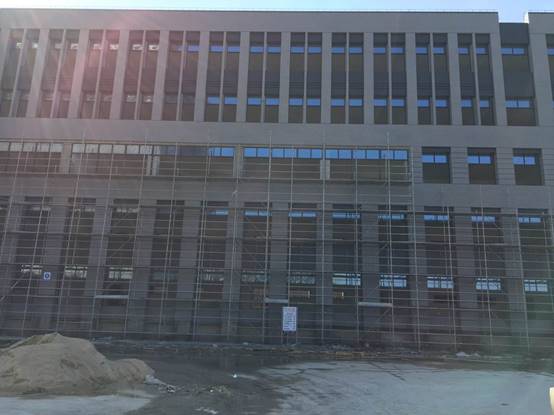

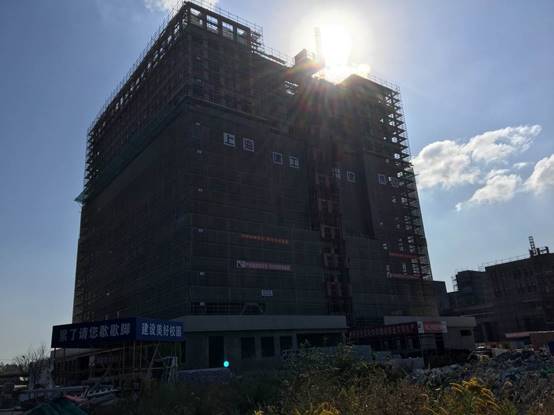

5. 学术交流中心外墙面砖铺贴收头;幕墙龙骨安装。一号教学楼
二号教学楼
三号教学楼
二号食堂
能机学院
图文信息综合大楼
学术交流及学生事务中心
三、一期工程标段三

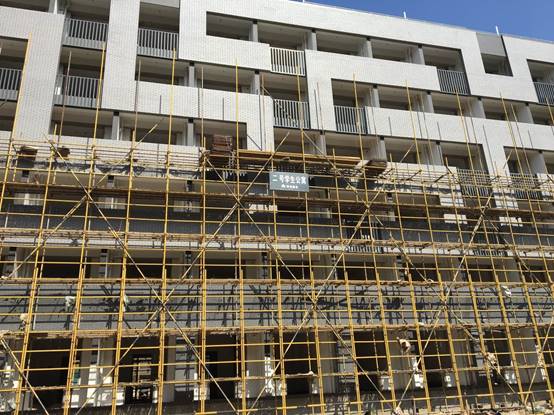

1. 1-3#学生公寓地砖铺贴,脚手架拆除。
2. 能源中心与动力馆外墙门窗框安装收尾。
3. 创新创业工程训练中心北楼外墙门窗框安装完成。

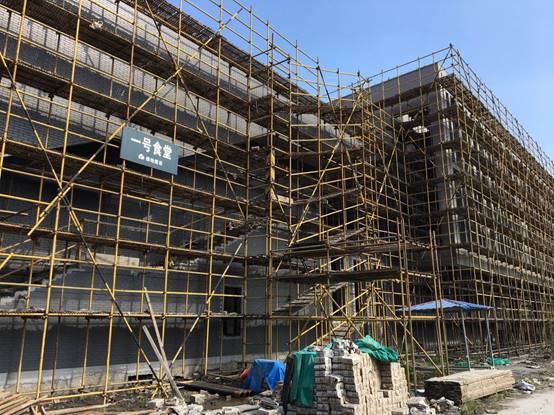

4. 1#食堂外墙面砖铺贴。
一号学生公寓
二号学生公寓
三号学生公寓
一号公寓
创新创业工程训练中心
能源中心与动力馆
四、二期工程标段一

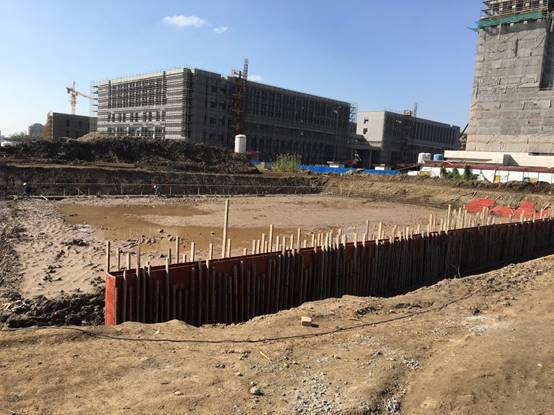

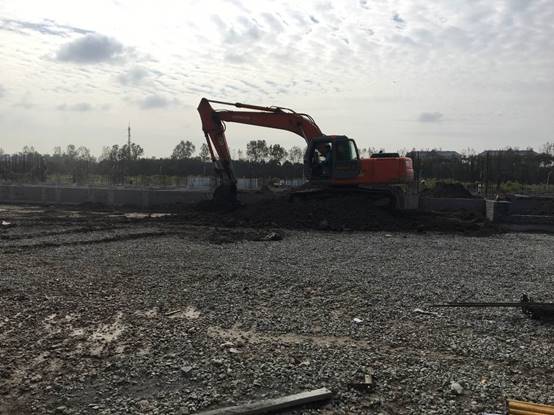

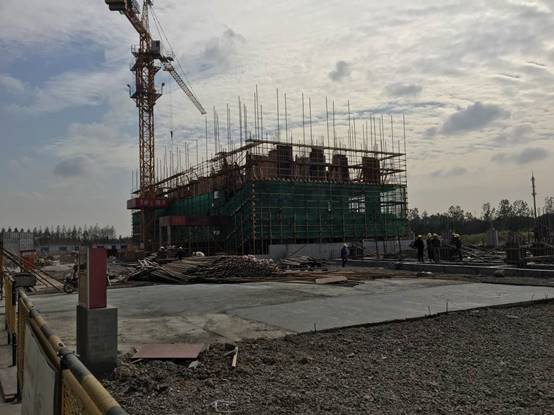

1. 车行桥一灌注桩共完成15根,车行桥三桥墩承台开挖;人行桥二灌注桩完成;人行桥三灌注桩完成3根。
2. 4#学生公寓地下室浇砼完成,一框结构模板施工。

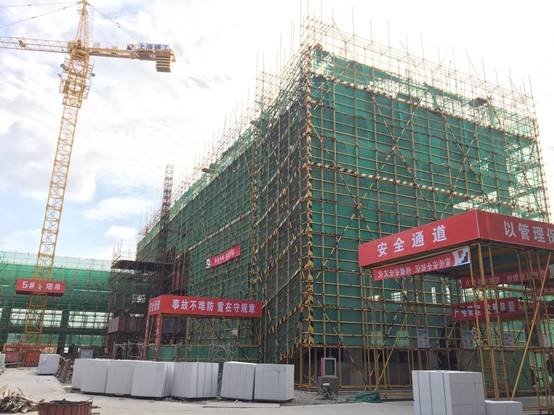

3. 5#学生公寓一框结构浇砼完成,二框结构模板施工。

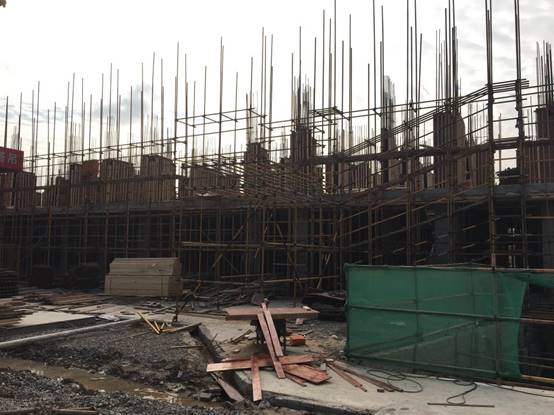

4. 6#学生公寓基础墙砌筑完成,连廊承台、基础梁浇砼完成。
5. 7#学生公寓二框结构浇筑完成,三框结构模板施工。。

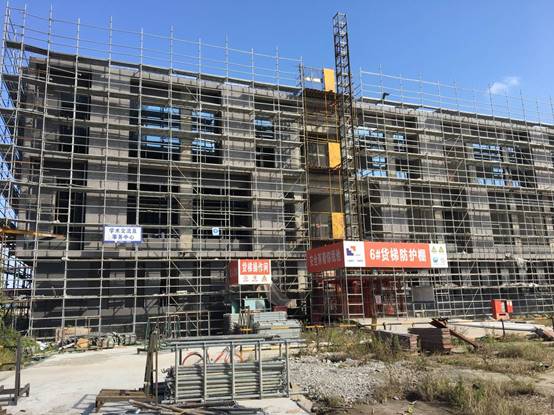

6. 8#学生公寓五框结构模板施工,一框二结构施工。
7. 9#学生公寓五框结构浇砼完成,六框结构模板施工,一框二结构施工。

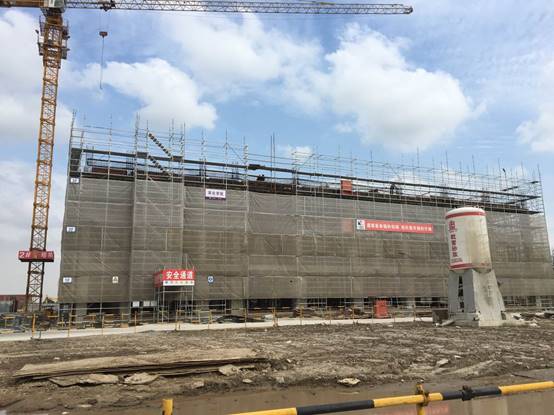

8. 卫生所一框待浇砼。四号学生公寓
五号学生公寓
卫生所
六号学生公寓
七号学生公寓
八号学生公寓
九号学生公寓
五、二期工程标段二

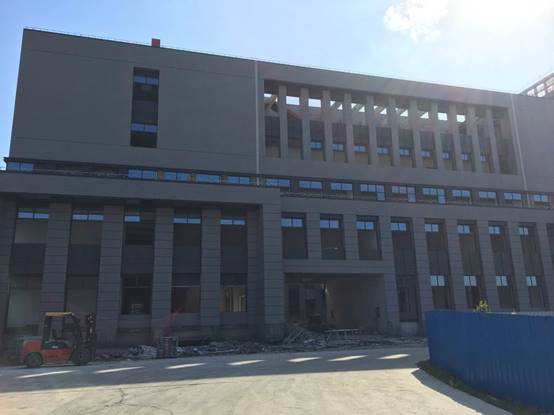

1. 数理学院三框结构浇砼完成。
2. 环化学院北侧三框结构浇砼完成,南侧三框结构模板施工。
3. 经管学院/外语学院地下室结构模板施工。
4. 电信学院北侧二框结构浇砼完成,南侧三框结构模板施工。
5. 单身教师及研究生公寓三框结构浇砼完成。
6. 学生活动中心基础回填。经管外语学院
数理学院
环化学院
电信学院
单身教师及留学生公寓
学生活动中心
