2017.9.21-9.27现场情况

发布时间:2018-02-06 浏览次数:306

一、一期工程标段一

1. 10KV电业站内墙涂料完成。

2. 运动场地—足球场混凝土垫层浇筑50%,跑道碎石平整完成50%。

运动场地


二、一期工程标段二

1. 1#、2#、3#教学楼墙面腻子、涂料收头;外墙面砖清洗;室内、教室讲台及卫生间地砖铺贴;外墙装饰铝板安装;2#楼4、5层脚手架拆除。

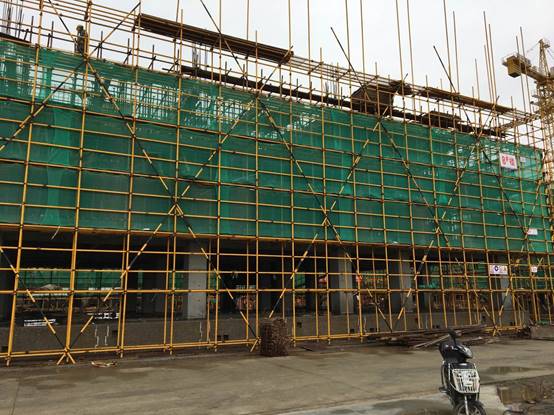

2. 能机学院墙面腻子、涂料收头;外墙面砖清洗;教室讲台及卫生间地砖铺贴;外墙装饰铝板安装;4、5层外架拆除完成;配电房沟槽土建施工。

3. 2#食堂外墙面砖清洗;室内装饰材料选送样;水电安装、通风、消防管线安装。

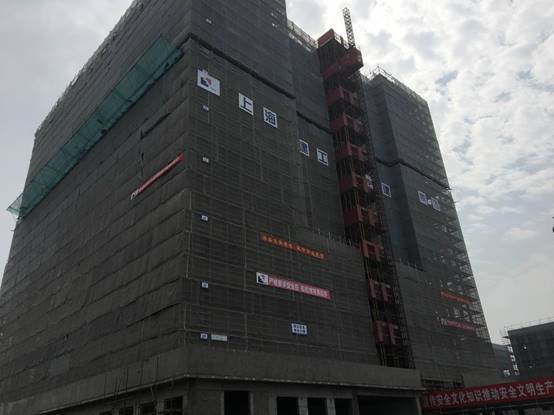

4. 图文信息大楼10、11层内墙粉刷;配电房土建沟槽施工。

5. 学术交流中心1层外墙内保温铺贴完成;1层内墙面腻子批刮完成;完成3层外墙面砖铺贴;中庭外墙面砖铺贴。

一号教学楼

二号教学楼

三号教学楼

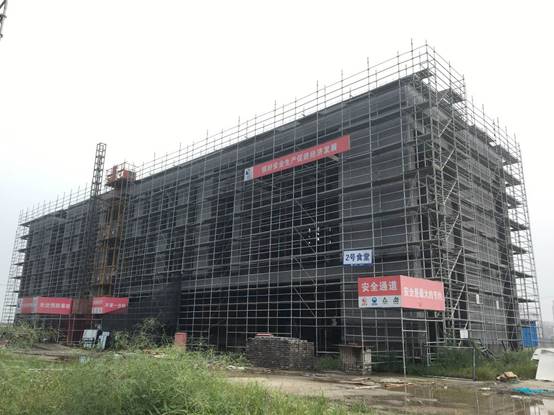

二号食堂

能机学院

图文信息综合大楼

学术交流及学生事务中心


三、一期工程标段三

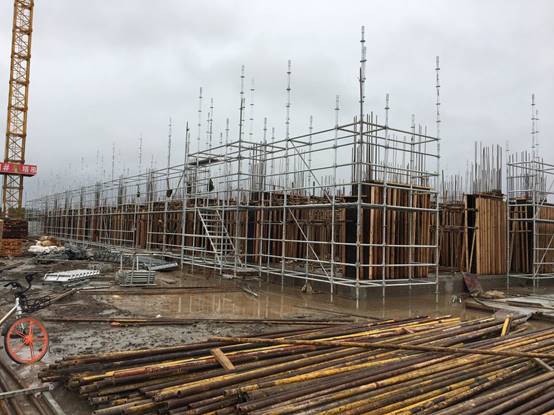

1. 1-3#学生公寓内墙腻子第二遍施工中,地砖铺贴完成30%。

2. 能源中心与动力馆外墙面砖铺贴完成60%。

3. 创新创业工程训练中心外墙铺贴完成90%。

4. 1#食堂外抹灰。

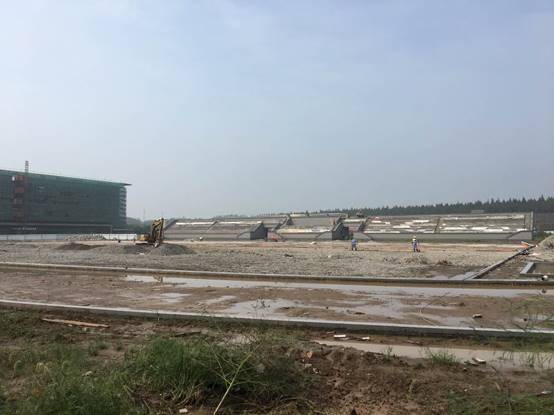

5. 体育场看台墙面砖完成铺贴90%。

一号学生公寓

二号学生公寓

三号学生公寓

综合体育馆

体育场看台

创新创业工程训练中心

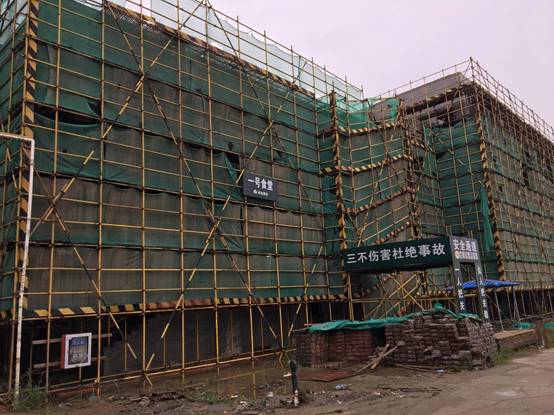

一号食堂

能源中心与动力馆


四、二期工程标段一

1. 车行桥灌注桩完成19根,驳岸方桩完成56根。

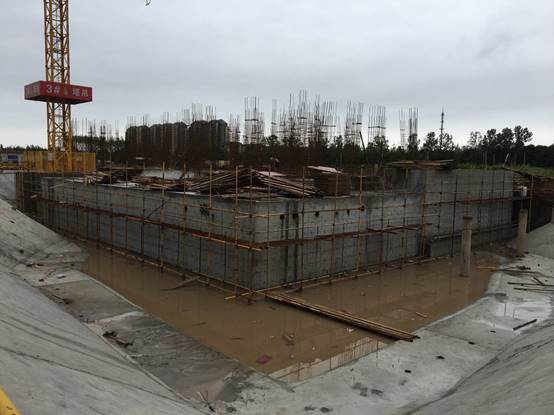

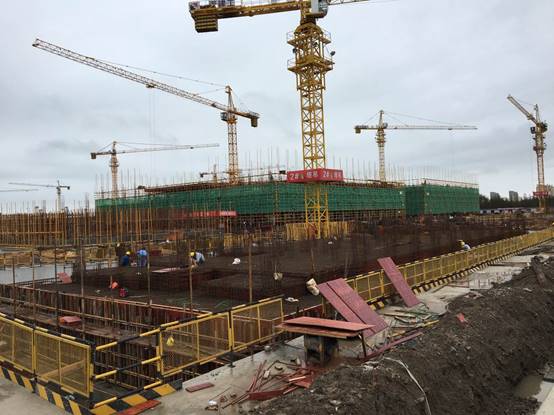

2. 4#学生公寓大底板浇筑完成。

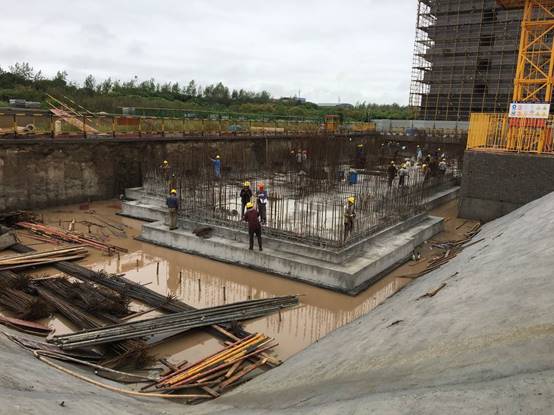

3. 5#学生公寓地下室顶板、墙板筋绑扎完成,模板封模;地下室顶板导管预埋完成。

4. 6#学生公寓基础承台钢筋绑扎完成,模板完成90%;基础接地完成。

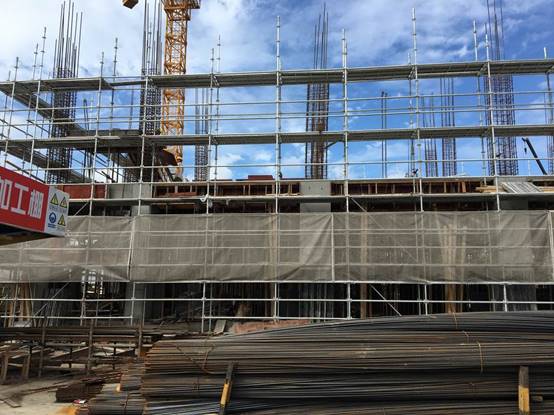

5. 7#学生公寓地下室结构浇筑完成,一层墙板钢筋绑扎;地下室顶板导管预埋完成。

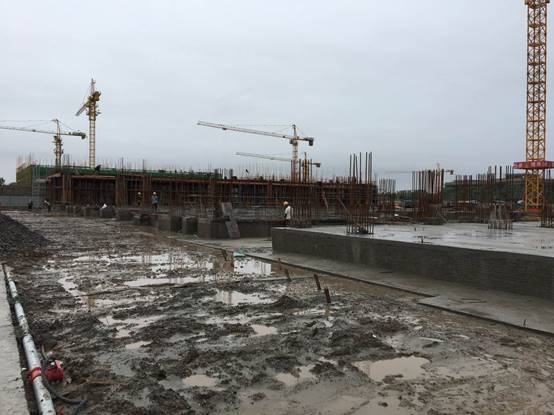

6. 8#学生公寓三层结构排架完成,模板完成80%;二框导管预埋完成。

7. 9#学生公寓单体1三层结构待浇砼,单体3三层钢筋完成90%;模板收尾;三框导管预埋完成

8. 卫生所底层排架搭设完成。

四号学生公寓

五号学生公寓

卫生所

六号学生公寓

七号学生公寓

八号学生公寓

九号学生公寓


五、二期工程标段二

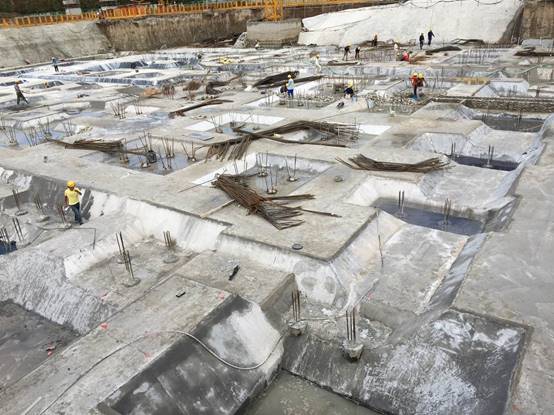

1. 经管学院/外语学院底板防水层施工及保护层浇筑完成,地下室筏板、承台钢筋绑扎。

2. 数理学院二层楼面钢筋绑扎80%、模板支模70%,局部楼面浇砼。

3. 环化学院二层楼面钢筋绑扎、模板支模,局部楼面砼浇筑。

4. 电信学院基础回填完成,地坪浇砼完成,局部一层支架搭设、二层楼面模板安装。

5. 单身教师及研究生公寓基础回填完成,地坪浇砼完成,局部一层支架搭设。

6. 学生活动中心完成基础柱浇筑完成,基础墙开始砌筑。

经管外语学院

数理学院

环化学院

电信计算机学院

单身教师及留学生公寓

学生活动中心
