2017.9.14-9.20现场情况

发布时间:2018-02-06 浏览次数:204

一、一期工程标段一

1. 市政--配电房面砖施工完成;外墙涂料完成;脚手架拆除;内墙涂料第一遍完成。

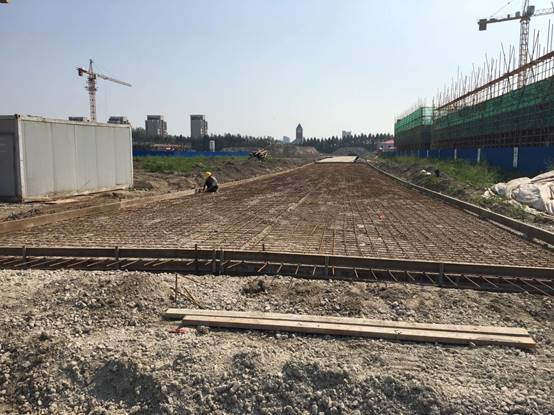

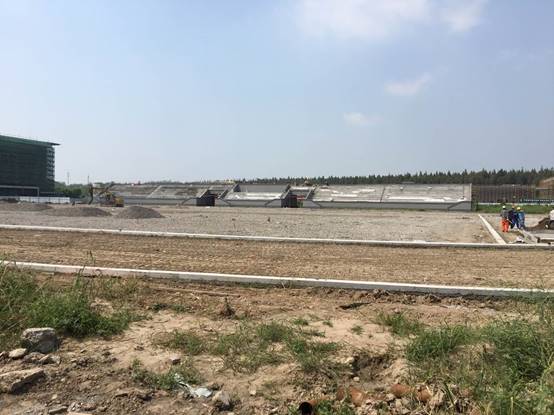

运动场地--田径场土基层压实平整完成100%;足球场地碎石铺设完成90%,浇筑挡墙压顶完成100%

配电房

运动场地

二、一期工程标段二

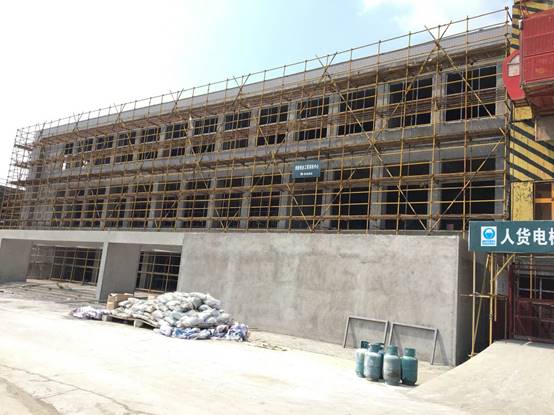

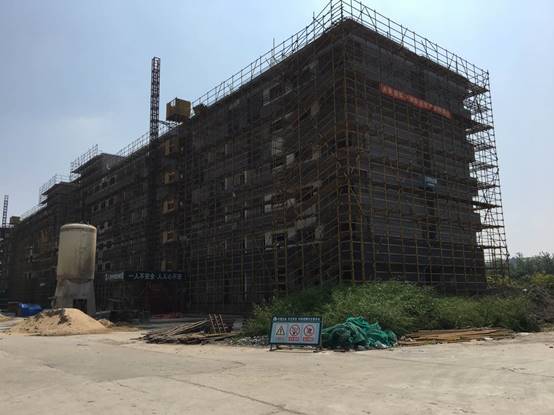

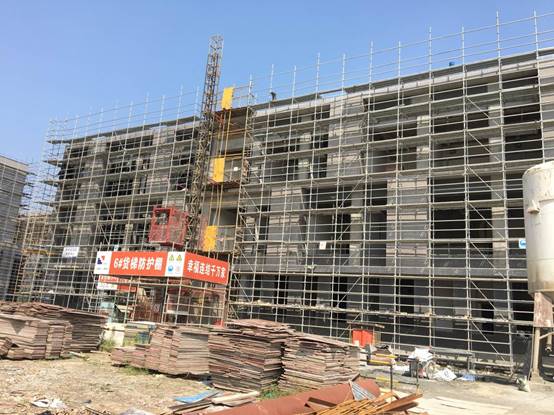

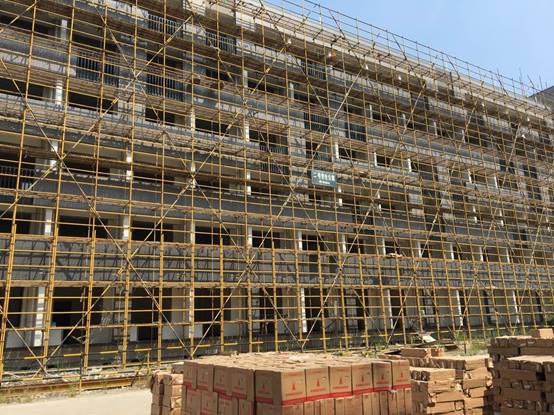

1. 1#、2#、3#教学楼、能机学院墙面腻子、涂料收头;墙面砖清洗;室内及讲台地砖铺贴;外墙装饰铝板安装。

2. 2#食堂外墙面砖嵌缝、清洗;室内装饰材料选送样。

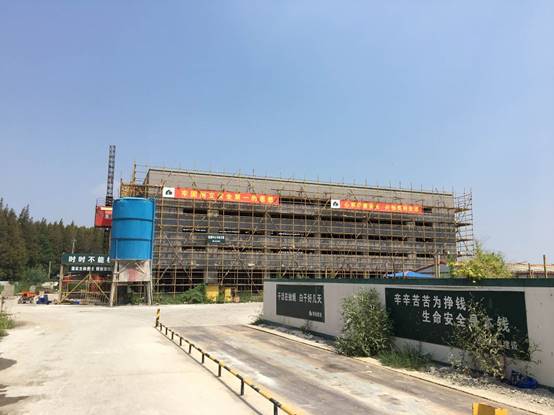

3. 图文信息大楼11层内墙粉刷;屋面炮楼、构架梁贴护角条。

4. 学术交流中心外墙内保温铺贴;内墙面腻子批刮;完成一层外墙面砖铺贴。

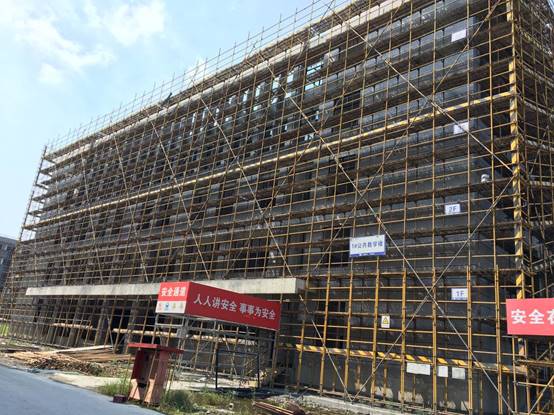

一号教学楼

二号教学楼

三号教学楼

二号食堂

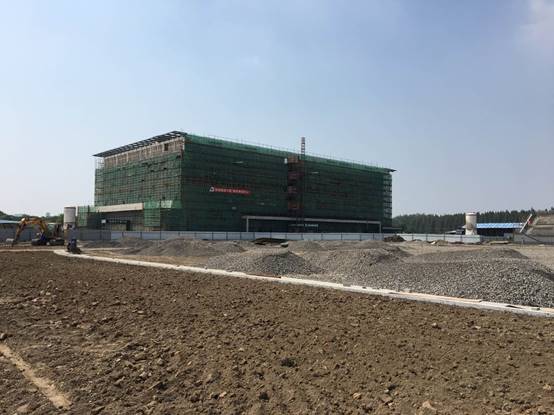

能机学院

图文信息综合大楼

学术交流及学生事务中心

三、一号工程标段三

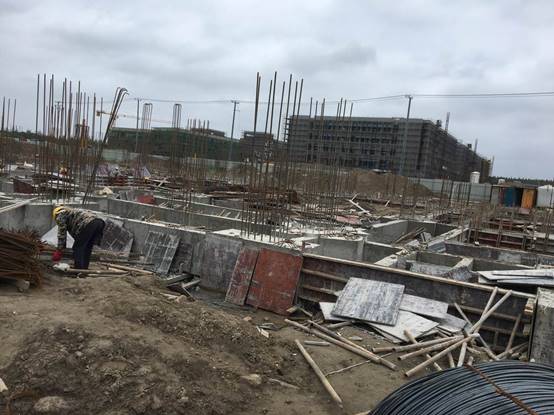

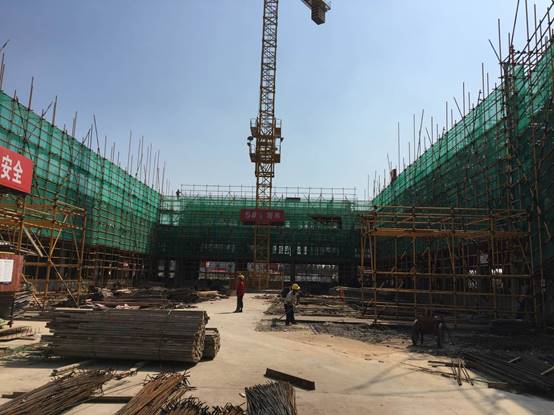

1. 1-3#学生公寓公寓地砖铺贴完成20%。

2. 能源中心与动力馆外墙面砖铺贴完成50%。

3. 创新创业工程训练中心外墙铺贴完成80%。

4. 1#食堂外抹灰完成60%。

5. 看台外墙面砖完成铺贴80%。

一号学生公寓

二号学生公寓

三号学生公寓

综合体育馆

体育场看台

创新创业工程训练中心

一号食堂

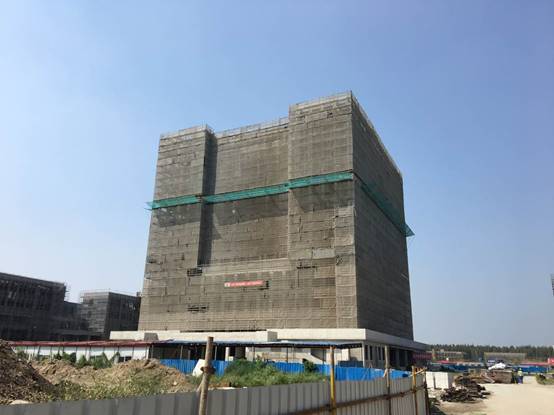

能源中心及动力馆

四、二期工程标段二

1. 北环路灰土层施工。

2. 纵三路雨污水管道施工完成。

3. 车行桥河道回填完成。

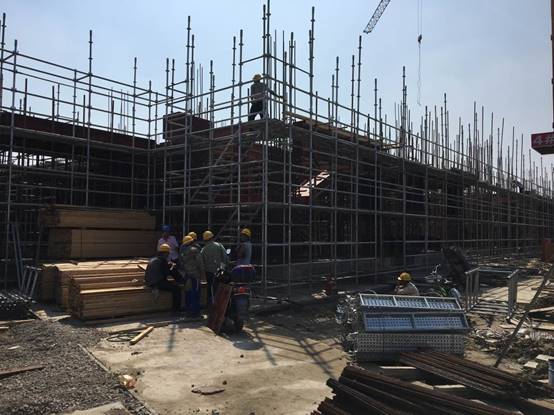

4. 南环路西段钢筋绑扎支模完成。

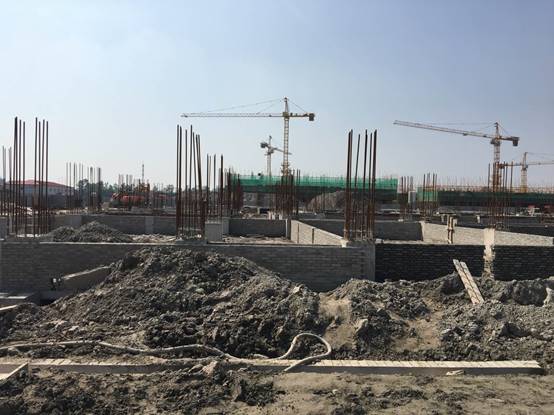

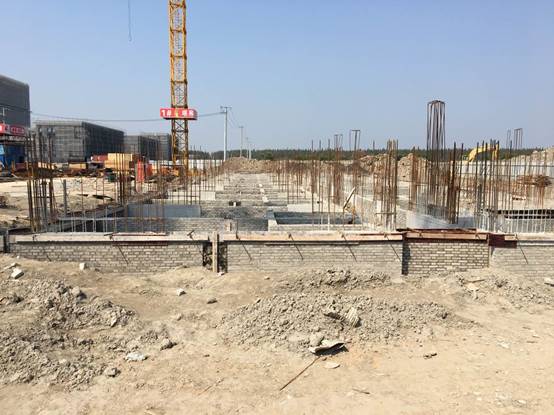

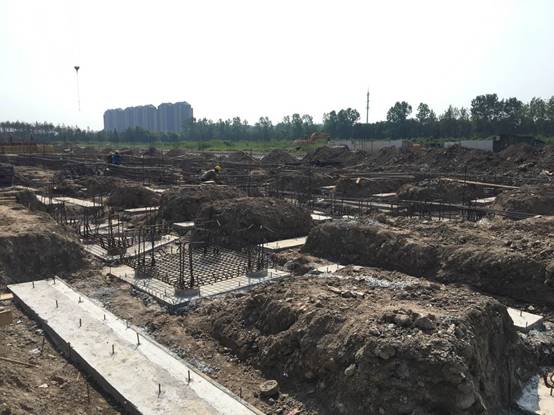

5. 4#学生公寓大底板钢筋绑扎完成,墙板筋绑扎。

6. 5#学生公寓地下室墙板筋绑扎完成,墙板模板支撑搭设;地下室墙板导管预埋完成。

四号学生公寓

五号学生公寓

卫生所

六号学生公寓

七号学生公寓

八号学生公寓

九号学生公寓

南环路

河道

五、二期工程标段二

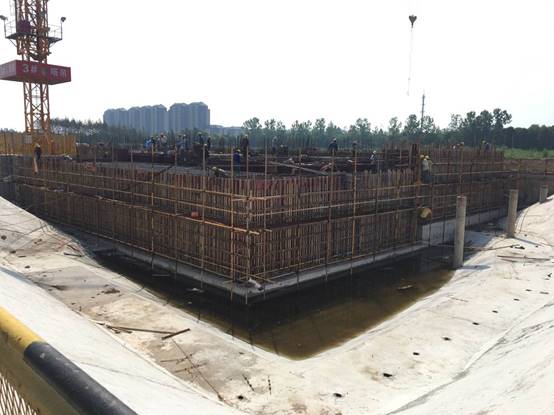

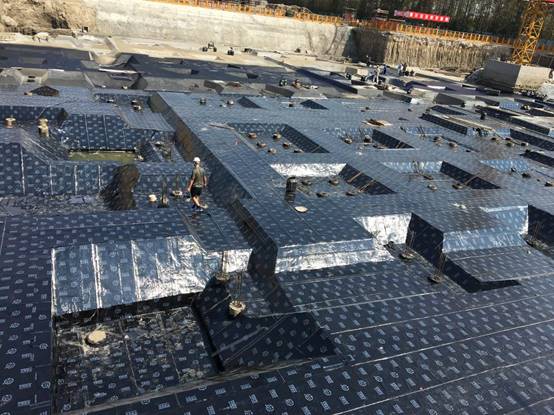

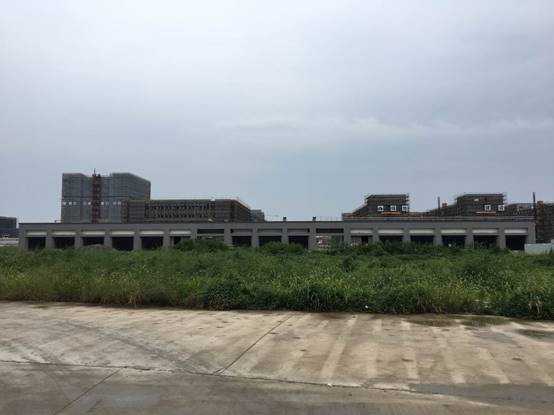

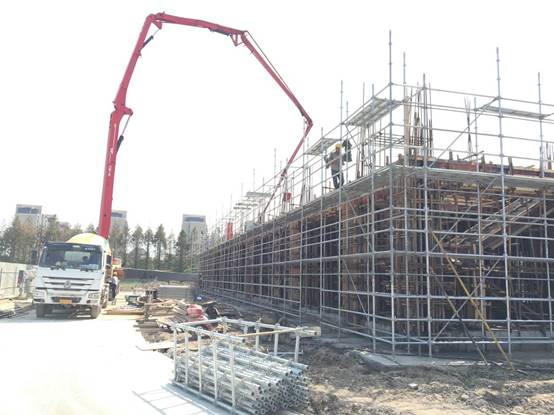

1. 经管学院/外语学院基坑挖及垫层浇筑完成,底板防水层施工。

2. 数理学院二层楼面钢筋绑扎、模板支模。

3. 环化学院二层楼面钢筋绑扎、模板支模,局部楼面砼浇筑。

4. 电信学院基础墙砌筑。

5. 单身教师及研究生公寓基础墙砌筑。

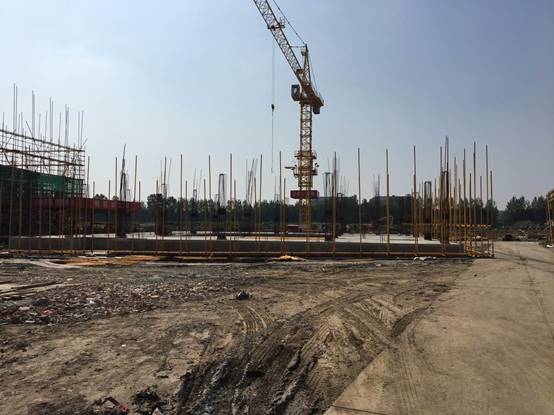

6. 学生活动中心完成基础梁钢筋绑扎、支模,砼浇筑。

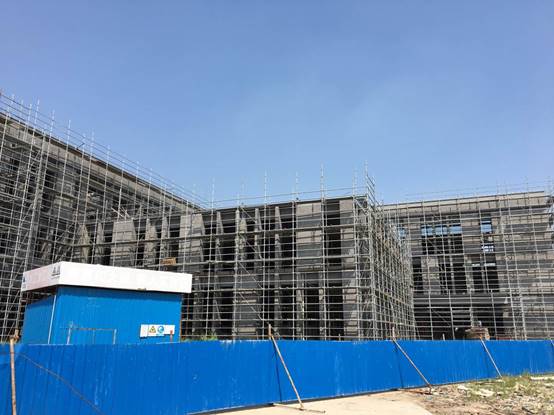

经管外语学院

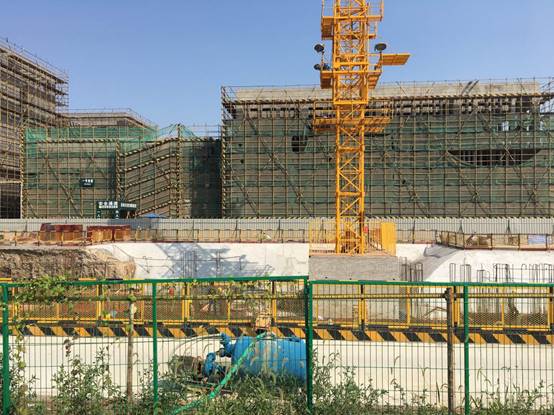

数理学院

环化学院

电信学院

单身教师及留学生公寓

学生活动中心
