2017.9.7-9.13现场情况

发布时间:2018-02-05 浏览次数:118

一、一期工程标段一

1. 市政--变电站外墙砖施工及内部涂料施工。变电站内地坪完成,外脚手架搭设。

2. 运动场:运动场地--足球场土基层地压实平整完成100%;制作明沟盖板完成100%,浇筑挡墙压顶完成60%。

二、一期工程标段二

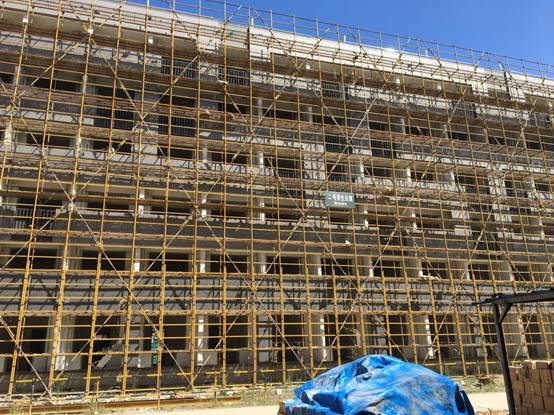

1. 1#、2#、3#教学楼、能机学院墙面腻子、涂料收头;外墙面砖嵌缝、清洗;室内地砖铺贴;屋面光伏板基础浇筑;外墙装饰铝板安装;卫生间墙地砖铺贴。

2. 2#食堂外墙面砖嵌缝、清洗;屋面光伏板基础浇筑;

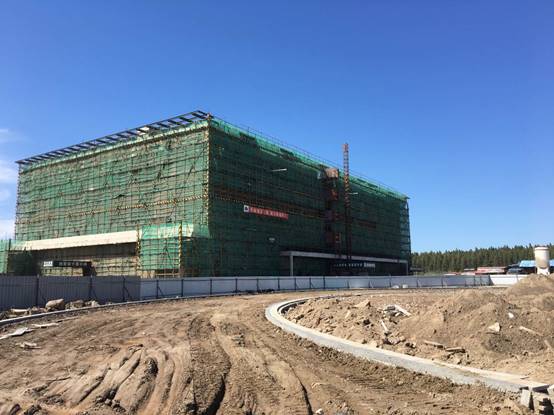

3. 图文信息综合大楼墙面喷浆,开始墙面粉刷。

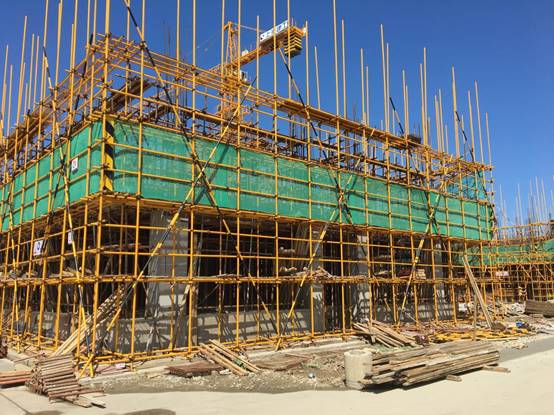

4. 学术交流中心完成2层外墙内保温施工、内墙腻子批刮、外墙面砖铺贴;1层外墙面砖铺贴;屋面光伏基础钢筋绑扎、支模。

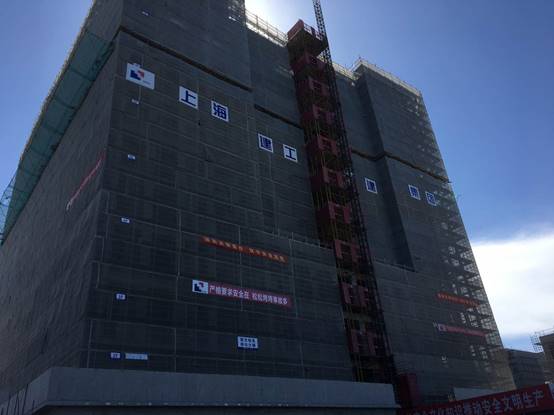

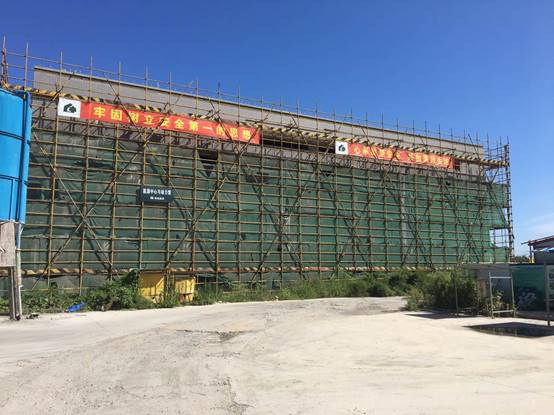

一号教学楼

二号教学楼

三号教学楼

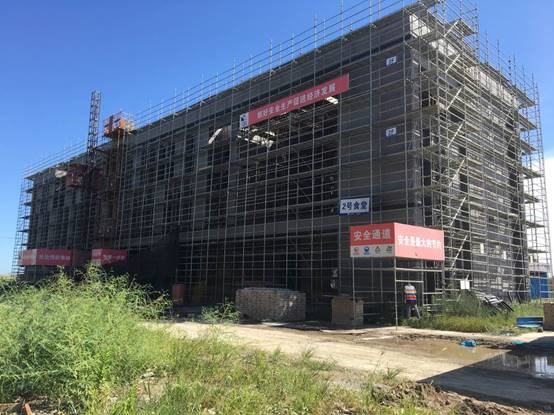

二号食堂

能机学院

图文信息综合大楼

学术交流中心


三、一期工程标段三

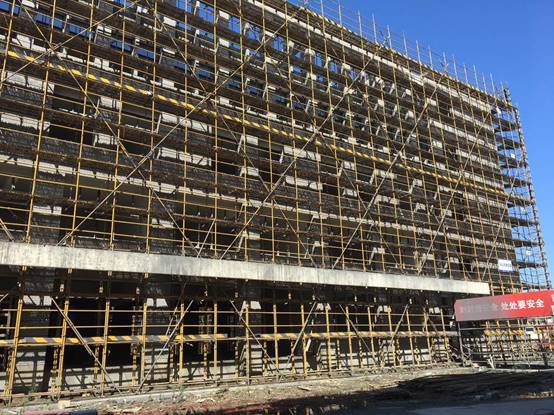

1. 1-3#学生公寓外墙腻子完成,内墙腻子完成第一遍,地砖铺贴完成10%;

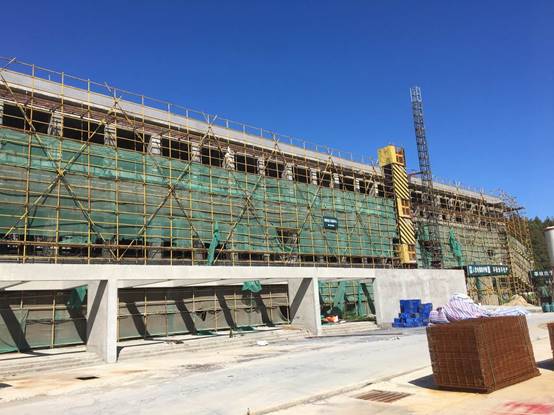

2. 能源中心与动力馆外墙抹灰、屋面工程完成、外墙面砖铺贴完成30%;

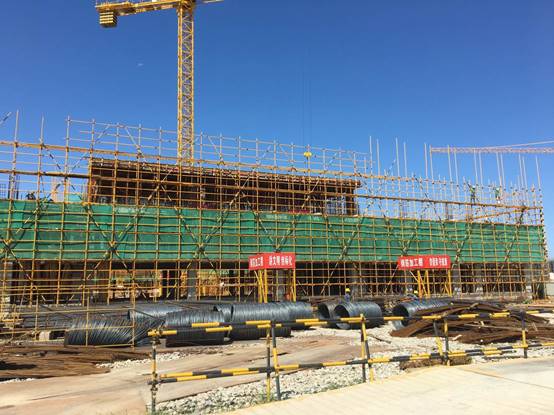

3. 创新创业工程外墙铺贴完成70%;

4. 1#食堂外抹灰完成50%;

5. 看台外墙面砖完成铺贴50%。

一号学生公寓

二号学生公寓

三号学生公寓

综合体育馆

体育场看台

创新创业工程训练中心

一号食堂

能源中心及动力馆


四、二期工程标段一

1. 横二路雨水管道施工;

2. 东环路北段约80米钢筋混凝土浇捣;

3. 车行桥灌注桩完成14套;

4. 河岸方桩进场500根;

5. 4#学生公寓防水卷材及防水保护层完成;

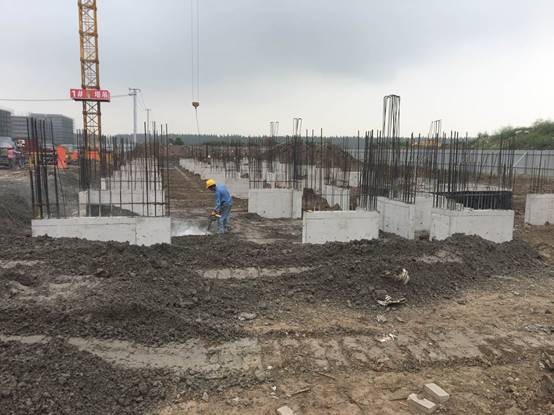

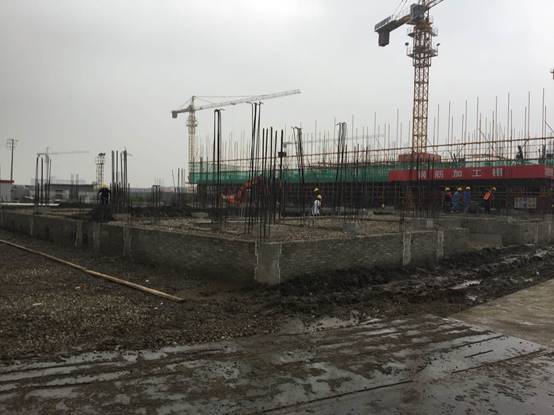

6. 5#学生公寓基础地下室底板完成,墙板柱钢筋绑扎完成,混凝土支模完成60%;

7. 6#学生公寓基础开挖,垫层浇捣完成40%;

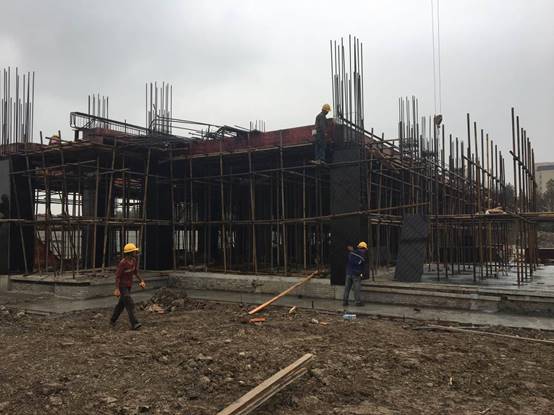

8. 7#学生公寓地下室顶板平台板支模及排架搭设完成,地下室套管预埋完成;

9. 8#学生公寓一层结构完成,二层排架搭设完成,三层顶板铺设,一框导管预埋完成;

10. 9#学生公寓二层结构完成,单体二、三层支模完成,二框导管预埋完成;

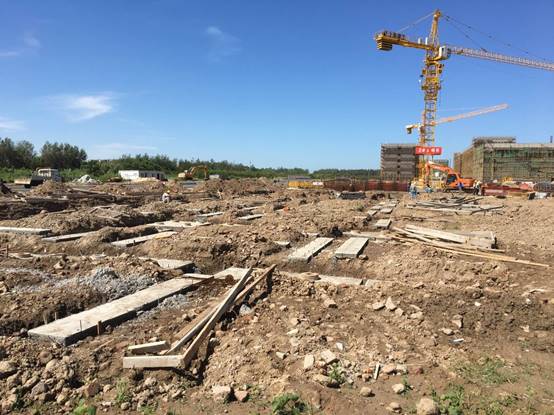

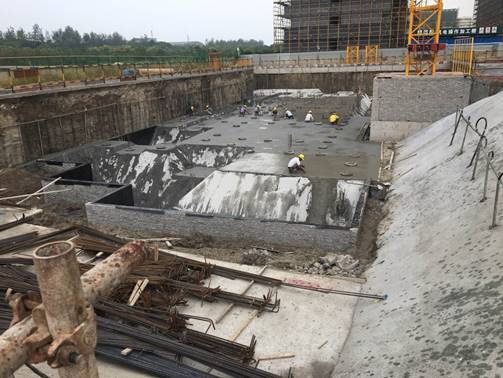

11. 卫生所土方回填完成。

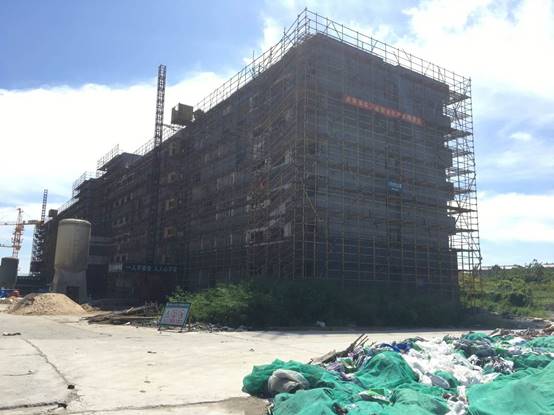

四号学生公寓

五号学生公寓

卫生所

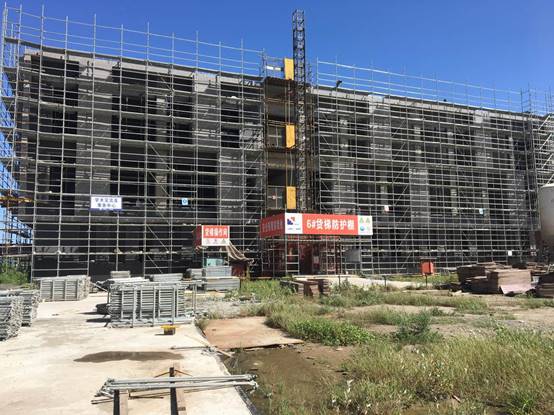

六号学生公寓

七号学生公寓

八号学生公寓

九号学生公寓

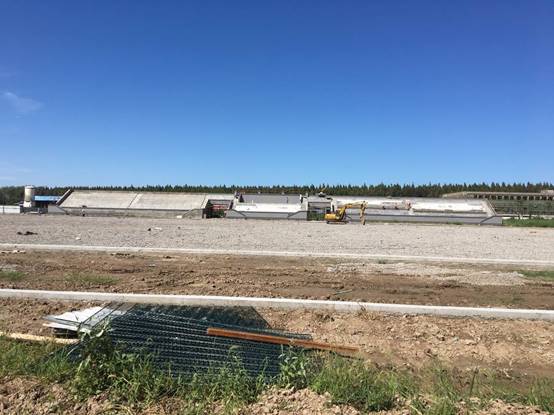

东环路

钻孔灌注桩机

横二路


五、二期工程标段二

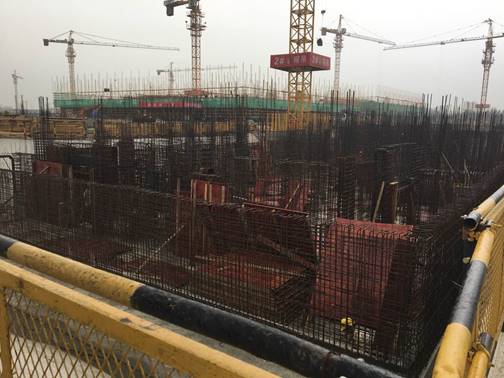

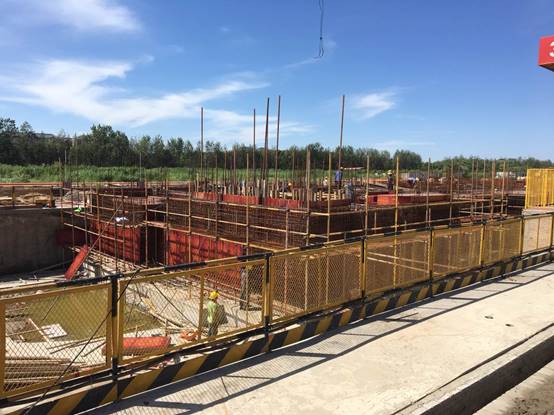

1. 经管学院/外语学院基坑挖土约一半工程量,垫层同步浇筑。

2. 数理学院地坪浇筑完成,一层支模架搭设,二层楼面模板安装。

3. 环化学院地坪浇筑完成,一层支模架搭设,二层楼面模板安装。

4. 电信学院基础梁浇筑完成,基础墙砌筑开始。

5. 单身教师及研究生公寓基础梁浇筑完成,基础墙砌筑开始。

6. 学生活动中心完成基础梁钢筋绑扎、支模70%工程量

单身教师及留学生公寓

环化学院

数理学院

经管外语学院

电信、计算机学院

学生活动中心
