一、一期工程标段一

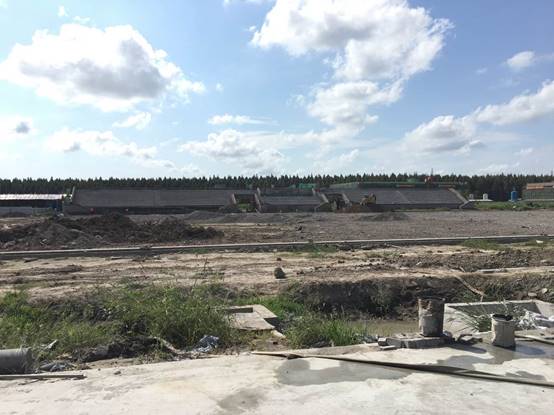

1. 十字景观区域土方开挖40%,挡土墙垫层混凝土浇捣;
2. 变电站内地坪完成,外脚手架搭设。
3. 运动场:足球场土基层压实平整完成70%;外环挡土墙开挖砌筑完成;明沟砌筑粉刷完成,安装明沟盖板。二、一期工程标段二

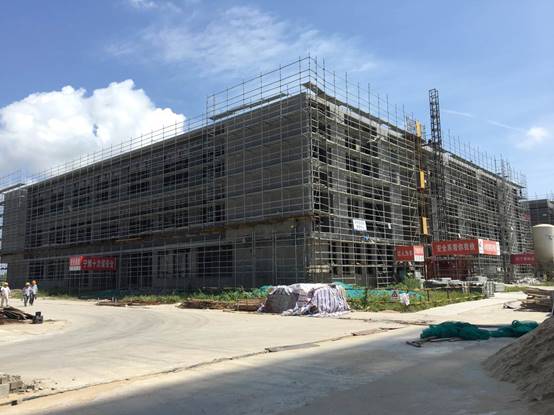

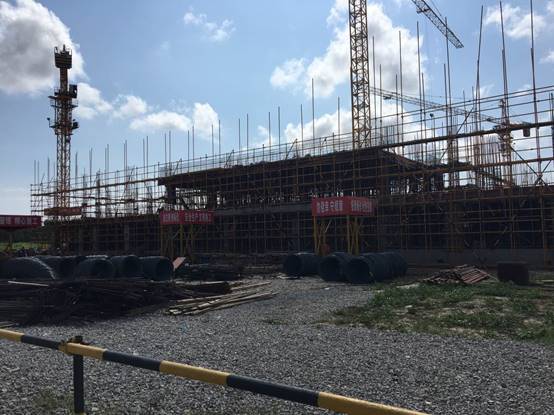

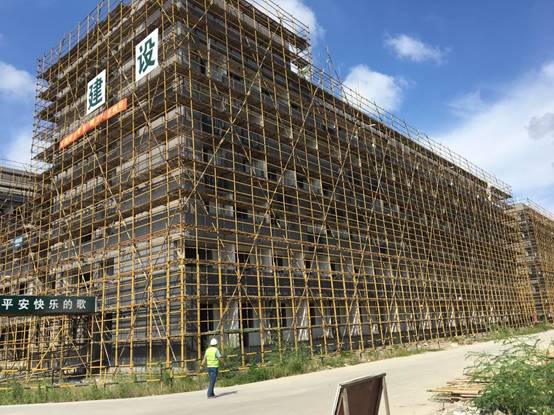

1. 1#、2#、3#教学楼、能机学院墙面腻子、涂料收头;外墙面砖收头;室内地砖铺贴;屋面光伏板基础浇筑;外墙装饰铝板安装;

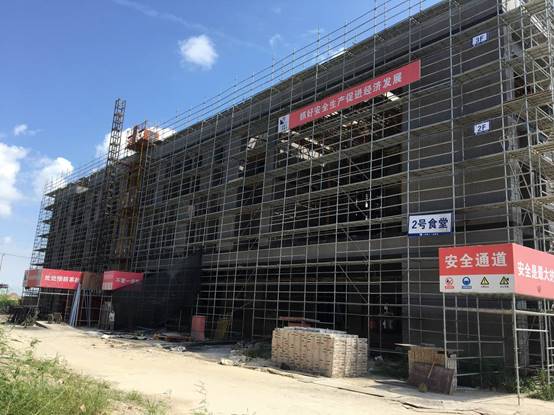

2. 2#食堂外墙面砖收头;屋面光伏板基础支模、绑扎钢筋;外墙装饰铝板骨架安装完成。
3. 图文信息综合大楼测灰饼、喷浆粉刷前准备工作。

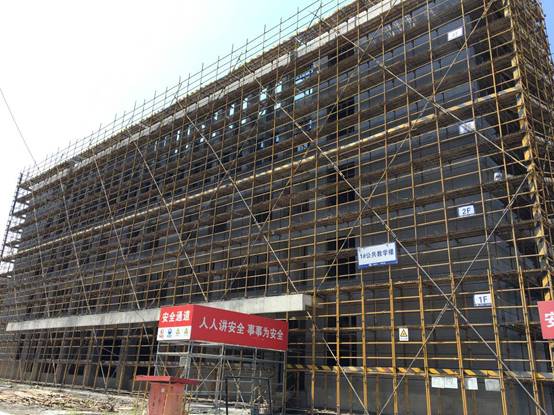

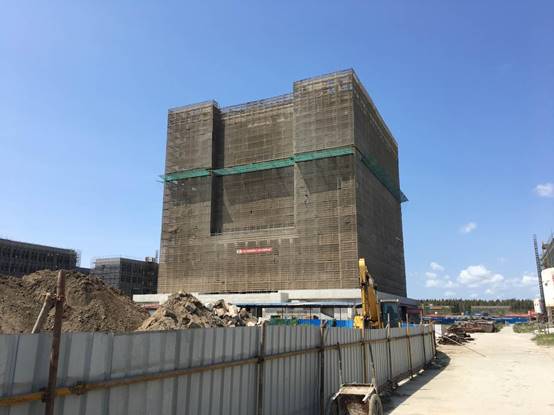

4. 学术交流中心完成2层外墙内保温施工; 2层内墙腻子批刮; 3层外墙面砖铺贴完成一号教学楼

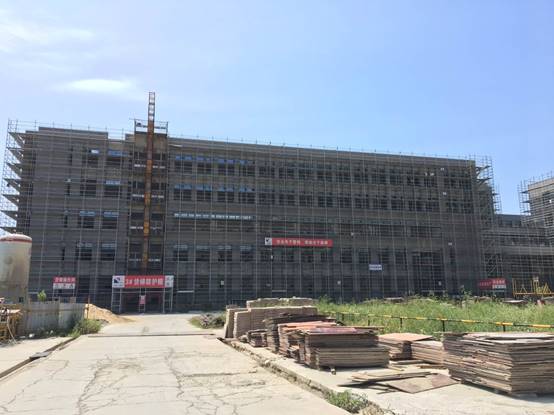

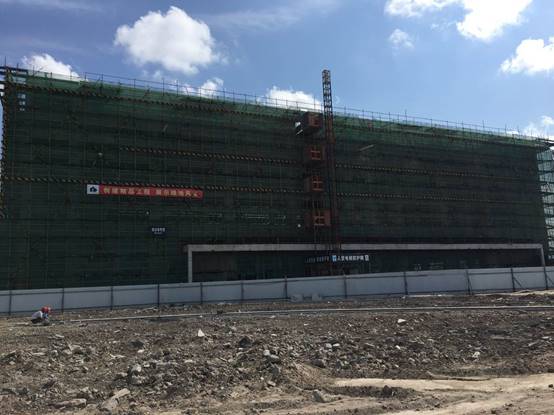

二号教学楼
三号教学楼
二号食堂

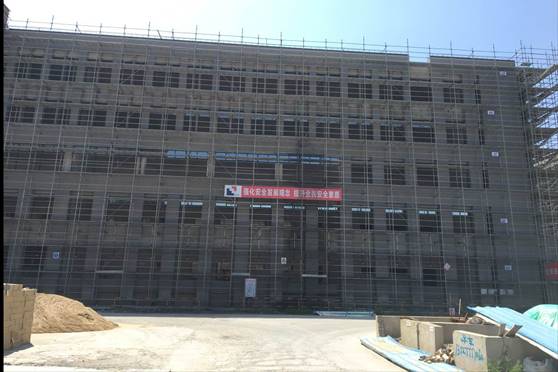

能机学院
图文信息综合大楼
学术交流及学生事务中心
三、一期工程标段三

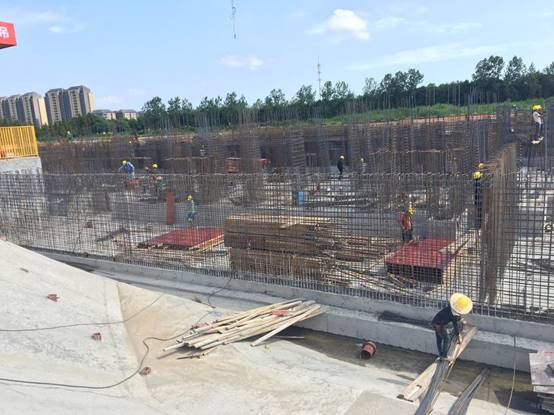

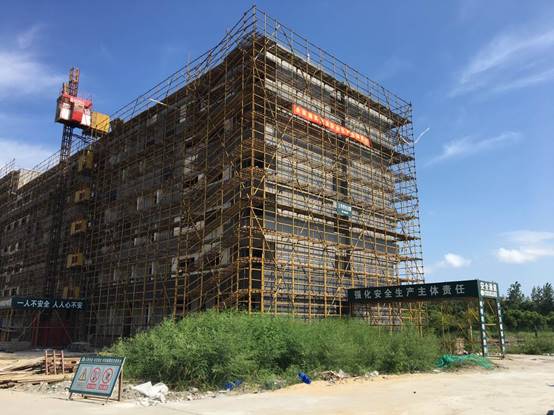

1. 1-3#学生公寓屋面完成;外墙腻子完成80%;。

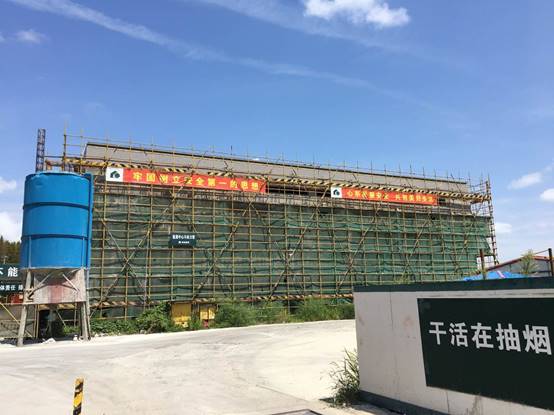

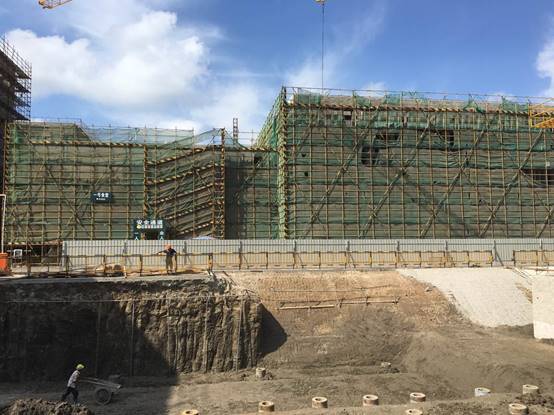

2. 能源中心与动力馆外墙抹灰70%、屋面工程完成90%;
3. 创新创业工程外墙铺贴完成60%;
4. 1#食堂外抹灰完成40%;
5. 综合体育馆区优质评审。
一号学生公寓
二号学生公寓
三号学生公寓
综合体育馆
体育馆看台
创新创业工程训练中心
一号食堂
能源中心与动力馆
四、二期工程标段一
1. 横二路雨水管道施工;
2. 东环路北段约80米路基平整、钢筋绑扎;

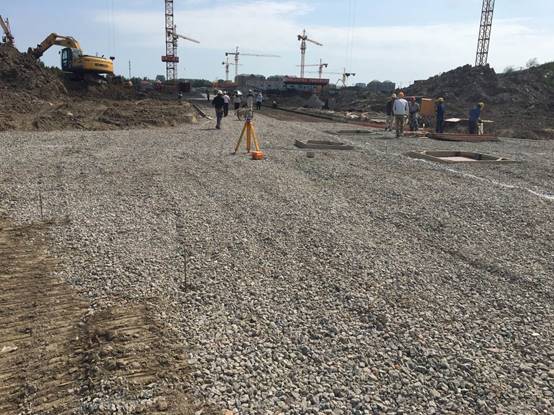

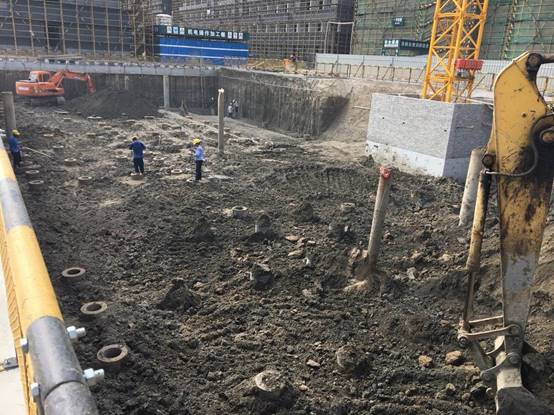

3. 车行桥灌注桩完成8套;

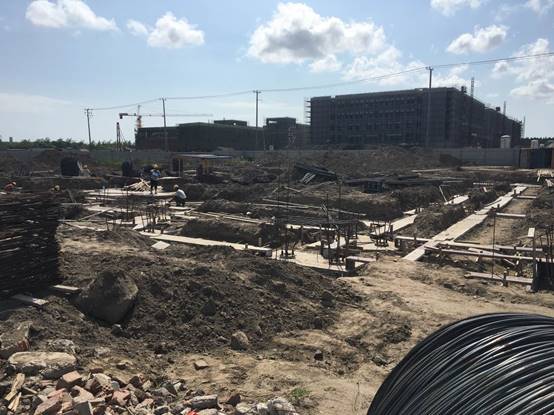

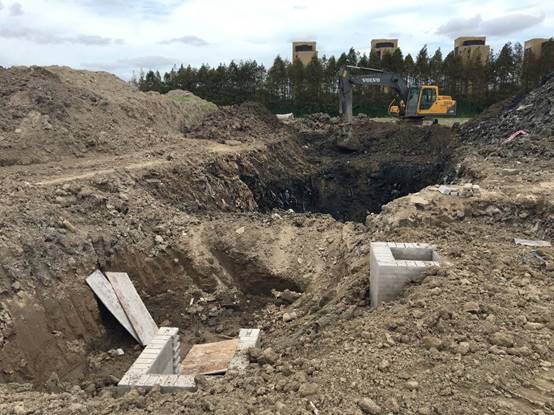

4. 4#学生公寓开始挖土;

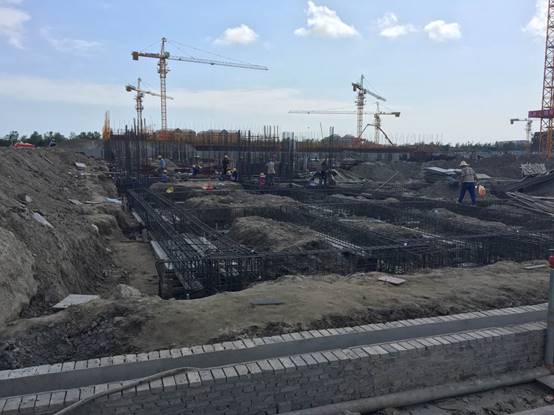

5. 5#学生公寓基础大底板钢筋绑扎完成,基础接地、底板预埋完成;
6. 7#学生公寓基础大底板完成,墙板钢筋绑扎完成95%,底板预埋完成;
7. 8#底层毛地平完成,1框模板完成80%;;

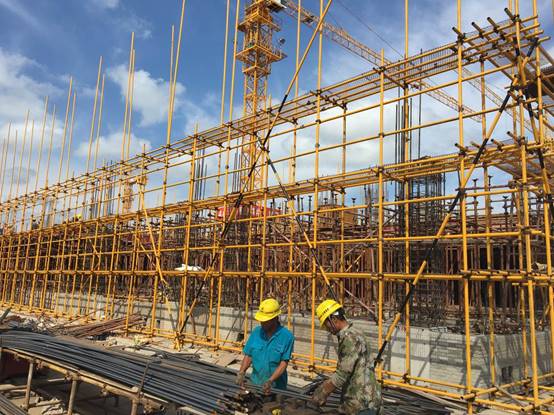

8. 9#学生公寓一框结构完成,单体2三层楼面钢筋绑扎,一框套管预埋完成;。

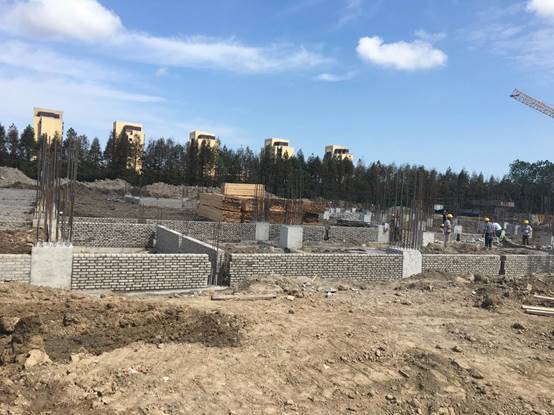

9. 卫生所基础墙施工。
四号学生公寓
五号学生公寓
卫生所
七号学生公寓
八号学生公寓
9号学生公寓
东环路

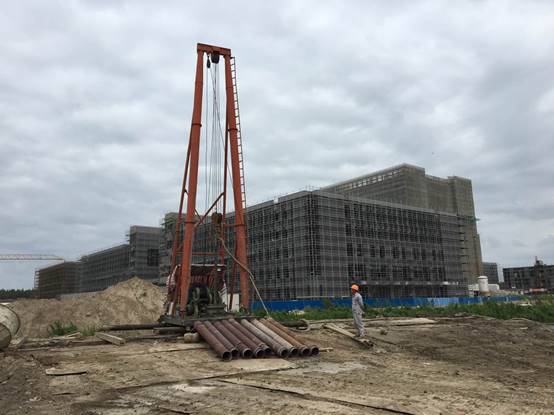

钻孔灌注桩机
横二路
五、二期工程标段二

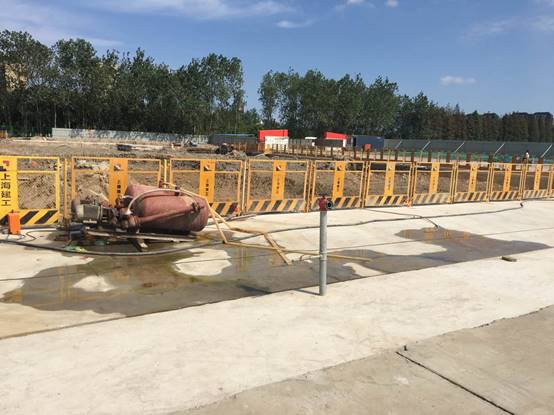

1.经管学院/外语学院井点降水。

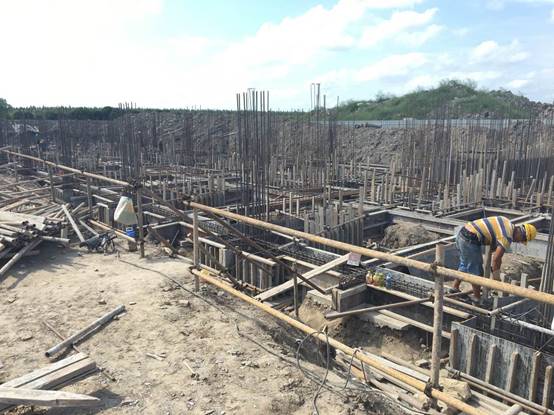

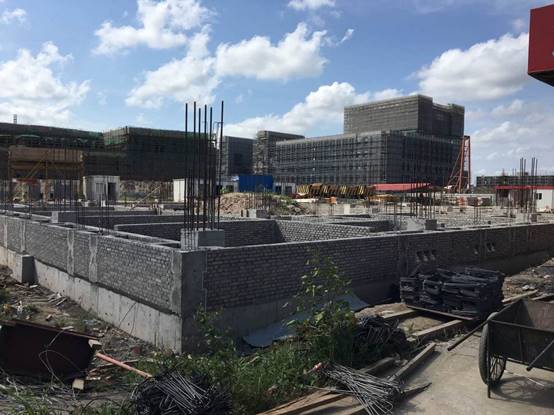

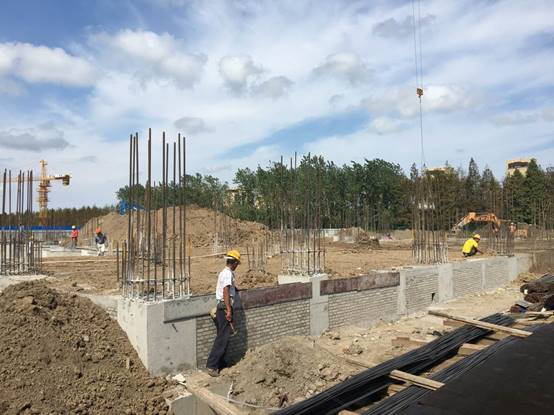

2. 完成数理学院基础墙砌筑及±0.000以下框柱浇筑基本完成,基础回填土完成50%工程量。
3. 完成环化学院±0.000以下框柱浇筑,基础墙砌筑完成70%工程量,基础回填土完成30%工程量。

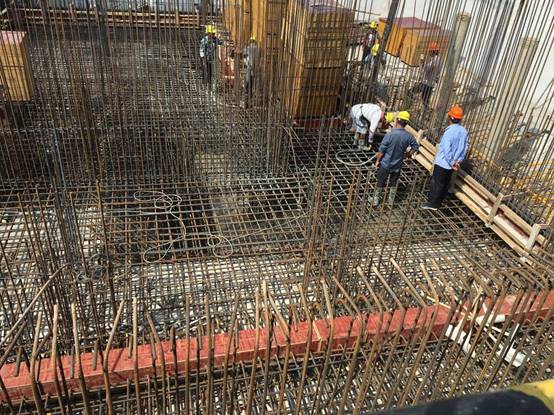

4. 完成电信学院1-14/A-D轴基础砼浇筑;完成1-14/D-N轴基础钢筋绑扎,支模完成50%工程量,完成1-14/N-S轴基础钢筋60%工程量。
5. 完成单身教师公寓基础钢筋绑扎,支模,待质监验收浇砼。
6. 完成学生活动中心基础钢筋绑扎60%工程量。
留学生及单身教师公寓
环化学院
数理学院
经管外语学院
电信计算机学院
学生活动中心
