2017.4.27-5.3现场情况

发布时间:2017-08-25 浏览次数:207

一、一期工程标段一

1. 南环路南侧侧石、停车位施工完成;西环路东侧盲沟完成;东校区纵一路雨水管道完成。

IMG_1653

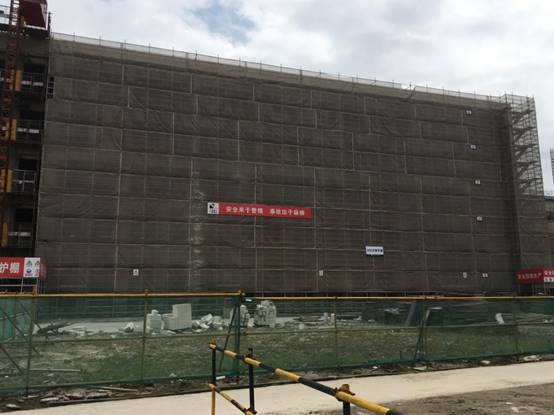

东环路


二、一期工程标段二

1. 1#2#3#教学楼、能机学院、2#食堂墙面挂网,灰饼、喷浆施工。图文信息综合大楼十层结构施工;

2. 一层墙体砌筑完成,四层墙体砌筑完成60%

3. 学术交流中心二层墙体砌筑完成50%

IMG_1682

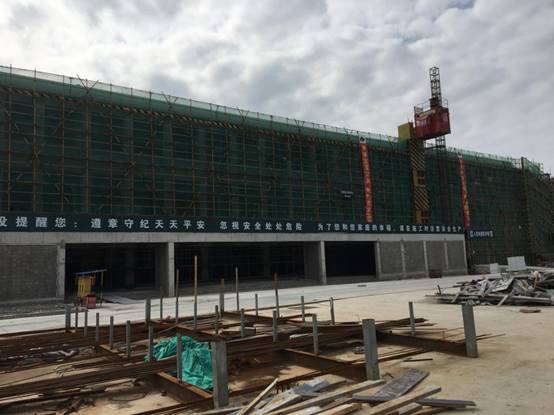

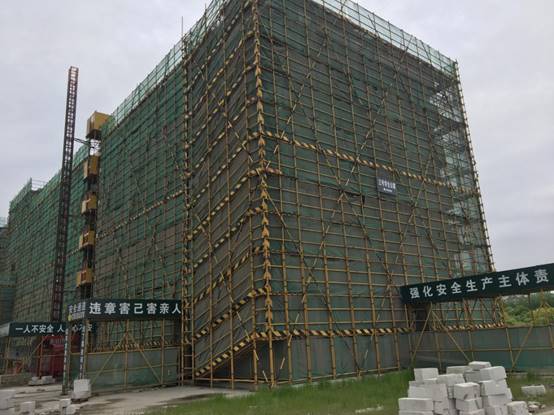

一号教学楼

IMG_1680

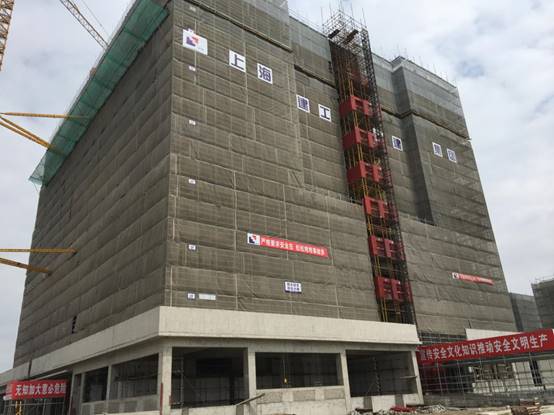

2号教学楼

IMG_1679

三号教学楼

IMG_1678

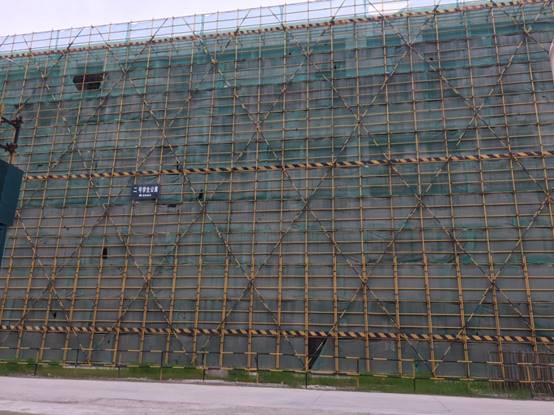

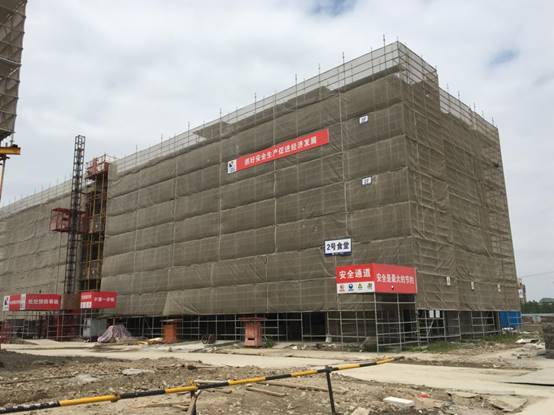

二号食堂

IMG_1675

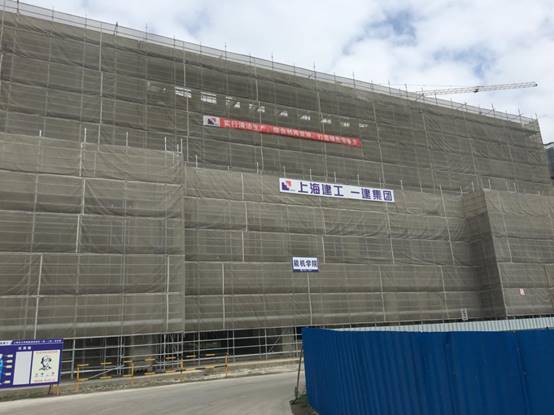

能机学院

IMG_1676

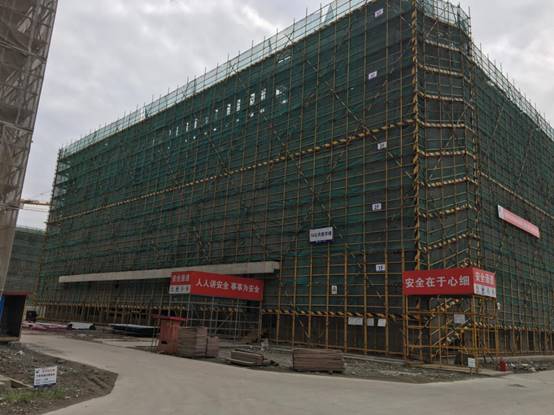

图文信息综合大楼

IMG_1677

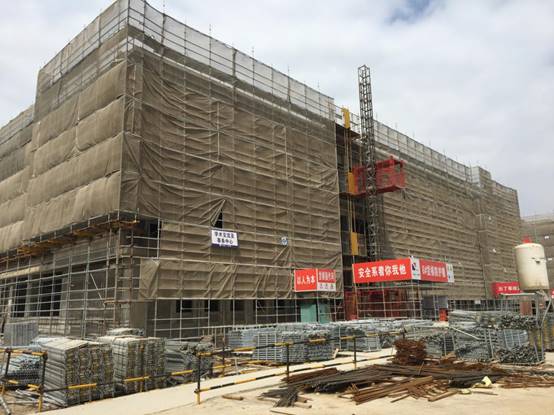

学术交流及学生事务中心


三、一期工程标段三

1. 1#2#3#学生公寓,创新创业中心清理、修补。

2. 综合体育馆一层墙体完成30%

3. 1#食堂一层二结构完成30%

4. 能源中心与动力馆一层墙体完成、二结构完成60%

IMG_1682

一号学生公寓

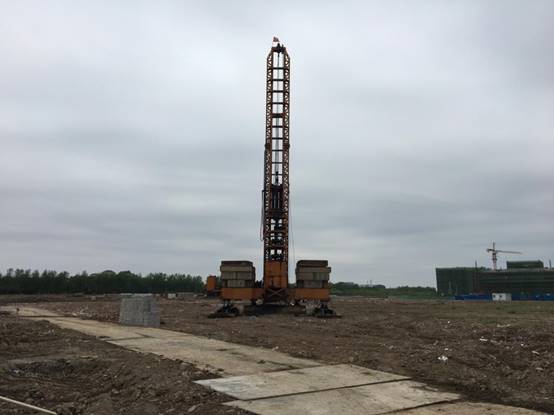

IMG_1664

二号学生公寓

IMG_1666

三号学生公寓

IMG_1674

综合体育馆

IMG_1660

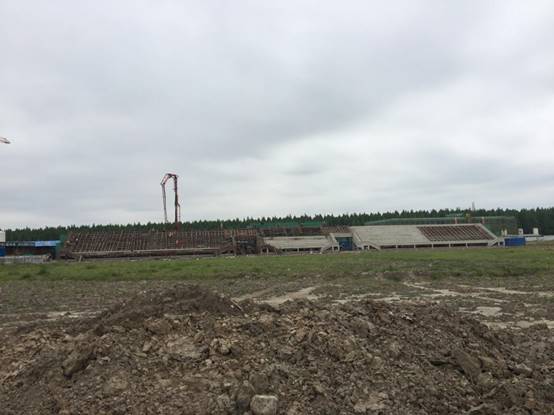

体育场看台

IMG_1686

创新创业工程训练中心

IMG_1662

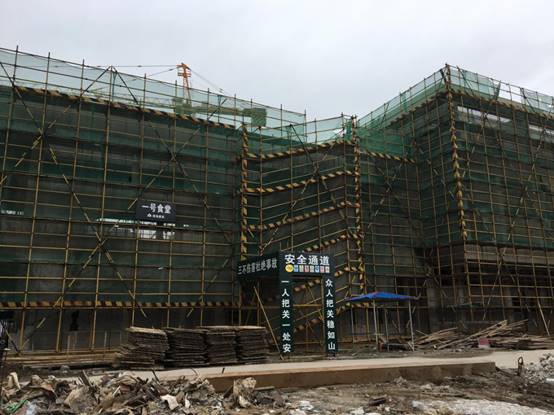

一号食堂

四、二期工程标段一

二期5#8#学生公寓、卫生所桩基静载完成。进土方4.5万立方米,4#学生公寓桩基完成145套,生活区临设施工。

IMG_1652

二期临设

IMG_1643

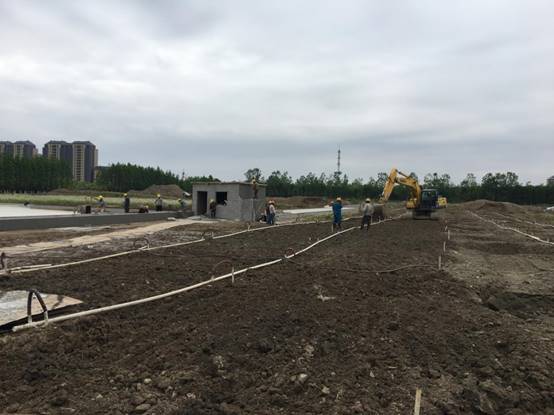

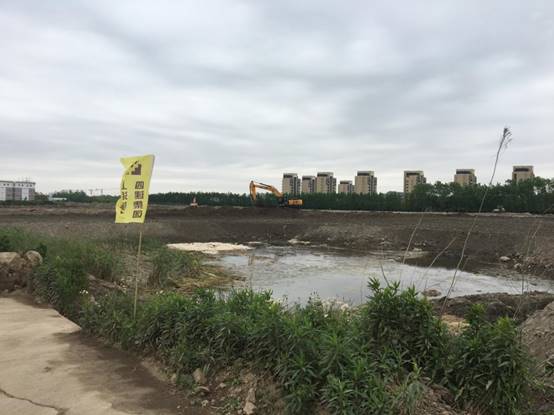

二期鱼塘回填

IMG_1651

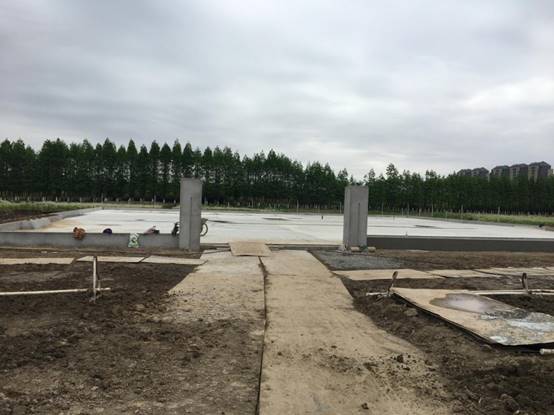

4号学生公寓桩基
