2017.3.30-2017.4.5现场情况

发布时间:2017-08-25 浏览次数:211

一、一期工程标段一

1. 南环路北侧盲沟施工,东校区纵一路雨水管道施工完成20%

二、一期工程标段二

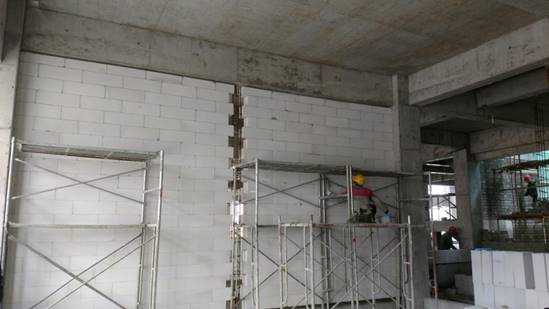

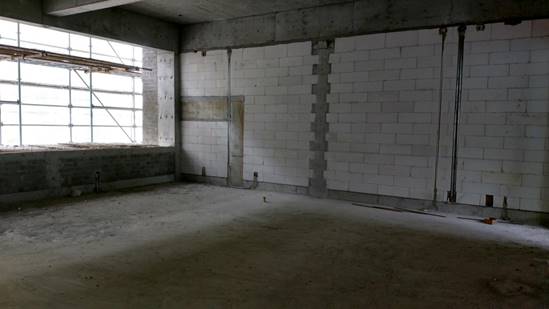

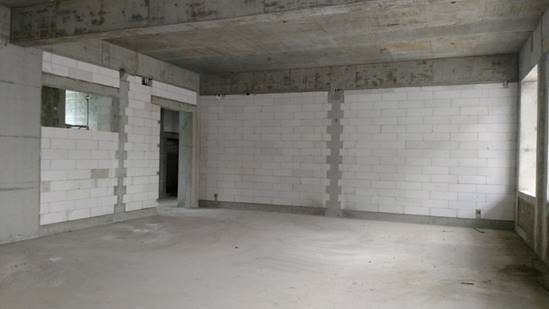

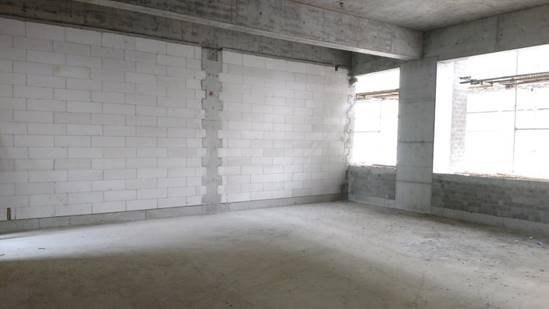

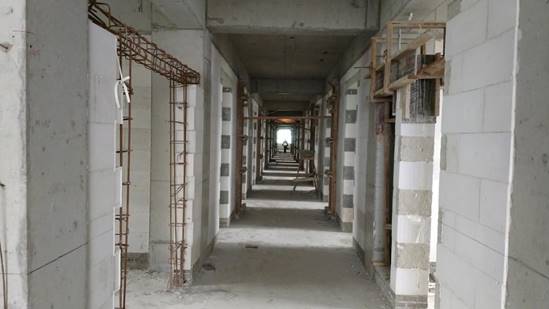

1. 1#2#3#教学楼、能机学院、2#食堂楼层修补、清理基本完成。图文信息综合大楼七层结构砼浇筑完成、二层墙体砌筑开始。

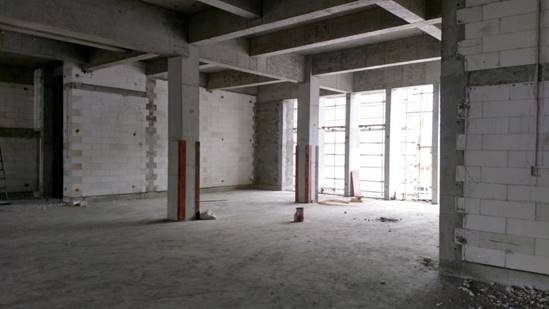

2. 学术交流中心一层墙体砌筑完成60%

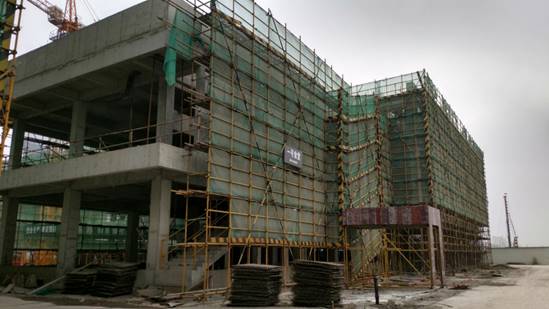

1教学楼

一号教学楼

2教学楼

二号教学楼

3教学楼

三号教学楼

2号食堂

二号食堂

能机

能机学院

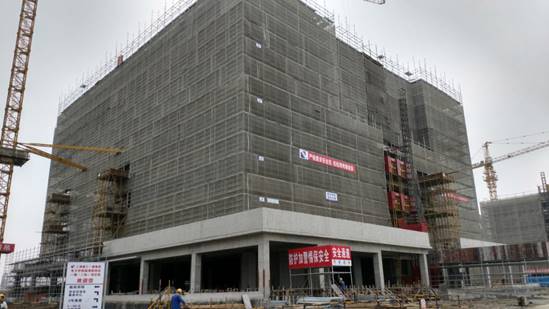

图文

图文信息综合大楼

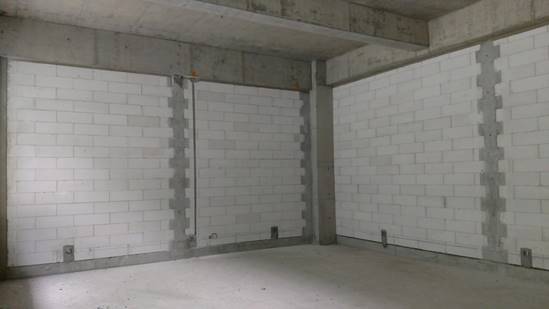

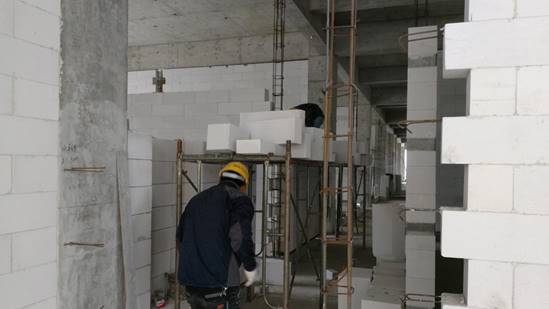

学术

学术交流及学生事务中心

三、一期工程标段三

1. 创新创业楼三层二结构完成60%、三层砌体完成。

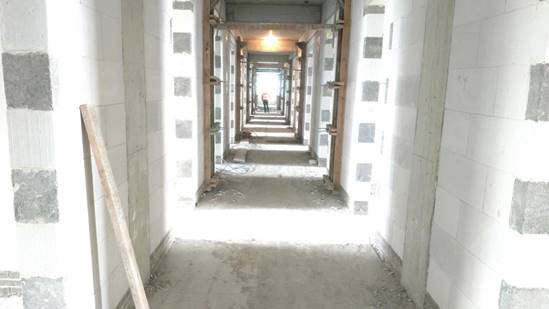

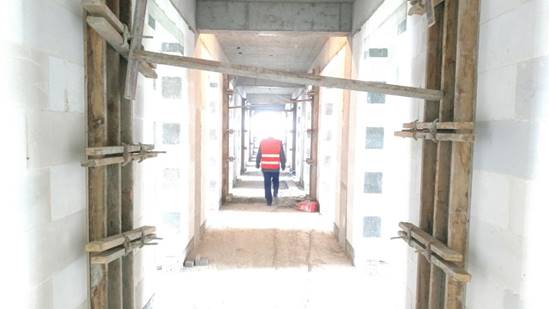

2. 1#学生公寓四层二结构完成、五层砌体完成。

3. 2#学生公寓四层二结构完成80%、五层砌体完成。

4. 3#学生公寓五层二结构完成80%、六层砌体完成。

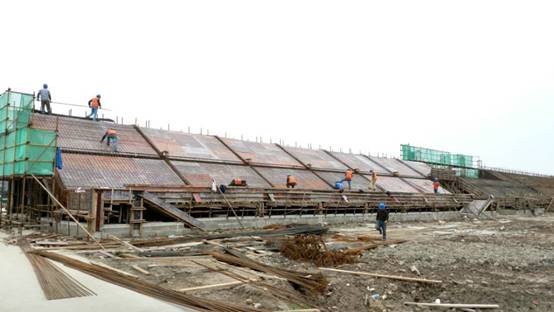

5. 综合体育馆框架结构砼完成。体育场看台模板排架完成。

1号学生公寓

一号学生公寓

2号学生公寓

二号学生公寓

3号学生公寓

三号学生公寓

QQ图片20170405140639

综合体育馆

QQ图片20170405140633

体育场看台

创新创业2

创新创业工程训练中心

1食堂

一号食堂

四、二期工程标段一

1. 5号学生公寓完成103套,合计145套。

2. 卫生所桩基全部完成,合计41套。

3. 7#学生公寓完成42套,合计42套。

4. 9#学生公寓完成39套,合计39套。总计完成786套。

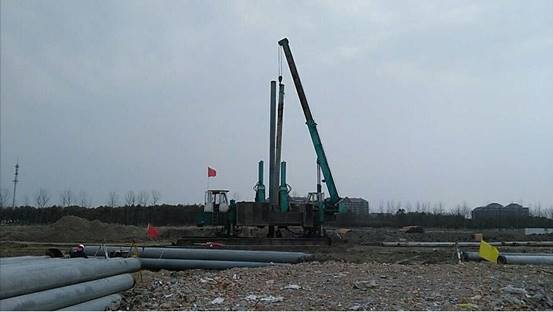

QQ图片20170405142959

二期学生公寓桩基


五、二期工程标段二

8号学生公寓管桩完成46套,合计353套。
