一、一期工程标段一
1. 西校区纵三路雨水管道完成。
2. 南环路、西环路消防管完成。

西校区纵三路
二、一期工程标段二
1. 1#教学楼、2#、3#教学楼、能机学院、2#食堂修补、清理。
2. 图文信息综合大楼完成六层结构砼浇筑。
3. 学术交流中心一层二结构导梁浇筑完成50%。

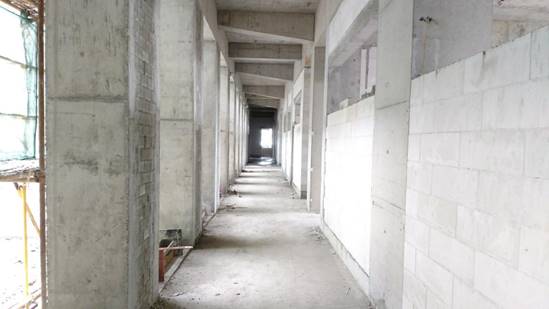

一号公共教学楼
二号公共教学楼
三号公共教学楼
二号食堂

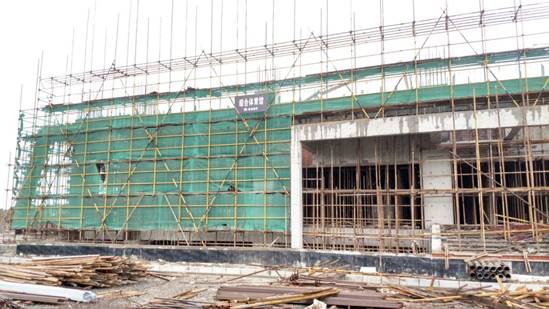

能机学院

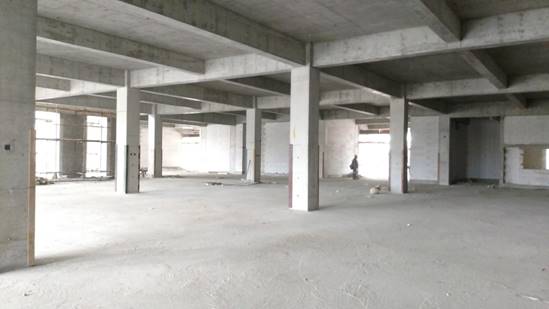

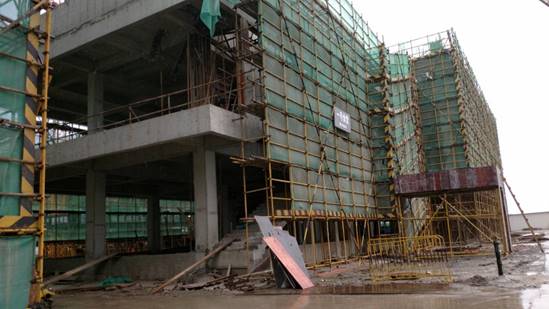

图文信息综合大楼

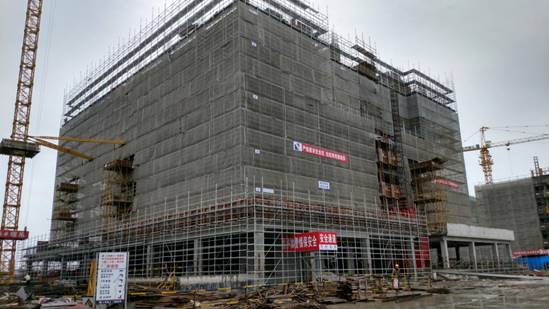

学术交流及学生事务中心
三、一期工程标段三

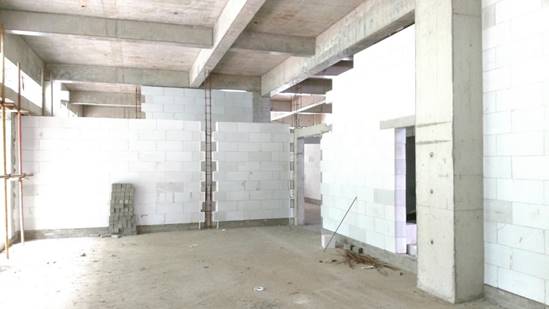

1. 创新创业二层二结构完成、三层砌体完成30%。
2. 1#学生公寓三层二结构完成、四层砌体完成50%。
3. 2#学生公寓三层二结构完成80%、四层砌体完成80%。
4. 3#学生公寓三层二结构完成、五层砌体完成40%。

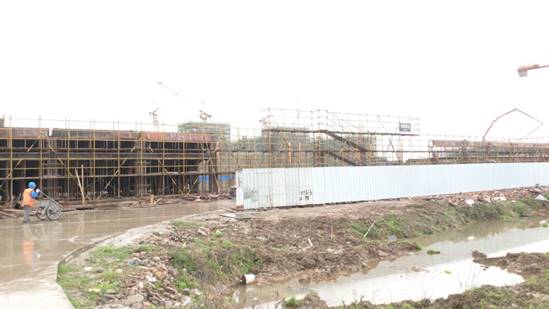

5. 综合体育馆二层1-6轴砼浇筑完成。

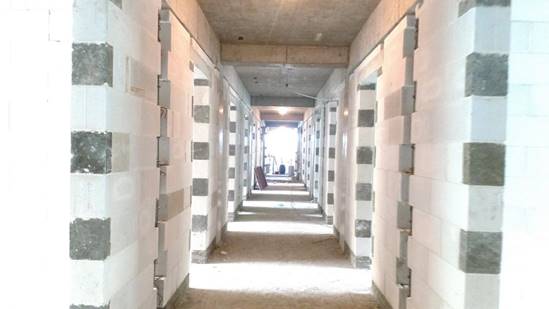

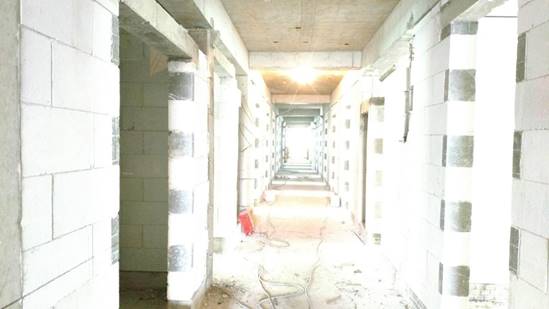

一号学生公寓

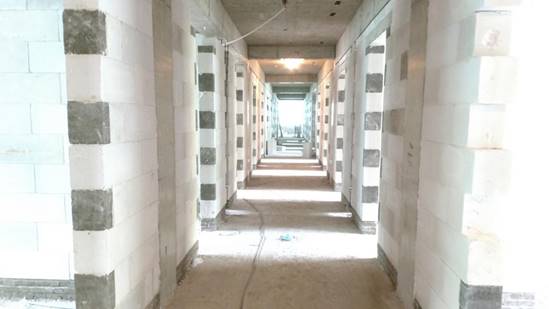

二号学生公寓

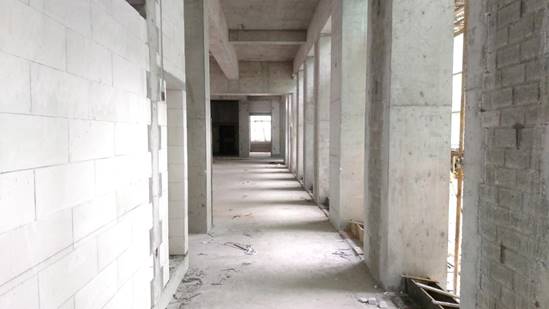

三号学生公寓

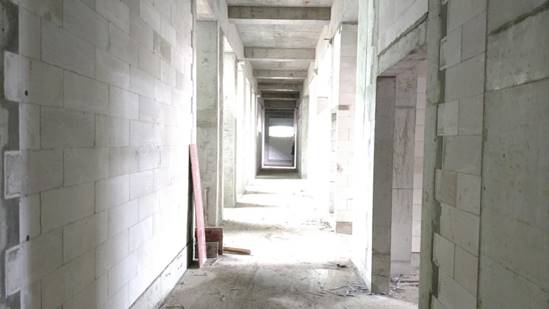

综合体育馆
体育场看台
创新创业工程训练中心
一号食堂
四、二期工程标段一
二期学生公寓管桩总计完成314套。

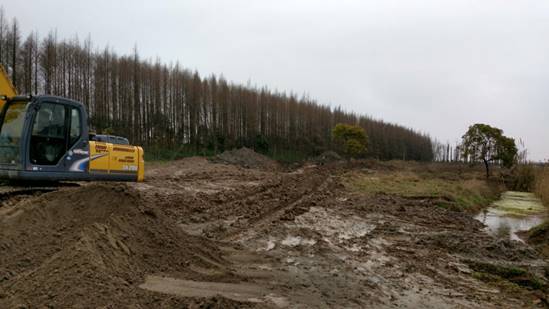

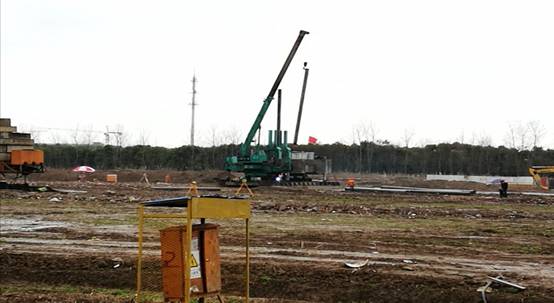

二期学生公寓桩基
