2017.2.23-2017.3.1 现场情况

发布时间:2017-03-28 浏览次数:334

一、一期工程标段一

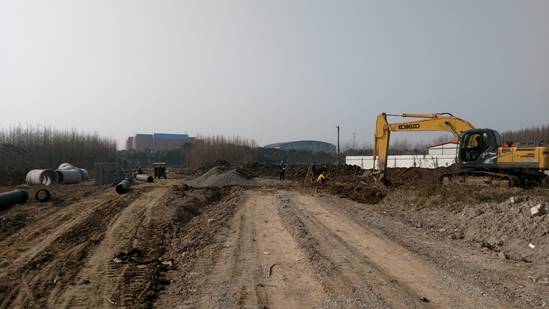

1. 西校区纵二路通申港北路部分雨水管道施工完成。

2. 二期桩基施工材料、机械进场准备及安装已完成,正式开始施工

IMG_20170301_092502601_BURST000_COVER

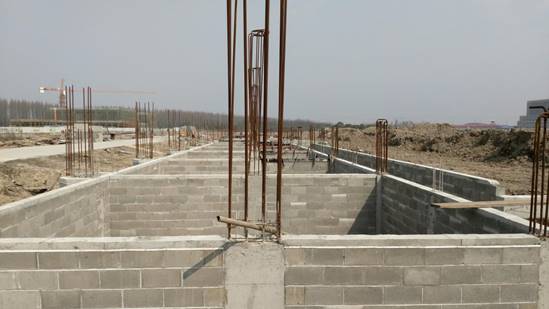

西校区纵二路

二、一期工程标段二

1. 1#教学楼、2#教学楼三层二结构完成,五层外墙砌筑完成。

2. 3#教学楼五层墙体砌筑完成80%、四层二结构完成。

3. 能机学院四层二结构完成。

4. 2#食堂二层二结构浇筑完成50%

5. 图文信息综合大楼五层结构钢筋完成40%

6. 学术交流中心屋面女儿墙浇筑完成、地下室坡道结构施工、1~3层拆模。

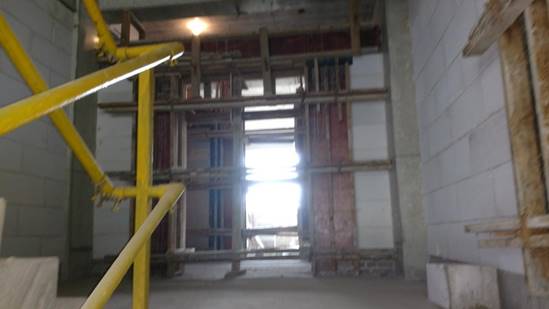

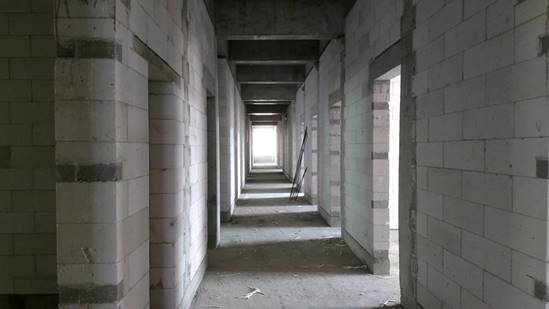

二号教学楼

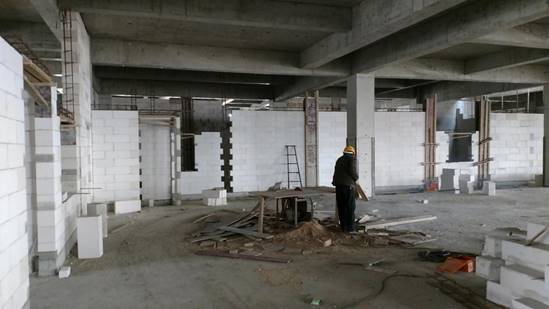

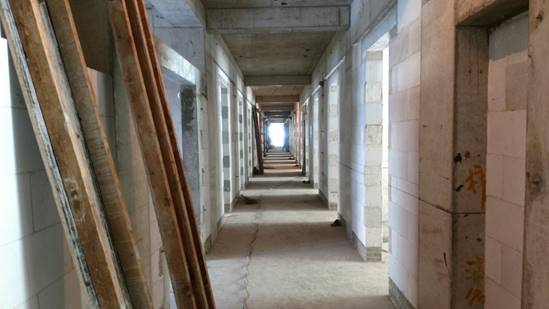

一号公共教学楼

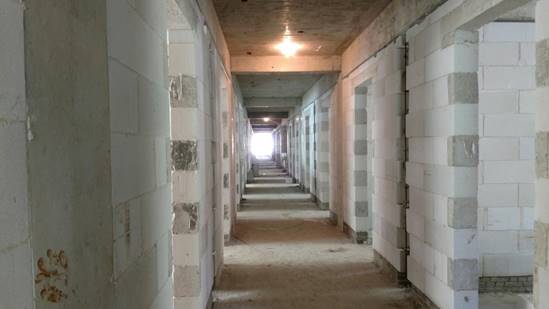

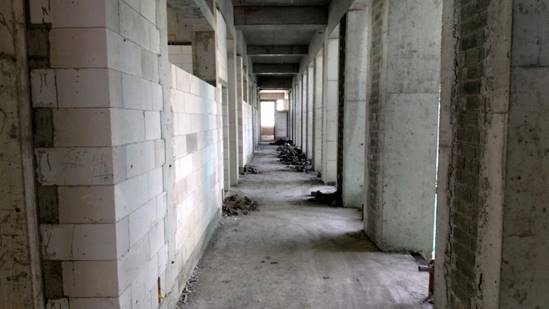

三号教学楼

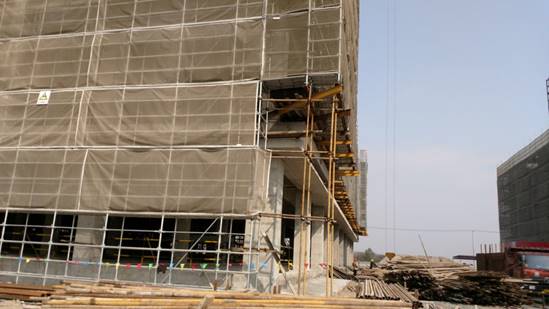

二号公共教学楼

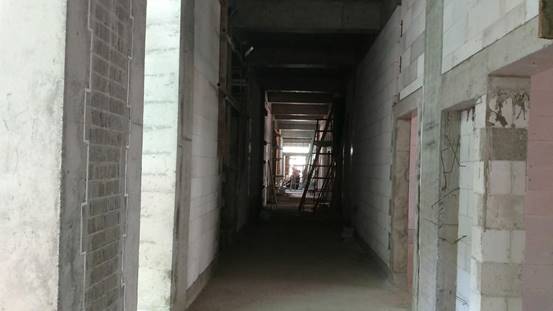

一号教学楼

三号公共教学楼

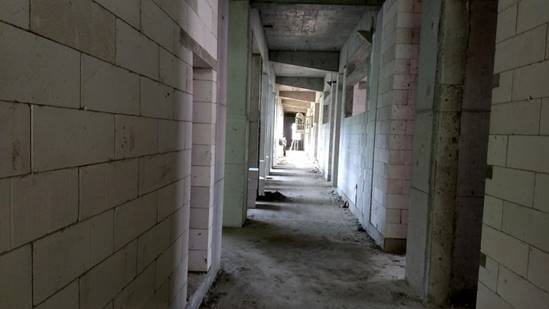

二号食堂

二号食堂

能机学院

能机学院

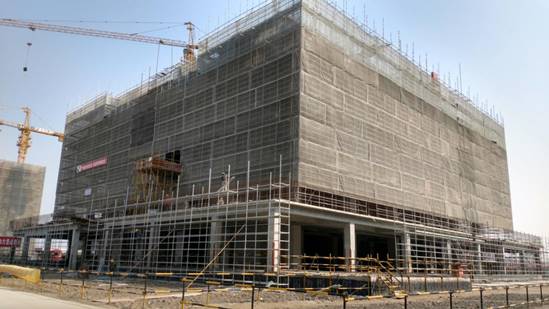

图文信息

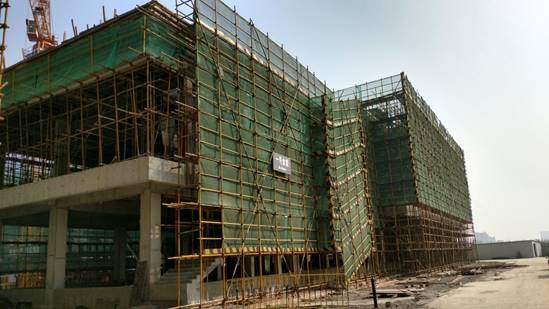

图文信息综合大楼

IMG_20170301_100301084

学术交流及学生事务中心

三、一期工程标段三

1. 创新创业一层、二层二结构完成20%、二层砌体完成30%

2. 1#学生公寓一层二结构完成50%

3. 2#学生公寓一层、二层二结构完成30%

4. 3#学生公寓一层、二层二结构完成70%

5. 综合体育馆地下室模板拆除、一层结构模板完成60%

6. 1#食堂三层模板完成80%

7. 体育看台基础结构完成

二号学生公寓

一号学生公寓

一号学生公寓

二号学生公寓

三号学生公寓

三号学生公寓

体育场

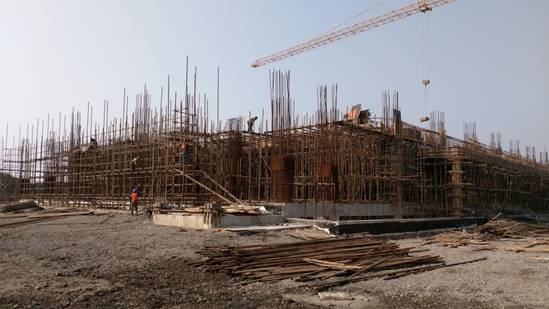

综合体育馆

体育看台

体育场看台

QQ图片20170301120502

创新创业工程训练中心

一号食堂

一号食堂
