2016.11.24-11.30现场情况

发布时间:2016-12-12 浏览次数:333

一、一期工程标段一

1. 西校区纵二路、横四路路基平整。

2. 南环路灰土层平整。

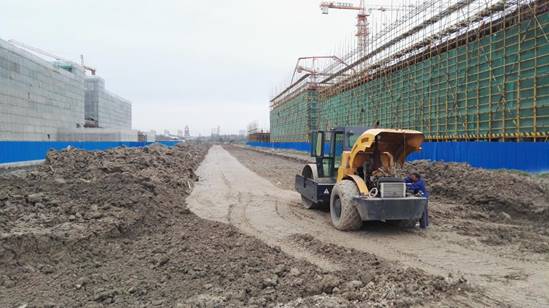

IMG_20161130_095807

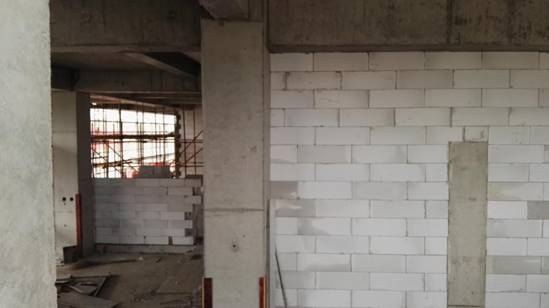

南环路

IMG_20161130_100928

西校区纵二路

二、一期工程标段二

1. 1#教学楼二层墙体完成、三层墙体砌筑完成20%。

2. 能机学院一层、二层构造柱、圈梁完成50%。

3. 2#教学楼二层墙体砌筑完成50%。

4. 3#教学楼一层墙体砌筑完成30%。

5. 2#食堂一层墙体砌筑完成90%。

6. 图文信息大楼一层模板支设完成80%。

7. 学术交流中心地下室墙板、顶板砼完成90%。

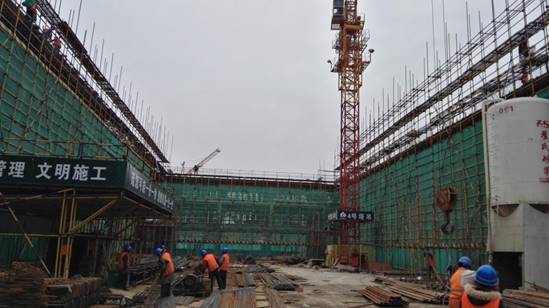

IMG_20161130_084842

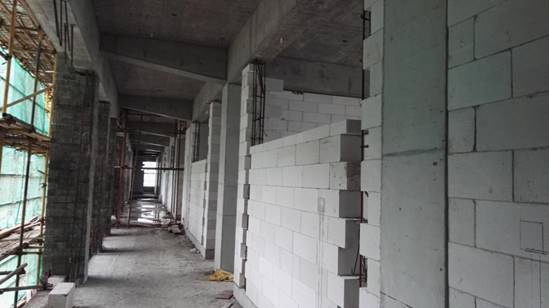

一号公共教学楼

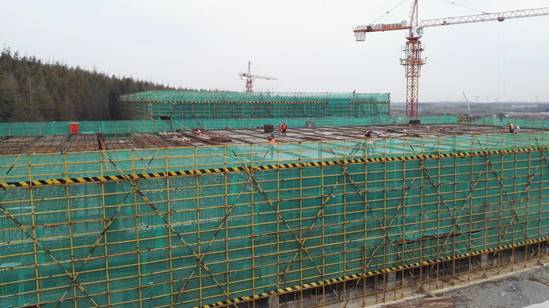

IMG_20161130_085041

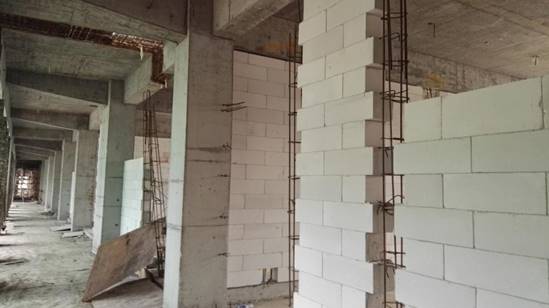

二号公共教学楼

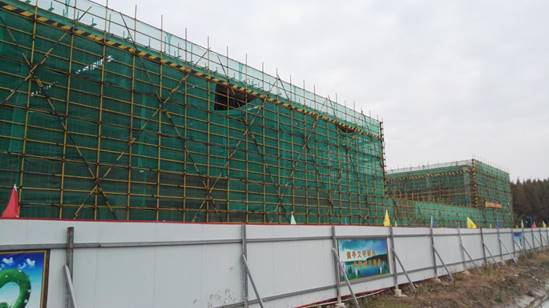

IMG_20161130_085500

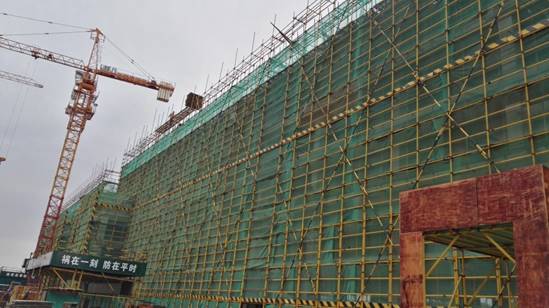

三号公共教学楼

IMG_20161130_084213

能机学院

IMG_20161130_085756

二号食堂

IMG_20161130_084628

图文信息综合大楼

IMG_20161130_085655

学术交流及事务中心

三、一期工程标段三

1. 1#学生公寓三层结构砼浇筑完成。

2. 2#学生公寓四层结构钢筋完成。

3. 3#学生公寓五层结构砼浇筑完成50%

4. 综合体育馆基础钢筋完成60%

5. 创新创业中心三层排架搭设完成、高支模部位钢筋完成30%

6. 能源中心高支模部位模板支设完成50%

7. 1#食堂一层结构钢筋绑扎完成50%

IMG_20161130_100903

创新创业工程训练中心

IMG_20161130_101312

能源中心及动力馆

IMG_20161130_100021

一号学生公寓

IMG_20161130_100013

二号学生公寓

IMG_20161130_095918

三号学生公寓

IMG_20161130_100123

一号食堂

IMG_20161130_100307

综合体育馆
