2016.11.3-11.9现场情况

发布时间:2016-12-12 浏览次数:207

一、一期工程标段一

1. 临时指挥部室内装饰基本完成(局部油漆修补)。

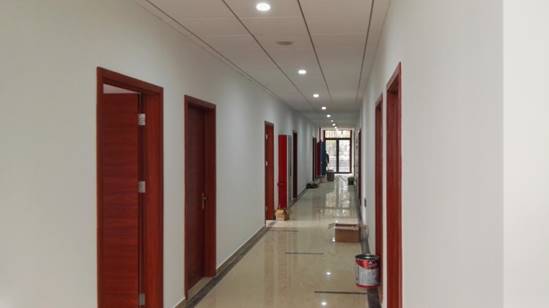

IMG_20161109_084836


二、一期工程标段二

1. 1#教学楼、能机学院一层墙体砌筑完成30%

2. 2#教学楼屋面砼浇筑完成50%。

3. 一层墙体砌筑完成40%

4. 3#教学楼五层钢筋绑扎完成50%

5. 2#食堂屋面设备基础施工。

6. 图文信息大楼地下室墙板钢筋绑扎完成、顶板钢筋绑扎完成50%

7. 学术交流中心地下室墙板钢筋绑扎完成,底板砼浇筑完成。

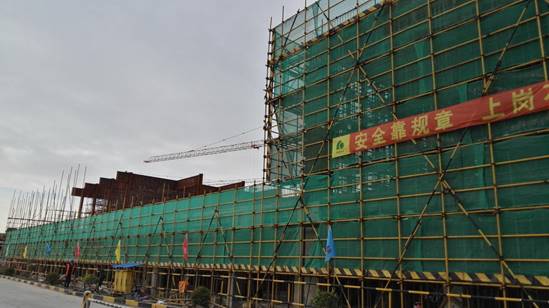

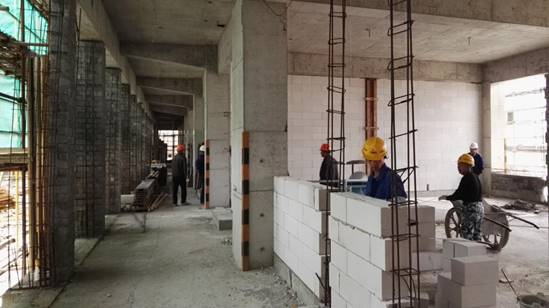

IMG_20161109_094123

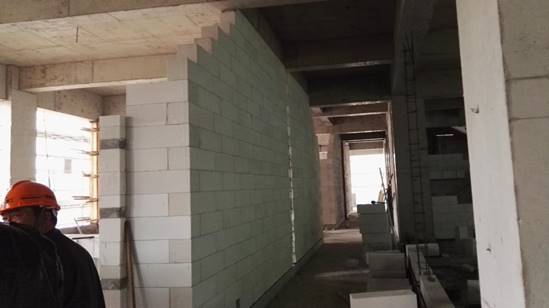

IMG_20161109_094244

一号公共教学楼

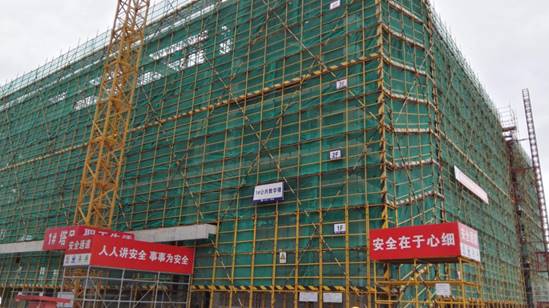

IMG_20161109_090915IMG_20161109_092903

二号公共教学楼

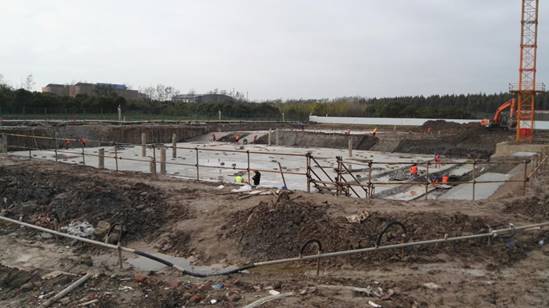

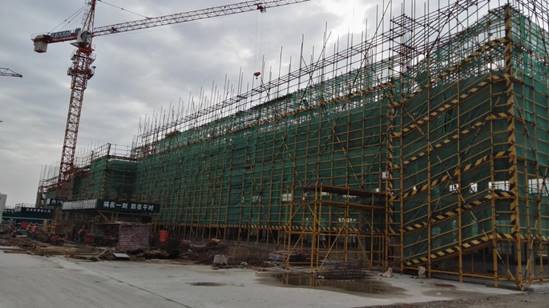

IMG_20161109_095739

三号公共教学楼

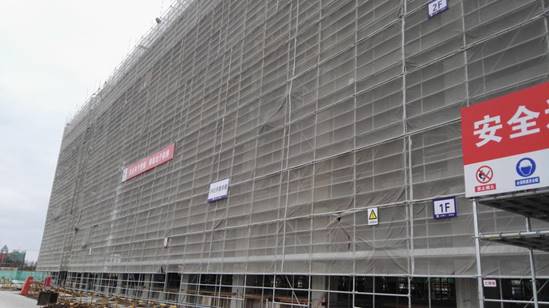

IMG_20161109_090901

能机学院

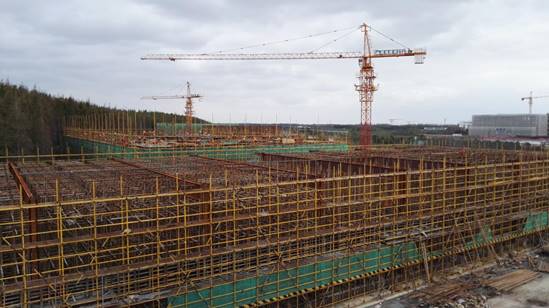

IMG_20161109_095947

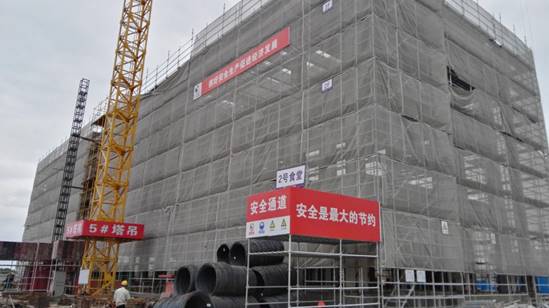

二号食堂

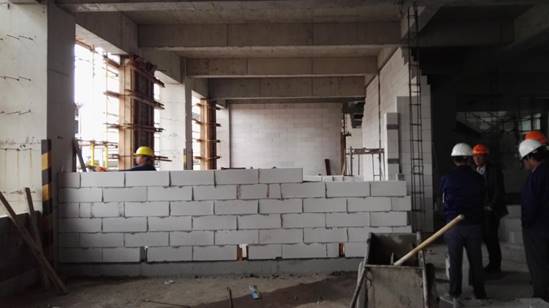

IMG_20161109_092713

图文信息综合大楼

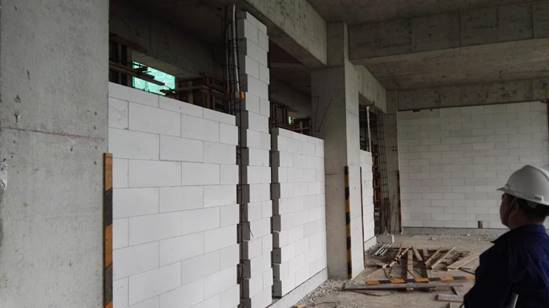

IMG_20161109_095940

学术交流及事务中心


三、一期工程标段三

1. 1#学生公寓一层结构砼浇筑完成50%

2. 2#学生公寓二层结构砼浇筑完成50%

3. 3#学生公寓三层顶板砼浇筑完成50%

4. 综合体育馆垫层浇筑完成50%

5. 创新创业中心二层顶板模板完成90%

6. 能源中心高支模完成80%

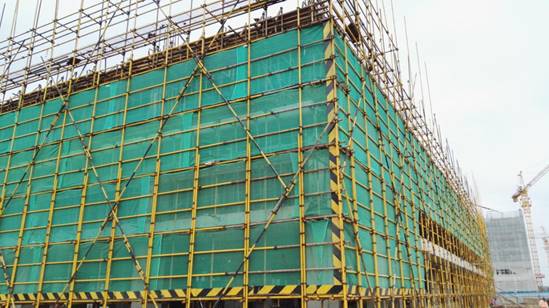

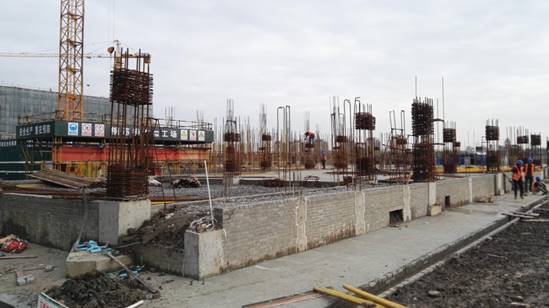

IMG_20161109_085007

创新创业工程训练中心

IMG_20161110_082629

能源中心与动力馆

IMG_20161110_084407

一号学生公寓

IMG_20161110_084541

二号学生公寓

IMG_20161110_084401

三号学生公寓

IMG_20161110_084513

一号食堂

IMG_20161110_084719

综合体育馆
