7.14-7.20现场情况

发布时间:2016-07-22 浏览次数:397

一、配套和施工完成情况

1.  一期02标已完成桩基检测。

2.  绿标单位现场交底完成。

3.  01标路基、02标一号教学楼基础通过质监站验收。

4.  02标、03标消防专业分包投标单位现场踏勘完成。


二、现场施工方面

1.  01标:北大道、北环路、西环路路基平整完成。北环路雨水过路管施工完成。南环路第二遍强夯完成。临时指挥部二层楼层板安装。

IMG_20160719_125826

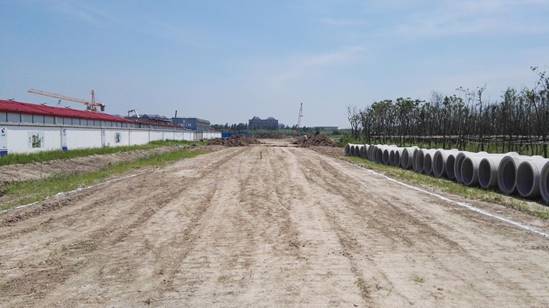

西环路

IMG_20160719_141323

变电站

IMG_20160719_141337

北环路施工进度

IMG_20160719_141534

北大道施工进展情况

IMG_20160719_141552

北环路雨水过路管


2.02标段施工进展

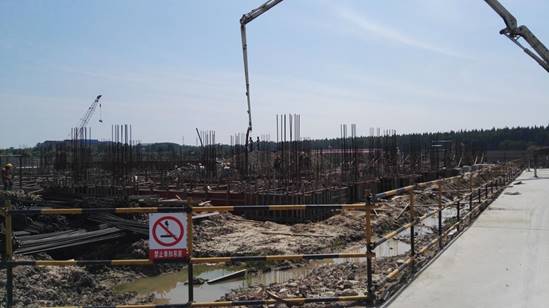

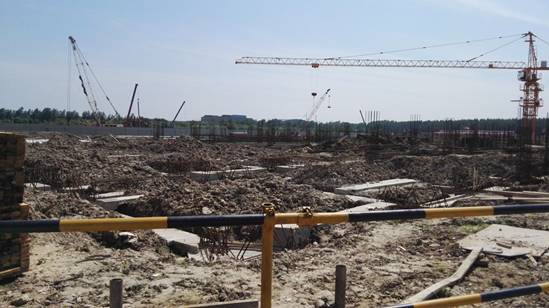

1#教学楼基础混凝土浇筑完成。

2#教学楼基础钢筋绑扎、模板安装。

能机学院桩顶钢筋焊接、承台钢筋施工。

3#教学楼基础挖土、垫层浇筑、桩基低应变检测。

IMG_20160719_135916

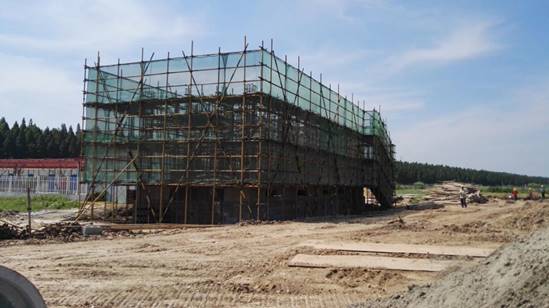

能机学院

IMG_20160719_140153

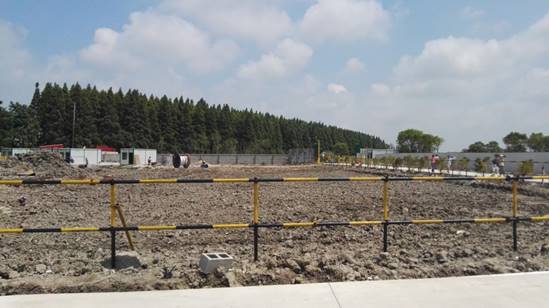

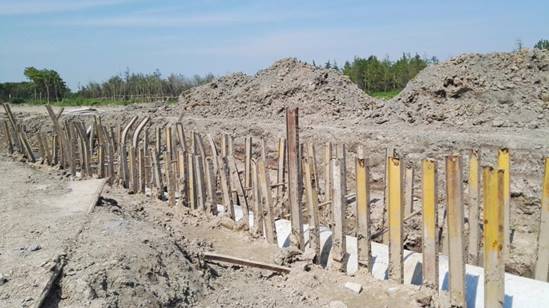

围护桩

IMG_20160719_140306

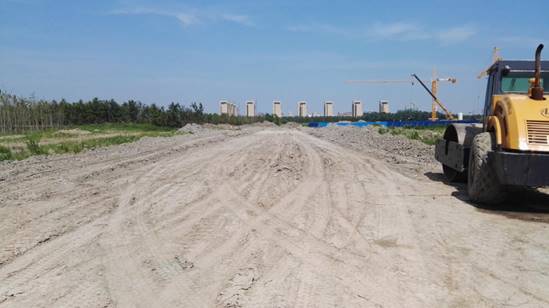

1#教学楼

IMG_20160719_140407

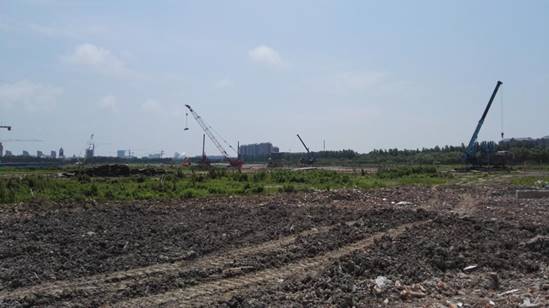

2#教学楼

IMG_20160719_140422

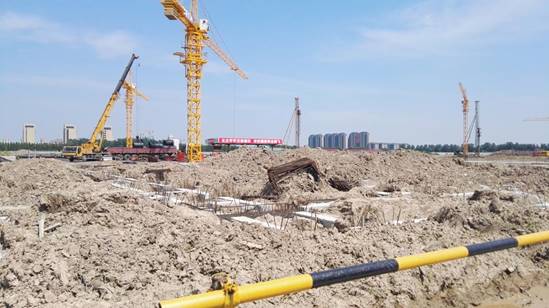

3#教学楼

IMG_20160719_140643

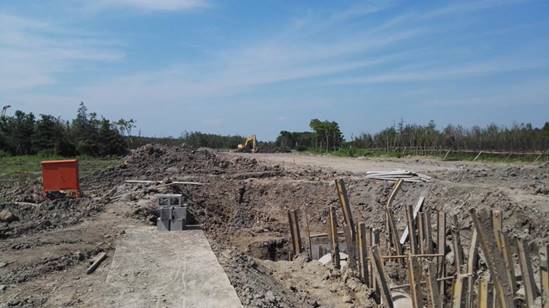

2#食堂


3. 03标段施工情况

  现场临时设施基本完成。

  综合体育馆桩基完成76套(完成25%),1#学生公寓桩基完成130套(完成35%),3#学生公寓桩基施工完成242套(完成60%),体育场看台桩基完成150套(全部完成)。

  动力馆及能源中心、创新创业中心塔吊基础施工完成。

  西区临时围墙完成。

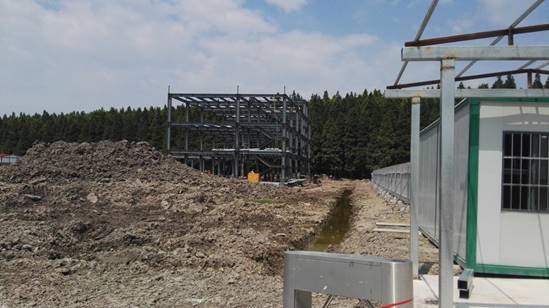

IMG_20160719_102816

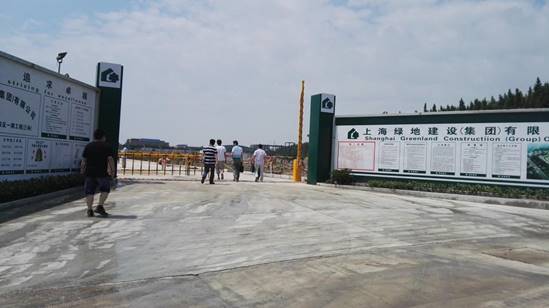

工地主入口

IMG_20160719_102957

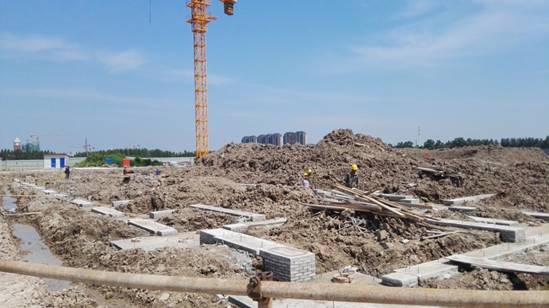

场地平整

IMG_20160719_103236

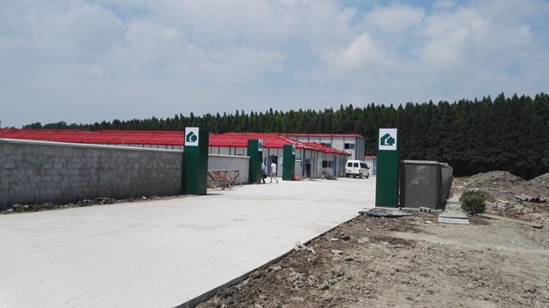

临时指挥部

IMG_20160719_103620

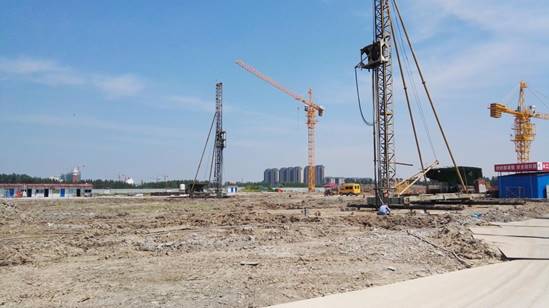

桩基施工

IMG_20160719_103643

03标生活区
