6.30-7.6现场情况

发布时间:2016-07-21 浏览次数:298

630-76日工作完成情况:

  1. 配套及施工准备方面:

  2. 02标基坑围护施工蓝图完成,机械及原材料检测完成,开始施工。

  3. 02标桩基高应变测试进场。

  4. 施工单位扬尘与噪声实时监测系统合同签订协调完成,准备设备安装。

  5. 档案编制单位对三个标段桩基资料进行了交底。

  6. 与财务监理进行消防清单及品牌核对。

  7. 陶板考察事宜安排。

    现场施工方面:

      01标:西环路强夯结束、北环路东侧第二遍强夯、西侧第三遍强夯、北大道第二遍强夯;指挥部南侧鱼塘土方平整;变电站脚手架搭设。临时指挥部钢结构进场吊装,77日完成主结构吊装,78日楼承板进场吊装,本月完成楼层砼的浇筑,828日前要满足校方使用的需要。

    IMG_20160706_090817

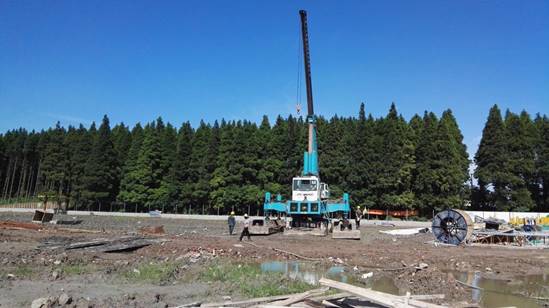

    西环路

    IMG_20160706_093705

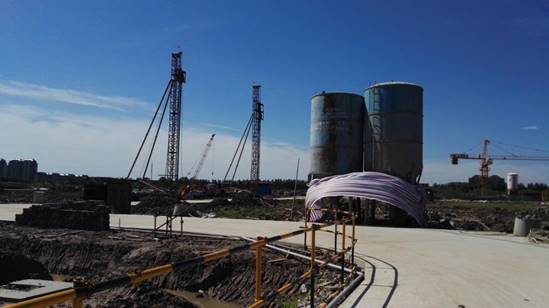

    变电站

    IMG_20160706_094613

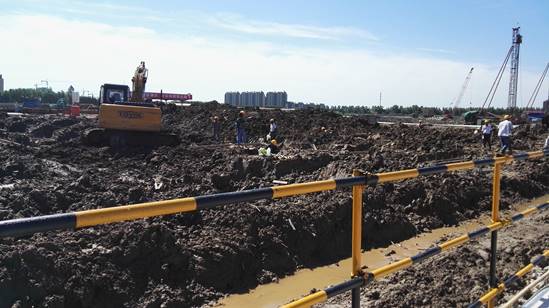

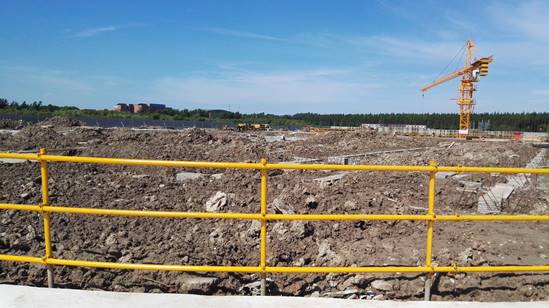

    北环路、北大道

    IMG_20160706_090207

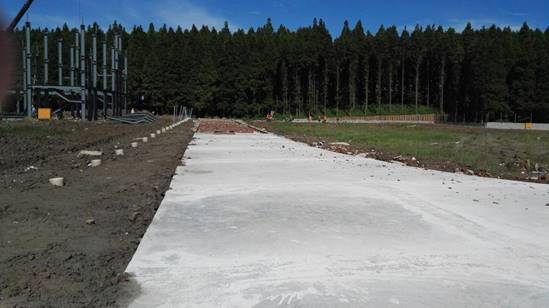

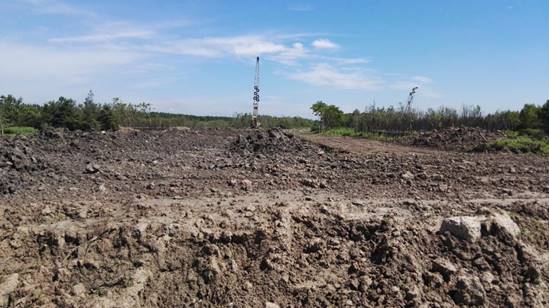

    临时指挥部

      02标:2#教学楼、2#食堂基础土方开挖、垫层浇筑,桩芯混凝土、桩顶钢筋完成60%。能机学院、学术交流及事务中心桩基静载试验完成。能机学院基础挖土、垫层浇筑完成50%1#教学楼基础钢筋绑扎完成50%。围护桩开始施工。

IMG_20160706_090946

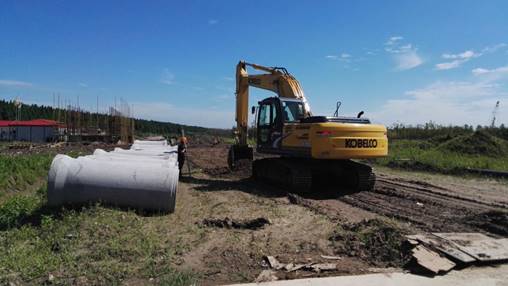

能机学院

IMG_20160706_091029

围护桩

IMG_20160706_091249

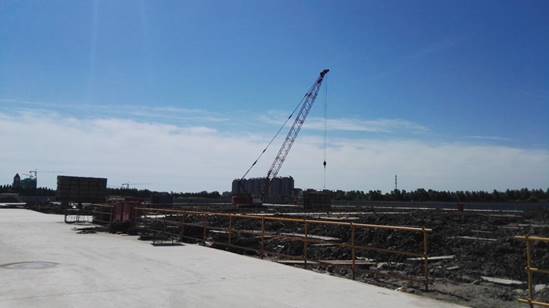

3#教学楼静载试验

IMG_20160706_091333

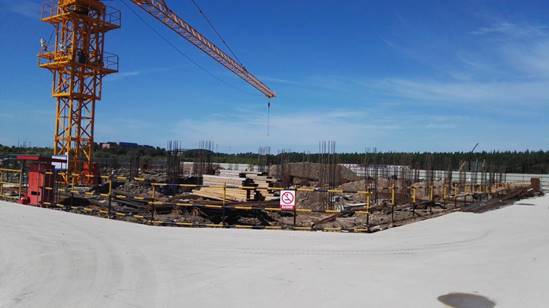

2#教学楼

IMG_20160706_091438

1#教学楼

  1. 03标:场地平整完成,生活区临时板房搭设完成70%;综合体育馆明浜回填完成;场地临时设施继续施工。

    IMG_20160706_085854

    塔吊基础桩基

    IMG_20160706_090217

    临时设施

    IMG_20160706_090244

    临时道路
