6月23日-6月29日工作完成情况:
配套及施工准备方面:
组织进行了月度安全文明施工联合检查,要求各标段对存在的问题及时整改。
绿建研讨会完成,明确图文信息大楼评定绿色建筑二星。后续安排绿建咨询单位到施工现场交底。
02标基坑围护施工单位进场。
协调施工单位完成扬尘与噪声实时监测系统合同签订及设备安装。
现场施工方面:
01标:指挥部南侧鱼塘土方平整;变电站基础模板拆除、外墙防水施工;移植树木加固施工。

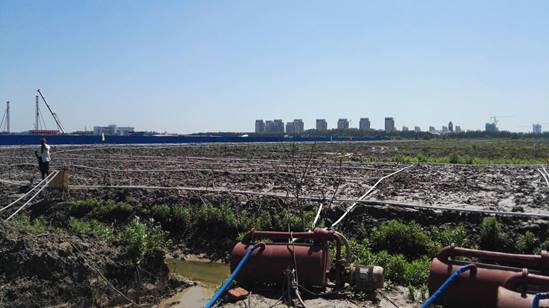

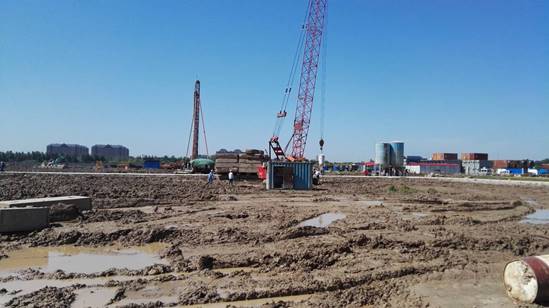

北环路、北大道

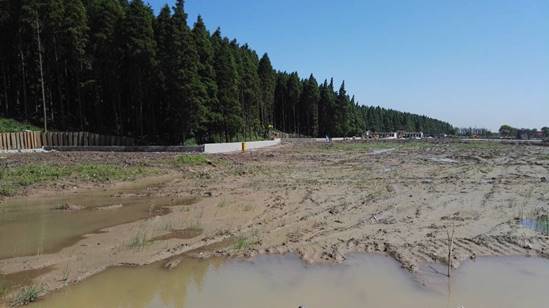

西环路

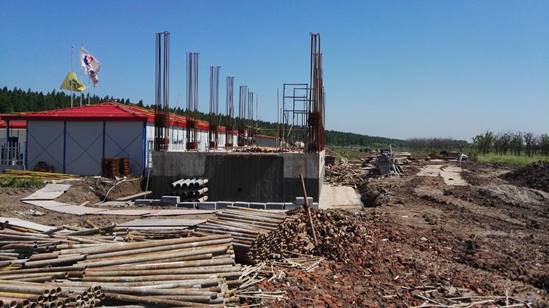

变电站
南环路

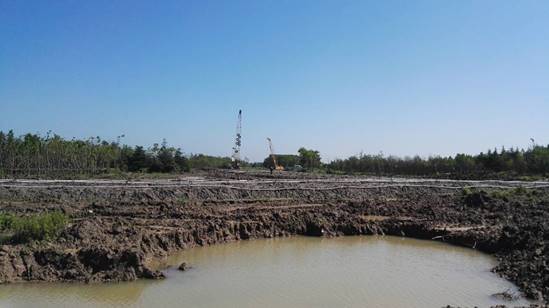

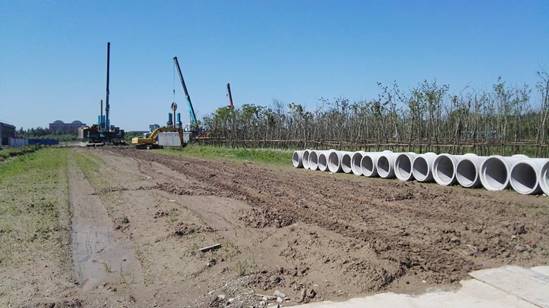

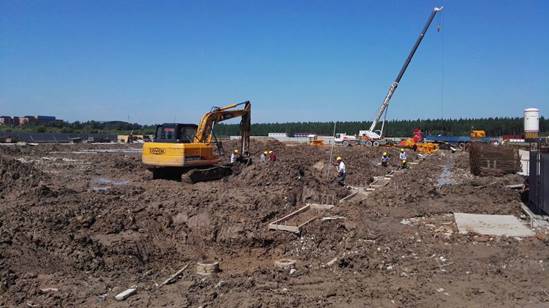

02标:3#教学楼桩基完成61套(全部完成),能机学院桩基完成64套(全部完成);2#食堂桩基静载试验完成,学术交流及事务中心桩基静载完成3套;1#教学楼桩基低应变测试完成;1#教学楼桩顶钢筋、灌芯施工;2#教学楼基础挖土、垫层完成50%;局部临时道路施工。
静载试验

临时道路、围挡

围护桩

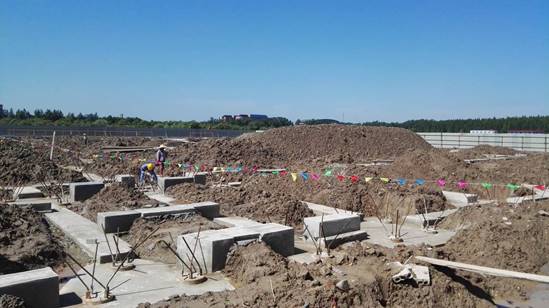

1#教学楼基础

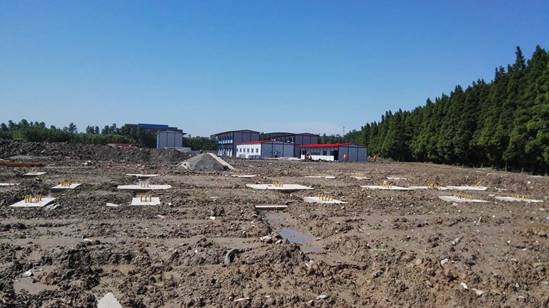

2#教学楼基坑
03标:场地平整完成90%,生活区临时板房搭设完成3栋;西区施工便道浇筑完成、临时围墙基础砌筑完成;场地临电一级配电箱布置完成。
临时道路
临时设施
围墙基础
