6.2-6.15现场情况

发布时间:2016-06-24 浏览次数:264

  1. 6月2日-615日工作完成情况:

  2. 配套及施工准备方面:

  3. 01标建工四建与钢之杰合同签署事宜协调完成,615日考察厂家备料及加工情况。

  4. 督促01标根据供电局要求,将变电站变更内容尽快上报业主确认。

  5. 督促协调03标临设施工、土方回填的相关事宜。

  6. 西环路、北大道管线预埋方案确定。(北环路雨水过路管事宜由浦东院出具业务联系单,其余管线根据专题会确定的方案办理技术核定单)

  7. 02标上部结构、03标基础设计交底完成。

  8. 组织进行了端午节前安全文明施工大检查。

  9. 03标施工许可证完成,615010203标质监站首次会议召开。

  10. 各标段上报防台防汛预案,场区内部排水布置基本完成。(已与港城集团沟通四涟河排水事宜)

  11. 花柏路施工便道及出入口协调完成。

  12. 现场施工方面:

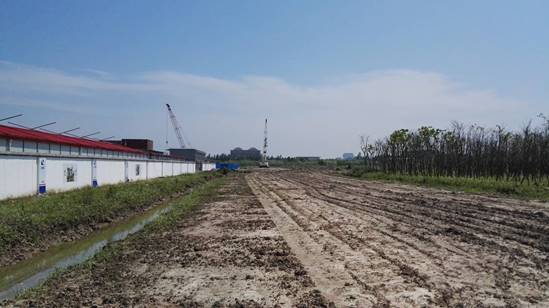

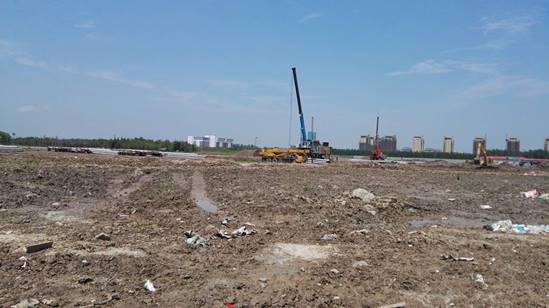

  13. 01标:北大道土方回填、降水施工;指挥部南侧鱼塘回土2万方;西环路(南环路北侧)第一遍强夯完成,变电站基础钢筋绑扎、模板支设;移植树木加固施工。

    IMG_20160614_131927IMG_20160614_132033IMG_20160614_132052

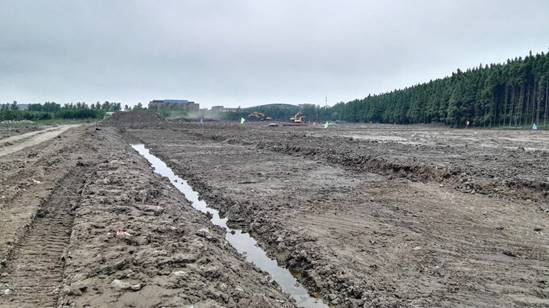

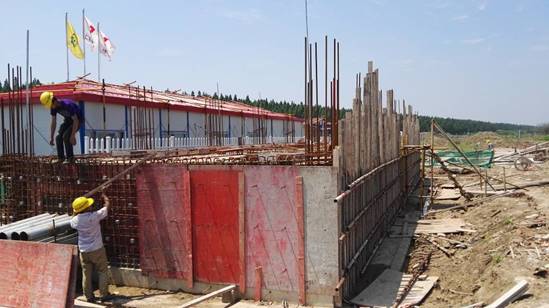

  14. 02标:图文信息大楼共完成498套(全部完成),学术交流及事务中心共完成424套,2#公共教学楼共完成355套(全部完成),2#食堂共完成239套(全部完成),3#教学楼完成157套(完成50%),能机学院完成49套(完成15%);1#教学楼、2#教学楼塔吊基础浇筑完成;南区钢筋堆场、加工棚完成;1#教学楼周边施工便道浇筑完成;1#教学楼桩基静载试验完成2套。

    IMG_20160614_131422IMG_20160614_131646

  15. 03标:现场施工便道基层平整完成、排水沟开挖完成;临舍区域场地平整;人民塘钢板桩加固完成;施工区域临时围墙砌筑。

    IMG_20160614_140153

    IMG_20160608_101236
