2018.5.25-5.30现场情况

发布时间:2018-06-04 浏览次数:1669

一期工程01标:

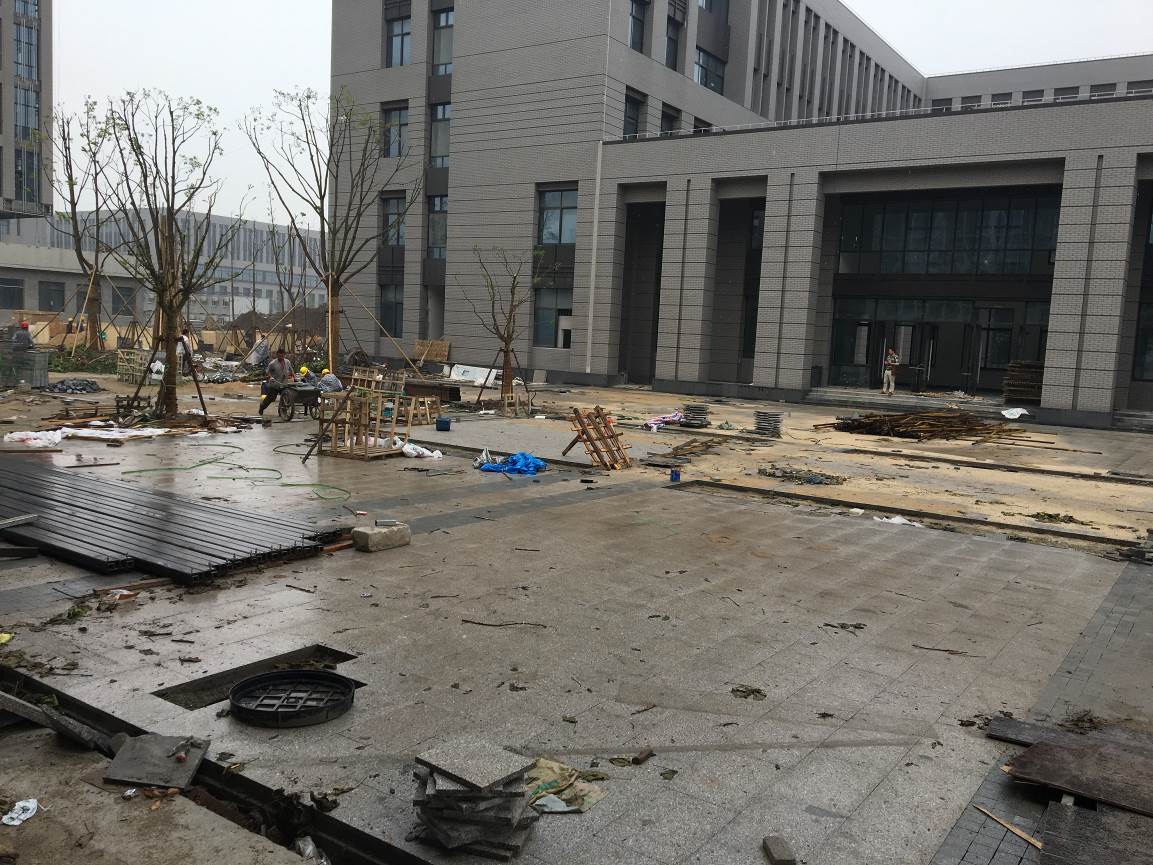

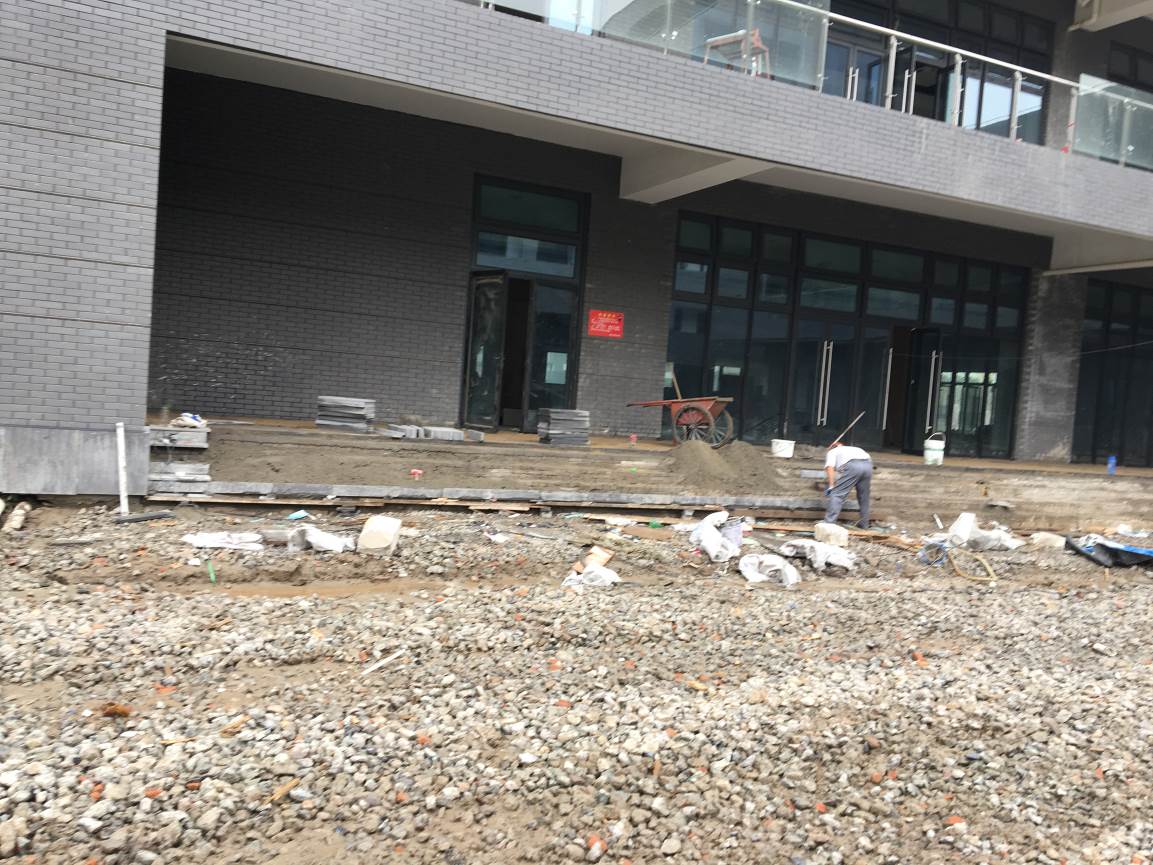

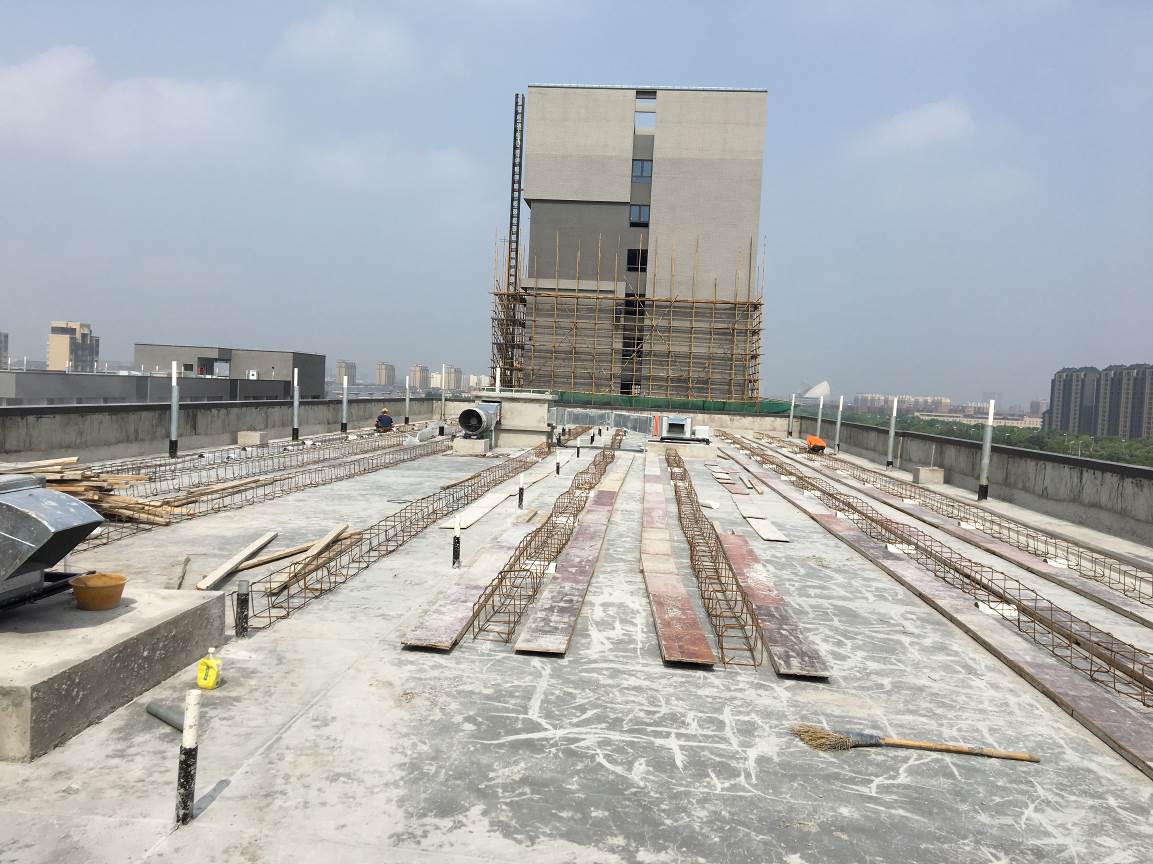

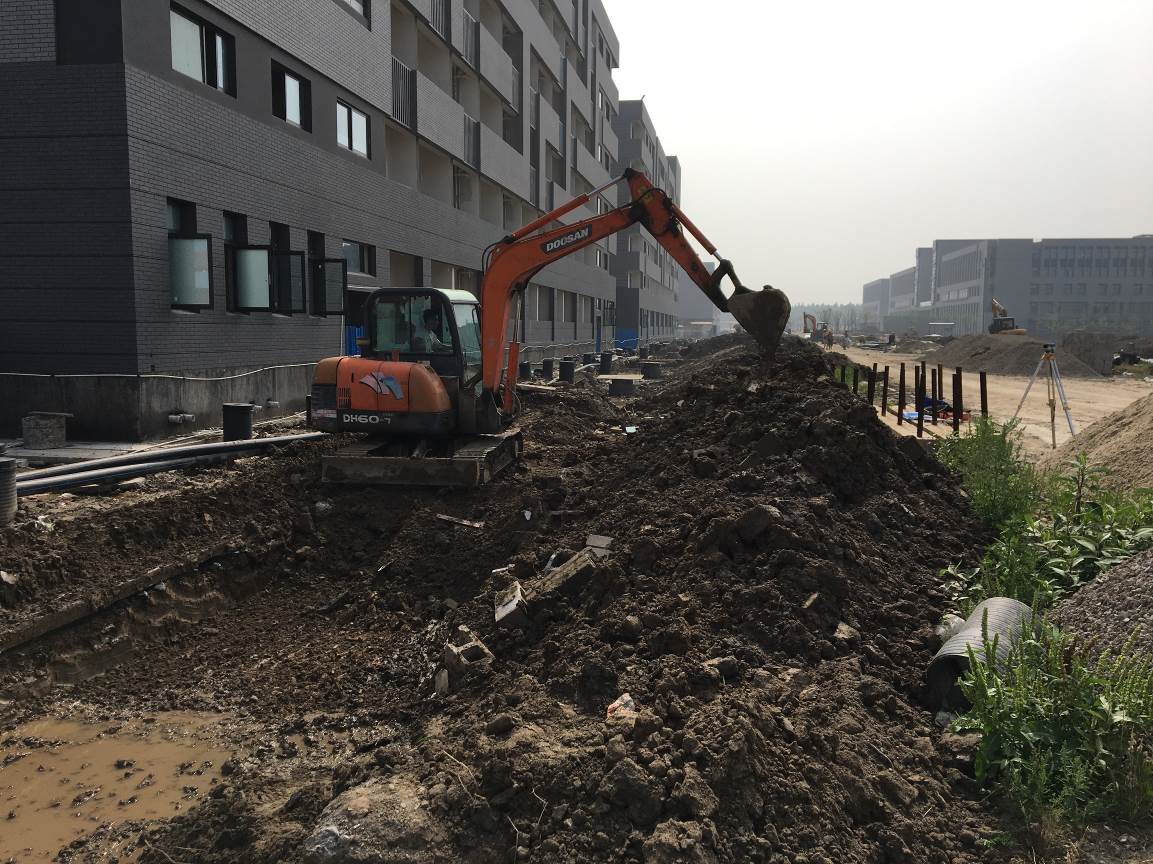

  1. 学生公寓侧平石,人行道透水砖施工。

  2. 1#食堂与3#学生公寓之间铺装场地平整,铺石子。

  3. 能机南侧铺装石材施工。

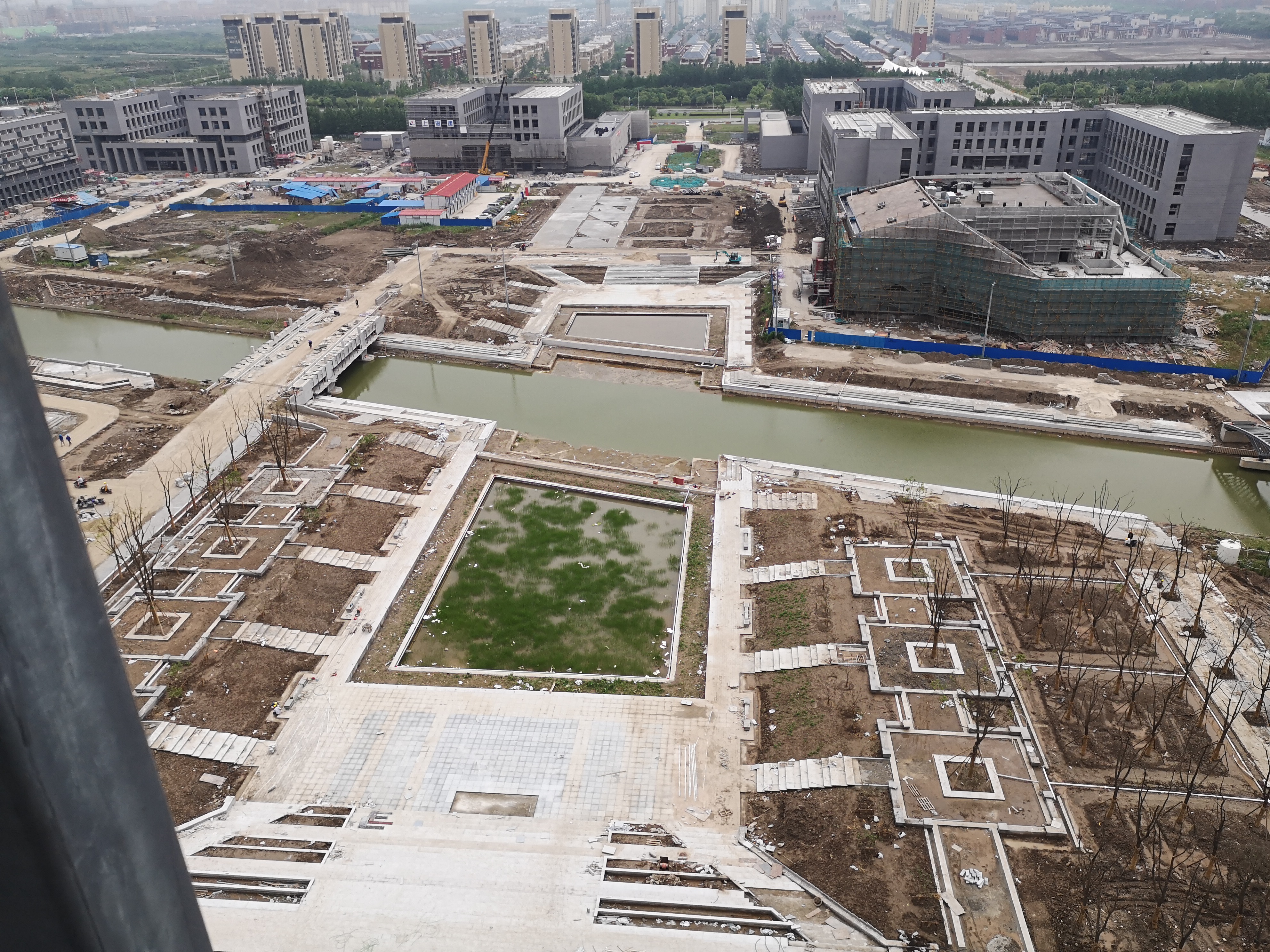

  4. 河道东侧十字景观铺装。

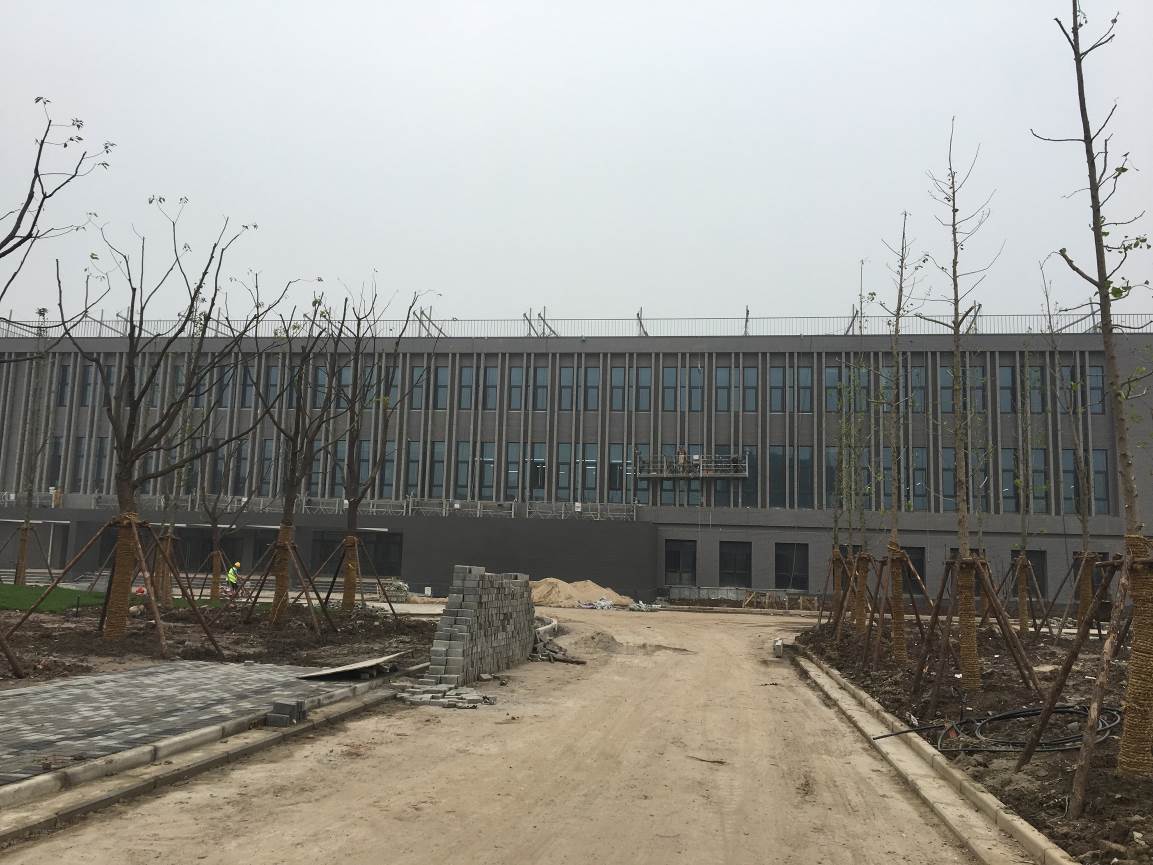

  5. 西环路人行道场地硬化

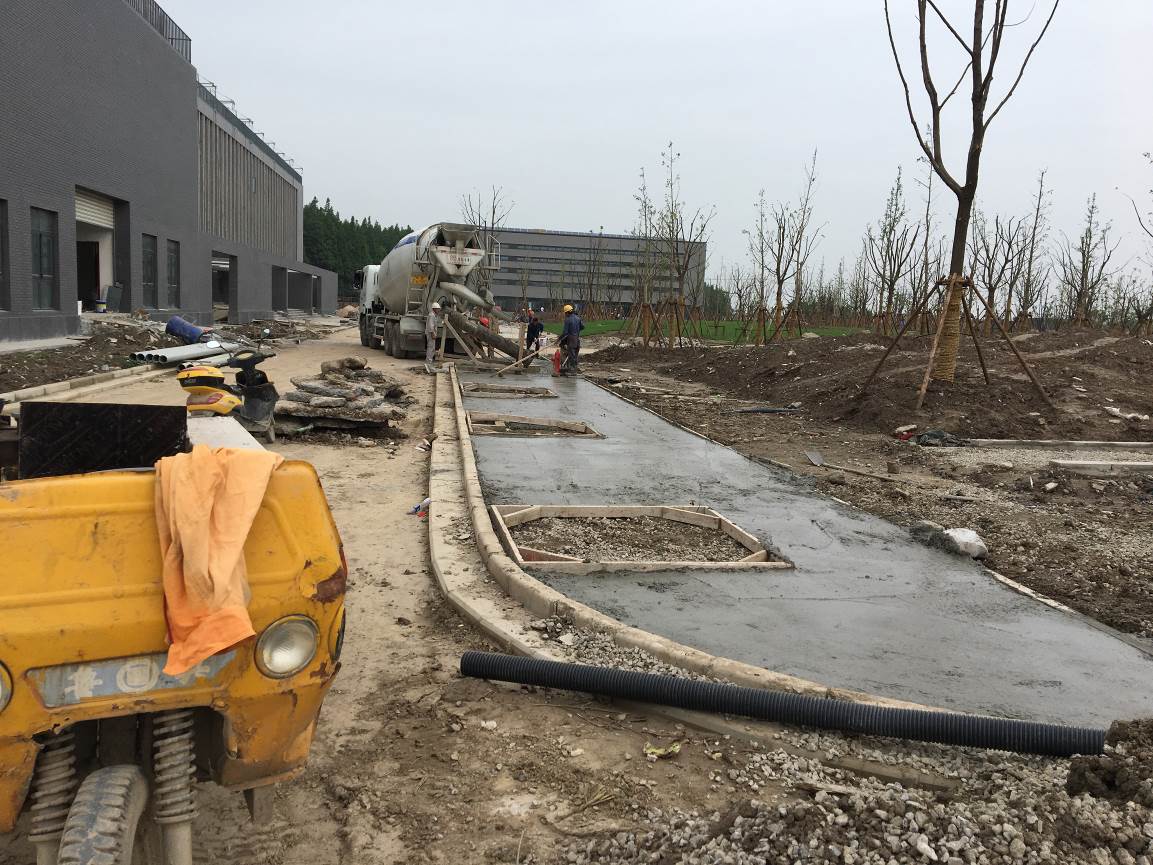

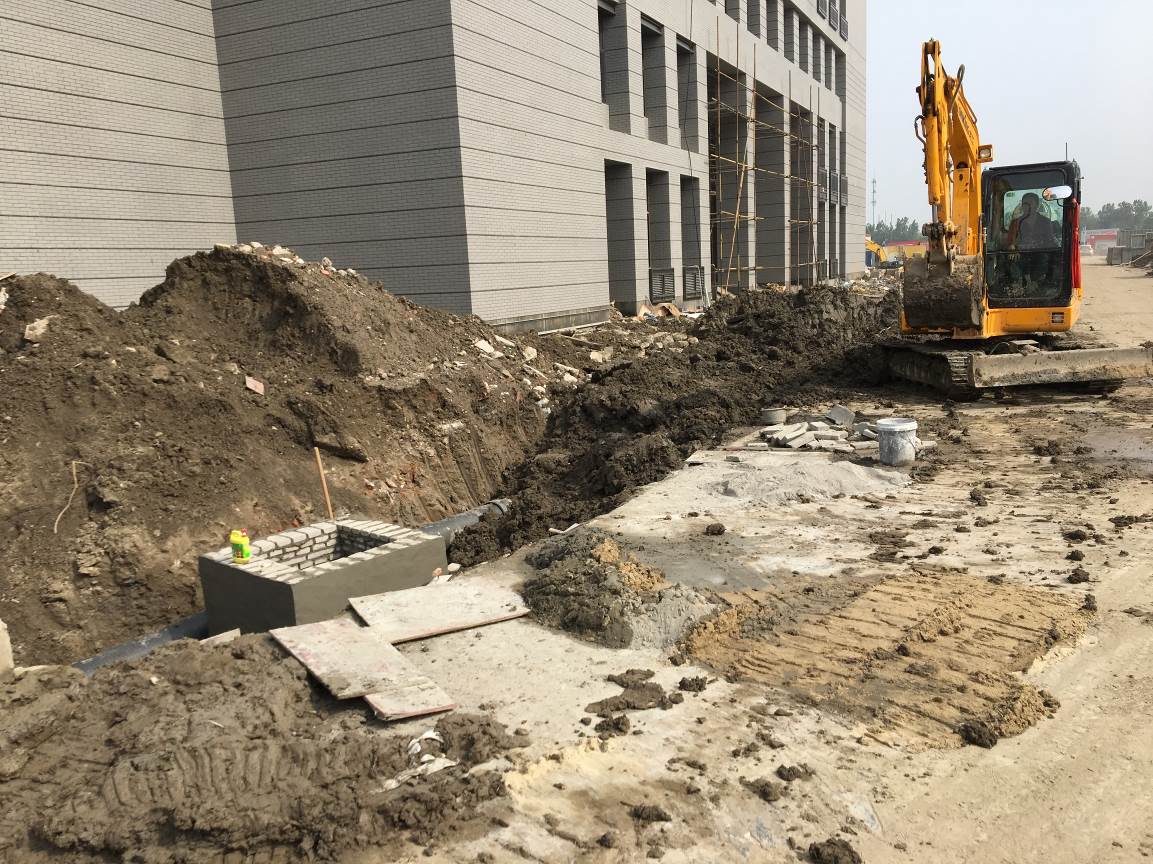

  6. 塘下公路大门口雨污水管施工。

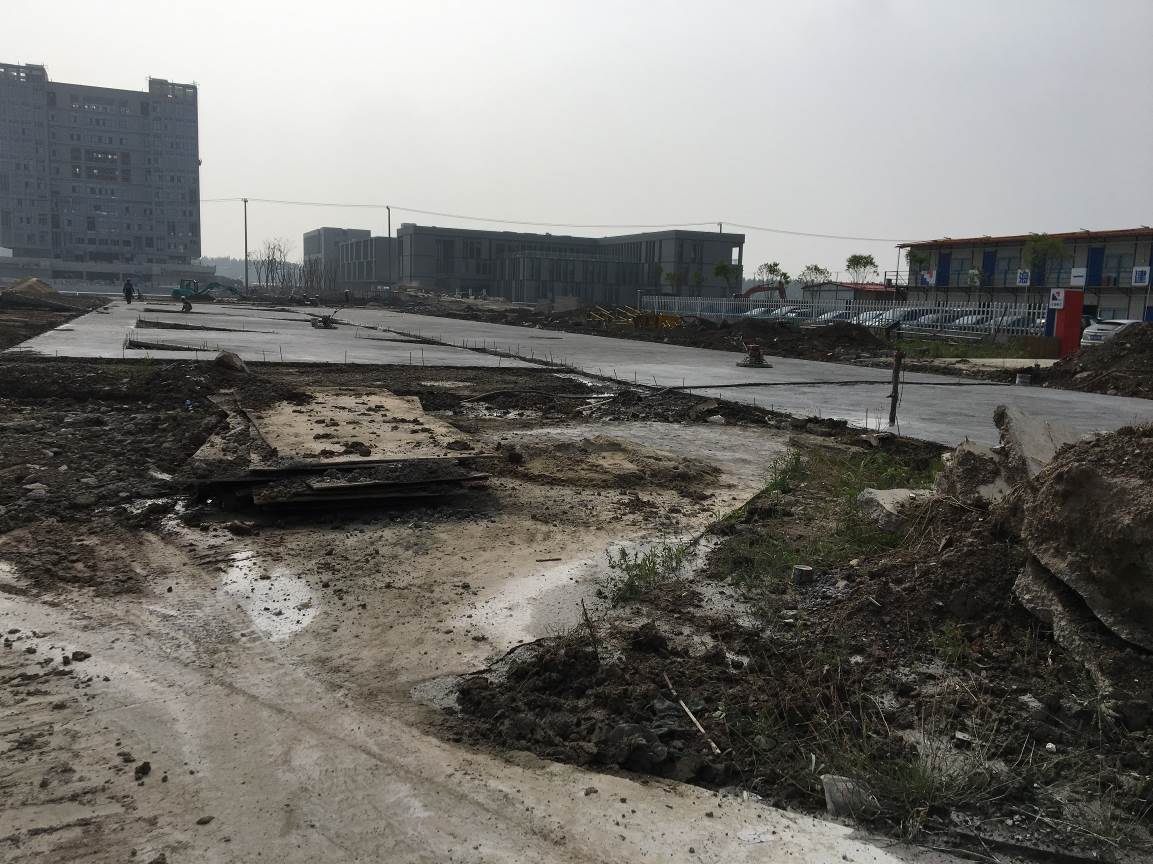

学生公寓平石施工

1#食堂西侧

 能机东侧

 十字景观河道

 西环路人行道硬化

一期工程02标:

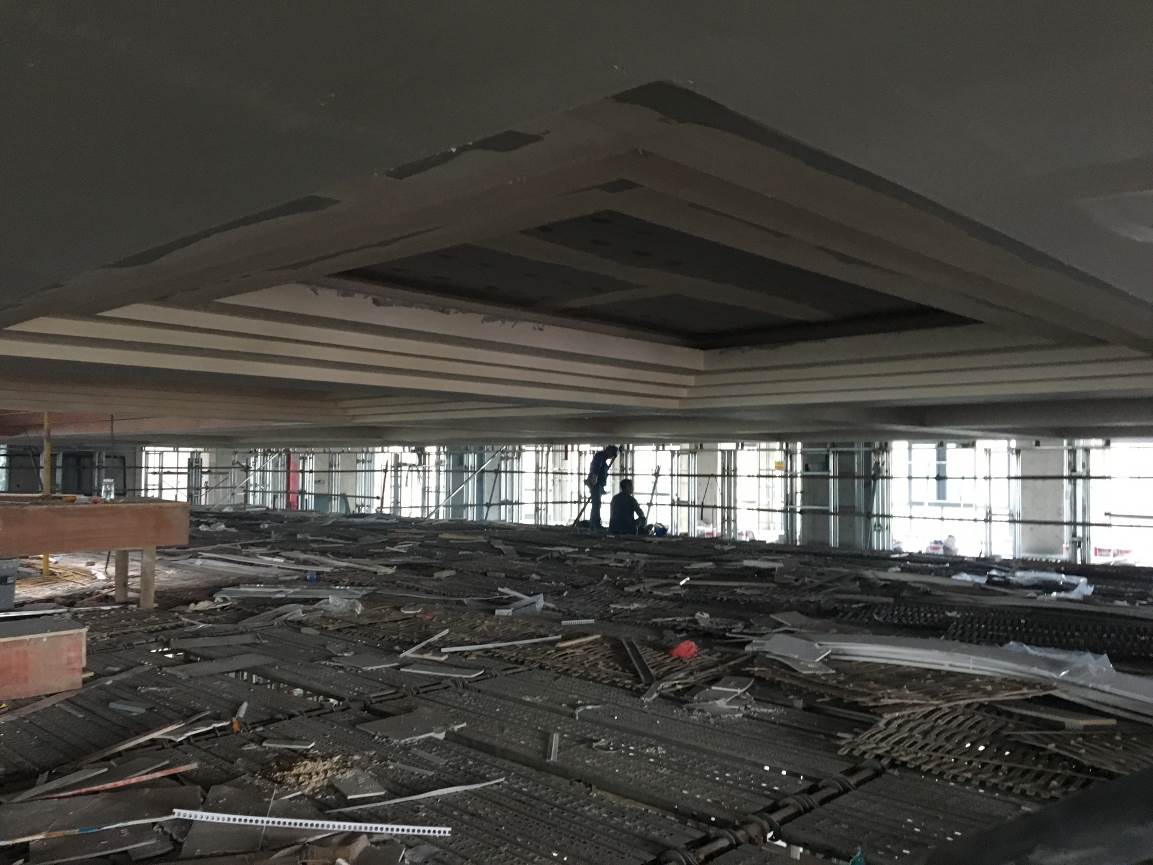

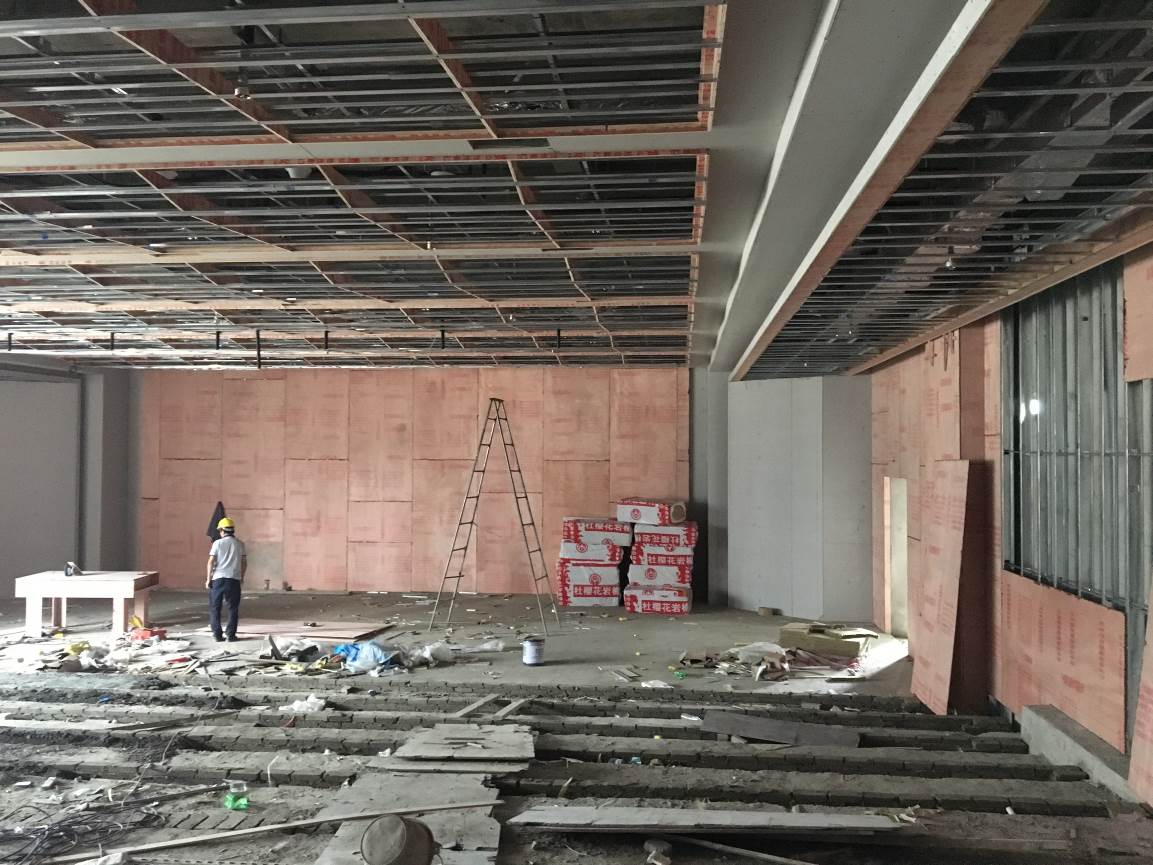

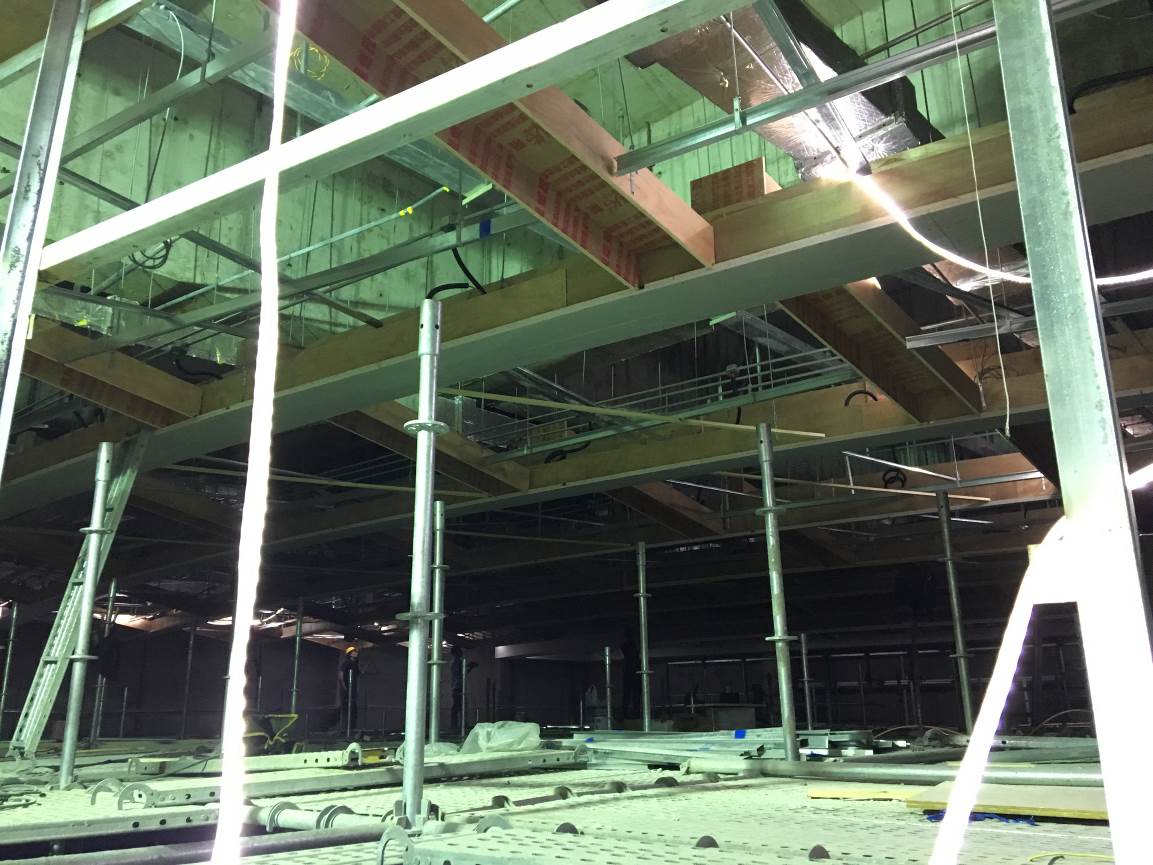

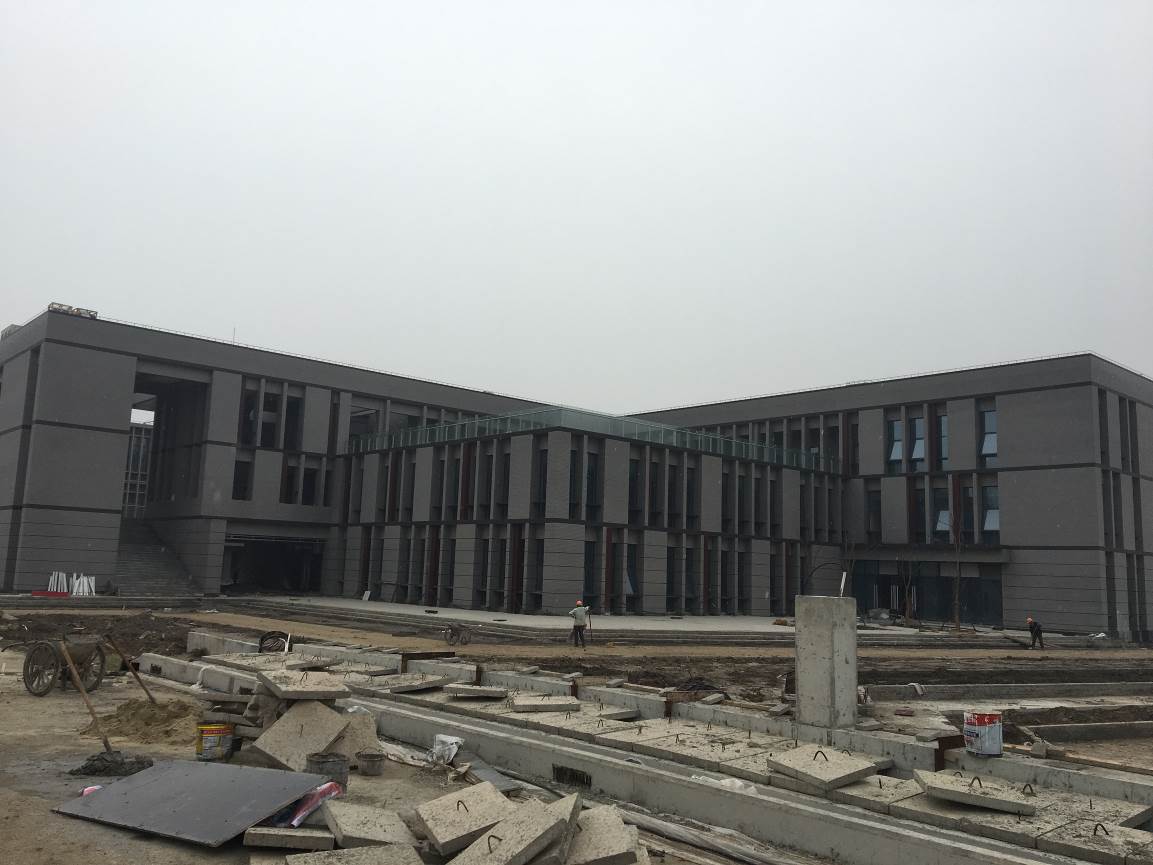

  1. 2#食堂吊顶天花板安装完成80%;墙面涂料完成80%;套装门安装完成;室内地砖铺贴完成;景观屋面铺装85%。目前主要剩余柱面铝板及装修收头。计划615日通过质监站的验收。

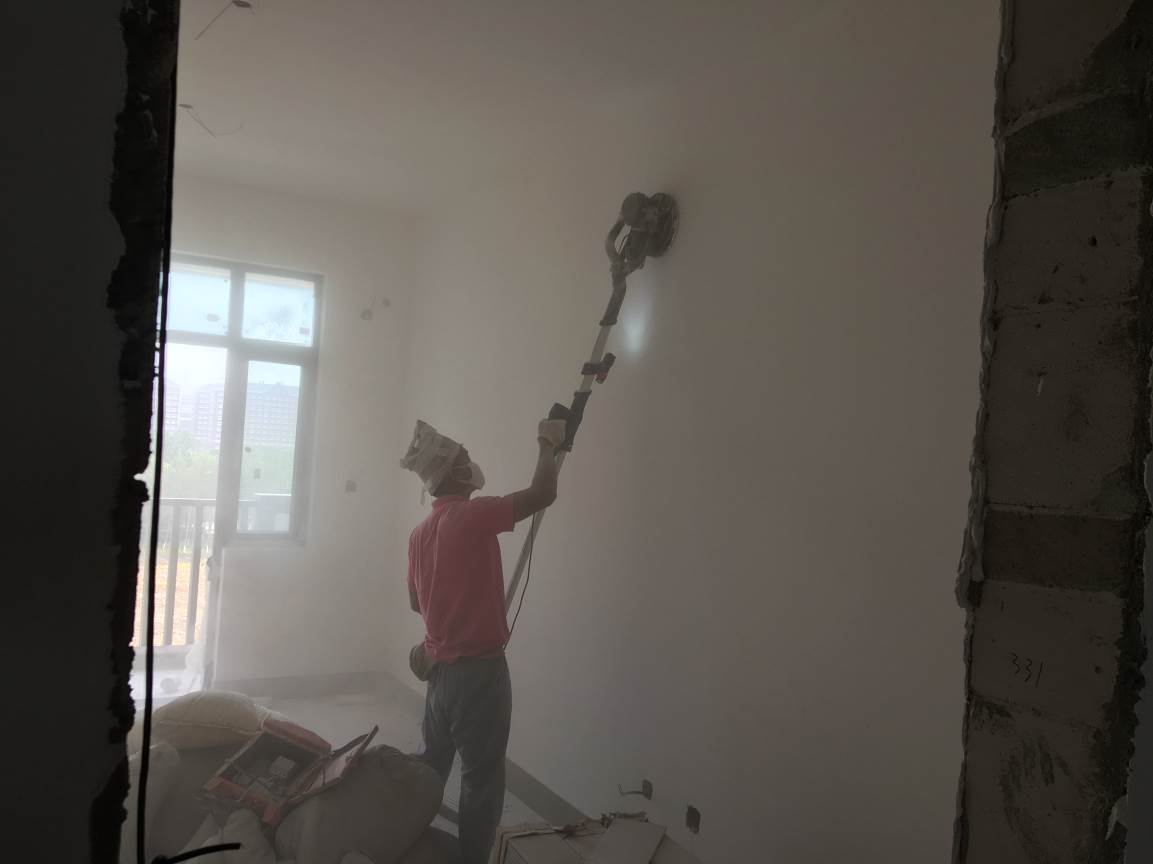

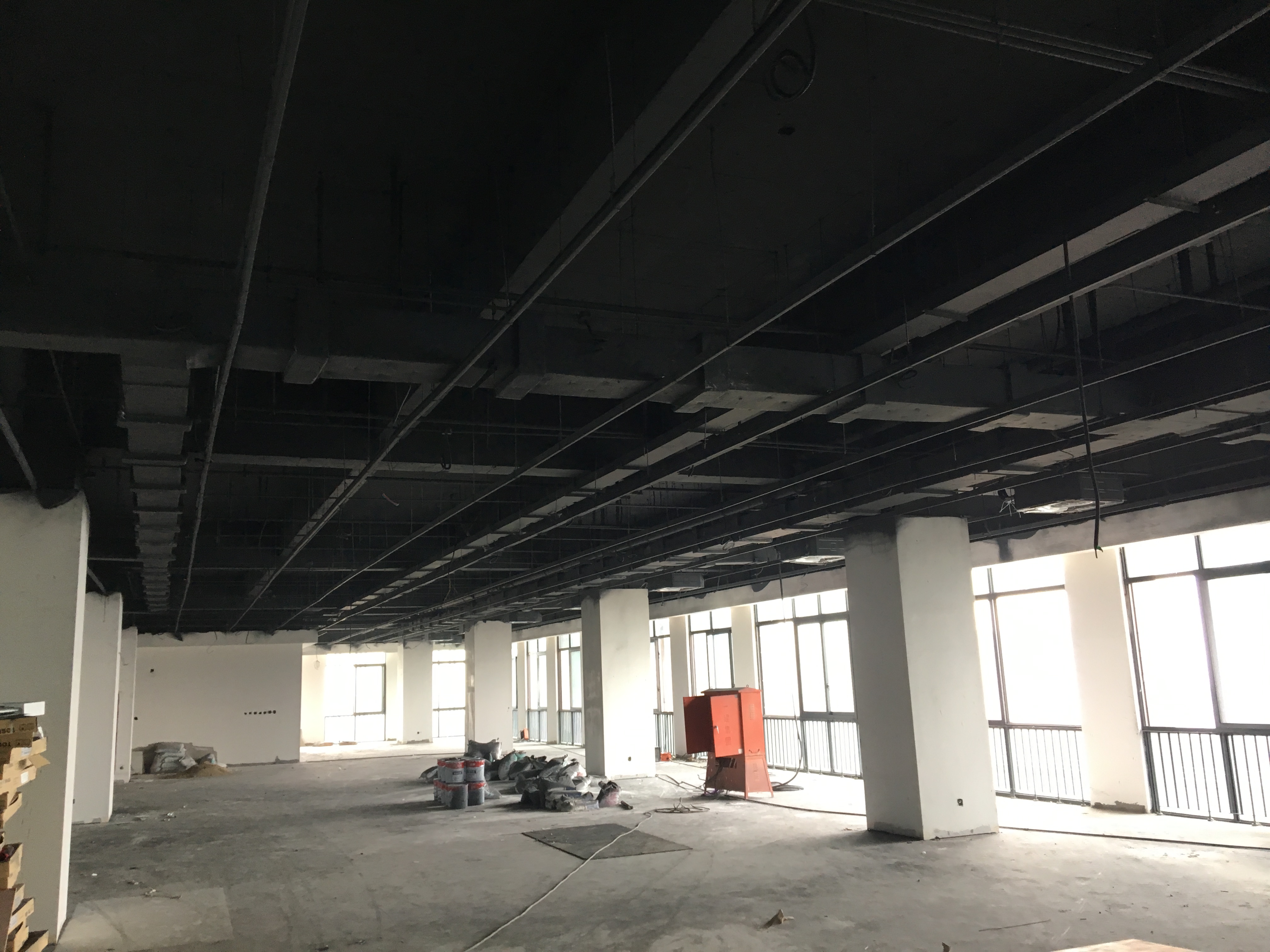

  2. 图文信息综合大楼811层吊顶封板完成25%,走道地砖铺贴完成90%;完成611层墙面一遍腻子,二遍腻子完成15%5~7层吊顶封板完成20%4层中庭吊顶封板完成;111层卫生间、开水间地砖、墙砖完成90%;中庭铝板干挂钢架基层完成90%;完成27层预览区吊顶内喷黑。

  3. 学术交流中心报告厅、门厅吊顶封板完成50%;报告厅大理石干挂墙面完成80%;西侧门厅地砖完成70%;完成卫生间墙、地砖;报告厅墙面木饰面基层完成70%

2#食堂

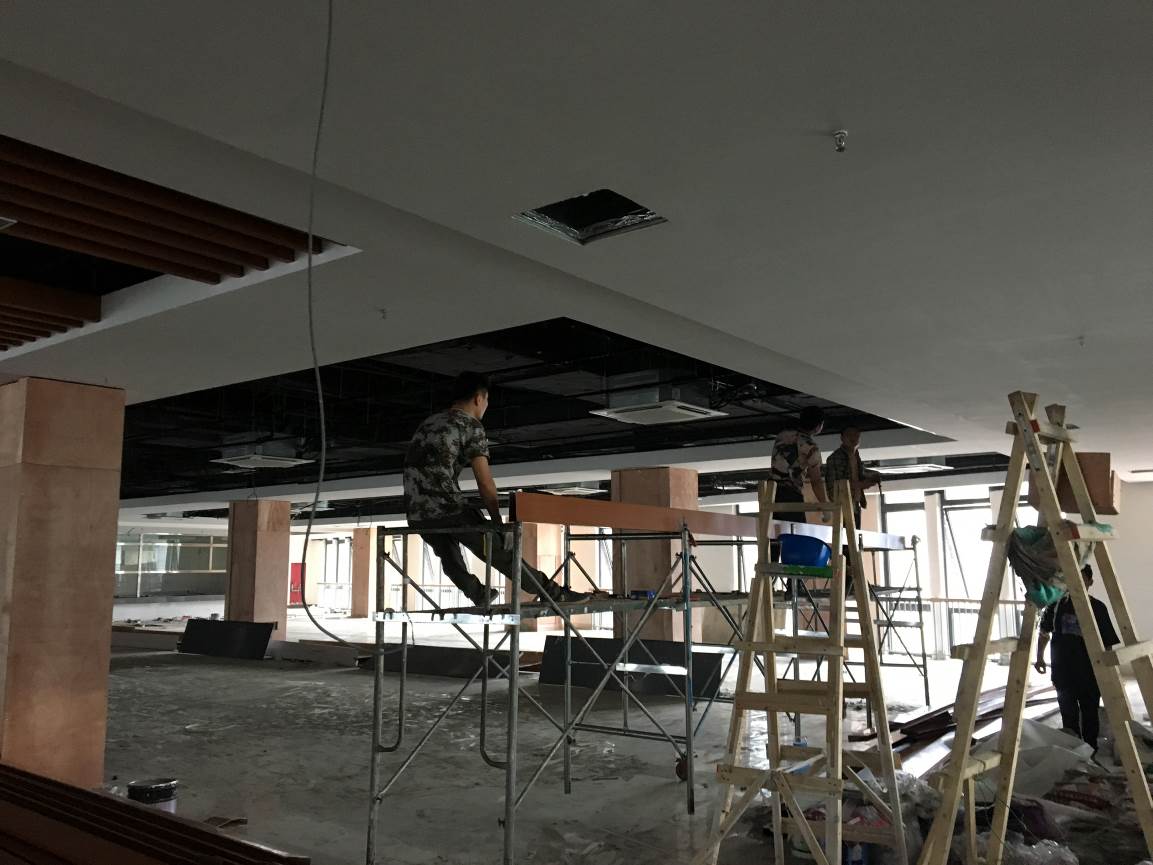

 吊顶施工

图文信息大楼

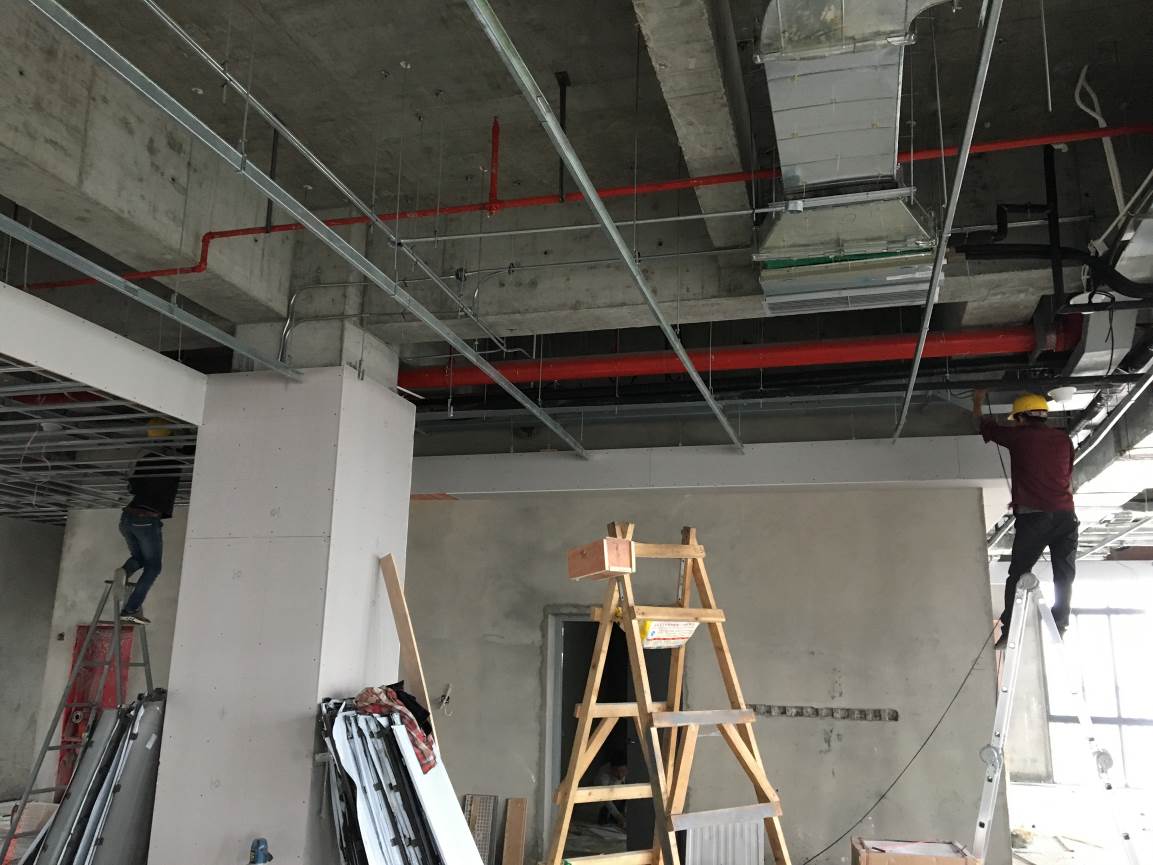

中庭铝板干挂

4F吊顶

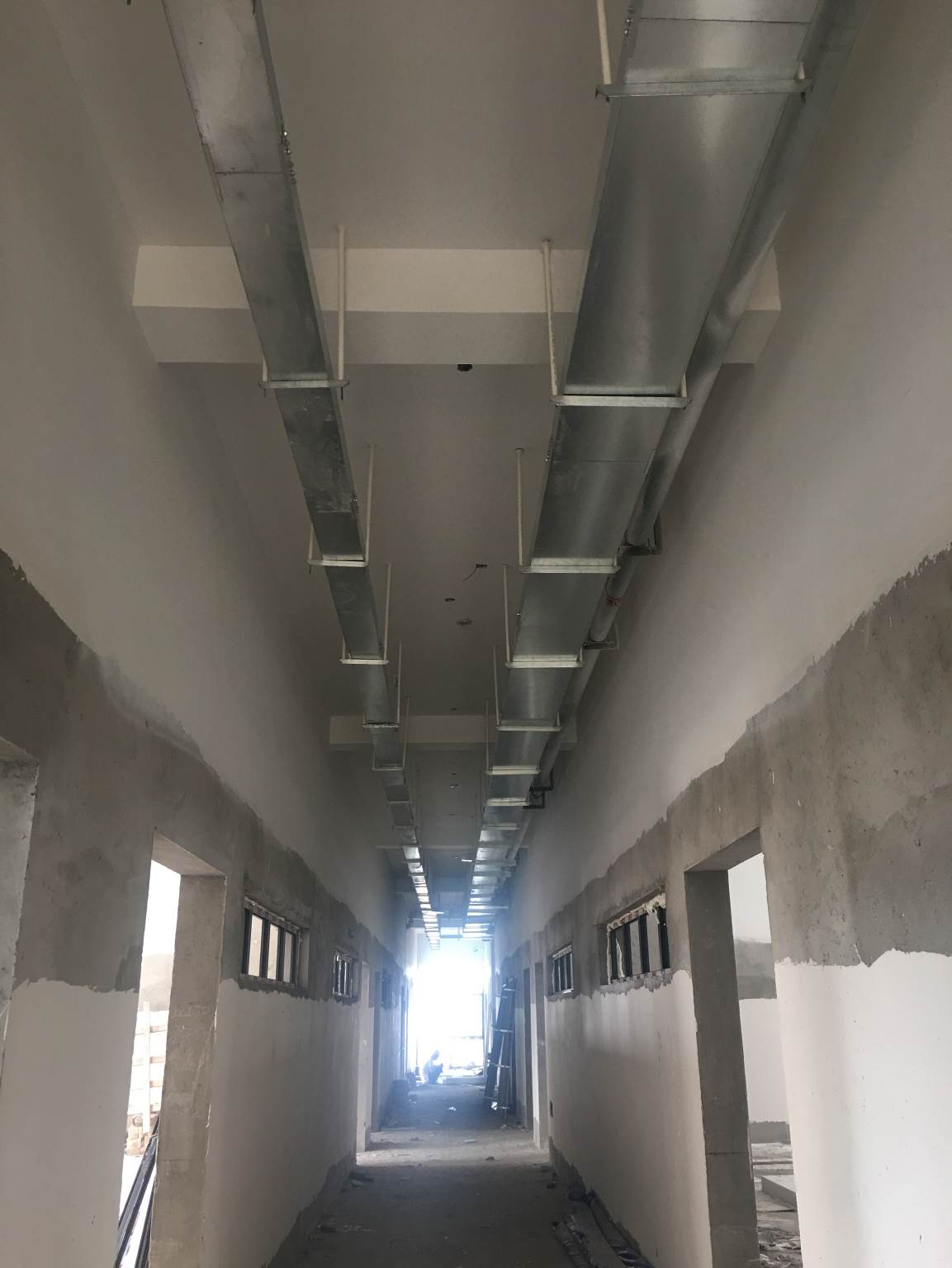

走道地砖

吊顶封板

吊顶涂黑

学术交流中心

墙面木饰面基层

报告厅吊顶封板

门厅封板

一期工程03标:

  1. 综合体育馆吊顶封板,外墙陶板铺贴。

  2. 1#食堂吊顶收尾,阶梯地砖铺贴,饭厅柱子包板。

  3. 创新创业教室环氧地坪施工。

综合体育馆

吊顶封板

1#食堂

阶梯贴砖

吊顶收尾

创新创业

地坪涂料

二期工程01标:

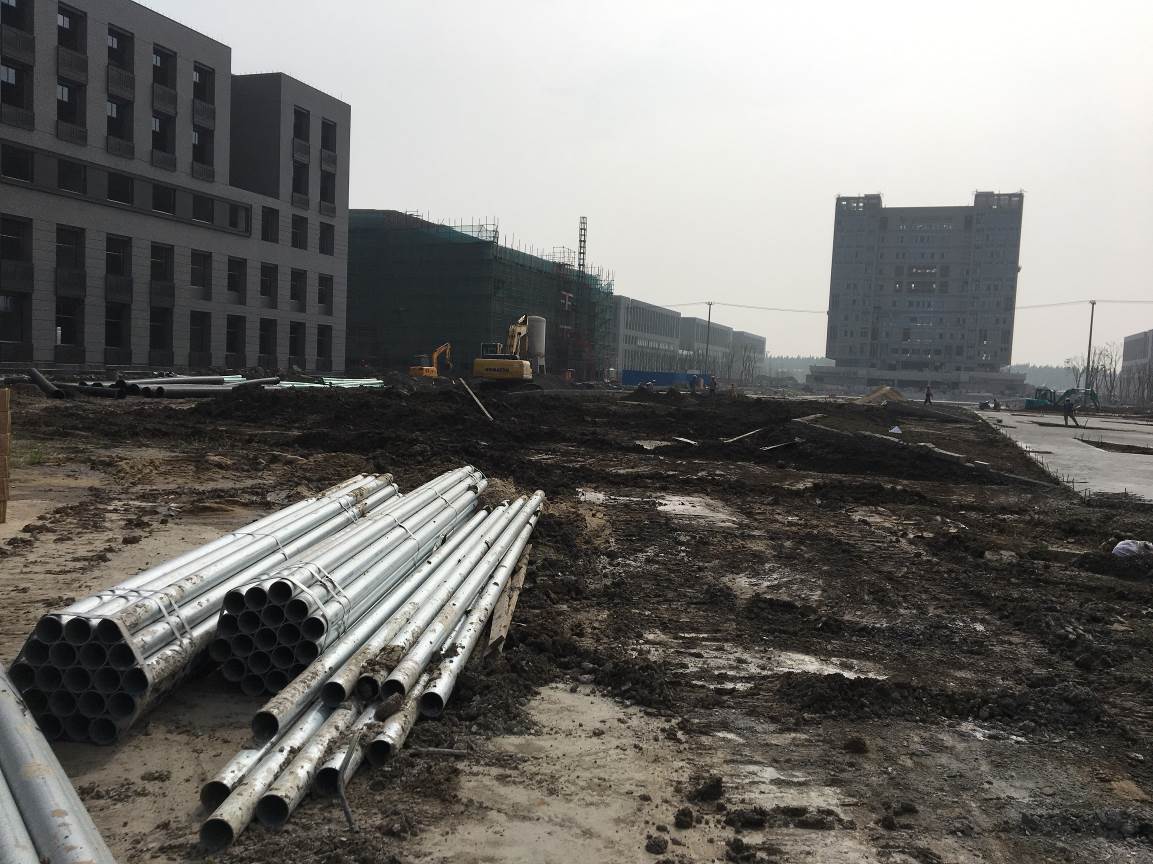

 车行桥二三间河岸景观结构

 学生公寓北侧

 数理学院雨污水管

 电信学院雨污水管

 中央景观硬化

 中央景观平整

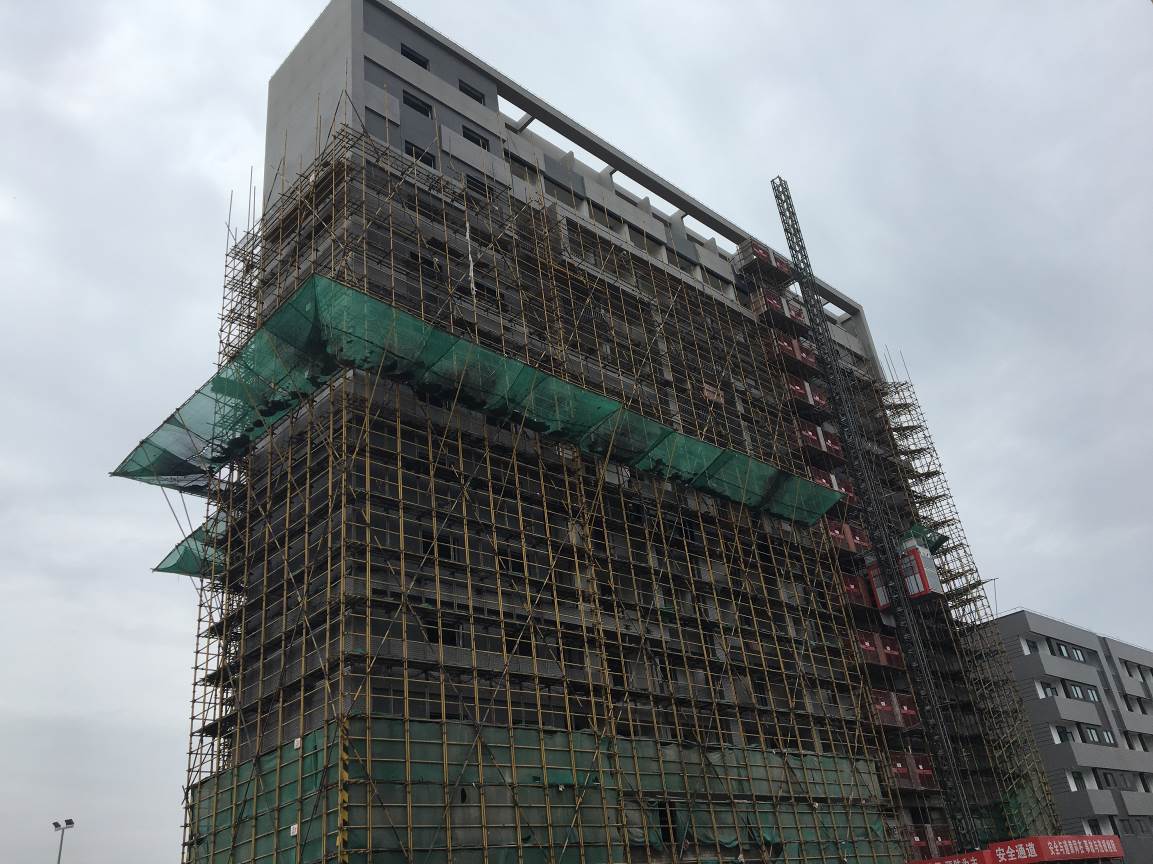

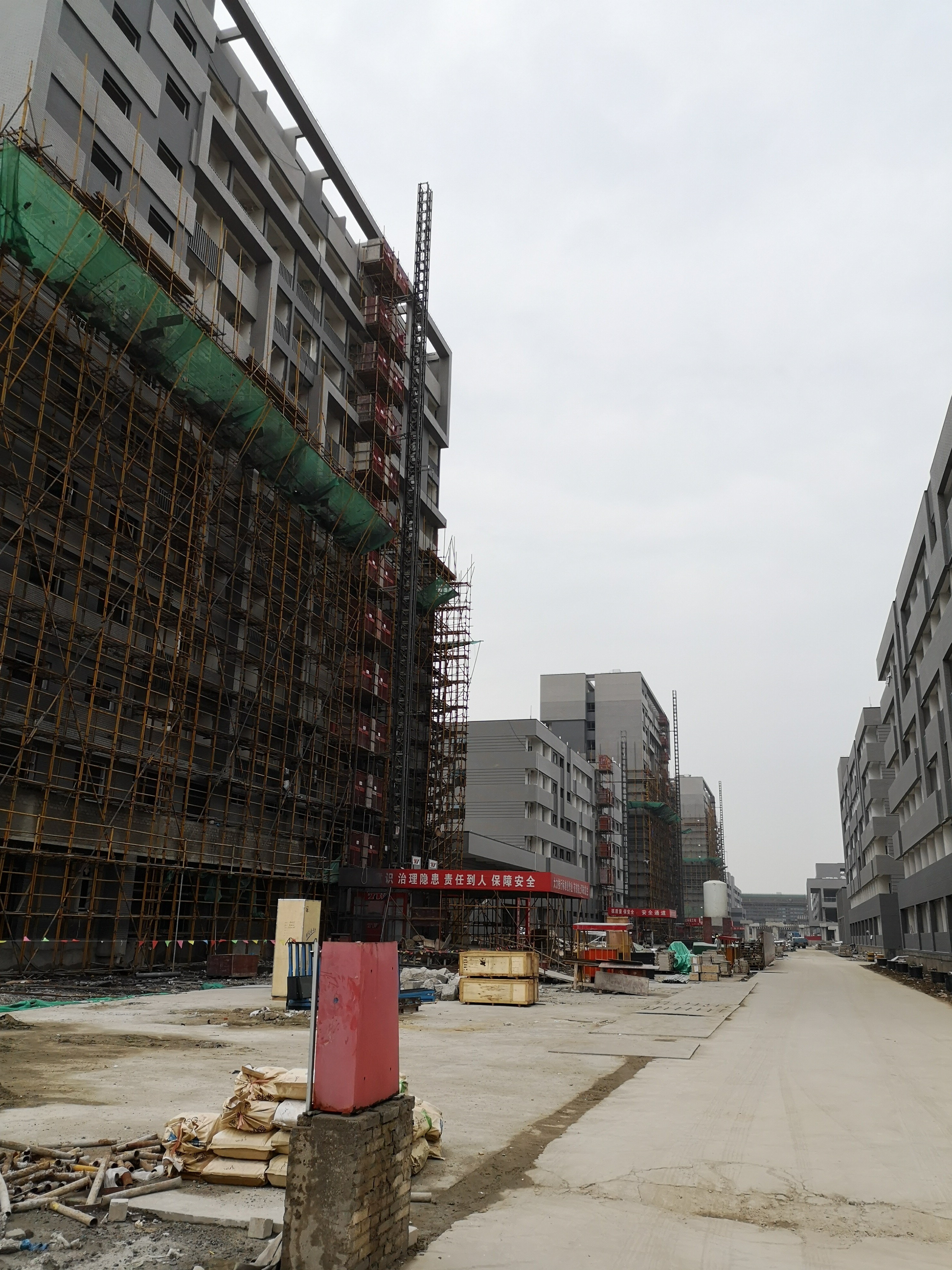

4#公寓脚手架

 内保温铺贴

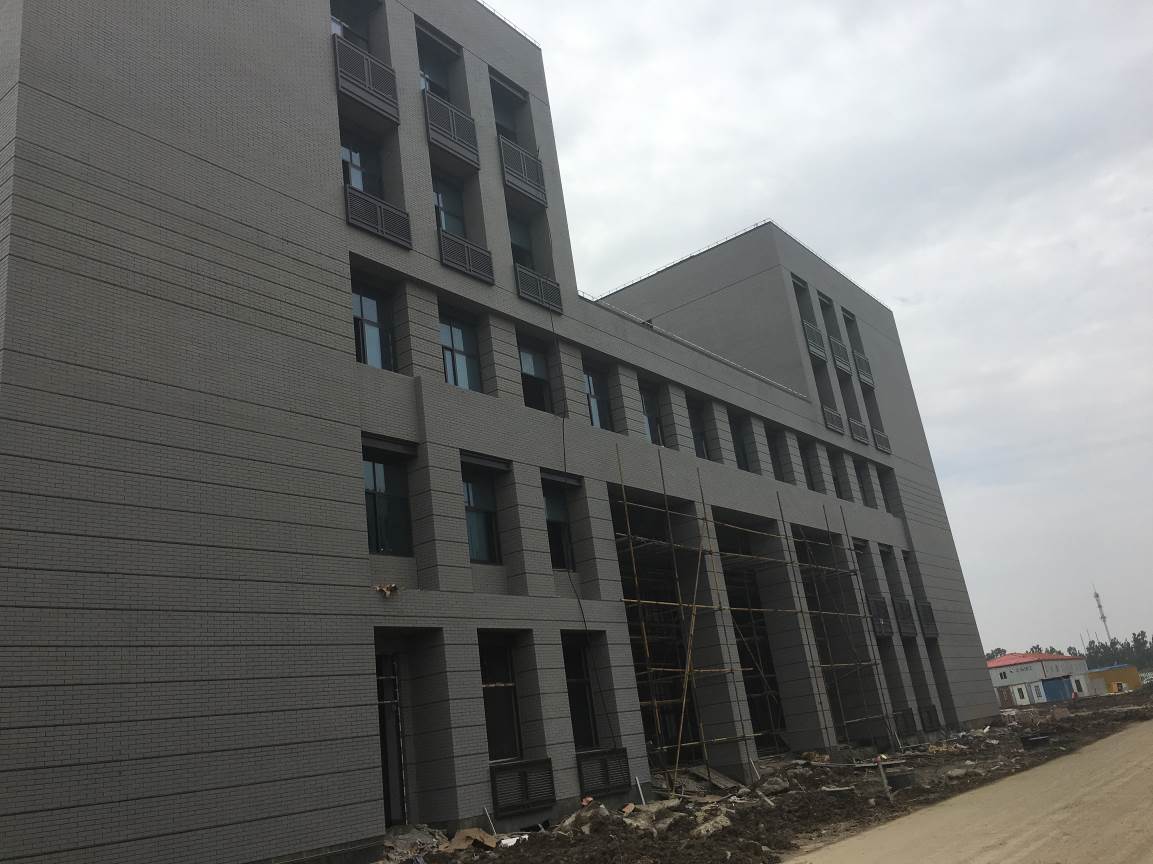

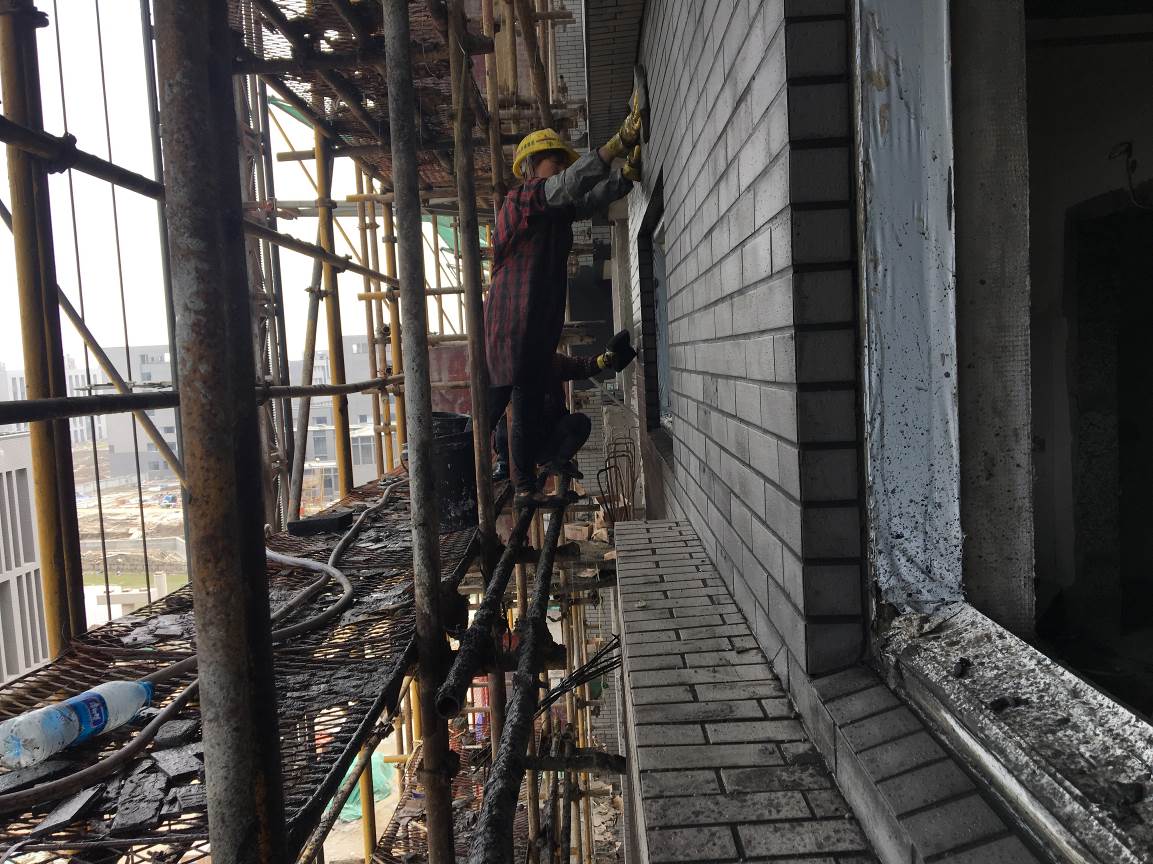

 外墙砖铺贴

 外墙砖清洗

墙地砖铺贴

5#脚手架拆除

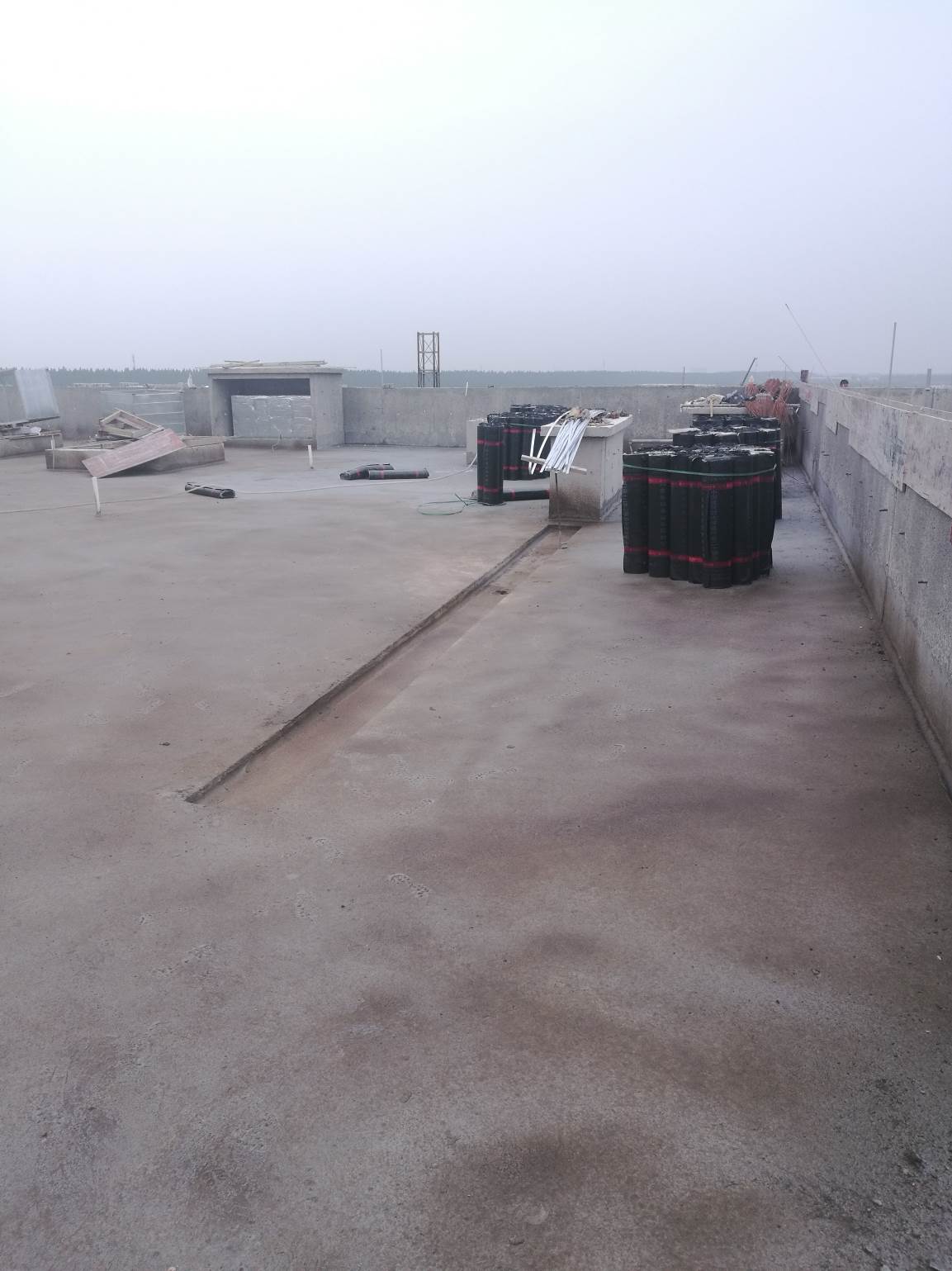

屋面清理

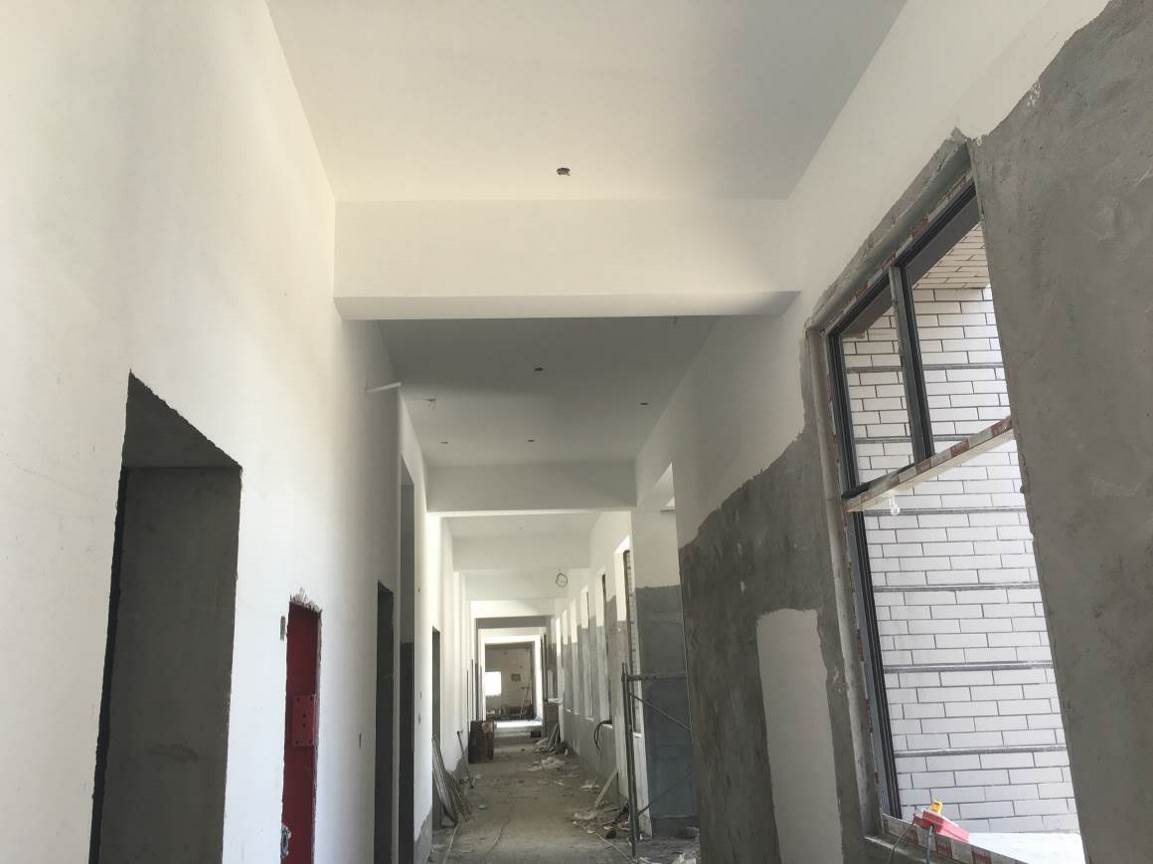

走道地砖铺贴

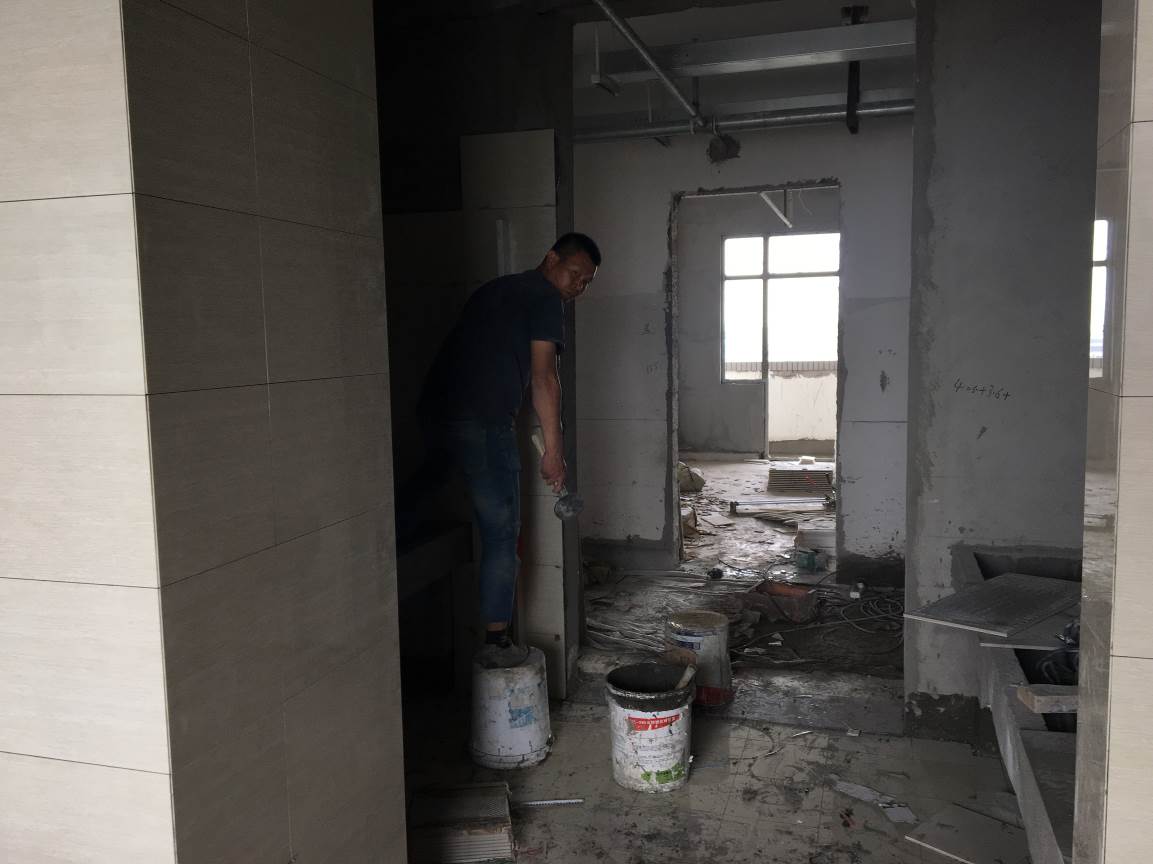

卫生间贴砖

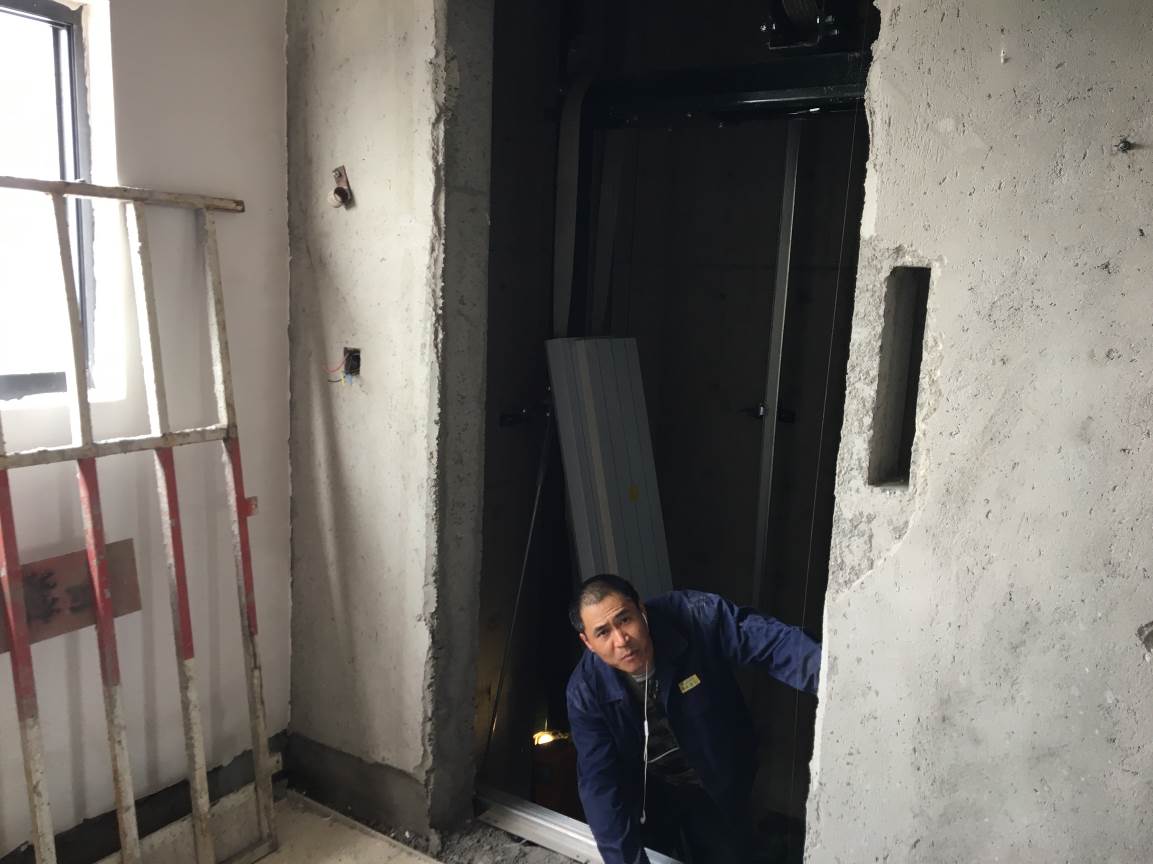

电梯准备

6#公寓

踢脚铺贴

屋面光伏基础

内墙涂料

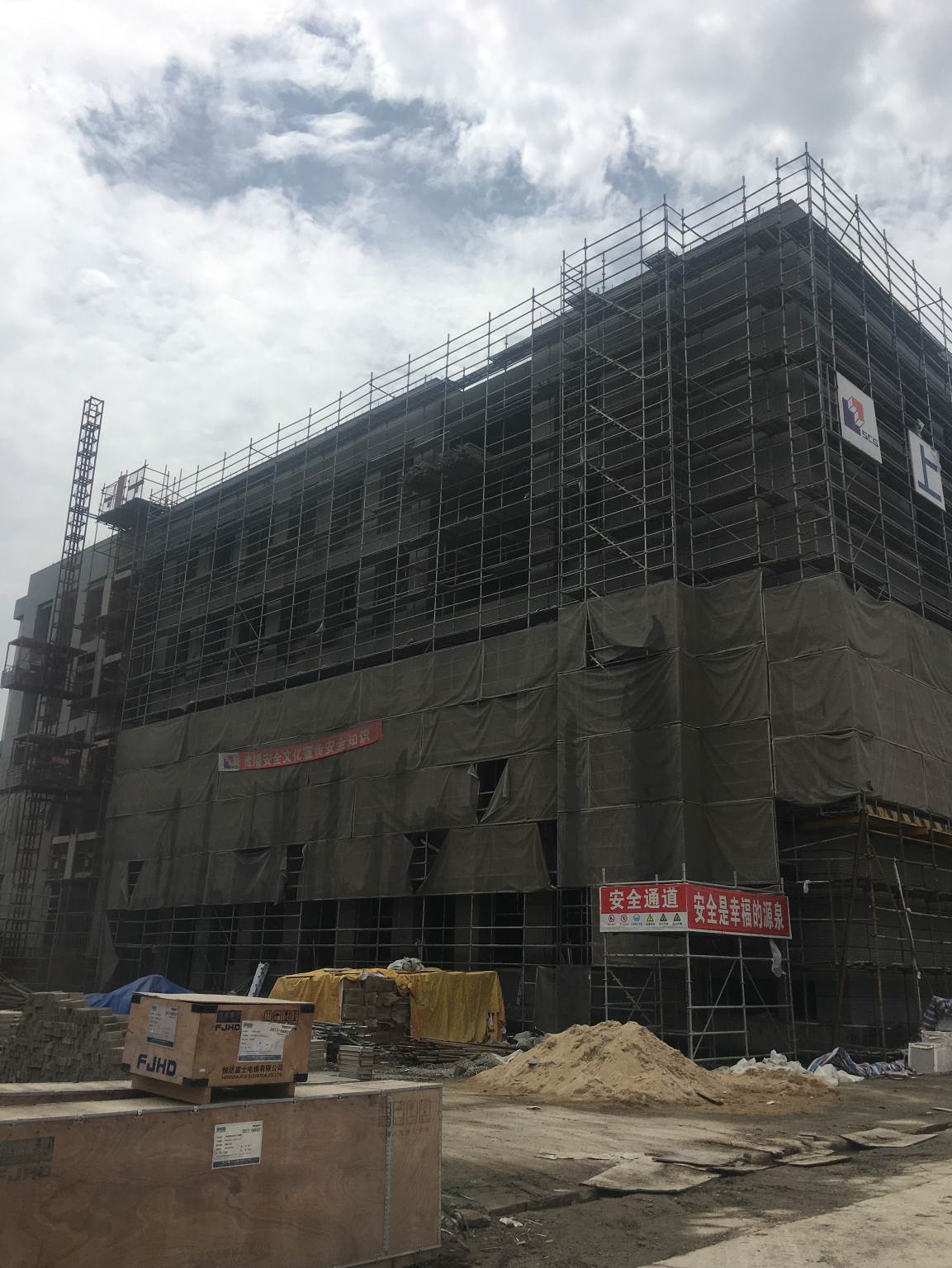

7#脚手架拆除

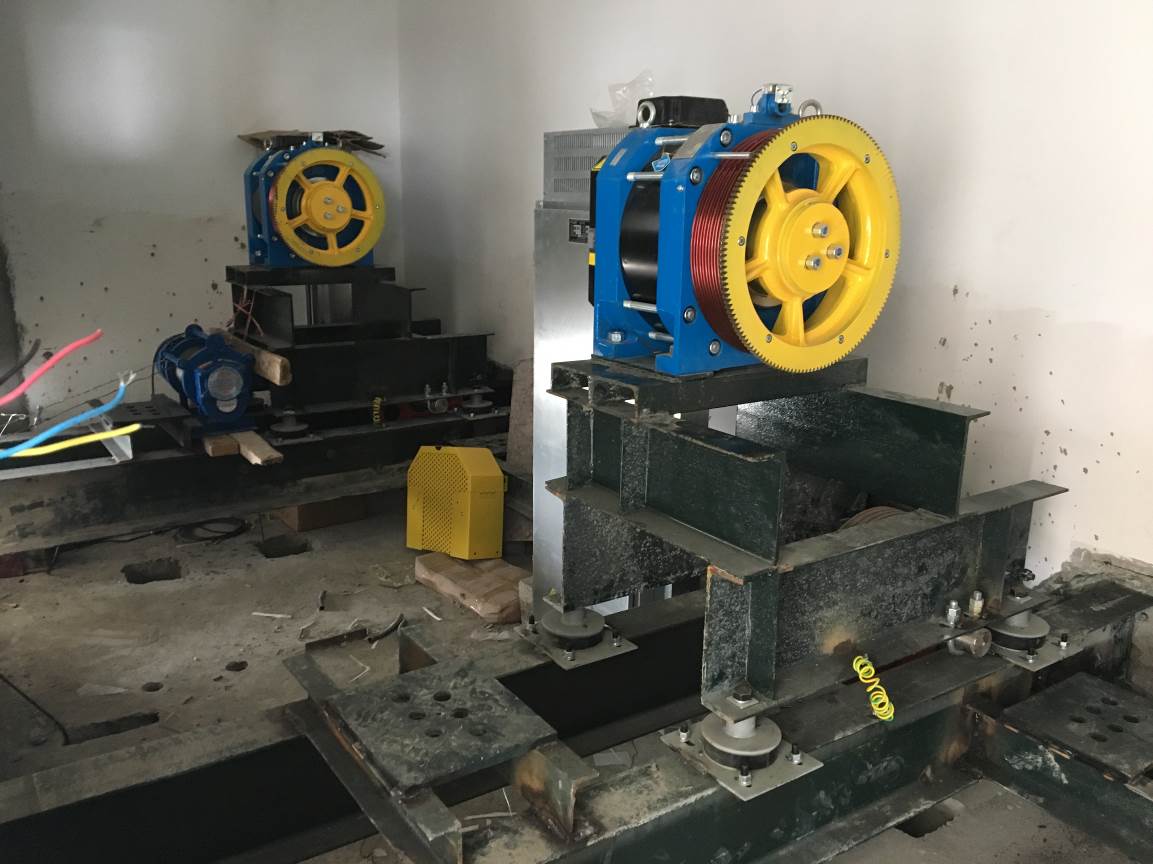

电梯安装

走道地砖铺贴

屋面清理

二期工程02标:

 空调护栏及外墙铝板安装

 内墙腻子、涂料

 室内墙砖、地砖铺贴、吊顶安装

 铝合金门窗、防火门安装

 经管学院

 内墙腻子、涂料

 室内墙砖、地砖铺贴

 铝合金门窗、防火门安装

 空调护栏及外墙铝板安装安装

 内墙腻子、涂料

 室内墙砖、地砖铺贴、吊顶安装

 空调护栏及外墙铝板安装

 内墙腻子、涂料

 室内墙砖、地砖铺贴、吊顶安装

 铝合金门窗、防火门安装

 单身公寓

 给排水、消防、通风、强弱电、电梯穿插施工

 室内墙砖、地砖铺贴、吊顶安装

 屋面屋面找平、保温、防水及保护层施工

 幕墙施工

 给排水、消防、通风、强弱电、电梯穿插施工
