一、一期工程标段一
1. 篮球场足球场预制盖板浇筑施工。
2. 西校区纵二路雨污水管道施工完成。
3. 西校区纵三路以北雨污水管道施工。

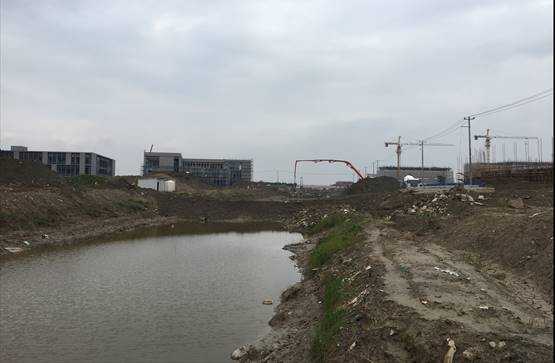

纵二路
纵三路
二、一期工程标段二

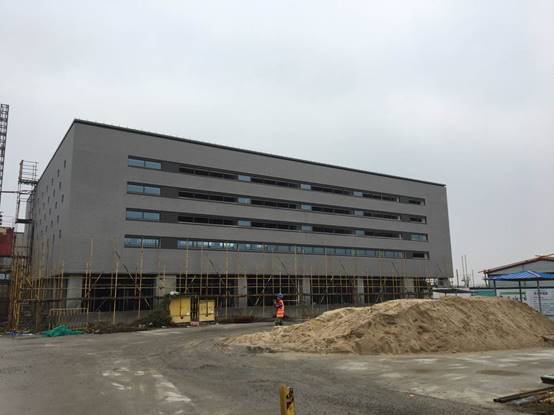

1. 1#、2#、3#教学楼走廊、教室踢脚线铺贴;卫生间洗漱台角钢骨架安装;外墙铝板安装收头;栏杆及扶手安装;外墙脚手架拆除;大理石窗台板安装。

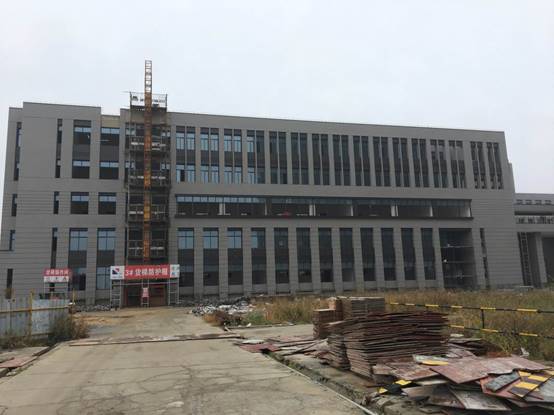

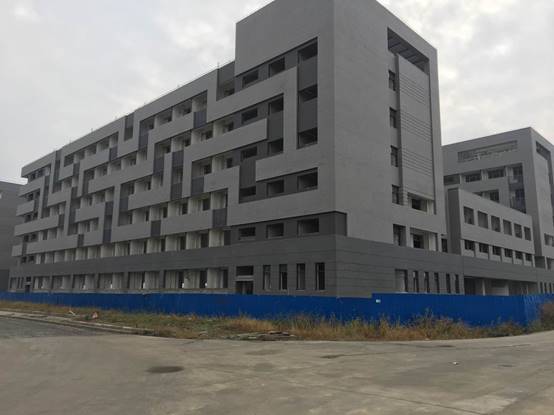

2. 能机学院外墙装饰铝板安装收头;走廊、教室踢脚线铺贴。
3. 2#食堂水电安装、通风、消防管线安装;二层后厨降板地面基层浇筑;外墙铝板安装;三层后厨地砖铺贴。

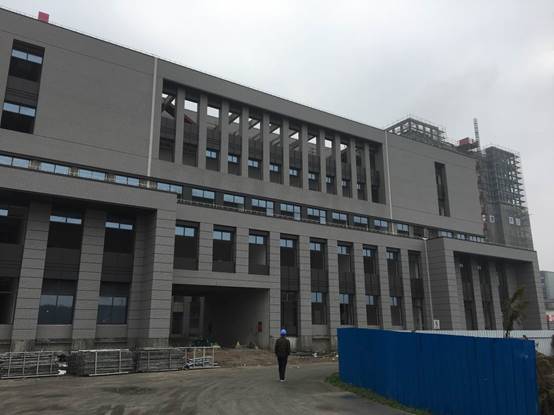

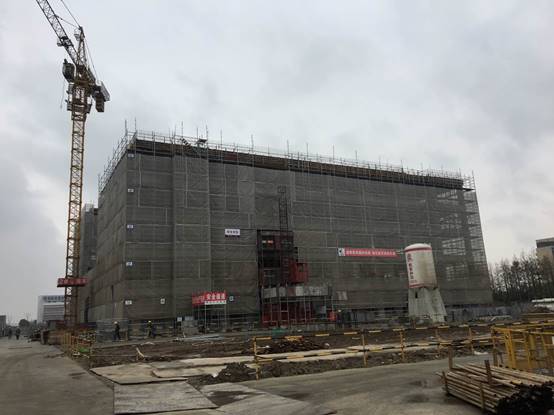

4. 图文信息大楼内墙粉刷;外墙保温岩棉板安装。外墙幕墙龙骨安装,屋面找平层浇筑。

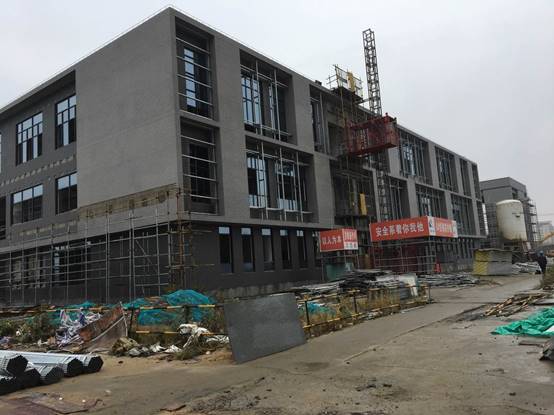

5. 学术交流中心幕墙龙骨安装;室外构架梁涂料施工;外墙脚手架拆除。

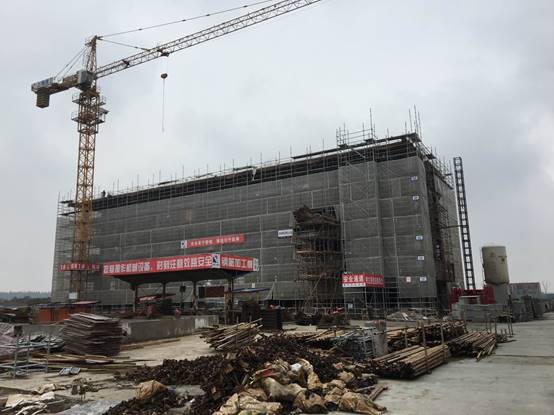

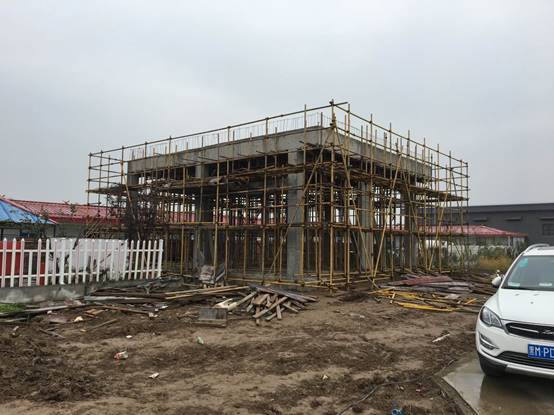

一号教学楼
二号教学楼
三号教学楼

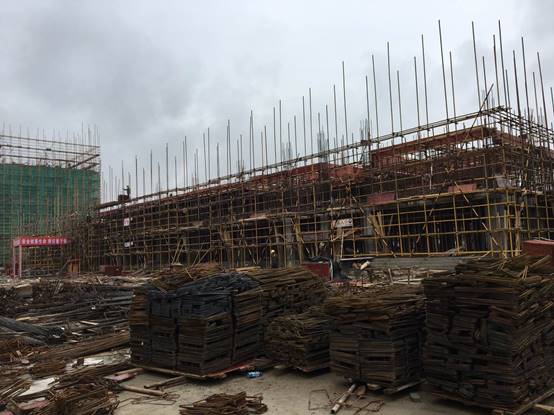

二号食堂
能机学院

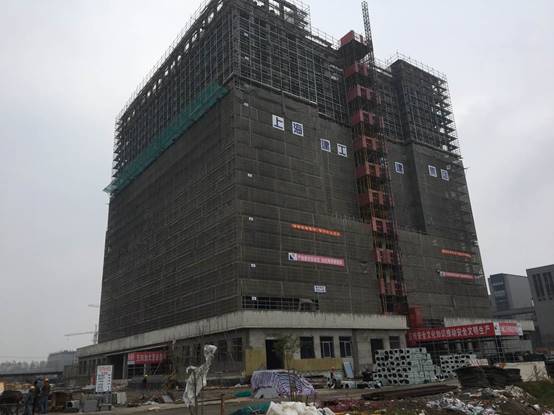

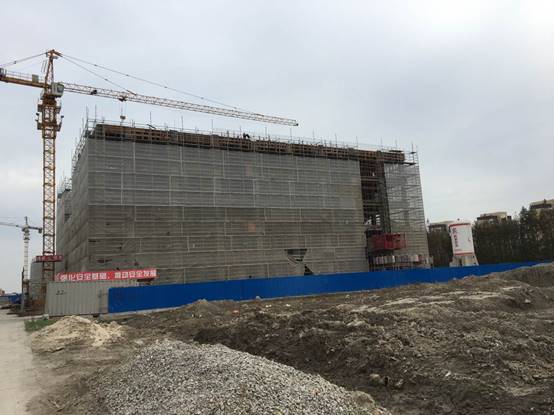

图文信息综合大楼

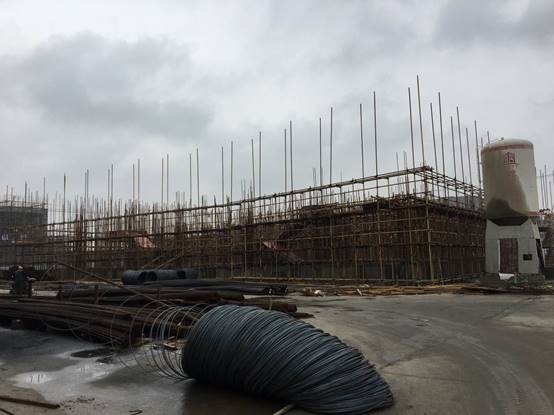

学术交流及学生事务中心
三、一期工程标段三

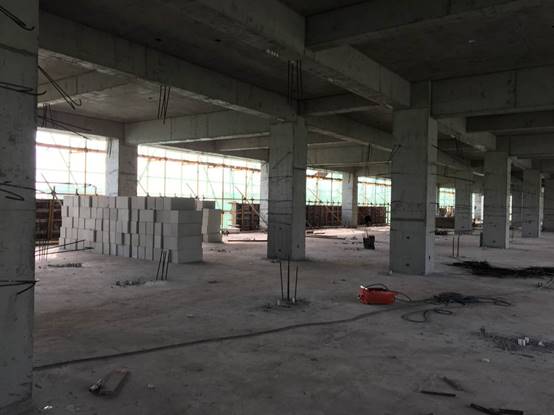

1. 1-3#学生公寓一层栏杆改栏板工作,走廊地砖铺贴。
2. 能源中心与动力馆门外架拆除。
3. 创新创业工程训练中心工程楼地面面砖铺贴。

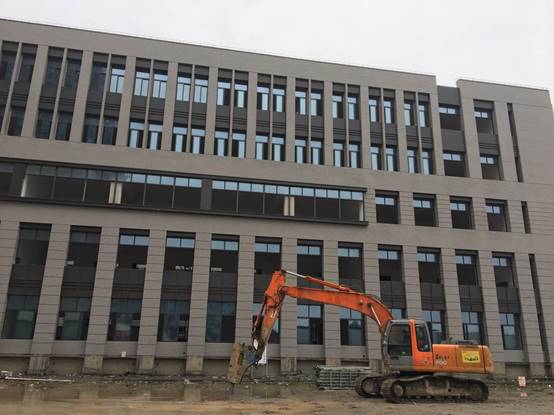

4. 综合体育馆门窗框安装完成。
5. 1#食堂外墙面砖铺贴完成。
6. 垃圾房砼浇筑。

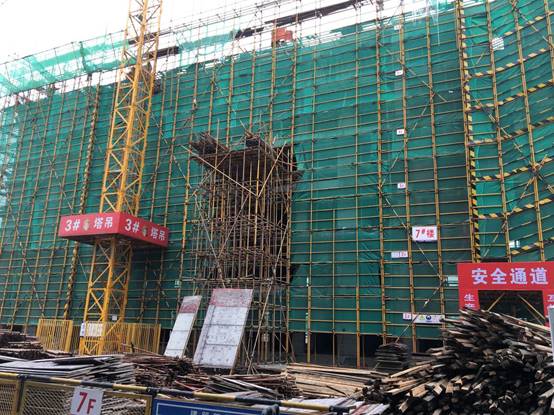

一号学生公寓
二号学生公寓
三号学生公寓

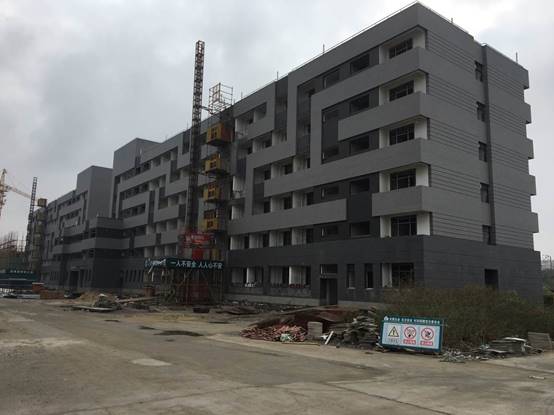

一号食堂
创新创业工程训练中心
能源中心及动力馆
垃圾房
四、二期工程标段一

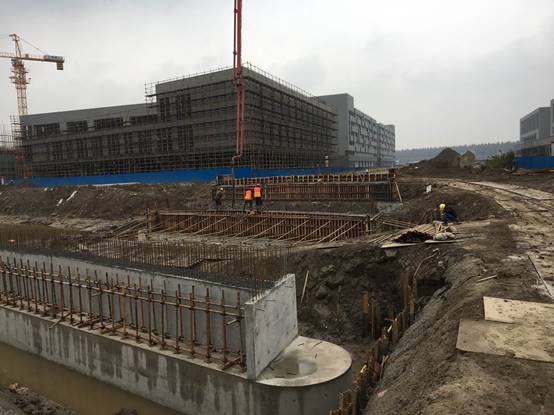

1. 车行桥一灌注桩完成;车行桥二西侧桥台、桥墩浇筑完成,东侧钢筋绑扎;车行桥三承台墙板、桥台浇筑完成。
2. 人行桥一灌注桩完成6根,剩余19根;人行桥二承台开挖,垫层完成,驳岸梁施工;人行桥三灌注桩完成26根,余6根。
3. 4#学生公寓二框浇筑完成;三框结构钢筋模板施工。
4. 5#学生公寓四框结构浇砼完成,五框结构钢筋模板施工。
5. 6#学生公寓四一框结构浇砼完成,二框结构钢筋模板施工。
6. 7#学生公寓五、六框结构浇筑完成。
7. 8#学生公寓二框二结构基本完成,三框二结构施工。
8. 9#学生楼梯间、屋面构架完成;二框二结构基本完成,三框二结构施工。
9. 卫生所二框模板完成。
车型桥三
车型桥二
四号学生公寓
五号学生公寓
卫生所
六号学生公寓
七号学生公寓
八号学生公寓
九号学生公寓
五、二号工程标段二

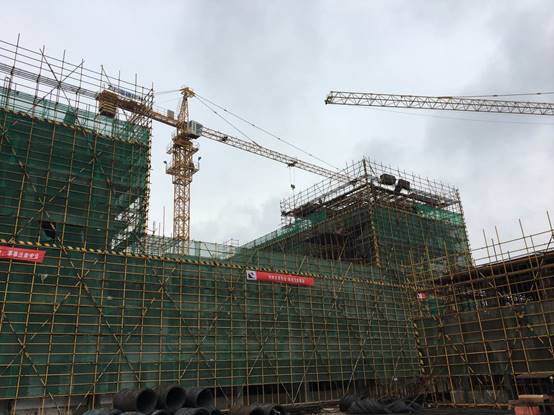

1. 数理学院南侧五框砼浇筑,结构封顶;北侧五框钢筋模板施工;二、三框二结构施工。
2. 环化学院五框砼浇筑,结构封顶;二、三框二结构施工。
3. 经管学院/外语学院北侧地下室浇砼完成,一框钢筋模板施工。
4. 电信学院南楼五框钢筋模板安装;北楼四框钢筋模板安装完成;一、二框二结构施工。
5. 单身教师及研究生公寓五框浇砼完成;六框钢筋模板安装;二、三框二结构施工。
6. 学生活动中心一框钢筋模板施工。

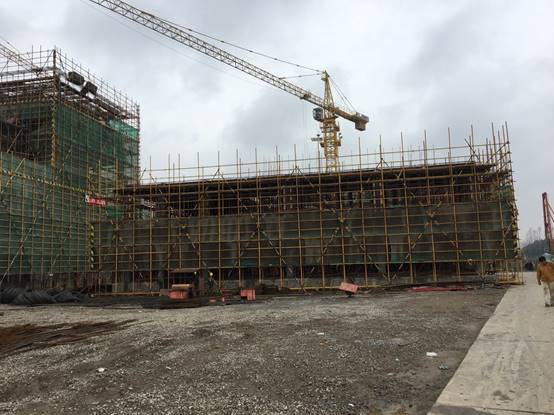

经管外语学院
数理学院
环化学院
电信计算机学院
单身教师及留学生公寓
学生活动中心
