2017.10.12-10.18现场情况

发布时间:2018-02-06 浏览次数:310

一、一期工程标段一

1. 纵二路南段,横四路,纵一路水泥稳定碎石施工完成。

2. 运动场地—跑道碎石铺设完成。

运动场地


二、一期工程标段二

1. 1#、2#、3#教学楼墙面腻子、涂料收头;外墙面砖清洗;室内地砖铺贴;外墙装饰铝板安装,楼梯间扶手栏杆预埋件安装,外墙脚手架拆除。

2. 能机学院墙面腻子、涂料收头;外墙装饰铝板安装;卫生间地砖铺贴;外墙脚手架拆除。

3. 2#食堂水电安装、通风、消防管线安装;厨房排水沟砌砖。

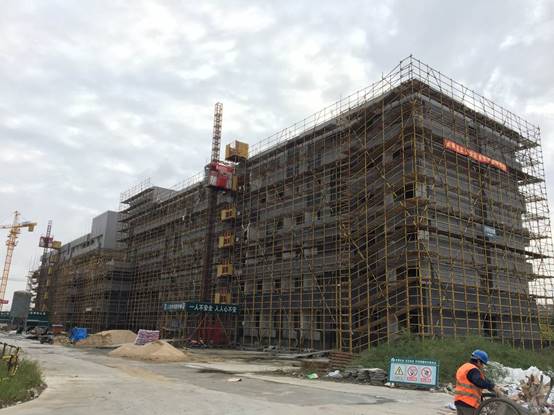

4. 图文信息大楼内墙粉刷;变更卫生间墙体改造。

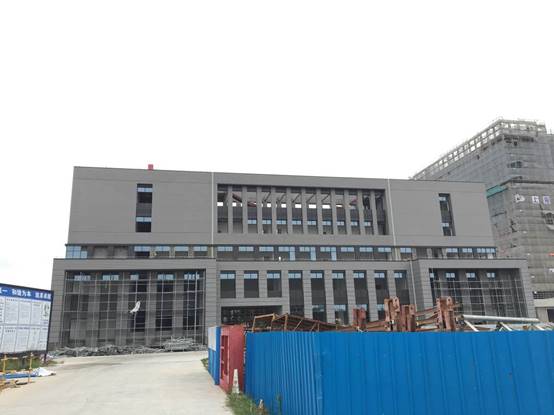

5. 学术交流中心外墙面砖铺贴;变更卫生间墙体改造。

一号教学楼

二号教学楼

三号教学楼

二号食堂

能机学院

图文信息综合大楼

学术交流及学生事务中心


三、一期工程标段三

1. 1-3#学生公寓涂料粉刷,地砖铺贴,脚手架拆除。

2. 能源中心与动力馆外墙门窗框安装。

3. 创新创业工程训练中心外墙门窗框安装完成。

4. 1#食堂外墙面砖铺贴。

一号学生公寓

二号学生公寓

三号学生公寓

综合体育馆

一号食堂

创新创业工程训练中心

能源中心与动力馆


四、二期工程标段一

1. 北环路西岸水泥稳定碎石施工完成。

2. 车行桥一灌注桩共完成5根,人行桥二构灌注桩完成4根。

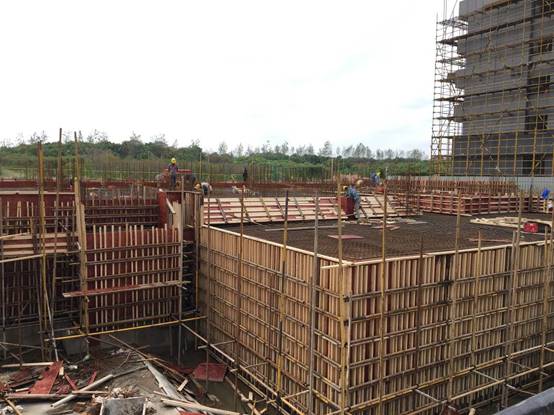

3. 4#学生公寓地下室模板完成,待浇砼。

4. 5#学生公寓一层结构钢筋绑扎,外墙模板施工。

5. 6#学生公寓基础墙砌筑,连廊承台、基础梁钢筋绑扎完成。

6. 7#学生公寓二层结构柱钢筋绑扎完成,模板支模。

7. 8#学生公寓四层浇筑完成。

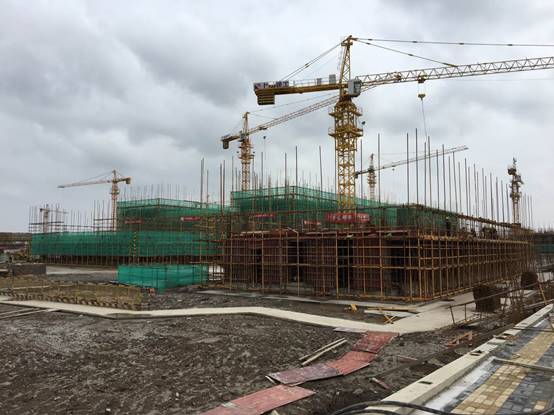

8. 9#学生公寓五层结构施工。

9. 卫生所一层模板支模、钢筋绑扎基本完成。

四号学生公寓

五号学生公寓

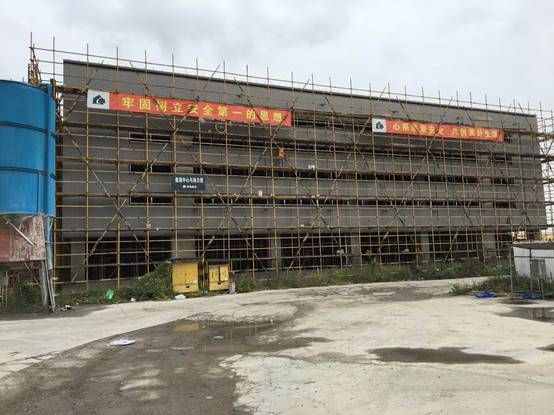

卫生所

六号学生公寓

七号学生公寓

八号学生公寓

九号学生公寓


五、二期工程标段二

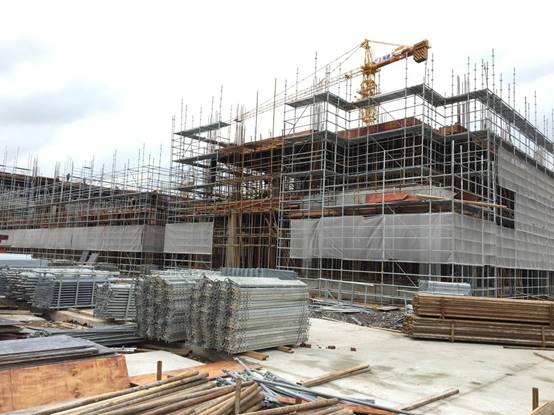

1. 经管学院/外语学院东北侧底板浇筑完成,北侧钢筋绑扎。

2. 数理学院四层钢筋绑扎、模板支模。

3. 环化学院北侧四层楼面钢筋绑扎、模板支模,南侧三楼面砼浇筑。

4. 电信学院北侧二层楼面浇筑,南侧三层楼面模板安装。

5. 单身教师及研究生公寓三层楼面浇筑,三层脚手架搭设。

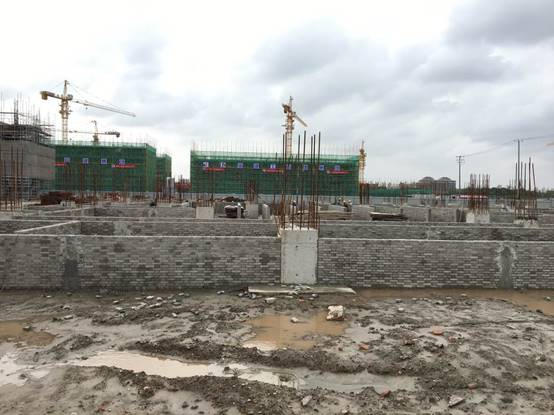

6. 学生活动中心基础墙砌筑完成。

经管外语学院

数理学院

环化学院

电信计算机学院

单身教师及留学生公寓

学生活动中心
