2017.6.15-6.21现场情况

发布时间:2017-08-28 浏览次数:274

一、一期工程标段一

二、一期工程标段二

1. 1#2#3#教学楼、能机学院内外墙粉刷、批腻子、铝合金窗框收头、内保温施工、陶粒混凝土浇筑、防水卷材施工。

2. 2#食堂铝合金窗框收头。

3. 图文信息综合大楼78层二结构完成、层墙体砌筑完成,10层导梁浇筑。学术交流中心主体结构验收完成,测灰饼、喷浆。

一号教学楼

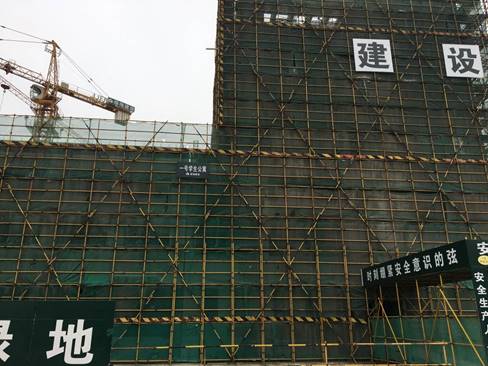

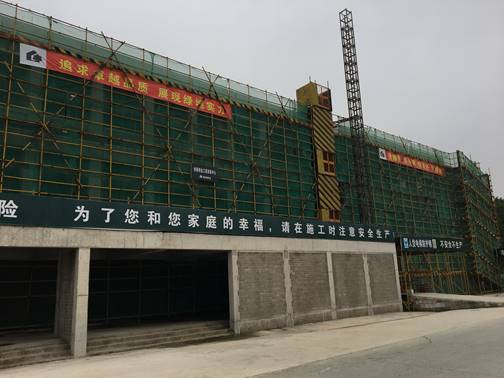

二号教学楼

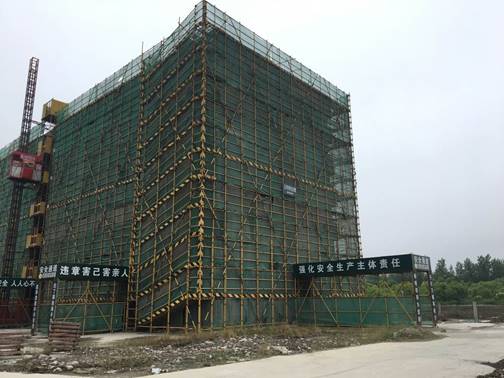

三号教学楼

二号食堂

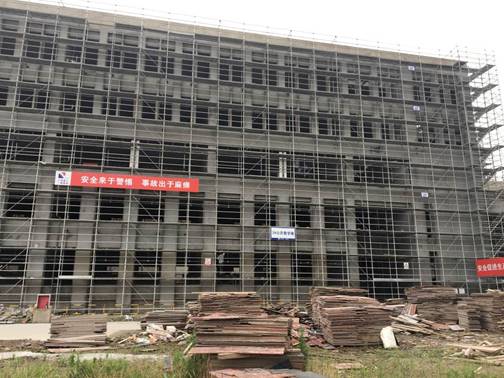

能机学院

IMG_1885

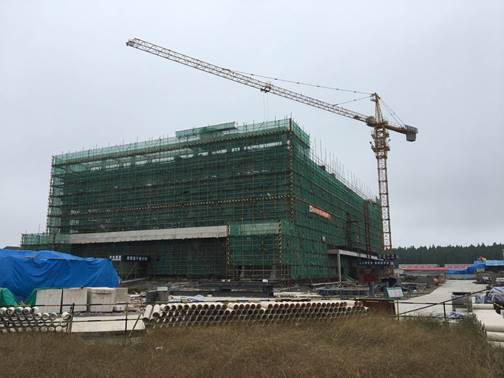

图文信息综合大楼

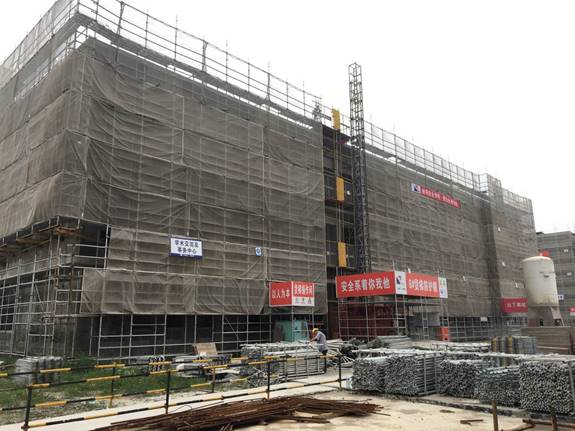

学术交流及学生事务中心

三、一期工程标段三

1. 1#2#3#学生公寓外墙粉刷完成50%,内墙抹灰完成30%

2. 综合体育馆小钢梁连接80%,一层砌体完成,二次结构完成80%

3. 1#食堂三层厨房区外砌体完成50%

一号学生公寓

二号学生公寓

三号学生公寓

综合体育馆

创新创业工程训练中心

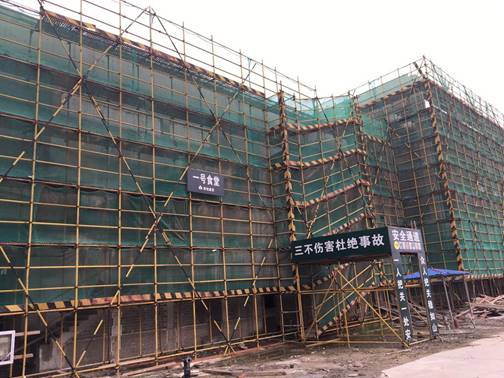

一号食堂

能源中心与动力馆

四、二期工程标段一

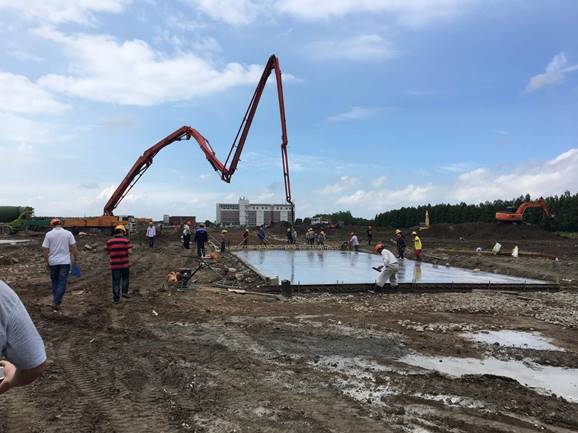

1. 二期东环路(东大道至深港北路段、北环路到东大道段)钢筋砼浇筑完成;

2. 二期东环路(北环路到花柏路)强夯第二遍完成。

3. 南环路北侧雨水管施工完成70米。

4. 5#7#楼围护搅拌桩施工。
