2017.5.4-5.10现场情况

发布时间:2017-08-25 浏览次数:10

一、一期工程标段一

1. 南环路侧平石施工完成、西环路盲沟完成。

IMG_20170510_095923816_HDR

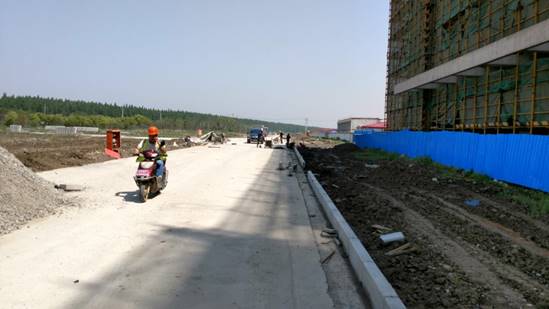

南环路

IMG_20170510_100159649_HDR

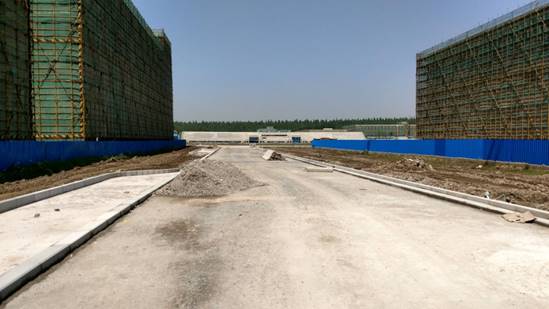

西环路


二、一期工程标段二

1. 1#2#3#教学楼、能机学院、2#食堂内墙粉刷、外墙铝合金窗框安装、防火门门框安装。

2. 图文信息综合大楼十层结构砼浇筑完成;

3. 一层二结构完成80%,四层墙体砌筑完成。

4. 学术交流中心二层墙体砌筑完成85%、三层二结构完成。

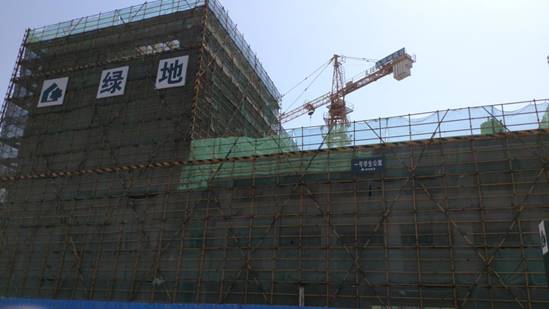

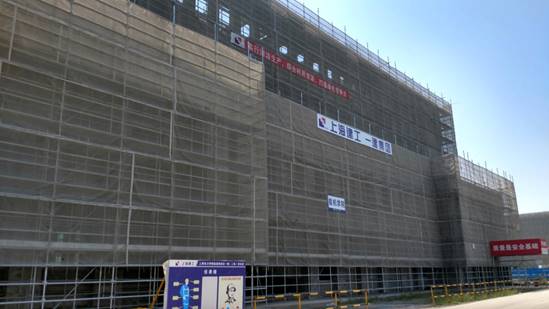

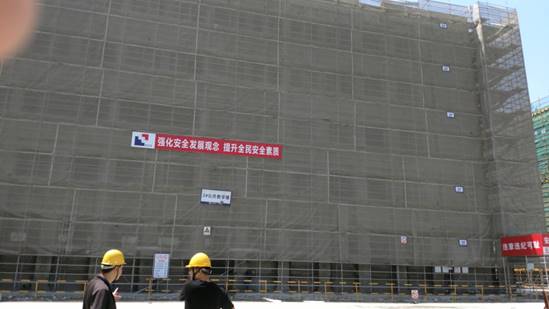

1号公共教学楼2017.5

一号教学楼

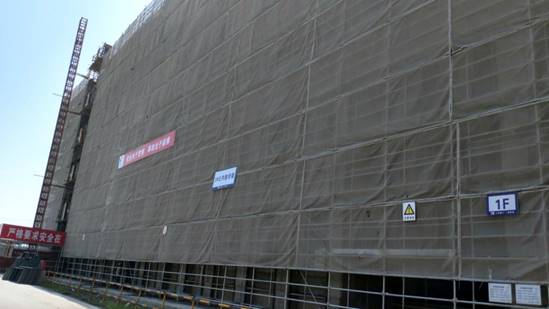

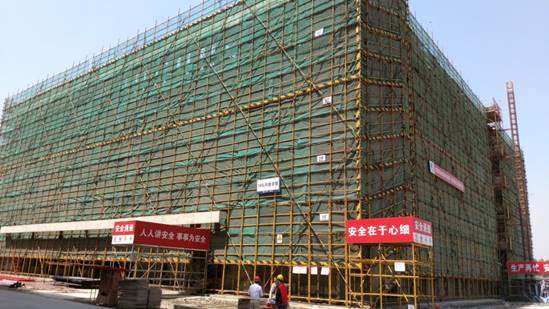

2号公共教学楼2017.5

二号教学楼

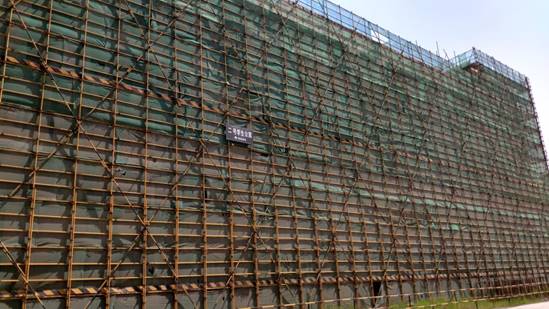

3号公共教学楼2017.5

三号教学楼

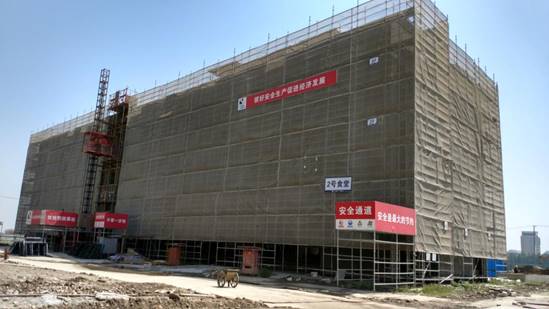

2号食堂2017.5

二号食堂

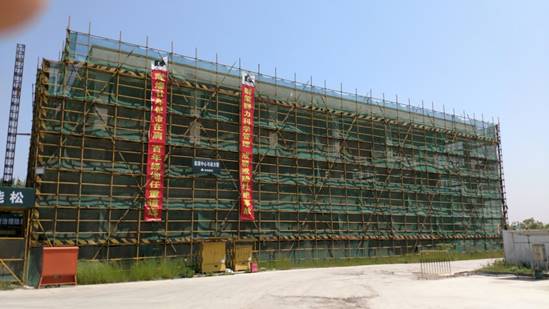

能机学院2017.5

能机学院

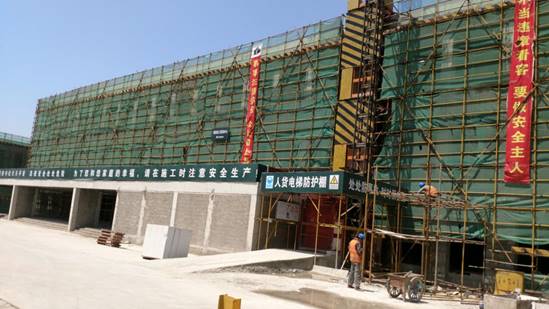

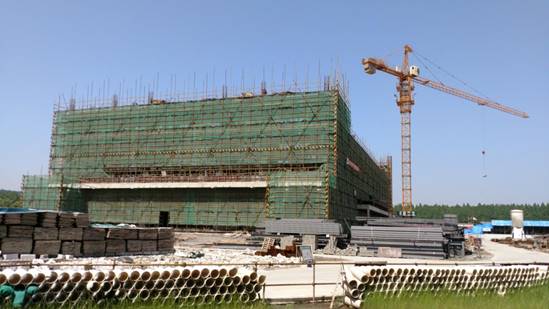

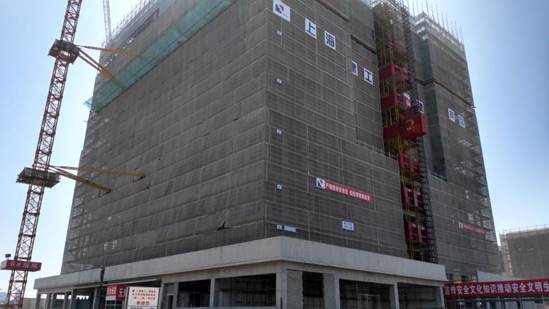

图文信息2017.5

图文信息综合大楼

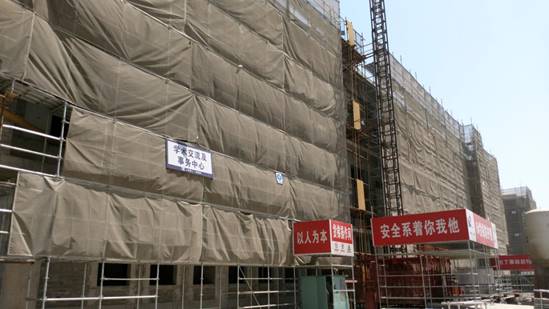

学术交流中心2017.5

学术交流及学生事务中心

三、一期工程标段三

1. 1#2#3#学生公寓,创新创业中心清理、修补基本完成。

2. 综合体育馆一层墙体完成。

3. 1#食堂一层二结构完成60%

4. 能源中心与动力馆二层墙体完成30%

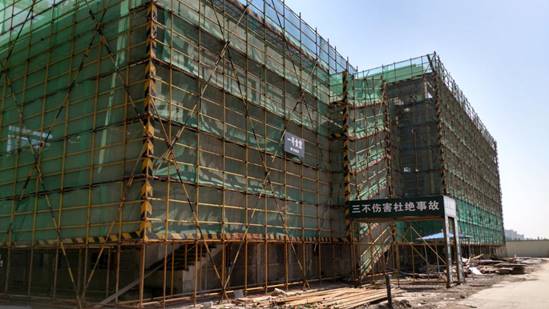

1号学生公寓2017.5

一号学生公寓

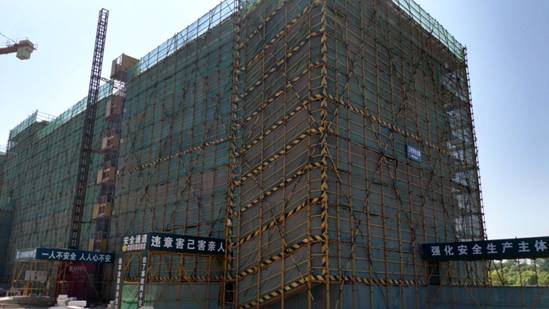

2号学生公寓2017.5

二号学生公寓

3号学生公寓2017.5

三号学生公寓

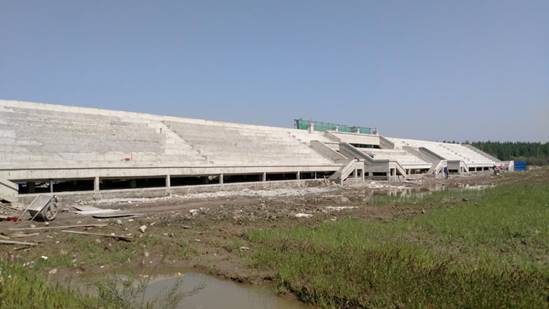

体育馆2017.5

综合体育馆

体育看台2017.5

体育场看台

创新创业2017.5

创新创业工程训练中心

1号食堂2017.5

一号食堂

能源中心与动力馆2017.5

能源中心及动力馆

四、二期工程标段一

1. 二期东环路强夯完成;

2. 南环路强夯、井点降水;

3. 进土方2万立方米,生活区临设施工。

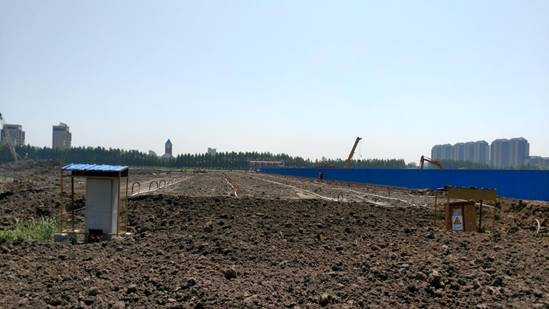

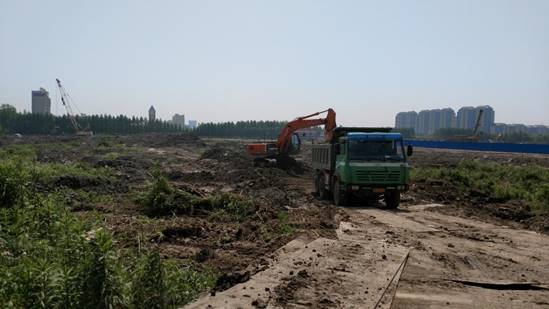

二期2017.5

南环路(二期)

二期回填土2017.5

二期场地回土
