一、一期工程标段一
1. 西校区纵三路污水管道完成。
2. 景观图纸会审完成。

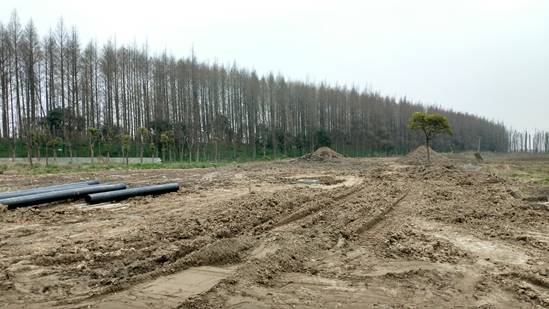

西校区纵三路
二、一期工程标段二

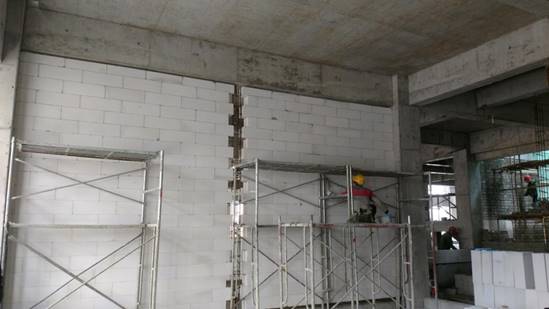

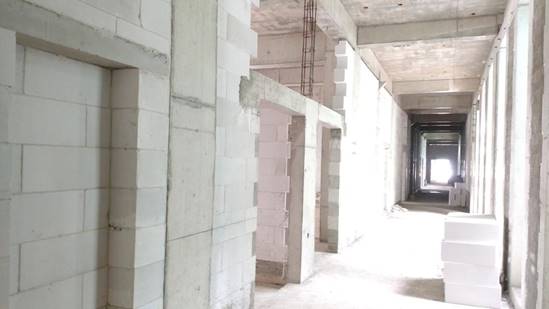

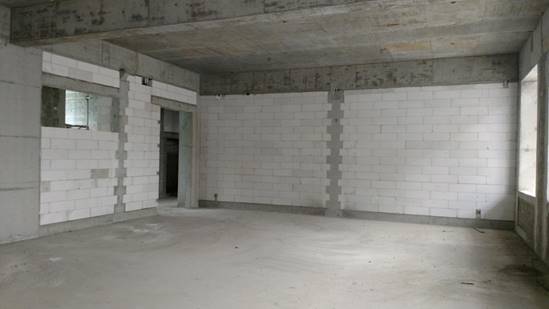

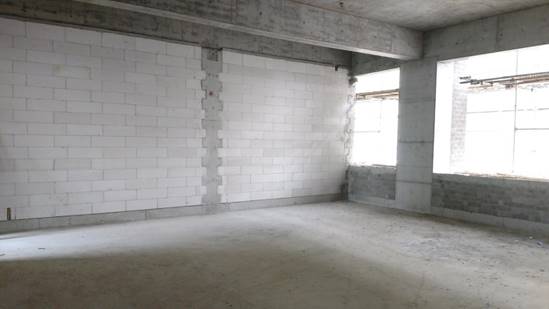

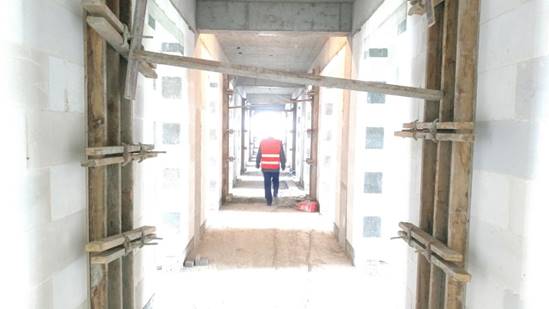

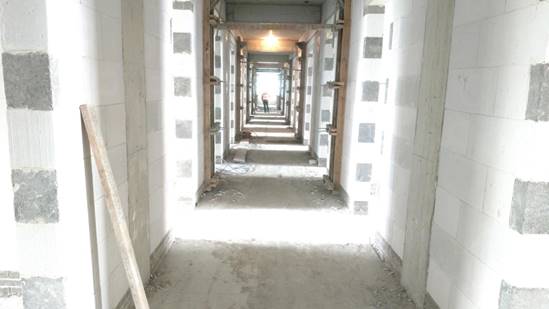

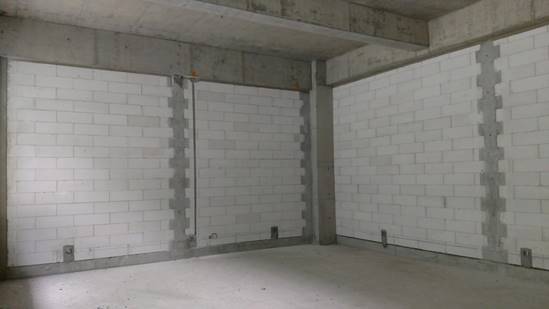

1. 1#教学楼、能机学院5层修补、清理。
2. 2#、3#教学楼、2#食堂3~5层修补、清理。
3. 图文信息综合大楼七层结构模板安装。
4. 学术交流中心一层二结构导梁浇筑完成80%开始墙体砌筑。
一号教学楼
二号教学楼
三号教学楼
二号食堂
能机学院
图文信息综合大楼
学术交流及学生事务中心
三、一期工程标段三
1. 创新创业三层二结构完成30%、三层砌体完成60%。
2. 1#学生公寓四层二结构完成30%、四层砌体完成。
3. 2#学生公寓三层二结构完成,四层砌体完成。
4. 3#学生公寓四层二结构完成80%、六层砌体完成60%。
5. 综合体育馆二层7-11轴砼浇筑完成。
6. 体育场看台支模完成60%。
一号学生公寓
二号学生公寓
三号学生公寓
综合体育馆
体育场看台
创新创业工程训练中心
一号食堂
二期工程标段一

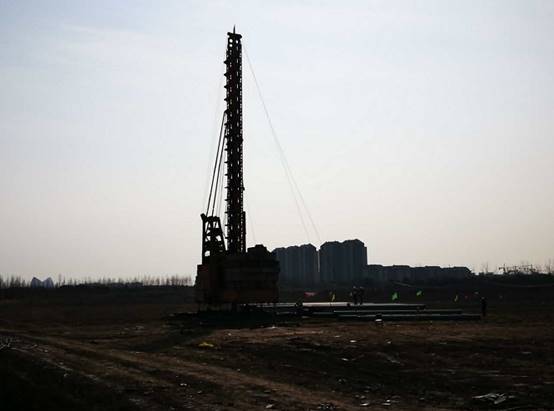

1.二期8号学生公寓管桩完成88套,合计307套。
2. 6号学生公寓桩基完成,合计159套。
3. 5号学生公寓完成42套,合计42套。总计完成515套。
二期学生公寓桩基
