一、一期工程一标段
1. 北环路混凝土面层浇筑完成。
2. 北大道过路管、碎石铺设完成,开始支模。
3. 临时指挥部一层基础墙砌筑完成、回土完成、三层楼面混凝土浇筑完成。
南环路
西环路
北大道

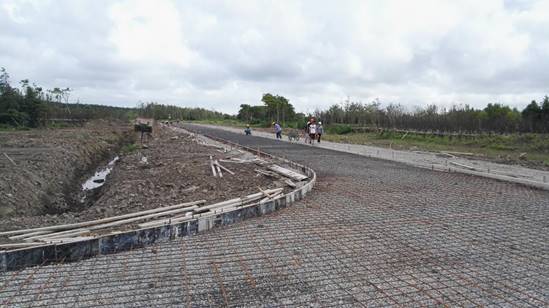

北环路
临时指挥部
二、一期工程二标段

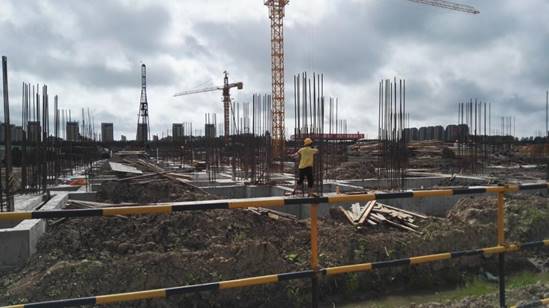

1. 1#教学楼基础回填土、一层地坪钢筋混凝土垫层。

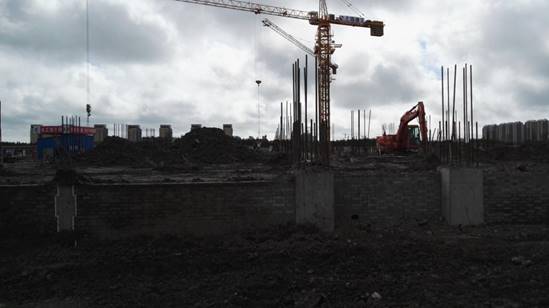

2. 2#教学楼基础墙完成90%,局部基础回填土开始。
3. 能机学院基础混凝土浇筑。
4. 3#教学楼基础钢筋、混凝土施工。
5. 2#食堂基础墙砌筑完成50%。
6. 图文信息大楼二级放坡基本完成、局部护坡、井点降水开始。
7. 学术交流中心局部护坡压顶钢筋混凝土浇筑。

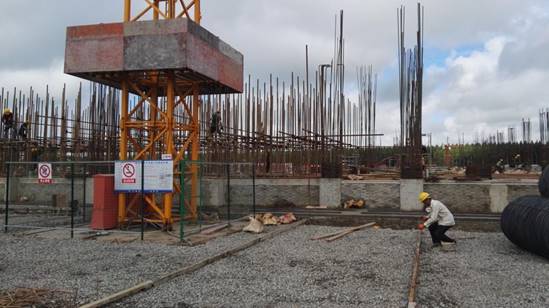

能机学院
一号教学楼
二号教学楼
三号教学楼

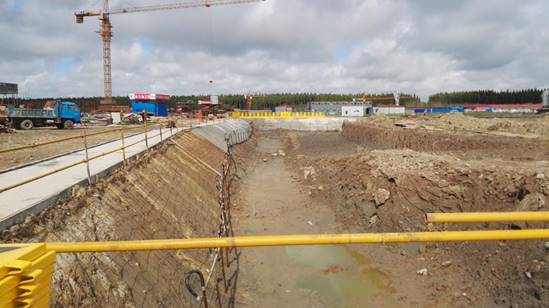

图文信息综合大楼放坡、护坡
学术交流中心围护桩
二号食堂
三、一期工程三标段
1. 1#学生公寓桩基完成381套(完成99%)。
2. 2#学生公寓桩基完成397套(全部完成)。
3. 1#食堂桩基完成240套(全部完成)。
4. 综合体育馆桩基完成202套(完成62%)。
5. 创新创业中心基础土方开挖完成、垫层浇筑完成、基础钢筋加工完成。

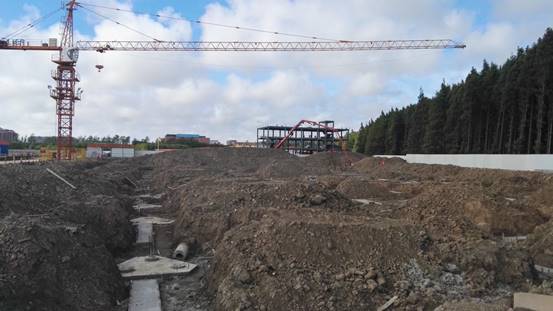

创新工程训练中心基坑
能源中心开挖准备
桩基施工
